资源描述

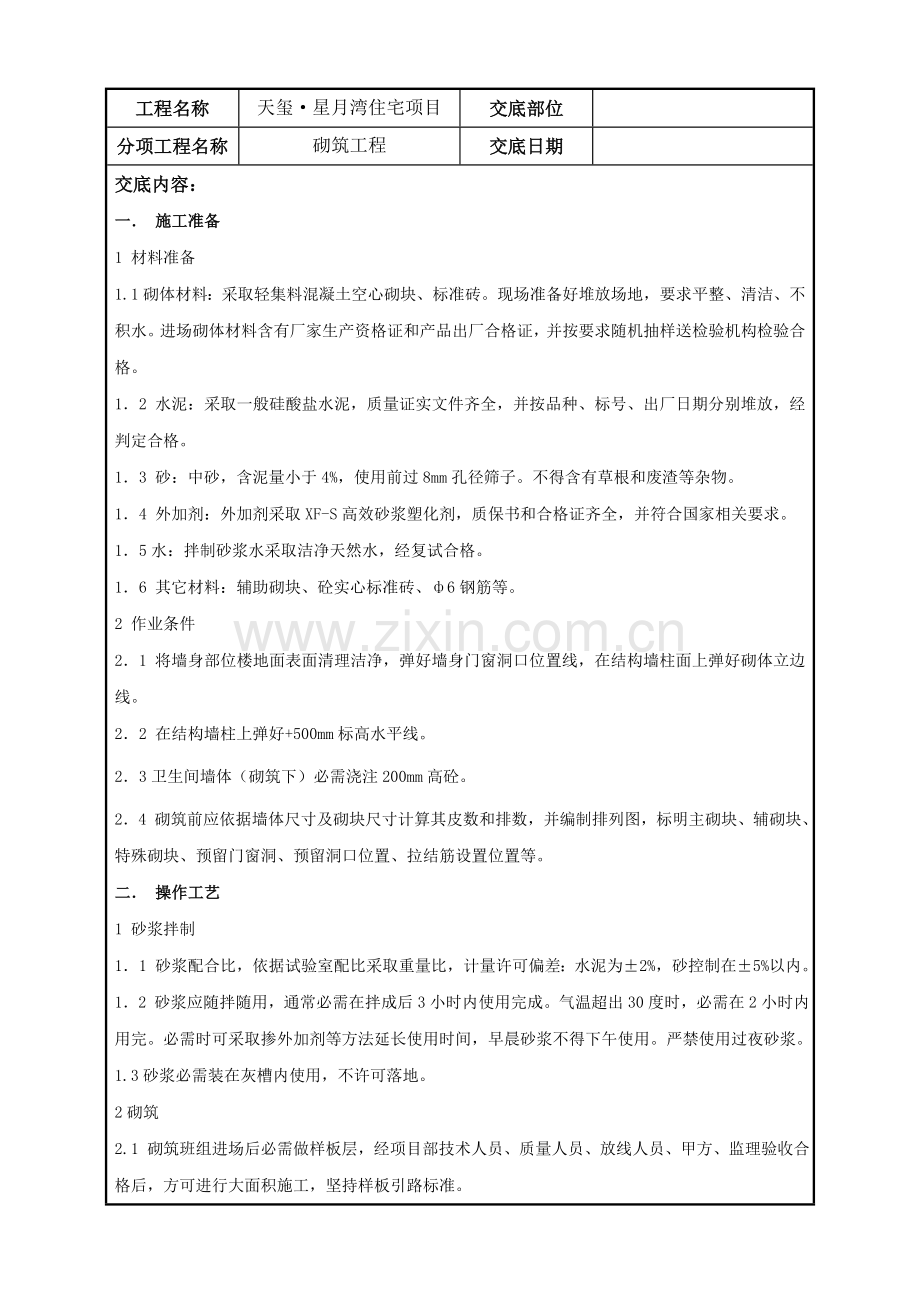

工程名称 天玺·星月湾住宅项目 交底部位 分项工程名称 砌筑工程 交底日期 交底内容: 一. 施工准备 1 材料准备 1.1砌体材料:采取轻集料混凝土空心砌块、标准砖。现场准备好堆放场地,要求平整、清洁、不积水。进场砌体材料含有厂家生产资格证和产品出厂合格证,并按要求随机抽样送检验机构检验合格。 1.2 水泥:采取一般硅酸盐水泥,质量证实文件齐全,并按品种、标号、出厂日期分别堆放,经判定合格。 1.3 砂:中砂,含泥量小于4%,使用前过8mm孔径筛子。不得含有草根和废渣等杂物。 1.4 外加剂:外加剂采取XF-S高效砂浆塑化剂,质保书和合格证齐全,并符合国家相关要求。 1.5水:拌制砂浆水采取洁净天然水,经复试合格。 1.6 其它材料:辅助砌块、砼实心标准砖、ф6钢筋等。 2 作业条件 2.1 将墙身部位楼地面表面清理洁净,弹好墙身门窗洞口位置线,在结构墙柱面上弹好砌体立边线。 2.2 在结构墙柱上弹好+500mm标高水平线。 2.3卫生间墙体(砌筑下)必需浇注200mm高砼。 2.4 砌筑前应依据墙体尺寸及砌块尺寸计算其皮数和排数,并编制排列图,标明主砌块、辅砌块、特殊砌块、预留门窗洞、预留洞口位置、拉结筋设置位置等。 二. 操作工艺 1 砂浆拌制 1.1 砂浆配合比,依据试验室配比采取重量比,计量许可偏差:水泥为±2%,砂控制在±5%以内。 1.2 砂浆应随拌随用,通常必需在拌成后3小时内使用完成。气温超出30度时,必需在2小时内用完。必需时可采取掺外加剂等方法延长使用时间,早晨砂浆不得下午使用。严禁使用过夜砂浆。 1.3砂浆必需装在灰槽内使用,不许可落地。 2砌筑 2.1 砌筑班组进场后必需做样板层,经项目部技术人员、质量人员、放线人员、甲方、监理验收合格后,方可进行大面积施工,坚持样板引路标准。 2.2砌筑前,放线人员将墙体尺寸、位置、过梁位置、预留洞口位置、特殊节点交待明确。施工时首先在墙体阴阳角处依据标高及砌体规格先立好皮数杆,杆间距离不宜超出15米,杆上应标明皮数和门窗洞口、过梁等部位标高。灰缝控制在8-12mm之内。要求墙体水平灰缝和建筑平线平行,偏差小于5㎜。 2.3 砌墙前基层清理洁净、拉好水平线,在放好墨线位置上,按排列图从墙体转角处或定位砌体处开始砌筑,最下一皮砖如水平灰缝大于20mm时,先用C15细石砼找平后方可砌筑。 2.4混凝土砌块不宜浇水;当日气干燥炎热时,可在砌块上稍加喷水润湿;轻集料混凝土小砌块施工前可洒水,但不宜过多,龄期不足28天及潮湿小砌块不得进行砌筑。 2.5 砌块必需错缝搭接,且宜对孔、底朝上反砌,确保灰缝饱满。空心砖上下皮搭接长度宜为砖长1/2,不得小于砖长1/3;混凝土空心砌块应对孔错缝搭砌,上下皮小砌块竖向灰缝相互错开,不然在灰缝中应设置拉结筋或网。 2.6 一次铺设砂浆长度不宜超出800mm。铺设砂浆后应立即放置砌块,可用木锤敲击摆正、找平。 2.7 墙体转角处应咬槎砌筑,纵横交界处为咬槎时应设置拉结方法,设置拉结钢网或钢筋。 2.8 墙体施工缝处必需砌成斜槎,如留斜槎却有困难时,则必需沿高度500mm左右设置2ф6拉结筋。钢筋伸入墙内每边大于600mm,也可采取拉结钢网等其它方法。 2.9 墙体和混凝土墙柱交接处,应将墙柱上预留拉结筋展平,砌入水平灰缝中,砌块和墙柱间灰缝必需填满砂浆。 2.10全部门窗洞口,两侧均使用实心标准砖砌筑。门窗顶如有砌体,应采取不低于M5砂浆。按设计标高将预制钢筋混凝土过梁牢靠砌入,或采取现浇钢筋混凝土过梁。 2.11 安装窗边框前,混凝土窗台板板面应平整。如无混凝土窗台板,窗台应采取一般砖砌筑,上部必需铺设钢筋并以水泥砂浆抹平,达成设计标高。 2.12墙顶部和主体结构间预留对应高度缝,待7以后用实心砖斜砌顶实,砌体沉降稳定后使用膨胀砂浆填实。 2.13 墙体天天砌筑高度以控制在1.8米为宜,室外墙体雨天砌筑高度不宜超出1.2米。 2.14 施工中如需设置临时施工洞口,其侧边离交接处墙面不应小于600mm,且顶部应设置过梁。填砌施工洞时所用砂浆强度等级应对应提升一级。 2.15 雨期施工时,砌块应做好防雨方法,不得使用被水湿透砌块。当雨量较大且无遮盖时,应停止砌筑并应对已砌筑好墙体采取遮雨方法,继续施工时应复核墙体垂直度。 2.16 结构柱两侧砌墙在施工时应清理洁净残留砂浆。砌体填充墙应沿墙体高度设2ф6墙体拉结筋,每500㎜设一道,伸入墙内1/5填充墙长和700㎜二者大值或至洞口边。 2.17 墙体拉结筋,结构柱、圈梁钢筋和结构连接采取植筋方法,植筋时要注意清孔,确保植筋质量。 2.18 结构柱、过梁在立模前应认真清理钢筋内砂浆、杂物,浇筑混凝土前,应浇水湿润模板和墙面,使混凝土和墙面有很好粘结。门窗洞口下底模拆除,应符合GB50204相关要求。 3. 应遵照关键标准 1 使用砌块品种、强度等级必需符合设计要求。 2 砌筑砂浆品种、强度等级必需符合设计和施工规范要求(每一层楼或250立米砌体每种强度等级砂浆最少制作二组试块)。 3 砌体砂浆必需密实饱满,砂浆饱满度:水平缝不低于90%;竖直缝不低于80%,应边砌边勾缝,不得出现暗缝,严禁出现透缝。 4 外墙转角处必需同时砌筑,严禁留直槎,其它临时间断处,留槎做法必需符合施工规范要求。 5 预埋拉接筋数量、长度均应符合设计要求和施工规范,留置间距偏差不超出1皮砌块。 6砌体灰缝厚度为8-12mm,墙面垂直度小于5mm,平整度小于8mm,且每砌完一块必需原浆勾缝。 7 许可偏差项目 序号 项目 许可偏差(mm) 检验方法 1 轴线位移 10 用经纬仪或拉线和尺 2 墙面垂直度 小于等于3m 5 用吊线法或2m托线板 大于3m 10 3 表面平整度 清水墙、柱 5 2m长靠尺和塞尺 混水墙、柱 8 4 水平灰缝平直度(10m以内) 清水墙10m以内 7 用10m长线位直检验 混水墙10m以内 10 5 水平灰缝厚度 (连续5皮砌块累计数) ±10 用尺检验 6 垂直灰缝宽度 (连续5皮砌块累计数) ±15 用尺检验 7 门窗洞口(后塞框) 宽度 ±5 用尺检验 高度 +5 -5 4. 成品保护 1 砌块在装运过程中应轻装轻放,堆码整齐,堆码高度不宜超出1.6m。 2 运输钢管等材料时,不得碰坏已砌墙体和门窗洞口角。 3 不得任意撬动已砌好砌块或在砌体上随意打洞凿槽。 4 注意保护墙面洁净,不许可用油污等污染墙面。 5. 应注意问题 1 不得使用龄期不足28天、潮湿、破裂、不规整、表面被污染砌块。 2 砌体内管槽盒应在砌筑时依据设计要求预留好。电气盒位置要求全部使用切割锯切割,规格、位置要正确,果断严禁使用锤、钻凿洞。户总箱部位砌筑时预留位置。安装后,箱四面采取细石砼灌实。各分户墙上预留线盒不得直接对位,必需相互错开(墙两侧)。电线管标准上穿砌块孔,当确实有困难时,要求砌筑时留砖缝,缝宽不得大于管径+10㎜,砖缝处增设两根ф6钢筋拉结。砖缝要求每皮砖均需加设拉结筋,砖缝要求垂直、通线。 3 砌筑后需移动砌块或砌块松动,均须铲除原有砂浆重新砌筑。灰缝找平时严禁在灰缝中塞石子和木片。 4 砌注时必需按要求埋设拉结筋,以确保砌体稳定。 5 砌筑时灰缝应饱满,严禁干砌再灌缝。 6注意成品保护,严禁破坏防水层。 6. 工程处罚条例 1、砌体材料运输过程中未轻拿轻放和到现场归垛;野蛮装卸造成材料损坏,每发觉一次罚款200元。 2、砌体转角处、交接处应同时砌筑,对不能同时砌筑而又必需留置临时间断处,应砌成斜槎,并按规范设置拉结筋。斜槎水平投影长度不应小于高度三分之二,通常违反此条,每处罚款200元。 3、砌筑工程实测项目未达成规范要求,出现水平灰缝砂浆饱满度低于80%、竖向灰缝出现透明缝、瞎缝和假缝、拉结筋漏压,每面墙罚款200元,并限期整改。 4、施工洞、电气箱盒洞口应按规范要求设置砼过梁和压墙筋,过梁支座每端长度不得小于240mm,不然每处罚款200元。 5、不按平线砌筑,标高每升降1cm,罚款50元,累计叠加。 6、砌筑砂浆未按配比操作和砂浆运至现场后直接堆放在结构板上,每发觉一次罚款300元。强度低于标准并已施工上墙全部返工,并负担全部材料、人工和机械损失费。 7、采取轻集料砼空心砌块墙体,水、电线盒、预埋管线孔洞必需使用切割锯切割,不得使用锤、凿开洞,发觉一次罚款100元。 8、填充墙至梁(板)下必需留置斜砌砖位置,满足规范要求沉降期(7天)后再砌筑,未预留砌砖位置、未到沉降期砌筑或斜砌角度不满足45度~60度,每处罚款300元,而且全部返工,包赔全部损失。 9、门窗洞口处未按技术要求位置留置预制砼块,漏放或留置位置偏差,每处罚款100元,并按要求整改合格。 10、没有做到工完场清,立即清理,而且垃圾没有排到指定地点。每次罚款1000元。 未尽事宜请立即和交底人联络!如和上级相关要求相抵触,按上级要求实施。 天玺·星月湾住宅项目部 8月1日 技术责任人: 交底人: 接收人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
