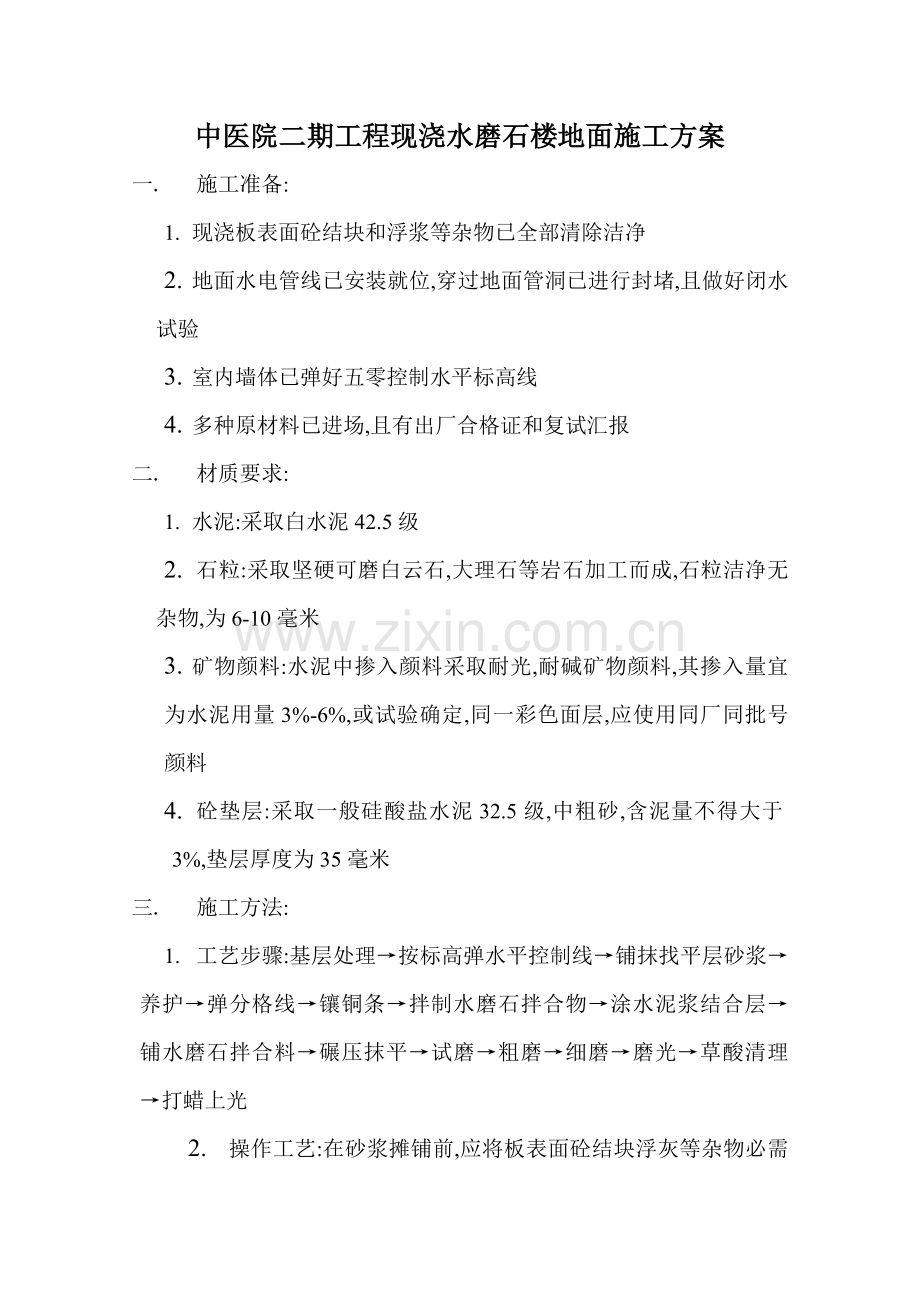

1、中医院二期工程现浇水磨石楼地面施工方案一. 施工准备:1. 现浇板表面砼结块和浮浆等杂物已全部清除洁净2. 地面水电管线已安装就位,穿过地面管洞已进行封堵,且做好闭水试验3. 室内墙体已弹好五零控制水平标高线4. 多种原材料已进场,且有出厂合格证和复试汇报二. 材质要求:1. 水泥:采取白水泥42.5级2. 石粒:采取坚硬可磨白云石,大理石等岩石加工而成,石粒洁净无杂物,为6-10毫米3. 矿物颜料:水泥中掺入颜料采取耐光,耐碱矿物颜料,其掺入量宜为水泥用量3%-6%,或试验确定,同一彩色面层,应使用同厂同批号颜料4. 砼垫层:采取一般硅酸盐水泥32.5级,中粗砂,含泥量不得大于3%,垫层厚度

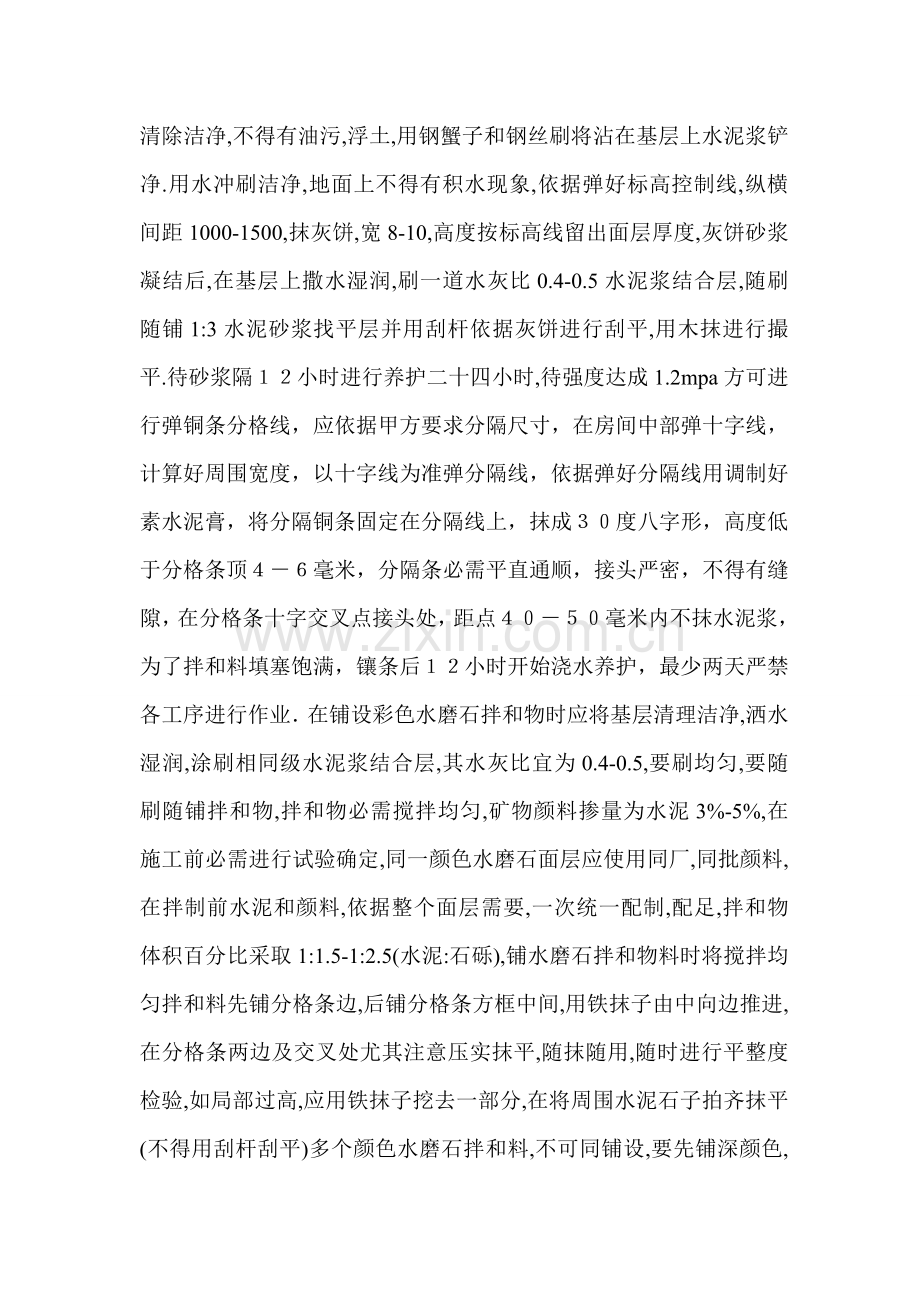

2、为35毫米三. 施工方法:1. 工艺步骤:基层处理按标高弹水平控制线铺抹找平层砂浆养护弹分格线镶铜条拌制水磨石拌合物涂水泥浆结合层铺水磨石拌合料碾压抹平试磨粗磨细磨磨光草酸清理打蜡上光2. 操作工艺:在砂浆摊铺前,应将板表面砼结块浮灰等杂物必需清除洁净,不得有油污,浮土,用钢蟹子和钢丝刷将沾在基层上水泥浆铲净.用水冲刷洁净,地面上不得有积水现象,依据弹好标高控制线,纵横间距1000-1500,抹灰饼,宽8-10,高度按标高线留出面层厚度,灰饼砂浆凝结后,在基层上撒水湿润,刷一道水灰比0.4-0.5水泥浆结合层,随刷随铺1:3水泥砂浆找平层并用刮杆依据灰饼进行刮平,用木抹进行撮平.待砂浆隔小时进

3、行养护二十四小时,待强度达成1.2mpa方可进行弹铜条分格线,应依据甲方要求分隔尺寸,在房间中部弹十字线,计算好周围宽度,以十字线为准弹分隔线,依据弹好分隔线用调制好素水泥膏,将分隔铜条固定在分隔线上,抹成度八字形,高度低于分格条顶毫米,分隔条必需平直通顺,接头严密,不得有缝隙,在分格条十字交叉点接头处,距点毫米内不抹水泥浆,为了拌和料填塞饱满,镶条后小时开始浇水养护,最少两天严禁各工序进行作业在铺设彩色水磨石拌和物时应将基层清理洁净,洒水湿润,涂刷相同级水泥浆结合层,其水灰比宜为0.4-0.5,要刷均匀,要随刷随铺拌和物,拌和物必需搅拌均匀,矿物颜料掺量为水泥3%-5%,在施工前必需进行试验

4、确定,同一颜色水磨石面层应使用同厂,同批颜料,在拌制前水泥和颜料,依据整个面层需要,一次统一配制,配足,拌和物体积百分比采取1:1.5-1:2.5(水泥:石砾),铺水磨石拌和物料时将搅拌均匀拌和料先铺分格条边,后铺分格条方框中间,用铁抹子由中向边推进,在分格条两边及交叉处尤其注意压实抹平,随抹随用,随时进行平整度检验,如局部过高,应用铁抹子挖去一部分,在将周围水泥石子拍齐抹平(不得用刮杆刮平)多个颜色水磨石拌和料,不可同铺设,要先铺深颜色,后铺浅颜色,待前一个达成施工许可强度后,再铺后一个.铺设时要随时用滚筒滚压,滚压时用力要均匀,应从横竖两个方向轮换进行,达成表面平整,密实,出浆石粒均匀为止

5、,待石粒浆收水后,用铁抹子将浆抹平压实,如发觉石粒不均,应补石粒浆,再用铁抹子拍平,压实.二十四小时后浇水养护,常温下养护5-7天.3. 待表面达成一定强度后,要进行试磨,以不掉石子为准,经检验试磨后方可正式粗磨,第一遍用60-80号粗砂轮磨,边磨边加水,并随抹随用水冲洗检验,用靠尺检验平整度,直至表面磨均匀,分格条和石粒全部露出,检验合格晾干后,用和水磨石表面相同成份水泥浆,将水磨石表面擦一遍,尤其是面层洞眼小孔隙要填实抹平,缺落石子应补齐,浇水养护2-3天,第二遍用120-180号金刚石磨,要求磨至表面光滑为止,然后用清水冲净,满擦第二遍水泥浆,注意小孔隙要细致擦严密,然后养护2-3天,第

6、二遍用180-240号金刚石磨,磨至表面显露石子均匀,无缺石粒现象,平整光滑,无孔隙为度.为了取得打蜡后显著效果,在打蜡前磨石面层要进行一次适量程度酸洗,通常见草酸进行擦洗,用扫帚甩在地面上,再用油石轻轻磨一遍,磨出水泥及石子本色,再用清水冲洗拖把擦干,此工序必需全部工种完工后才能进行.清理洁净后进行打蜡上光.四、质量要求:1、 面层表面应光滑,无显著裂纹、砂眼和磨纹,石粒密实,显露均匀,颜色图案一致,不混色,分格条牢靠,顺直和清楚。2、 表面平整度,和分格条平直度为2五、应注意质量问题1、分格块四角最易出现空鼓,关键是基层表面及镶分格处,条高1/3以上部位有浮灰,扫浆不匀造成,操作中应坚持随

7、扫浆随铺灰,压实后注意养护。2、边角、管根等处易漏磨,应在磨完头遍后全方面检验并将漏磨处立即补磨。3、冲筋后进行检验倒泛水,拉线找好泛水,坡度应符合设计及施工规范要求。4、分格条掀起,显露不清楚,分格条应镶压牢靠、平整,磨光严格掌握平顺。编制人:审核人:施工单位:江苏*建设集团年 月 日技术交底统计TJ1.5 工程名称中医院肛肠外科病房楼(二期)施工单位江苏长安建设集团交底部位幕楼地面工序名称水磨石工程交底提要:一、 施工准备二、材质要求:三、施工方法:四、质量要求:五、应注意质量问题:一、施工准备:1、现浇板表面砼结块和浮浆等杂物已全部清除洁净2、地面水电管线已安装就位,穿过地面管洞已进行封

8、堵,且做好闭水试验3、室内墙体已弹好五零控制水平标高线4. 多种原材料已进场,且有出厂合格证和复试汇报二、材质要求:1、水泥:采取水泥42.5级2、石粒:采取坚硬可磨白云石,大理石等岩石加工而成,石粒洁净无杂物,为6-10毫米3、矿物颜料:水泥中掺入颜料采取耐光,耐碱矿物颜料,其掺入量宜为水泥用量3%-6%,或试验确定,同一彩色面层,应使用同厂同批号颜料4、 砼垫层:采取一般硅酸盐水泥32.5级,中粗砂,含泥量不得大于3%,垫层厚度为20毫米三、施工方法:1、 工艺步骤:基层处理按标高弹水平控制线铺抹找平层砂浆养护弹分格线镶铜条拌制水磨石拌合物涂水泥浆结合层铺水磨石拌合料碾压抹平试磨粗磨细磨磨

9、光草酸清理打蜡上光2、 作工艺:在砂浆摊铺前,应将板表面砼结块浮灰等杂物必需清除洁净,不得有油污,浮土,用钢蟹子和钢丝刷将沾在基层上水泥浆铲净.用水冲刷洁净,地面上不得有积水现象,依据弹好标高控制线,纵横间距1000-1500,抹灰饼,宽8-10,高度按标高线留出面层厚度,灰饼砂浆凝结后,在基层上撒水湿润,刷一道水灰比0.4-0.5水泥浆结合层,随刷随铺1:3水泥砂浆找平层并用刮杆依据灰饼进行刮平,用木抹进行撮平.待砂浆隔小时进行养护二十四小时,待强度达成1.2mpa方可进行弹铜条分格线,应依据甲方要求分隔尺寸,在房间中部弹十字线,计算好周围宽度,以十字线为准弹分隔线,依据弹好分隔线用调制好素

10、水泥膏,将分隔铜条固定在分隔线上,抹成度八字形,高度低于分格条顶毫米,分隔条必需平直通顺,接头严密,不得有缝隙,在分格条十字交叉点接头处,距点毫米内不抹水泥浆,为了拌和料填塞饱满,镶条后小时开始浇水养护,最少两天严禁各工序进行作业在铺设彩色水磨石拌和物时应将基层清理洁净,洒水湿润,涂刷相同级水泥浆结合层,其水灰比宜为0.4-0.5,要刷均匀,要随刷随铺拌和物,拌和物必需搅拌均匀,矿物颜料掺量为水泥3%-5%,在施工前必需进行试验确定,同一颜色水磨石面层应使用同厂,同批颜料,在拌制前水泥和颜料,依据整个面层需要,一次统一配制,配足,拌和物体积百分比采取1:1.5-1:2.5(水泥:石砾),铺水磨

11、石拌和物料时将搅拌均匀拌和料先铺分格条边,后铺分格条方框中间,用铁抹子由中向边推进,在分格条两边及交叉处尤其注意压实抹平,随抹随用,随时进行平整度检验,如局部过高,应用铁抹子挖去一部分,在将周围水泥石子拍齐抹平(不得用刮杆刮平)多个颜色水磨石拌和料,不可同铺设,要先铺深颜色,后铺浅颜色,待前一个达成施工许可强度后,再铺后一个.铺设时要随时用滚筒滚压,滚压时用力要均匀,应从横竖两个方向轮换进行,达成表面平整,密实,出浆石粒均匀为止,待石粒浆收水后,用铁抹子将浆抹平压实,如发觉石粒不均,应补石粒浆,再用铁抹子拍平,压实.二十四小时后浇水养护,常温下养护5-7天.3、 待表面达成一定强度后,要进行试

12、磨,以不掉石子为准,经检验试磨后方可正式粗磨,第一遍用60-80号粗砂轮磨,边磨边加水,并随抹随用水冲洗检验,用靠尺检验平整度,直至表面磨均匀,分格条和石粒全部露出,检验合格晾干后,用和水磨石表面相同成份水泥浆,将水磨石表面擦一遍,尤其是面层洞眼小孔隙要填实抹平,缺落石子应补齐,浇水养护2-3天,第二遍用120-180号金刚石磨,要求磨至表面光滑为止,然后用清水冲净,满擦第二遍水泥浆,注意小孔隙要细致擦严密,然后养护2-3天,第二遍用180-240号金刚石磨,磨至表面显露石子均匀,无缺石粒现象,平整光滑,无孔隙为度.为了取得打蜡后显著效果,在打蜡前磨石面层要进行一次适量程度酸洗,通常见草酸进行

13、擦洗,用扫帚甩在地面上,再用油石轻轻磨一遍,磨出水泥及石子本色,再用清水冲洗拖把擦干,此工序必需全部工种完工后才能进行.清理洁净后进行打蜡上光.四、质量要求:1、面层表面应光滑,无显著裂纹、砂眼和磨纹,石粒密实,显露均匀,颜色图案一致,不混色,分格条牢靠,顺直和清楚。2、 面平整度,和分格条平直度为2五、应注意质量问题1、分格块四角最易出现空鼓,关键是基层表面及镶分格格处,条高1/3以上部位有浮灰,扫浆不匀造成,操作中应坚持随扫浆随铺灰,压实后注意养护。2、边角、管根等处易漏磨,应在磨完头遍后全方面检验并将漏磨处立即补磨。3、冲筋后进行检验倒泛水,拉线找好泛水,坡度应符合设计及施工规范要求。4、分格条掀起,显露不清楚,分格条应镶压牢靠、平整,磨光严格掌握平顺。技术责任人交底人接收交底人注:本统计一式两份,一份交接收交底人,一份存档。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
