资源描述
建筑安装工程企业劳动定额
第 二 册
电气设备、仪表安装及调整工程
(试 行)
中 国 第 十 七 冶 金 建 设 公 司
二 ○ ○ 六 年

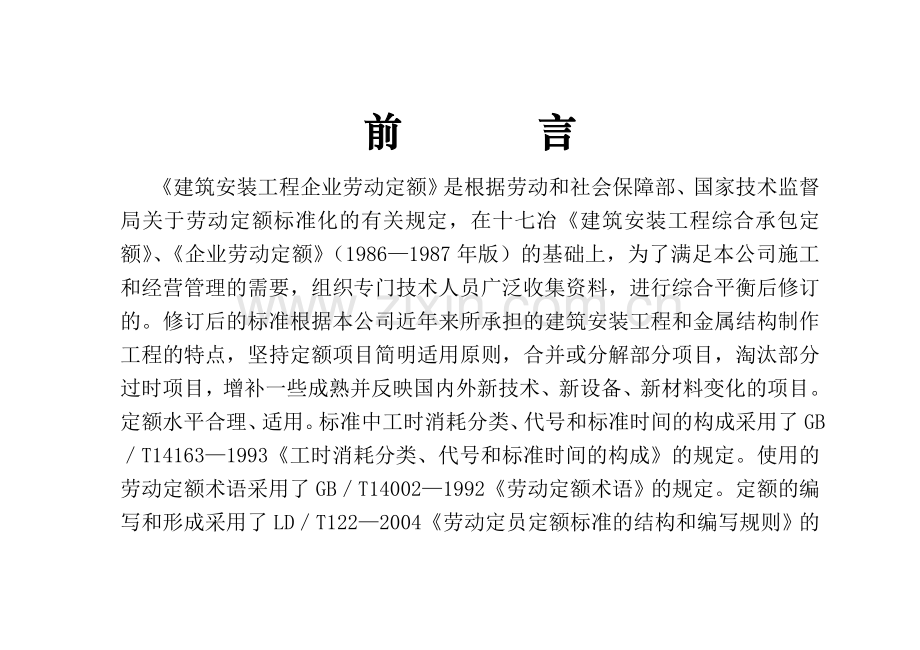

前 言
《建筑安装工程企业劳动定额》是根据劳动和社会保障部、国家技术监督局关于劳动定额标准化的有关规定,在十七冶《建筑安装工程综合承包定额》、《企业劳动定额》(1986—1987年版)的基础上,为了满足本公司施工和经营管理的需要,组织专门技术人员广泛收集资料,进行综合平衡后修订的。修订后的标准根据本公司近年来所承担的建筑安装工程和金属结构制作工程的特点,坚持定额项目简明适用原则,合并或分解部分项目,淘汰部分过时项目,增补一些成熟并反映国内外新技术、新设备、新材料变化的项目。定额水平合理、适用。标准中工时消耗分类、代号和标准时间的构成采用了GB/T14163—1993《工时消耗分类、代号和标准时间的构成》的规定。使用的劳动定额术语采用了GB/T14002—1992《劳动定额术语》的规定。定额的编写和形成采用了LD/T122—2004《劳动定员定额标准的结构和编写规则》的规定。
《建筑安装工程企业劳动定额》标准包括以下部分:
1.《土建工程劳动定额》
2.《电气设备、仪表安装及调整工程劳动定额》
3.《机械设备安装工程劳动定额》
4.《管道工程劳动定额》
5.《工艺金属结构安装工程劳动定额》
6.《金属结构制作工程劳动定额》
7.《公路及桥涵工程劳动定额》
8.《通风安装工程劳动定额》
本标准的附录A是标准的附录
本标准由中国第十七冶金建设公司人力资源部归口、组织修订
本标准负责起草单位:中国十七冶机电安装公司
本标准主要起草人:章新国、田潮、侯振东、金仁才、汪新象、程从杰
本标准主要审核人:陆光震、李希哲、戴冈荪、田德兴
目 次
1. 范围 ……………………………………………………………………1
2. 引用标准 ………………………………………………………………1
3. 有关规定 ………………………………………………………………2
4. 时间定额 ………………………………………………………………6
4.1 变压器安装 …………………………………………………………15
4.2 变压器油过滤 ………………………………………………………16
4.3 穿墙板制作安装 ……………………………………………………17
4.4 穿墙套管安装 ………………………………………………………18
4.5 封闭母线安装 ………………………………………………………19
4.6 配电间隔板、框架、母线桥、网门及保护网、设备支架、
基础型钢制作安装 …………………………………………………20
4.7 高压熔断器、电容器击穿保险器、避雷器、电流、电压互
感器安装 …………………………………………………………… 21
4.8 隔离开关、负荷开关、电磁式空气开关安装 ……………………22
4.9 电气设备元件安装 ………………………………………………23
4.10 空气开关、自动开关、接触器安装 ………………………………24
4.11 动力配电箱、照明箱、设备及配线安装 …………………………25
4.12 高、低压柜设备安装及配线 ………………………………………26
4.13 成套高压开关柜安装 ……………………………………………27
4.14 低压及直流配电柜安装 …………………………………………28
4.15 动力配电箱、刀型开关箱安装 ……………………………………29
4.16 混凝土电抗器安装、干燥 …………………………………………30
4.17 铜母线安装、铜铝母线伸缩器安装 ………………………………31
4.18 车间带形铝母线安装 ……………………………………………32
4.19 硅整流器柜安装 …………………………………………………33
4.20 蓄电池组安装 ……………………………………………………34
4.21 快速开关、分流器安装 ……………………………………………35
4.22 模拟继电器屏、控制箱、端子箱、控制屏、操作台、控制板安装 …36
4.23 控制器、变阻器、电阻器安装 ……………………………………37
4.24 各类开关、接触器、熔断器、继电器、按钮安装 ………………38
4.25 各类开关、接触器、熔断器、继电器、按钮安装(续) ………39
4.26 熔断器安装 ………………………………………………………40
4.27 安全变压器、风扇、电铃、电笛、电气仪表、水位电气
信号装置安装 ………………………………………………………41
4.28 盘柜间一次配线 …………………………………………………42
4.29 冶金起重电气设备安装 …………………………………………43
4.30 冶金专用车设备安装 ……………………………………………44
4.31 普通桥式起重机电气设备安装 …………………………………45
4.32 滑接线安装 ………………………………………………………46
4.33 钢管安装 …………………………………………………………47
4.34 金属软管安装 ……………………………………………………48
4.35 管内穿线 …………………………………………………………49
4.36 瓷瓶、槽板、塑料护套线配线 ……………………………………50
4.37 鼓型、针式、蝶式绝缘子配线 ……………………………………51
4.38 砖、混凝土结构刨沟 ………………………………………………52
4.39 灯具安装 …………………………………………………………53
4.40 杆上灯具安装 ……………………………………………………54
4.41 托盘式、梯级式及阻燃电缆线槽安装 ……………………………55
4.42 电缆沟挖土、破路面 ………………………………………………56
4.43 电缆保护管敷设 …………………………………………………57
4.44 电缆沟铺沙、盖砖、埋设标桩、揭盖盖板 ………………………58
4.45 电缆敷设 …………………………………………………………59
4.46 电力电缆头制作 …………………………………………………60
4.47 控制电缆头制作接线 ……………………………………………61
4.48 电缆支架、电缆槽弯头制作安装 …………………………………62
4.49 滑触线支架、电线支架、网门制作 ………………………………63
4.50 梯级式直通桥架制作 ……………………………………………64
4.51 控制箱、照明箱、分线盒制作 ……………………………………65
4.52 电气零部件制作 …………………………………………………66
4.53 接地极制作安装、接地母线敷设 …………………………………67
4.54 避雷网、避雷带、引下线安装 ……………………………………68
4.55 避雷针安装 ………………………………………………………69
4.56 电机检查接线、解体检查、干燥 …………………………………70
4.57 电机安装 …………………………………………………………71
4.58 数字显示仪表 ……………………………………………………72
4.59 电动调节单元〈Ⅲ型、包括智能型〉 ……………………………73
4.60 电动辅助单元、转换单元〈Ⅲ型〉 ………………………………74
4.61 温度计、热电偶、热电阻 …………………………………………75
4.62 压力表 ……………………………………………………………76
4.63 流量仪表 …………………………………………………………77
4.64 液〈物〉位仪表 ……………………………………………………78
4.65 分析仪表 …………………………………………………………79
4.66 分析仪表(续) ……………………………………………………80
4.67 变送器〈Ⅲ智能性〉 ………………………………………………81
4.68 电动执行单元 ……………………………………………………82
4.69 气动执行单元 ……………………………………………………83
4.70 液动执行机构油泵装置及附件安装 ……………………………84
4.71 液动执行机构油泵装置及附件安装(续) ………………………85
4.72 电子秤、闪光报警、巡回检测程序控制器 ………………………86
4.73 在设备式管道上插座安装 ………………………………………87
4.74 扩径管制作、脏湿气〈液体〉取压部件安装 ……………………88
4.75 取压、取样部件安装 ………………………………………………89
4.76 节流装置安装 ……………………………………………………90
4.77 节流装置安装(续) ………………………………………………91
4.78 仪表管路敷设 ……………………………………………………92
4.79 仪表管路敷设(续) ………………………………………………93
4.80 有色金属管敷设 …………………………………………………94
4.81 盘后配管 …………………………………………………………95
4.82 仪表与管路脱脂 …………………………………………………96
4.83 管路试压 …………………………………………………………97
4.84 阀门安装 …………………………………………………………98
4.85 盘柜配线及补偿导线 ……………………………………………99
4.86 仪表支架制作 …………………………………………………100
4.87 执行机构支架、拉杆制作 ………………………………………101
4.88 备用电源、事故照明、中央信号装置 …………………………102
4.89 电力变压器系统试验 …………………………………………103
4.90 自动投入装置调试 ……………………………………………104
4.91 低压异步电机调试 ……………………………………………105
4.92 电动机组及联锁装置调试 ……………………………………106
4.93 高压交流异步电机试验 ………………………………………107
4.94 电抗器、消弧线圈、电除尘器调试 ……………………………108
4.95 发电机、调相机系统调试 ………………………………………109
4.96 硅整流设备、可控硅整流装置调试 ……………………………110
4.97 交流变频调速电动机(AC-AC、AC-DC-AC系统) ………………111
4.98 交流异步电动机变频调速 ……………………………………112
4.99 绝缘子、套管、绝缘油、电缆试验 ……………………………113
4.100 可控硅调速直流电动机系统调试 ……………………………114
4.101 母线、避雷器、电容器、接地装置调试 ………………………115
4.102 全数字控制可控硅调速电动机调试 …………………………116
4.103 送配电装置系统调试 ………………………………………117
4.104 特殊保护装置 …………………………………………………118
4.105 普通交流同步电动机 …………………………………………119
4.106 微型电机、电加热器调试 ………………………………………120
4.107 普通小型直流电动机调试 ……………………………………121
附录A (标准的附录)标准使用的有关说明 ………………………122
电气设备、仪表安装及调整工程劳动定额
1 范围:
1.1 本标准规定了冶金建筑工程电气设备安装、自动化仪表安装和调校、电气设备试验调整的劳动定额。
1.2 本标准适应于冶金建筑工程电气设备安装、自动化仪表安装和调校、电气设备试验调整及其他相关工程的加工件制作、部分相关设备材料的修、配、改工作,适应于施工企业内部组织生产、编制施工作业计划、签发施工任务单、考核工效,是承包后进行结算计件或超额工资的依据。
1.3 本标准按新建、扩建和改建项目施工条件所定。
2 引用标准:
2.1 本定额标准在修订时参照和引用了以下标准:
2.2 GB/T14002-1992劳动定额术语。
2.3 GB/T14163-1993工时消耗分类,代号和标准时间构成。
2.4 1985年《冶金建筑安装工程统一劳动定额》。
《筑炉、电气、自动化仪表》第三册
《炼铁设备、自动化仪表》第四册
《平炉设备、电气调整、自动化仪表》第五册
《转炉设备、电气、自动化仪表》第六册
《电炉炼钢设备、电气、热工仪表、筑炉》第七册
《轧钢设备、电气调整、自动化仪表》第八册
2.5 1987年《十七冶建筑安装工程综合承包定额》第二册,电气设备安装工程。
3 有关规定:
3.1 劳动消耗量的单位和定额时间的构成。
3.1.1 本标准的劳动消耗量均以“时间定额”表示,以“工日”为单位,每一工日按8小时计算。
3.1.2 定额时间是由完成生产工作的作业,作业宽放时间,个人需要与休息时间以及准备与结束时间等部分组成。
3.2 劳动组织和技术等级。
本定额根据本企业按班组、分工序编制,平均技术等级综合考虑为中级.
3.3 工程量计算规则。
3.3.1 本定额用工不包括直接辅助生产工人(维修电工、运转工、测量工、后勤工作)用工及个别非专业配合用工;小组用临时工从事定额时间内的工作,其工日或工资应从定额时间或计件工资总额中扣除。
3.3.2 质量自检,互检,安全整改,交叉作业和衔接间隙,设计变更,机械现场转移,临时性现场维护工作等停歇工日,已包含在定额中,不另计算。大范围文明施工,整建制班组连续停工8小时以上的,由安排单位统一处理。
3.3.3 现场工机具倒运,氧气、乙炔运输,消耗材料领用等均已包含在定额用工内;但不包括(甲方认可的)停歇工日。
3.3.4 本定额的设备、材料如有缺损,无合格证和试验报告记录的,需进行修、配、改和试运行的,其人工可参照相关定额。
3.3.5 本定额在高温多尘或有害气体场所施工,其人工定额应乘以1.2的系数。
3.3.6 拆除工程,如保护性拆除,按相应的安装定额乘以0.8的系数,如果破坏性拆除则按相应的安装定额乘以0.3的系数。
3.3.7 配合机械进行单体试车、交工时所需人工均按实际量计。
3.3.8 工作物操作高度超过10m时,按下列表中系数计算。
表1:无楼层超过10m以上的
标高
10m以内
10-20m
20m以上
超高系数
无
1.2
1.4
表2:有楼层六层以下为准,超六层以上的
楼层
7-10层
11层以上
超高系数
1.3
1.5
3.3.9 自动化仪表安装和调校工作均包括:
一、试验工具及仪器的维护和保养,整理记录,填写试验报告。
二、安装前同一型号的仪表一次调校以3台(块)内考虑,超过部分,按相应项目的时间定额乘以0.8系数。出厂已调校完毕,现场未调校的,不计调试工日;当该仪表套入系统运行时,可单独计算调校工日,为时间定额乘以0.3系数。
三、安装前的一次调校占调校总工时的60%,安装后的二次调校占调校总工时的40%。
四、配合工艺、生产系统联动试运行工作的工时另行计算。
3.3.10 电气设备试验调整工作
一、定额中不包括设备的烘干处理和设备本身缺陷造成元件更换修理和修改,经修、配、改或拆迁的旧设备调试,定额应乘以1.1系数。
二、电力变压器如有“带负荷调压装置”调试定额乘以1.1系数,三卷变压器、电炉变压器调试按同容量的电力变压器调试定额乘以1.2系数。
三、设备单体试车,配合工艺、生产系统联动试车运行工作的工时另行计算。
3.3.11 因设备更新,新设备新工艺在本定额中未反映出来的,可根据其安装难易程度,比照相似电气仪表元器件安调时间定额计算。
4 时间定额
4.1 变压器安装
4.2 变压器油过滤
4.3 穿墙板制作安装
4.4 穿墙套管安装
4.5 封闭母线安装
4.6 配电间隔板、框架、母线桥、网门及保护网、设备支架、基础型钢制作
安装
4.7 高压熔断器、电容器击穿保险器、避雷器、电流、电压互感器安装
4.8 隔离开关、负荷开关、电磁式空气开关安装
4.9 电气设备元件安装
4.10 空气开关、自动开关、接触器安装
4.11 动力配电箱、照明箱、设备及配线安装
4.12 高、低压柜设备安装及配线
4.13 成套高压开关柜安装
4.14 低压及直流配电柜安装
4.15 动力配电箱、刀型开关箱安装
4.16 混凝土电抗器安装、干燥
4.17 铜母线安装、铜铝母线伸缩器安装
4.18 车间带形铝母线安装
4.19 硅整流器柜安装
4.20 蓄电池组安装
4.21 快速开关、分流器安装
4.22 模拟继电器屏、控制箱、端子箱、控制屏、操作台、照明箱、控制板安装
4.23 控制器、变阻器、电阻器安装
4.24 各类开关、接触器、熔断器、继电器、按钮安装
4.25 各类开关、接触器、熔断器、继电器、按钮安装(续)
4.26 熔断器安装
4.27 安全变压器、风扇、电铃、电笛、电气仪表、水位电气信号装置安装
4.28 盘柜间一次配线
4.29 冶金起重电气设备安装
4.30 冶金专用车设备安装
4.31 普通桥式起重机电气设备安装
4.32 滑接线安装
4.33 钢管安装
4.34 金属软管安装
4.35 管内穿线
4.36 瓷瓶、槽板、塑料护套线配线
4.37 鼓型、针式、蝶式绝缘子配线
4.38 砖、混凝土结构刨沟
4.39 灯具安装
4.40 杆上灯具安装
4.41 托盘式、梯级式及阻燃电缆线槽安装
4.42 电缆沟挖土、破路面
4.43 电缆保护管敷设
4.44 电缆沟铺沙、盖砖、埋设标桩、揭盖盖板
4.45 电缆敷设
4.46 电力电缆头制作
4.47 控制电缆头制作接线
4.48 电缆支架、电缆槽弯头制作安装
4.49 滑触线支架、电线支架、网门制作
4.50 梯级式直通桥架制作
4.51 控制箱、照明箱、分线盒制作
4.52 电气零部件制作
4.53 接地极制作安装、接地母线敷设
4.54 避雷网、避雷带、引下线安装
4.55 避雷针安装
4.56 电机检查接线、解体检查、干燥
4.57 电机安装
4.58 数字显示仪表
4.59 电动调节单元〈Ⅲ型、包括智能型〉
4.60 电动辅助单元、转换单元〈Ⅲ型〉
4.61 温度计、热电偶、热电阻
4.62 压力表
4.63 流量仪表
4.64 液〈物〉位仪表
4.65 分析仪表
4.66 分析仪表(续)
4.67 变送器〈Ⅲ智能性〉
4.68 电动执行单元
4.69 气动执行单元
4.70 液动执行机构油泵装置及附件安装
4.71 液动执行机构油泵装置及附件安装(续)
4.72 电子秤、闪光报警、巡回检测程序控制器
4.73 在设备式管道上插座安装
4.74 扩径管制作、脏湿气〈液体〉取压部件安装
4.75 取压、取样部件安装
4.76 节流装置安装
4.77 节流装置安装(续)
4.78 仪表管路敷设
4.79 仪表管路敷设(续)
4.80 有色金属管敷设
4.81 盘后配管
4.82 仪表与管路脱脂
4.83 管路试压
4.84 阀门安装
4.85 盘柜配线及补偿导线
4.86 仪表支架制作
4.87 执行机构支架、拉杆制作
4.88 备用电源、事故照明、中央信号装置
4.89 电力变压器系统试验
4.90 自动投入装置调试
4.91 低压异步电机调试
4.92 电动机组及联锁装置调试
4.93 高压交流异步电机试验
4.94 电抗器、消弧线圈、电除尘器调试
4.95 发电机、调相机系统调试
4.96硅整流设备、可控硅整流装置调试
4.97 交流变频调速电动机(AC-AC、AC-DC-AC系统)
4.98 交流异步电动机变频调速
4.99 绝缘子、套管、绝缘油、电缆试验
4.100 可控硅调速直流电动机系统调试
4.101 母线、避雷器、电容器、接地装置调试
4.102 全数字控制可控硅调速电动机调试
4.103 送配电装置系统调试
4.104 特殊保护装置
4.105 普通交流同步电动机
4.106 微型电机、电加热器调试
4.107 普通小型直流电动机调试
表3 变压器安装
工作内容:开箱、清扫、外观检查、就位前准备、基础型钢安装、附件安装、补充油、吊装就位、找正、固定、接线、接地、刷漆、配合试验、20m内运输。
每 1 台 的 时 间 定 额
项 目
变压器容量(kVA以下)
序 号
500
2000
4000
8000
15000
25000
40000
63000
120000
安 装
3
5.5
14
16
32
45
58
75
110
一
抽芯检查
6
9
15
23
35
50
65
115
120
二
干 燥
50
70
90
110
130
160
三
合 计
9
14.5
29
89
137
185
233
320
390
四
编 号
1
2
3
4
5
6
7
8
9
注:1.整流变压器及电炉变压器按同容量变压器时间定额乘以1.3系数。
2.油浸电抗器安装定额按相应容量变压器时间定额套用。
3.同容量变压器户内安装时间定额乘以1.3系数。
表4 变 压 器 油 过 滤
工作内容:工机具及材料准备,滤油纸加工及干燥、清理、油路拆除、油过滤、耐压试验等。
每 吨 的 时 间 定 额
项 目
压力式过滤机
(6kV以下)
离心式过滤机
时间定额
3
2.5
编 号
10
11
注:1.油耐压以15kV为准。
2.一次过滤工作量不满4吨油时,其时间定额乘以1.2系数。
3.使用两台滤油机同时过滤时,其时间定额乘以0.7
表5 穿 墙 板 制 作 安 装
工作内容:领料、运输、平直、下料、焊接、框架制作、钢板、胶木板加工、开孔、含压铜条、安装固定、研磨、刷漆等。
每 副 的 时 间 定 额
项 目
10kV以下
10kV以上
序号
穿墙板制作、安装
制 作
1.5
3
一
安 装
0.9
2
二
编 号
12
13
表6 穿 墙 套 管 安 装
工作内容:20m内运输、开箱验收、清扫、检查、安装前准备、固定等。
每 组 的 时 间 定 额
项 目
电压kV以下
10-35
110
220
制 作
2
3
4
编 号
14
15
16
注:1.安装带油路套管时,其时间定额每组增加1.5工日。
2.安装平台搭建及拆除,均已包括在本时间定额内。
表7 母 线 安 装
工作内容:运输、检查、零部件验收、支架制作、吊装组对、试验、接地联接线安装、刷漆等。
每 10m 的 时 间 定 额
项 目
封闭母线安装
插接母线安装
序号
2500A以下
4000A以下
2500A以下
4000A以下
安装制作
0.5
1.5
一
安 装
1.5
3
2
3.8
二
编 号
17
18
19
20
注:1.本定额已包括高度系数在内。
2.安装时采用的卷扬机及手拉葫芦均已包括在本定额中。
表8 配电间隔板、框架、母线桥、网门
及保护网、设备支架、基础型钢制作安装
工作内容:领料、平直、下料、钻孔、焊接、除锈刷漆、安装固定、接地等。
表 中 所 示 计 量 单 位 的 时 间 定 额
项 目
框架、母线桥、
设 备 安 装
(t)
基 础 型 钢
10m
隔 板
m2
网门、保护网
m2
序号
制 作
30
1.2
0.2
1
一
安 装
15
1.2
0.1
0.3
二
编 号
21
22
23
24
注:1.本定额一次工作量超过1吨时,其时间定额乘以0.8系数。
2.本定额以现场制作为准。
表9 高压熔断器、电容器击穿保险器、
避雷器、电流互感器、电压互感器安装
工作内容:开箱、清扫、检查、钻孔、支架制作安装、本体接线、抽芯检查、接地、刷漆等。
表 中 所 示 计 量 单 位 的 时 间 定 额
项 目
避 雷 器 组
电流、电压互感器(只)
电容器击穿保险器(个)
高压熔断器组
低压
10kV以下
低压
10kV以下
时间定额
0.6
1.2
0.4
0.7
0.2
0.6
编 号
25
26
27
28
29
30
注:1.高压干式电压互感器套用低压互感器时间定额。
表10 隔离开关、负荷开关、电磁式空气开关安装
工作内容:开箱、清扫、检查、打眼、操作机构安装、支架安装、延长轴、附件保护圈安装、连杆配制和调正、接线、接地、刷漆等。
每 组 的 时 间 定 额
项 目
开关额定电流(A以下)
CN2-10电磁式
空气开关
600
2000
4000
时间定额
4
5
6.5
6
编 号
31
32
33
34
注:1.本定额不包括延长轴和轴套加工。
2.本定额已包括所有支架制作。
表11 电气设备元件安装
工作内容:角钢、底板安装、箱体上开孔、钻眼、设备元件安装、一次配线、、标号、加端子排等。
每个(台)的 时 间 定 额
项 目
主令控制器组合万能开关
主令开关按钮信号灯光示板
继电器
电器仪表
小变压器
小电器元件
电阻箱
频 敏 变 阻 器
端 子 板
分流器
电 度 表
信号灯
时间 定额
0.2
0.1
0.3
0.1
0.1
0.2
0.2
0.25
0.1
0.3
0.25
0.1
编号
35
36
37
38
39
40
41
42
43
44
45
46
表12 空气开关、自动开关、接触器安装
工作内容:开箱检查验收、支架制作、测位、划线、钻孔、触头机构调整、本体安装等。
每 台(件)的 时 间 定 额
项 目
万能空气开关
自动开关、接触器
额定电流(A以下)
400
1000
2500
4000
100
250
600
时间定额
1.2
1.2
1.8
2
0.3
0.3
0.5
编 号
47
48
49
50
51
52
53
表13 动力配电箱、照明箱安装及配线
工作内容:固定支架制安、划线、钻眼、箱体开孔、设备安装、母线制安、一二次配线、标牌、元件调整等。
每 个(台)的 时 间 定 额
项 目
照明箱
动力箱
供电回路 (以下)
3
6
9
12以上
4
8
12以上
时间定额
安装
0.5
0.5
0.5
0.6
0.8
1
1.2
配线
0.3
0.4
0.4
0.5
编 号
54
55
56
57
58
59
60
注:1.本定额是照明箱明暗装共用定额,包括支架制安。如嵌入式照明箱安装,要自行开孔、打洞,其时间定额乘以1.4系数。
2.动力箱安装已包括基础型钢制安,柜内配线并入其他项目。
表14 高、低压柜内设备元件安装及配线
工作内容:开箱验收、检查、支架制安、划线、钻孔、设备仪表安装、一二次配线、母线、安装、标牌、开关清扫、机构调整。
每 (台)的 时 间 定 额
项 目
受电柜母联柜
P.T柜所变柜
负荷开关柜
电容器柜
控制柜
高压柜
18
8
6
10
14
低压柜
8
6
10
编 号
61
62
63
64
65
注:1.双母线其时间定额乘以1.1系数。
表15 成套高压开关柜安装
工作内容:开箱、清扫、检查、20m 以内运输、柜内附件安装、解体、机构调整试验、接线、接地、柜顶小母线安装。
每 (台)的 时 间 定 额
项 目
固定式
断路器清洗调整
带断路器
不带断路器
单 筒
双 筒
时间定额
2.8
2.5
2
3
编 号
66
67
68
69
注:1.双母线其时间定额乘以1.2系数。
2.进口高压柜双母线的乘以1.3系数
3.手车式柜断路清扫、解体、调整乘以1.8系数。
4.所用变压器柜套用相应容量变压器定额。
表16 低压及直流配电柜安装
工作内容:20m以内运输、开箱清扫、检查、柜体安装、柜内母线组对安装、开关机构调整、接地、刷漆、自检。
每 (台)的 时 间 定 额
项 目
低压配电柜
直流配电盘
时间定额
1
1
编 号
70
71
注:1.低压配电柜包括电容器柜、起动器操作柜。
2.直流配电柜如带蓄电池乘以1.3系数。
表17 动力配电箱、刀型开关箱安装
工作内容:20m以内水平、垂直搬运、开箱、清扫、检查、打眼、支架制作安装、设备固定、接线、接地、刷漆、开孔。
每 台(件)的 时 间 定 额
项 目
动力配电箱
刀型开关箱
规格(回路以内)
额定电流(A以下)
6
12
400
1000
时间定额
0.8
1
1
1.2
编 号
72
73
74
75
注:1.本定额以嵌入式安装为准。
2.需另打墙洞及配管,其时间定额乘以1.4系数。
表18 混凝土电抗器安装、干燥
工作内容:15m以内小搬运、开箱、清扫、检查、基础找平、安装固定、接头、接线、接地、刷漆、干燥、维护、测量、支架制作安装、避雷器记录仪安装。
每 台(件)的 时 间 定 额
项 目
重量(t以下)
序号
3
6
安 装
9
11
一
干 燥
5
7
二
编 号
76
77
表19 铜母线安装、铜铝母线伸缩器安装
工作内容:领料、平直、下料、煨弯、钻孔、绝缘子安装、支架制作安装、母线安装、研磨、挂锡、接头焊接及搭接、自检、刷漆等。
每 10m 的 时 间 定 额
项 目
铜母线安装(截面m²以下)
铜、铝母线伸缩端器安装(截面m²以下)
250
800
1200
250
800
1200
安 装
2
2.5
3
0.6
0.8
1
编 号
78
79
80
81
82
83
注:1.引下母线安装,其时间定额乘以1.4系数。
2.本定额按单片母线长度计算,如每相2片,其时间定额乘以1.4系数。每相3片,其时间定额乘以1.7系数。
3.本定额平均10m母线以内按平弯、立弯、侧弯、麻花弯1个计算。
表20 车间带形铝母线安装
工作内容:打眼、支架制作安装、绝缘子安装、支架制作安装、母线平直、下料、煨弯、压焊接头、钻孔、研磨、水平、垂直运输、紧线、上夹板、绝缘板、分相刷漆及母线拉紧装置安装等。
每 100m 的 时 间 定 额
项 目
铝 母 线 截 面 (平方毫米以内)
250
800
1200
安 装
8.5
13
18
编 号
84
85
86
注:1.辅助母线安装可套用本定额。
2.如为摩电道辅助母线,不再乘以高空系数。
表21 硅 整 流 器 柜 安 装
工作内容:15 m 以内运输、开箱、清扫、检查、测位、划线、打眼、安装固定、接线、接地等。
每 台 的 时 间 定 额
项 目
硅整流器柜额定电流(A以下)
整流元件
500
3000
6000
组
时间定额
2.5
4.5
6
0.4
编 号
87
88
89
90
注:1.不包括附带的控制箱及设备以外附件安装。
2.可控硅整流器时间定额乘以1.3系数。
3.硒整流器、氧化铜整流器安装其时间定额按500安定额乘以0.6系数。
表 22 蓄 电 池 组 安 装
工作内容:开箱、清扫、检查、蓄电池、支架、母线、绝缘子、穿墙板安装、焊接、调注电解液、充放电全过程工作等。
每 组 的 时 间 定 额
项 目
开 口 式
密 闭 式
48V
110V
220V
48V
110V
220V
安 装
45
84
114
40
69
89
编 号
91
92
93
94
95
96
注:1.汽车蓄电池每个12V时,其时间定额按密闭式乘以0.5系数。
表23 快速开关、分流器安装
工作内容:15m 以内运输开箱、清扫、检查、支架制作安装、瓷瓶、本体、机构及控制箱安装、调整接线、接地、接触面加工处理、钻孔固定等。
每 台(个)的 时 间 定 额
项 目
快速开关(台)
分流器(个)
额定电流(A以下)
1000
6000
750
6000
时间定额
2.5
3.8
0.3
0.6
编 号
97
98
99
100
表24 模拟继电器屏、控制屏、操作台、
控制箱、端子箱、控制板安装
工作内容:定位、支架制作安装、钻孔、开孔、校接线、接地、刷漆、15 m内运输等。
每 台 件 的 时 间 定 额
项 目
模拟继电器屏控制屏、操作台
控制箱
控制板
照明板
分线、端子箱
(半周长mm以下)
端子板
(组)
500
1000
1000以上
时间定额
1
0.5
0.5
0.3
0.5
0.8
0.2
编 号
101
102
103
104
105
106
107
注:1.箱板上电气设备安装另套单项定额。
2.半周长长度在2m以上或多台组合操作台安装时,其时间定额按1000以上套定额乘以1.6系数。
3.屏箱内接线按电缆头定额另行计算。
表25 控制器、变阻器、电阻器安装
工作内容:开箱、清扫、检查、定位、支架制作、本体安装、接地、触头调整、刷漆、15m以内运输等。
每 台 (件) 的 时 间 定 额
项 目
主令控制器
凸轮控制器
油浸变阻器
频敏变阻器
铸铁、线绕电阻器
时间定额
0.4
0.5
1
0.8
0.4
编 号
108
109
110
111
112
表26 各类开关、接触器、熔断器、继电器、按钮安装
工作内容:开箱、验收、定位划线、开孔、钻眼、支架制作、本体安装、一次配线、触头调整、接地、刷漆等。
每 台 件 的 时 间 定 额
项 目
万能式空气开关
自动空气开关、接触
