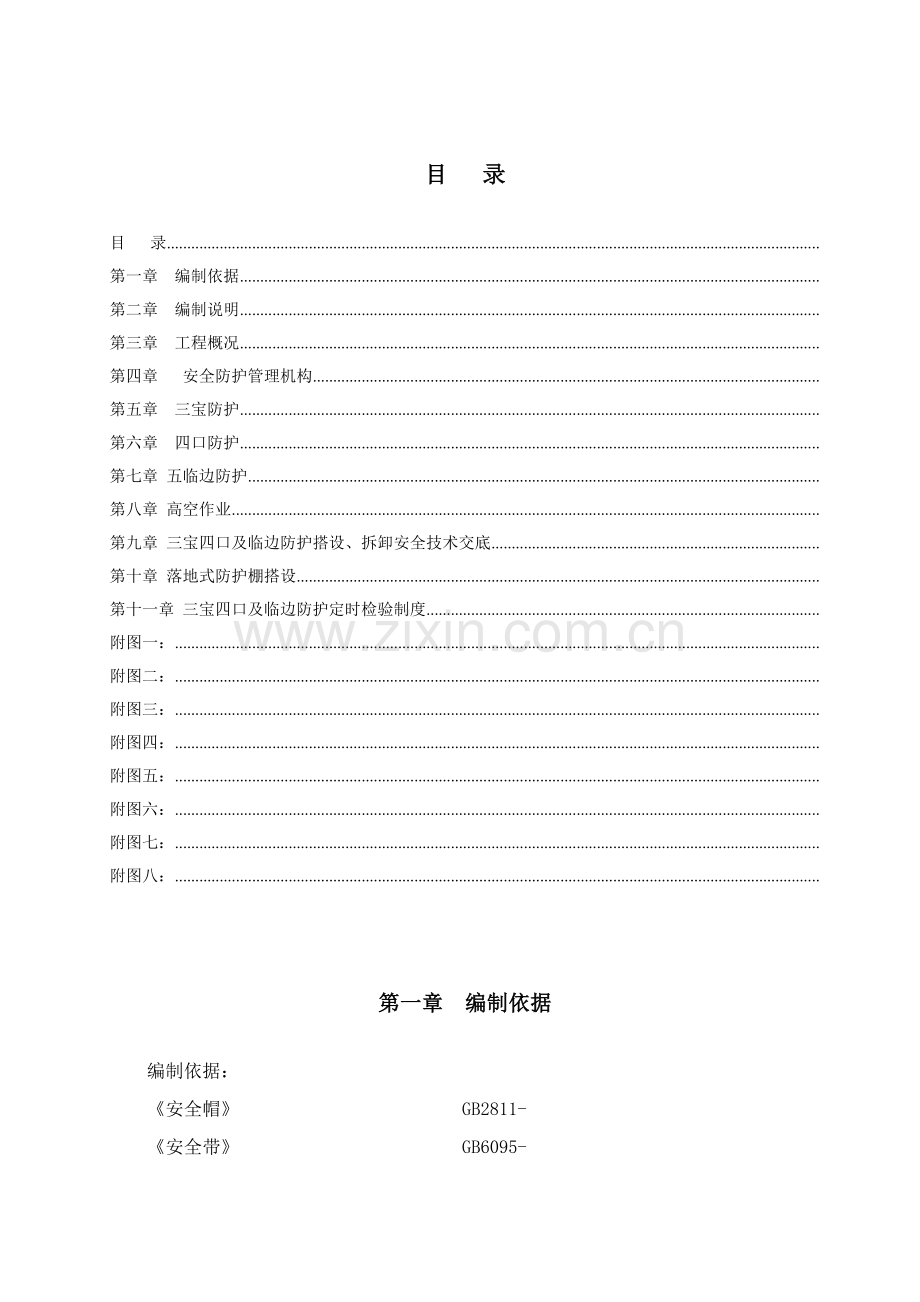

1、目 录目 录第一章 编制依据第二章 编制说明第三章 工程概况第四章 安全防护管理机构第五章 三宝防护第六章 四口防护第七章 五临边防护第八章 高空作业第九章 三宝四口及临边防护搭设、拆卸安全技术交底第十章 落地式防护棚搭设第十一章 三宝四口及临边防护定时检验制度附图一:附图二:附图三:附图四:附图五:附图六:附图七:附图八:第一章 编制依据编制依据:安全帽 GB2811-安全带 GB6095-安全网 GB5725-建筑施工高处作业安全技术规范 JGJ80-91建筑施工安全检验标准 JGJ59-建设工程安全生产管理条例 第二章 编制说明本方案仅针对新港工业园滨河小区安置房一期工程B-14#楼工程

2、编制。第三章 工程概况第一节 总体概况序号项 目内 容1工程名称2工程地点3工程规模及特征4开发单位5投资单位6设计单位7监理单位8工期要求9工程安全10承包方法第四章 安全防护管理机构成立以项目经理为组长,项目副经理、项目技术责任人为副组长,安全员、水电管理员、各工长及班组长为组员安全防护管理小组,定时研究落实处理安全防护、安全技术、安全防护检验和安全防护方法。项目经理是本项目安全防护第一责任人,对本项目标安全防护管理工作负全方面责任。项目技术工责任人对本项目标安全防护负技术责任,严格实施安全技术规程、规范、标准,结合工程特点,主持工程安全防护技术交底。项目经理项目副经理技术责任人水电材料砼

3、工钢筋工长内业安全木工砖抹班水电班架工班木工班钢筋班第五章 三宝防护1、安全帽要求:应有制造厂名称、商标、型号、生产日期、许可证编号,每顶安全帽有检验部门批量检验和工厂检验合格证;并示范正确安全帽佩戴方法,严禁佩戴摩托车帽或不合格安全帽。2、安全网要求:(1)立网:建筑物脚手架外侧使用符合要求密目式阻燃安全网封闭,密目式安全网规格为1.8m6m或1.5m6m重量3,网目密度不低于目/10cm10cm,应有国家指定监督检验部门批量检验和工厂检验合格证、检测汇报和准用证;安装时,每个系结点上,边绳应和支撑物紧靠,并用一根独立系绳连接,系结点沿网边均匀分布,其间距不得大于750mm,系结应符合打结方

4、便,连接牢靠而又轻易解开,受力后不会散托标准。多张网连接使用时,相邻部分应重合、连接绳和网相同。安全网在存放使用中,不得受有机化学物质污染或其它可能引发磨损物品相混,当发觉污染应进行冲洗,洗后自然干燥,使用中要预防用钩子搬运。(2)水平网:建筑物和脚手架之间采取水平网密封,施工层及以下每隔小于10m必需安装水平网,安装平面应和水平面平行或外高里低,网面和作业面之间最大间隙不得超出10cm。(3)使用安全网规格、材质符合建设部要求,满足地方安全规范标准。(4)拆除:在被保护区域作业停止后,方可拆除其网。拆除网必需在安全员严密监视下进行,拆除网应自上而下,同时要依据现场条件采取其它坠落物击方法。

5、3、安全带要求:架子工使用安全绳长应为1.52m,安全带带体上应缝有永久字样商标、合格证、检验证。合格证上应注明:产品名称、生产年月、拉力试验、冲击试验、制造厂厂名、检验员姓名,安全带进场时应有合格证、检测汇报、生产许可证等质量证实文件,安全带通常使用五年报废,使用两年后,按批量抽验,以80千克重量自坠度试验,不破断为合格。凡在米以上高处作业(无防护时),必需系好安全带,安全带要高挂低用,预防操作碰撞,使用米以上绳时要加缓冲器。4、现场进出大门应有“进入施工现场必需戴好安全帽”口号,安全帽应正确使用,规范佩带,系好安全帽、不准乱抛、乱扔、用于坐和垫,不得使用缺衬、缺带或破损安全帽,现场必需配置

6、符合国家标准安全带,搭拆井架、脚手架、及其它高处作业时应系好安全带,使用时要(高挂低用)高挂在牢靠、可靠物体上,使用后应专员负责妥善保管,常常检验、发觉霉变、硬脆、断裂等现象应立即更换。第六章 四口防护依据建筑施工高处作业安全技术规范(JGJ80-91)要求:进行洞口作业和因工程工序需要而产生,使人和物有坠落危险或危及人身安全其它洞口进行高处作业时,必需按要求设置防护设施。结合本工程实际情况,具体防护方法以下:1、楼梯口防护:每层楼梯口应在模板拆除后立即安装防护临时护栏,临时护栏采取 48.3*3.6 钢管和钢管扣件组合而成,上杆离地高度约为1.2m,下杆离地高度约为0.6m。和主体结构连接固

7、定方法:在楼梯平台和踏步临边150mm处预埋直径18mm钢筋,预埋间距小于预埋钢筋伸出混凝土板面100mm,防护栏杆杆柱和预埋钢筋焊接固定,并确保防护栏杆垂直于地面(详附图一)。2、电梯井口防护:电梯井口应在模板拆除后立即安装防护栏杆,防护栏杆采取钢筋焊接成网状,并在电梯井墙上采取膨胀螺栓进行固定(详附图二)。3、预留洞口、坑井防护:预留洞口及坑井应依据具体情况采取不一样方法进行防护 (1)、楼板、屋面和平台等面上短边尺寸小于50cm但大于2.5cm孔口,必需用坚实盖板盖没,盖板应能预防挪动移动。 (2)、楼板面等处边长为25-50cm洞口、安装预制构件时洞口和缺件临时形成洞口,可用竹、木等作

8、盖板盖住洞口,盖板应能保持四面搁置均衡,并有固定位置方法。 (3)、边长为500-1500洞口,必需设置以扣件扣接钢管而成网格,并在其上满铺钢笆片或脚手板。 (4)、边长在1500以上洞口,四面设防护栏杆,洞口下张设安全平网。 (详附图三)4、通道口防护:(1)、在建工程地面入口处和施工现场在施工程人员流动密集通道上方,应设置防护棚,预防因落物产生物体打击事故。(2)、通道口防护 一、在进入建筑物入口处和建筑物周围物体坠落半径范围内人行通道处均需设双层防护安全通道。 二、安全通道采取48x3.5钢管及扣件搭设,通道两侧用密目安全网封闭,防护棚高度不低于3m,具体长度依据可能坠落范围半径确定,具

9、体见下表:高度h(m)2h55h1515h30h30可能坠落范围半径r(m)3456(详附图四)。第七章 五临边防护1、建筑施工高处作业安全技术规范(JGJ80-91)要求:施工现场中,工作面边缘无防护设施或围护设施高度低于80cm时,全部要按要求搭设临边防护栏杆。(1)基坑临边防护:本工程基坑深度较深,深约8.0m,采取钢管做防护栏杆,防护栏杆由上、下两道横杆及栏杆立柱组成,上杆离地高度为1.2m,下杆离地高度为0.6m,并加挂安全网。栏杆柱(钢管)应打入地面50-70cm深,钢管离边口距离大于50cm,栏杆柱间距为2m(详附图五)。(2)作业层临边防护:本工程施工以架子工施工为施工进度突破

10、口,在梁(柱子)钢筋绑扎及支模前先搭设外脚手架,施工层脚手板满铺,外侧设防护栏杆及挡脚板,施工层脚手板下挂设安全网全封闭防护,使施工层临边安全防护达成万无一失。(详附图六)。(3)楼层临边防护:本工程为砼框架、框剪结构,该工程在砌筑围护墙之前,楼层临边采取直径48.3壁厚3.6mm钢管和直角扣件组合,和楼层外边缘砼柱内侧连接进行防护,上下防护横杆高度分别为1.2m、0.6m。(4)屋面临边及料台临边等关键部位防护栏杆设置高度为1.2m,防护栏杆应由上、中、下三道横杆及栏杆立柱组成,上杆离地高度为1.2m,中杆高度为0.8m,接料平台需设置限重标识牌(详附图七)。2、临边防护栏杆具体标准:a)材

11、料:防护栏杆横杆和杆柱均选择外径48mm,壁厚3.5焊接钢管,横杆和杆柱采取扣件连接固定。b)高度:上横杆顶高度为1.2m,下横杆顶高度为0.6m,杆柱高度为1.3m。c)和主体结构连接固定方法:在距楼板临边0.5米处预埋直径18mm钢筋,预埋间距小于2.0m,预埋钢筋伸出混凝土板面100mm,防护栏杆杆柱和预埋钢筋焊接固定,并确保防护栏杆垂直于地面。d)结构强度要求:杆柱固定及其和横杆连接,其整体结构应使防护栏杆在上杆任何处,能经受任何方向1000N外力。e)颜色:横杆和立杆统一刷红白相间油漆,红白段统一长度为40cm。f)当临边外侧临街道时,除设置防护栏杆外,敞口立面必需采取满挂密目网作全

12、封闭处理。3、防护栏杆必需由上而下用安全立网封闭,或在栏杆下设置严密固定高度不低于18cm挡脚板或40cm挡脚板,挡脚板或挡脚笆上如有孔眼不应大于25mm,板和笆下边距离底面空隙不应大于10mm。4、本工程高层区在建筑标高23.000处搭设悬挑防护棚 (详附图八)5、防护栏杆拆除:临边防护栏杆拆除应在防护区域作业停止后,方可拆除。拆除前必需经项目部安全责任人同意并对拆除人员进行安全技术交底,拆除时必需有安全员在场进行监督指挥,拆除下来材料不能乱摆乱扔,必需堆放整齐。第八章 高空作业1、施工前,应逐步进行安全技术教育交底,落实全部安全技术方法和人身防护用具,未经落实,不得进行施工。2、高处作业中

13、安全标志、工具、仪表、电气设备,必需在施工前加以检验,确定其完好,方可投入使用。3、攀登和悬高处作业人员,必需经过专业技术培训及专业考试合格后,持证上岗,并定时检验身体。4、施工中对高处作业中安全技术设施,发觉有缺点和隐患时,必需立即停止作业并立即采取方法进行整改。5、施工现场高处作业所需物料,均应堆放平稳,不妨碍通行和装卸。工具应随手放入工具袋,物料不得任意乱置或向下丢弃,传输物体严禁抛掷。6、雨天进行高处作业时,必需采取可靠防滑方法,如穿防滑鞋清除积水等;对进行高处作业高耸建筑物,应事先设置避雷装置,遇有6级以上强风、浓雾等恶劣天气,停止进行露天攀登和悬空高处作业,台风暴雨后,应立即对高处

14、作业安全设施逐一加以检验,发觉有松动、变形、损坏或脱落等现象,应立即采取方法进行加固。7、因作业需要必需临时拆除或变动安全防护设施时,必需经项目施工责任人同意并采取对应可靠方法,作业后立即恢复。8、防护棚搭设和拆除时,应设警戒线围护,并设专员监护、严禁上下同时进行拆除作业。9、高处作业安全设施关键受力杆件力学计算,强度和挠度计算按现行相关要求进行,但受弯构件强度计算必需考虑塑性影响,结构上应符合现行规范及相关要求要求。第九章 三宝四口及临边防护搭设、拆卸安全技术交底1、进入施工现场必需遵守安全操作规程、十大安全纪律。现场必需重视“临边、四口”防护,防护时应使用红白相间油漆钢管,定型脚手板安全网

15、踢脚板等作防护材料。2、搭设人员必需跟随施工进度立即进行安全网、四口及临边防护栏搭设施工。3、安全网搭设安装要求:安装时,在每个系结点上,边绳应和支撑物靠紧,并用一根独立系绳连接,系结点沿网边均匀分布,其距离不得大于 75cm,系结应符合打结方便,连接牢靠而又轻易解开,受力后不会散脱标准。多张网连接使用时,相邻部分应重合,连接绳和网相同。 4、临边防护栏杆搭设要求:防护栏杆应由上、下两道横杆及栏杆立柱组成,上杆离地高度为1.2m,下杆离地高度为0.50.6m。屋面及料台防护栏杆高1.5m,设上中下三道横杆,横杆长度大于2m时,必需加设栏杆立柱。防护栏杆必需由上而下用安全立网封闭,或在栏杆下边设

16、置严密固定高度不低于18cm挡脚板或40cm挡脚笆,挡脚板或挡脚笆上如有孔眼不应大于25mm,板和笆下边距离底面空隙不应大于10mm。5、四口防护要求:板、屋面和平台等面上短边尺寸25cm但大于 2.5cm孔口,必需用坚实盖板盖没,盖板应能预防挪动移动。楼板面等处边长为 2550cm洞口、安装预制构件时洞口和缺件临时形成洞口,可用竹、木等作盖板盖住洞口,盖板应能保持四面搁置均衡,并有固定位置方法。边长为50150cm洞口,必需设置以扣件扣接钢管而成网格,并在其上满铺竹笆或脚手板。边长在150cm以上洞口,四面设防护栏杆,洞口下张设安全平网。 6、拆卸要求:在被保护区域作业停止后,方可拆除安全网

17、或防护栏杆、盖板。拆除前必需经项目部安全责任人同意,并必需在安全员严密监督下进行。拆除时应自上而下,同时要依据现场条件采取其它防坠落物体打击方法。第十章 落地式防护棚搭设本工程建筑场地狭窄,施工现场部署难度较大,为确保施工安全,施工电梯口、井架口搭设防护棚,进行施工现场搭设主施工通道防护棚。搭设落地式防护棚,采取48.3*3.6脚手架钢管,刷红白漆,红白间距500mm,多种配套扣件、上部钢管竖向搁置50*100*木枋,间距为300mm,木枋上满铺设1830*915*18模板、在防护模板600mm高处满铺钢钯片,用16#铁丝绑扎牢靠,防护棚立面挂密目式安全网,防护棚顶部三面张贴安全警示口号,防护

18、棚入口处设灭火器等消防器材,在防护棚外面设安全通道方向指示牌。具体部署以下:1、施工电梯口及井架防护棚 依据施工现场实际情况,为方便施工,我企业设两台施工电梯及两台井架,为确保施工安全,本企业拟依据施工电梯及井架参数,搭设扣件式钢管脚手架安全防护棚。防护棚基础地面为回填土,分层扎实后,浇筑100mm后C20地坪砼。防护棚长6米,宽5米,高度约为6米,钢管刷红白漆,间距500mm。立杆基础加垫板或木垫块。顶部采取双层防护,首层防护为满铺18mm模板,二层防护为满铺钢钯片。防护棚顶部三面贴安全警示口号,高度为900mm高,立面搭设剪刀撑,水平防护栏杆步距1500mm,纵向间距1500mm。防护棚两

19、侧挂密目式安全网,防护棚内设两条休息条凳,400mm高,300mm宽,4000mm长,两次挂宣传口号,加强工人保护意识,防护棚两侧设置灭火器等器材。2、施工现场安全通道安全防护棚 依据施工现场实际情况。防护棚基础地面为回填土,分层扎实后,浇筑100mm后C20地坪砼。防护棚长25米,宽5米,高度约为6米,钢管刷红白漆,间距500mm。立杆基础加垫板或木垫块。顶部采取双层防护,首层防护为满铺18mm模板,二层防护为满铺钢钯片。防护棚顶部三面贴安全警示口号,高度为900mm高,立面搭设剪刀撑,水平防护栏杆步距1500mm,纵向间距1500mm。防护棚两侧挂密目式安全网,防护棚内设两条休息条凳,40

20、0mm高,300mm宽,4000mm长,两次挂宣传口号,加强工人保护意识,防护棚两侧设置灭火器等器材。防护棚防护示意图(详附图四)。4、防护棚安全验算 (一) 搭设参数立杆纵距la(mm)1500立杆横距lb(mm)6000立杆步距h(mm)900防护棚高度H(mm)4000防护层层数n2上下防护层间距h1(mm)900斜撑和立杆连接点到地面距离h2(mm)2300顶层水平钢管搭设方法钢管沿纵向搭设水平钢管间距a(mm)400横向斜撑和顶层防护层连接点到立杆距离l1(mm)纵向外侧防护部署方法剪刀撑钢管类型483扣件连接方法单扣件扣件抗滑移折减系数0.8立杆部署单立杆纵向水平杆计算方法简支梁立

21、杆计算长度系数11.3斜撑计算长度系数21.3 计算简图:扣件钢管防护棚_正面图扣件钢管防护棚_侧面图(二)、荷载设计防护层防护材料类型脚手板防护层防护材料自重标准值gk1(kN/m2)0.5栏杆和挡脚板类型竹串片脚手板栏杆和挡脚板自重标准值gk2(kN/m)0.11纵向外侧防护荷载标准值gk3(kN/m)0.2高空坠落物最大荷载标准值Pk(kN)1(三)、纵向水平杆验算钢管抗弯强度设计值f(N/mm2)205钢管截面惯性矩I(mm4)107800钢管弹性模量E(N/mm2)206000钢管截面抵御矩W(mm3)4490 承载力使用极限状态 非格构柱 q=1.2(gk1a+0.033) =1.

22、2(0.50.4+0.033)=0.28kN/m p=1.4Pk=1.41=1.4kN 正常使用极限状态 非格构柱 q1=gk1a+0.033 =0.50.4+0.033=0.233kN/m p1=Pk =1 kN 1、抗弯验算 Mmax=qla2/8+0.25pla=0.281.52/8+0.251.41.5=0.604 kNm =Mmax/W=0.604106/4490=134.463N/mm2f=205N/mm2 满足要求! 2、挠度验算 max=5q1la4/(384EI)+ p1la3/(48EI)=50.23315004/(384206000107800)+115003/(4820

23、6000107800)=0.696mm minla/150,10=min1500/150,10=10mm max 满足要求! 3、支座反力计算 承载力使用极限状态 Rmax= qla/2+p/2=0.281.5/2+1.4/2=0.91 kN(四)、横向水平杆验算钢管抗弯强度设计值f(N/mm2)205钢管截面惯性矩I(mm4)107800钢管弹性模量E(N/mm2)206000钢管截面抵御矩W(mm3)4490 承载力使用极限状态 非格构柱: F=1.2(gk1a+0.033)la=1.2(0.50.4+0.033)1.5=0.42 kN p=1.4Pk=1.41=1.4 kN 正常使用极限

24、状态 非格构柱: F1=(gk1a+0.033)la=(0.50.4+0.033)1.5=0.35 kN p1=Pk=1 kN 计算简图以下: 1、抗弯验算 =Mmax/W=0.862106/4490=192.071N/mm2f=205N/mm2 满足要求! 2、挠度验算 max=9.47mmminmax(l1, lb)/150,10 = minmax(, 6000)/150,10 =10mm 满足要求! 3、支座反力计算 承载力使用极限状态 Rmax=3.317 kN(五)、扣件抗滑承载力验算扣件连接方法单扣件扣件抗滑移折减系数0.8 Rmax =3.317 kNRc =0.88=6.4 k

25、N 满足要求!(六)、斜撑稳定性验算斜撑计算长度系数21.3钢管抗弯强度设计值f(N/mm2)205钢管截面惯性矩I(mm4)107800钢管弹性模量E(N/mm2)206000钢管截面抵御矩W(mm3)4490 1=arctan( l1/(H-h2)=arctan(/(4000-2300)=49.635 第1层防护层传输给斜撑荷载计算 (1)横向斜撑验算 承载力使用极限状态 非格构柱: F=1.2(gk1a+0.033)la=1.2(0.50.4+0.033)1.5=0.42 kN p=1.4Pk=1.41=1.4 kN 横向斜撑计算简图以下: 横向斜撑最大支座反力:R2max =3.317

26、 kN 横向斜撑轴向力: N21= R2max/cos1=3.317/cos49.635=5.121 kN N=N21=5.121 kN 斜撑自由长度:h= h1/cos1=0.9/cos49.635=1.39 m 斜撑计算长度l0=k2h=11.31.39=1.807 m 长细比= l0/i=1806.54/15.9=113.619250 满足要求! 轴心受压构件稳定系数计算: 斜撑计算长度l0=k2h=1.155*1.300*1.390=2.087m 长细比= l0/i =2087/15.9=131.23 查规范JGJ130-表A.0.6得,= 0.391 = N/(A) =5120.99

27、/(0.391424)=30.89N/mm2 f=205N/mm2 满足要求! 第2层防护层传输给斜撑荷载计算 (1)横向斜撑验算 承载力使用极限状态 非格构柱: F=1.2(gk1a+0.033)la=1.2(0.50.4+0.033)1.5=0.42 kN 横向斜撑计算简图以下: 横向斜撑最大支座反力:R2max =4.025 kN 横向斜撑轴向力: N22= R2max/cos1=4.025/cos49.635=6.215 kN N=N21+N22=11.336 kN 斜撑自由长度:h= (H-(n-1)h1-h2)/cos1=(4-(2-1)0.9-2.3)/cos49.635=1.2

28、35 m 斜撑计算长度l0=k2h=11.31.235=1.606 m 长细比= l0/i=1605.81/15.9=100.994250 满足要求! 轴心受压构件稳定系数计算: 斜撑计算长度l0=k2h=1.155*1.300*1.235=1.855m 长细比= l0/i =1855/15.9=116.65 查规范JGJ130-表A.0.6得,= 0.476 = N/(A) =11335.949/(0.476424)=56.167N/mm2 f=205N/mm2 满足要求!(七)、立杆稳定性验算立杆部署单立杆钢管截面惯性矩I(mm4)107800立杆计算长度系数11.3钢管截面抵御矩W(mm

29、3)4490立杆截面回转半径i(mm)15.9钢管抗弯强度设计值f(N/mm2)205立杆截面面积A(mm2)424 立杆荷载计算 1、防护棚结构自重NG1k 钢管长度: L=nla(lb/a+1)/2+ lb/2+( l12+(H- h2)2)0.5+H=21.5(6/0.4+1)/2+6/2+(22+(4-2.3)2)0.5+4=36.625m 扣件数量: m=n(lb/a-1)/2+12=2(6/0.4-1)/2+12=18个 NG1k=0.033L+0.015m=0.03336.62+0.01518=1.49kN 2、防护棚构配件自重NG2k 防护层防护材料自重标准值NG2k1=ngk

30、1lalb/2=20.51.56/2=4.5 kN 栏杆和挡脚板自重标准值NG2k2=gk2la=0.111.5=0.165 kN 纵向外侧防护自重标准值NG2k3=gk3la=0.21.5=0.3 kN NG2k= NG2k1+ NG2k2+ NG2k3=4.5+0.165+0.3=4.965 kN 经计算得到,静荷载标准值:NGk= NG1k + NG2k=1.49+4.965=6.455 kN 3、冲击荷载标准值NQk NQk=Pk=1 kN 立杆荷载设计值:N=1.2NGk+ 1.4NQk=1.26.455+ 1.41=9.146 kN 立杆稳定性验算 1、立杆长细比验算 防护棚不一样

31、于落地脚手架,通常落地架在主节点处有横向水平杆支撑,故立杆自由长度取立杆步距;而防护棚在主节点处大多无横向水平杆支撑,立杆自由长度h取值以下: 斜撑和立杆连接点到地面距离h2=2.3m 斜撑和立杆连接点到下层防护层距离H-(n-1)h1-h2=4-(2-1)0.9-2.3=0.8m 立杆自由长度h取上述二者最大值2.3m 立杆计算长度l0=k1h=11.32.3=2.99m 长细比= l0/i=2990/15.9=188.05210 满足要求! 轴心受压构件稳定系数计算: 立杆计算长度l0=k2h=1.155*1.300*2.300=3.453m 长细比= l0/i =3453/15.9=21

32、7.20 查规范JGJ130-表A.0.6得,= 0.154 2、立杆稳定性验算 = N/(A) =9145.53/(0.154424)=140.063N/mm2 f=205N/mm2 满足要求!八、立杆地基承载力验算地基土类型碎石土地基承载力特征值fg(kPa)140地基承载力调整系数kc1垫板底面积A(m2)0.25 立杆荷载标准值:N=NGk+ NQk=6.45+1=7.45 立杆底垫板平均压力P=N/(kcA)=7.455/(10.25)=29.818 kPa Pfg=140 kPa 满足要求!第十一章 三宝四口及临边防护定时检验制度1、各班组长必需在开工前检验本班组工作人员安全帽、安

33、全带佩戴情况,发觉有不按要求佩戴安全帽、安全带,严禁进入施工现场。2、施工员、安全员天天在开工时必需巡视一次,检验工人安全帽、安全带佩戴情况及安全网、临边防护安装搭设情况。对不按要求佩戴安全帽、安全带工人必需立即严禁其施工并作出处罚。发觉安全网防护栏杆未按要求搭设或违章破坏、拆卸,应立即安排人员进行整改。3、项目部应每个月最少进行两次相关“三宝四口”及“临边防护”专题检验,雨后必需进行一次检验,并做好检验统计,对检验中发觉存在安全隐患、违章现象要定人、定时定方法进行整改,整改后经安全员复查合格才能继续施工。4、企业每个月组织一次相关“三宝四口”及“临边防护”专题检验,并做好检验统计,对检验中发觉存在安全隐患、违章现象要定时、定人定方法进行整改,整改后经安全员复查合格才能继续施工。附图一: 楼梯、楼层、阳台防护附图二: 电梯井道、防护门示意图附图三: 15003000洞口防护 500mm以下洞口防护 5001500洞口防护附图四:通道防护示意图附图五: 基坑周围防护栏杆示意图附图六:附图七: 落地式卸料平台立面防护示意图 悬挑卸料平台剖面防护示意图附图八:
