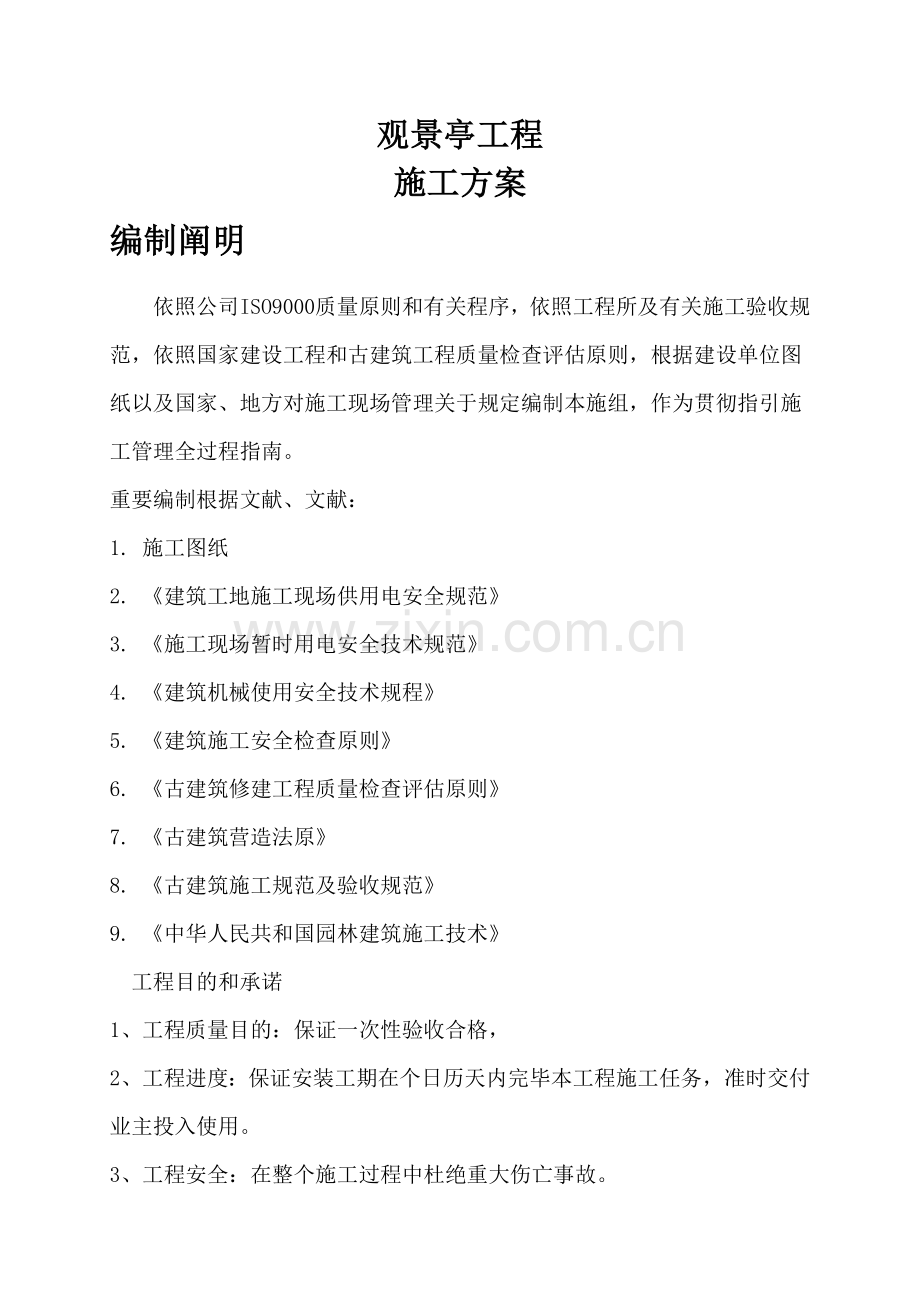

观景亭工程
施工方案
编制阐明
依照公司ISO9000质量原则和有关程序,依照工程所及有关施工验收规范,依照国家建设工程和古建筑工程质量检查评估原则,根据建设单位图纸以及国家、地方对施工现场管理关于规定编制本施组,作为贯彻指引施工管理全过程指南。
重要编制根据文献、文献:
1. 施工图纸
2. 《建筑工地施工现场供用电安全规范》
3. 《施工现场暂时用电安全技术规范》
4. 《建筑机械使用安全技术规程》
5. 《建筑施工安全检查原则》
6. 《古建筑修建工程质量检查评估原则》
7. 《古建筑营造法原》
8. 《古建筑施工规范及验收规范》
9. 《中华人民共和国园林建筑施工技术》
工程目的和承诺
1、工程质量目的:保证一次性验收合格,
2、工程进度:保证安装工期在个日历天内完毕本工程施工任务,准时交付业主投入使用。
3、工程安全:在整个施工过程中杜绝重大伤亡事故。
5、施工现场到位率:项目经理现场到位率90%,其他管理人员现场
到位率100%。

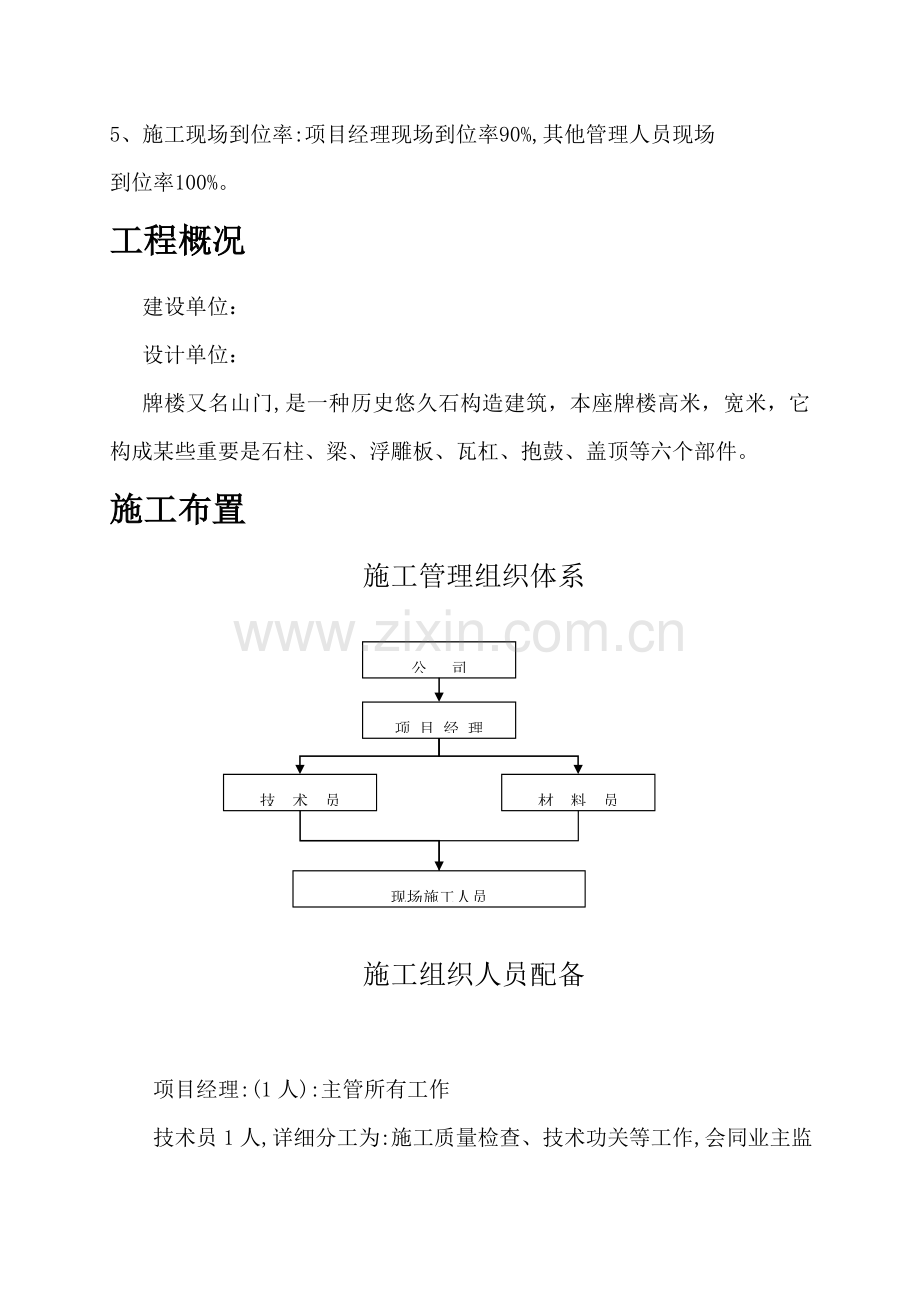

工程概况
建设单位:
设计单位:
牌楼又名山门,是一种历史悠久石构造建筑,本座牌楼高米,宽米,它构成某些重要是石柱、梁、浮雕板、瓦杠、抱鼓、盖顶等六个部件。
施工布置
施工管理组织体系
公 司
项 目 经 理
技 术 员
材 料 员
现场施工人员
施工组织人员配备
项目经理:(1人):主管所有工作
技术员1人,详细分工为:施工质量检查、技术功关等工作,会同业主监理工程师,共同对工程外部尺寸、内在工程质量全面进行质量监控。
材料员1人:负责构件材料采供,调配工作。
普工7人:工程安装工作详细事项。
水准仪器1台、经纬仪1台由技术员负责测量保管
施工准备
本工程施工条件较好,工程规模较少,我司将充分发挥公司施工经验和组织能力,做好前期工作。在整个施工过程中,加强管理,精心组织,开展合理全面筹划管理,解决好施工中浮现各种问题,保证优质、高效、按期完毕本工程。
一、图纸会审,技术交底
1、工程开工前,我司将在项目部项目经理组织下,集中项目部有关人员仔细审视图纸,将不清或不明问题及时汇总会知业主,设计人员及时解决。
2、组织技术交底,由项目经理部向班组交底,做到项目部全体人员都熟悉设计文献和施工办法。
二、施工测量放样
在开工前,依照设计规定和施工规定,对工程位置、控制点按规范复测,建立测量控制网,并做好记录。
三、施工协调配合工作
我公司将办好开工以及工程开工前有关手续,并加强与业主及有关部门联系工作。为工程顺利进行提供有利条件。
四、机械设备材料进场准备
我公司将一次性对工厂加工好各部份构件运到施工现场,按施工吊装平面图规定进行堆放,并及时进行数量及尺寸复核,保证构件齐全。详细数量按材料清单规定
暂时设施
由于本工程规模小,施工人员少,时间短,不再搭设暂时设施,详细由协助解决。
(一)地基基本
1、基坑开挖后,告知勘察和设计人员验槽。
2、基坑开挖应考虑边坡稳定和对周边建筑物影响,必要时应采用可靠基坑支护。
3、应采用有效办法,防止水渗入建筑物地基。
(二)施工准备工作
(1)定点放线:按设计图纸规定,用测量仪器在现场进行定点 放线,以拟定施工范畴及挖土或填土标高。
(2)做好施工用品、材料、机械设备准备工作。
(3)材料准备齐全 水泥:水泥品种、强度级别应依照设计规定拟定,进场时必要有质量合格证明书及复试报告。 砂石:混凝土砂石含泥量应不不不大于1.5%,进场时必要有复验报告。 外加剂:外加剂掺量应符合关于原则规定,其掺量经实验符合规定后方可使用。 其她材料:应通过实验拟定,并应符合关于原则。
(4)施工机具准备,挖掘机、手推车、插入式振动棒、电夯、测量尺、搅拌机、铁锹、平板振动器、木抹子等。
(三)施工方案
A、场地平整→素土夯实→200厚级配砂石→100厚素混凝土垫层→30厚干硬性水泥砂浆
(1)挖填方工程基本完毕后,对挖填出新地面进行整顿。要铲平地面,变地面平整度变化限制在0.05米内。保证场地内各处地面都达到设计规定。
(2)进行基本挖方工作,计算好应挖高度,注意压实后净高度。 (3)电夯进行基本素土夯实。
(4) 200厚级配砂石铺设,应边夯实边铺设,保证垫层稳定性。
(5)100厚素混凝土垫层铺设,现场用搅拌机,达到设计规定标号。边铺设边进行夯实,以保证垫层稳定性。
B、铺装项目施工 铺干硬性水泥砂浆→铺石材面层
(1)铺干硬性水泥砂浆(普通配合比为1:3,以湿润松散、手握成团不泌水为准)找平层,放上石板块时高出预定完毕面约3-4厘米为宜)用木抹子(灰匙)拍实抹平。
(2)进行石板块预铺,并应对准纵横缝,用橡皮锤着力敲击板中部, 振实砂浆至铺设高度后,将石板掀起,检查砂浆表面与石板底相吻合后(如有空虚处,应用砂浆弥补),把石板块对准铺贴。铺贴时四角要同步着落。再用橡皮锤着力敲击至平正。
C、台沿及地面铺装 依照图纸规定,石活项目有:台沿及其她石活。
1、施工准备 检查核对石材构件,验校构件垫层标高、位置及强度。
2、重要工序 a、台沿各石构件均应按规矩拉通线安装,60厚青石板台沿;台明等构件在制作时应留口“撬口”,就位前铺坐好灰浆,按线用撬棍将构件点撬找平、找平,打“背刹”垫稳,然后用砂浆灌缝。
D、屋面工程
1、施工准备
a、施工前操作人员必要熟悉工程设计规定及古建筑老式作法,验校施工部位标高尺寸。
b、施工前应对琉璃构件逐块进行检查,所用构件应符合设计规定及关于规定。凡有裂痕、隐残及外观变形、掉釉者均应剔除不用。
c、搬运琉璃构件时,应轻拿轻放,检查合格后须按构件种类、规格分别码放整洁备用。
d、高出作业时操作前应认真检查脚手架。垂直运送要有专人指挥,遵守安全操作规程。
e、琉璃屋面普通应先做好瓦面,然后再调脊,即“压肩”作法。
f、完毕部位应注意成品保护,翻拆脚手架,须特别注意不得磕碰已完毕部位。
2、重要工序
a、水泥砂浆。一方面抹一遍水泥砂浆与SBS防水砂浆,紧接挂网,最后再在挂网上面抹一遍1.5cm厚水泥砂浆。
b、分中号陇
(1)、分中。在檐头找出整个房屋横向中点并做出标记,屋顶 中间一趟底瓦中心线应与之重叠。然后从两山博缝外往里返两个瓦口 宽度并做出标记。
(2)、排瓦档。将木工预先做好瓦口一种个锯开,退进15%椽径钉到连檐 上。
(3)、号陇。将各陇盖瓦中点平移到屋檐扎肩灰背上,并做出 标记。
(4)、瓦边垄。在每坡两端边陇位置拴线、铺灰,各瓦两趟底瓦 一趟盖瓦。
c、调脊
(1)按扎肩灰上号好盖瓦中,在每坡各陇底瓦位置各放一块 “续折腰瓦”和两块底瓦。下面一块梯子瓦下面再放一块凸面朝 上横放底瓦。
(2)沿先后坡扯一道横线,该横线沿3块瓦底中间通过,高度应比博缝上皮高一底瓦厚。通过调节枕头瓦,使每陇瓦高低一致。
(3)将横线移至脊中开始“抱头”。
(4)扯线铺灰,在脊上正折腰瓦之间瓦盖瓦“正罗锅”。
d、瓦
(1) 冲陇。扯线铺灰,先将中间三趟底瓦和两趟盖瓦好。瓦檐头。扯线铺灰,将檐头滴子瓦和圆眼勾头瓦好。底瓦。先在齐头线、愣线和檐线上各拴一根短铅丝,叫“吊鱼”,它长度依照线到边陇底瓦翅距离拟定,然后开线。盖瓦。按楞线到边陇盖瓦陇为准,将和好盖瓦灰摊放到蚰蜒当上,从下而上依次安放盖瓦。捉节夹陇。将摆好瓦陇清扫干,用小麻刀灰勾抹筒瓦相接处,此工序为“捉节”。
(四)架子支搭 依照图纸设计,混凝土柱、板、梁、屋面瓦等施工,需采用脚手架支搭办法及围护。
一、架子搭设:
1、 脚手架搭设基本规定
(1)材料质量及规格规定
A、钢管:钢管采用直径48mm,壁厚3.5mm3号钢焊接钢管。 其化学成分及机械性能应符合国标。钢管应涂防锈漆。钢管上禁止打孔。
B、扣件:扣件不能有裂纹、气孔、疏松、砂眼等锻造缺陷。扣 件与钢管贴合面要接触良好,扣件夹紧钢管时,开口处最小间距要不大于5mm。共有三种扣件:直角扣件、旋转扣件、对接扣件。
C、脚手板:采用木脚手板,由50mm厚杉木或松木制成,板长为 3-6m,宽不不大于150mm,两端应各设直径为4mm镀锌钢丝箍两道。
(2)构造及搭设规定 纵向水平杆:纵向水平杆宜设立在立杆内侧,纵向水平杆接长应采用对接扣件连接。纵向水平杆对接扣件应交错布置:两根相临纵向水平杆接头不应设立在同步或同跨内;相邻两根纵平杆接头应错开不不大于500mm;各接头中心至近来主节点距离不适当不不大于纵距1/3,即330mm。
横向水平杆:主节点处必要设立一根横向水平杆,用直角扣件扣接且禁止拆除。主节点处两个直角扣件中心距不应不不大于150mm。同步为满足小横杆承载力规定,操作层小横杆间距为600mm。
脚手板:操作层脚手板铺设应满铺铺稳。脚手板对接铺设时,接头处设两根横向水平杆;搭接铺设脚手板,接头处必要在横向水平杆上,搭接长度不不大于200mm。不容许有探头板,脚手板总挑长度不适当超过150mm。
立杆:
① 立杆下应有底座和垫板。立杆外手顶端高出檐口上皮1.5m。
② 脚手架必要设立纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不不不大于200mm处立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方立杆上。
② 脚手架立杆接头必要采用对接扣件对接连接,立杆上对接扣件应交错布置,两根相邻立杆接头不应设立在同步内,同步内隔一根立杆两个相隔接头在高度方向错开距离不适当不大于500mm,各接头中心至主节点距离不适当不不大于步距1/3,即460mm。
剪刀撑:
① 本脚手架为双排架了,应搭设剪刀撑,每道剪刀撑宽度不应不大于4跨,且不不大于6m,斜杆与地面倾角宜在45°~60°之间。
② 外侧立面两端各设立一道剪刀撑,由底至顶持续设立,中间每道剪刀撑净距不应不不大于15m。
③ 剪刀撑搭设需使用双杆,斜杆接头除顶层可以采用搭接外,别的接头均必要采用对接扣件连接。
④ 剪刀撑斜杆用旋转扣件固定在与之相交横向水平杆伸出端或立柱上,旋转扣件中心线距主节点距离不应不不大于150mm。
连墙件:
① 件连墙件宜接近主节点设立,偏离主节点距离不应不不大于300mm。连墙从第一步纵向水平杆处开始设立。
② 本架子采用刚性连墙件,连墙件采用直径48mm,壁厚3.5mm3 号钢焊接钢管,连墙与脚手架、连墙件与建筑物连接采用扣件。连墙件竖向层层拉接(2.8m),横向遇门窗洞口即进行拉接,间距不不不大于3米。
横向支撑: 横向支撑应在同一节间,由底至顶呈之字型持续布置,斜杆用旋转扣件固定在与之相交横向水平杆伸出端或立柱上,旋转扣件中心线距主节点距离不应不不大于150mm。
施工办法
① 地基规定: 搭设脚手架场地必要坚实,地基标高应略高于周边地面,以免存水,每根立杆底部应装钢底座,并垫上厚度不不大于50mm木板,木板面积不不大于0.15m2,也可垫通长脚手板。为避免或减少架子不均匀沉降,在立杆底部加扫地杆(离地面很近纵水平杆)。
② 施工顺序: 按脚手架柱距、纵距放线、定位→铺设垫板、安放底座→放置纵向扫地杆 立杆→设立立柱暂时支撑→横向扫地杆→第一步向水平杆→第一步横向水平杆→第二步纵向水平杆→第二步横向水平杆→剪刀撑随立柱、纵横向水平杆等同步搭设→随架子搭设按构造规定与墙刚性拉接。
③ 注意事项:
脚手架必要配合施工进度搭设,一次搭设高度不应超过施工工作面两步架高。
底座安放应符合下列规定:
底座、垫板均匀精确地放在定位线上;垫板宜采用长度不少于2跨、厚度不不大于50mm木垫板。
立杆搭设应符合下列规定:
搭设立杆时,应每隔6跨设立一根抛撑,直至连墙件安装稳定后,方可依照状况拆除;当搭至有连墙件构造点时,在搭设完纵向水平杆、横向水平杆后,应及时设立连墙件;
纵向水平杆搭设应符合下列规定:在封闭型脚手架同一步中纵向水平杆应四周交圈,用直角扣件与内外角部立杆固定。
横向水平杆搭设应符合下列规定:双排脚手架横向水平杆靠墙一端至墙面距离不适当不不大于100mm;
扣件安装应符合下列规定:扣件规格必要与钢管外径相似;螺栓拧紧扭力矩不应不大于40N.m,且不应不不大于65N.m;害主节点处固定横向水平杆、纵向水平杆、剪力撑、横向斜撑等用直角扣件、旋转扣 件中心点互相距离不应不不大于150mm;对接扣件开中应朝上或朝内;各杆件端头伸出扣件盖板边沿长度不应不大于100mm。 作业层栏杆和挡脚板搭设应符合下列规定:栏杆和挡脚板均应搭设在外立杆内侧;上栏杆上皮高度应为1.2m;挡脚板高度不应不大于180mm;中栏杆应居中设立。
脚手板铺设应符合下列规定:脚手板应铺满、铺稳,离开墙面120-150mm;脚手板探头应用直径3.2mm镀锌钢丝固定在支撑杆件上;自顶层作业层脚手板往下计,宜每隔12m满铺一层脚手板。 架子支搭完毕,立杆要垂直,顺水杆要水平,卡扣紧固可靠,不准浮现钢管出头过长和探头板,不准支搭在柱、梁等构件上,不准损坏建筑及瓦兽件。
搭设满堂脚手架要离开各种大木构件。立杆间距从档中向外1.0m。拟定立杆位置然后每隔1.5m放置一根立杆,每根柱子要留出2m*2m见方空间,以保证安各房间立柱子。然后再依照实际状况设立戗杆,戗杆角度均为60°。8.0m如下柱子绑扎两道夹杆,最上一步夹杆位置以不影响安装大额枋和垫板为宜。
架子支搭完毕,表面应方正规整,封护整洁美观。 安装承重架子,要经公司安全科和施工队关于人员共同检查验收,合格后方可使用。
四、架子拆除:
脚手架拆除办法:
① 全面检查脚手架扣件连接、连墙件、支撑体系等与否符合构造规定。
② 依照检查成果拟定拆除顺序和办法后方可实行。
③ 由单位工程负责人进行拆除安全技术交底。
④ 清除脚手架上杂物及地面障碍物。
脚手架拆除:
① 拆除作业必要由上而下逐级进行,禁止上下同步作业。 ② 连墙件必要随脚手架逐级拆除,禁止先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应不不大于2步,如高差不不大于2步,应增高连墙件加固。
③ 当脚手架拆至下部最后一根长立杆高度(约6.5米)时,应先在恰当位置搭设暂时抛撑加固后,再拆除连墙件;
④ 当脚手架采用分段、分立面拆除时,对不拆除脚手架两端必要设立连墙件和横向斜撑加固。
⑤ 各构配件禁止抛掷地面。
脚手架安全办法
① 架子工应持证上岗,操作时必要戴安全帽,系安全带,穿软底鞋,禁止穿塑料底鞋或皮鞋。工具及小零件要放在工具袋内。袖口及裤口要扎紧,以防衣裤被挂住。
② 架子要配合工程进度搭设,不适当一次搭过高。在搭设过程中要思想集中,听从统一指挥,互相协作,上下呼应,禁止在架子上打闹。对材料工具不得乱抛、乱扔,在吊运物件下方不得站人。
③ 遇有6级以上大风和下雨时,应暂时停止工作。雨后施工要注意防滑。
④ 脚手架搭设高度高于临近建筑物时,应装置防雷接地设施。照明电线不要缠绕在钢架子上。电动机具不许与钢架子接触时,要有良好绝缘,以防架子传电。
⑤ 脚手架搭设后,应会同技术负责人和安全员进行全面检查,合格后才干交付使用。在使用过程中要经常检查,特别是在大风雨后,必要进行全面检查,发现问题及时解决。
⑥ 拆除架子时,作业区周边及 进出口处,必要派有专人了望,禁止非作业人员进入危险区域,拆除大片架子应加暂时围栏。作业区内电线及其他设备有妨碍时,应先与关于单位联系拆除、转移或加防 护。
⑦ 拆除所有过程中,应指定一种责任心强技术水平较高工人担任指挥,并负责拆除、撒料和看护所有操作人员安全作业。拆除过程中应注意架子缺扣、崩扣、及搭不合格地方,避免踩在活动栏件上发生事故。
