钢筋混凝土综合项目施工专项方案.doc

上传人:a199****6536 文档编号:2726773 上传时间:2024-06-05 格式:DOC 页数:26 大小:119.54KB
下载 相关 举报
钢筋混凝土综合项目施工专项方案.doc_第1页
第1页 / 共26页
钢筋混凝土综合项目施工专项方案.doc_第2页
第2页 / 共26页
钢筋混凝土综合项目施工专项方案.doc_第3页
第3页 / 共26页
钢筋混凝土综合项目施工专项方案.doc_第4页
第4页 / 共26页
钢筋混凝土综合项目施工专项方案.doc_第5页
第5页 / 共26页
点击查看更多>>
资源描述

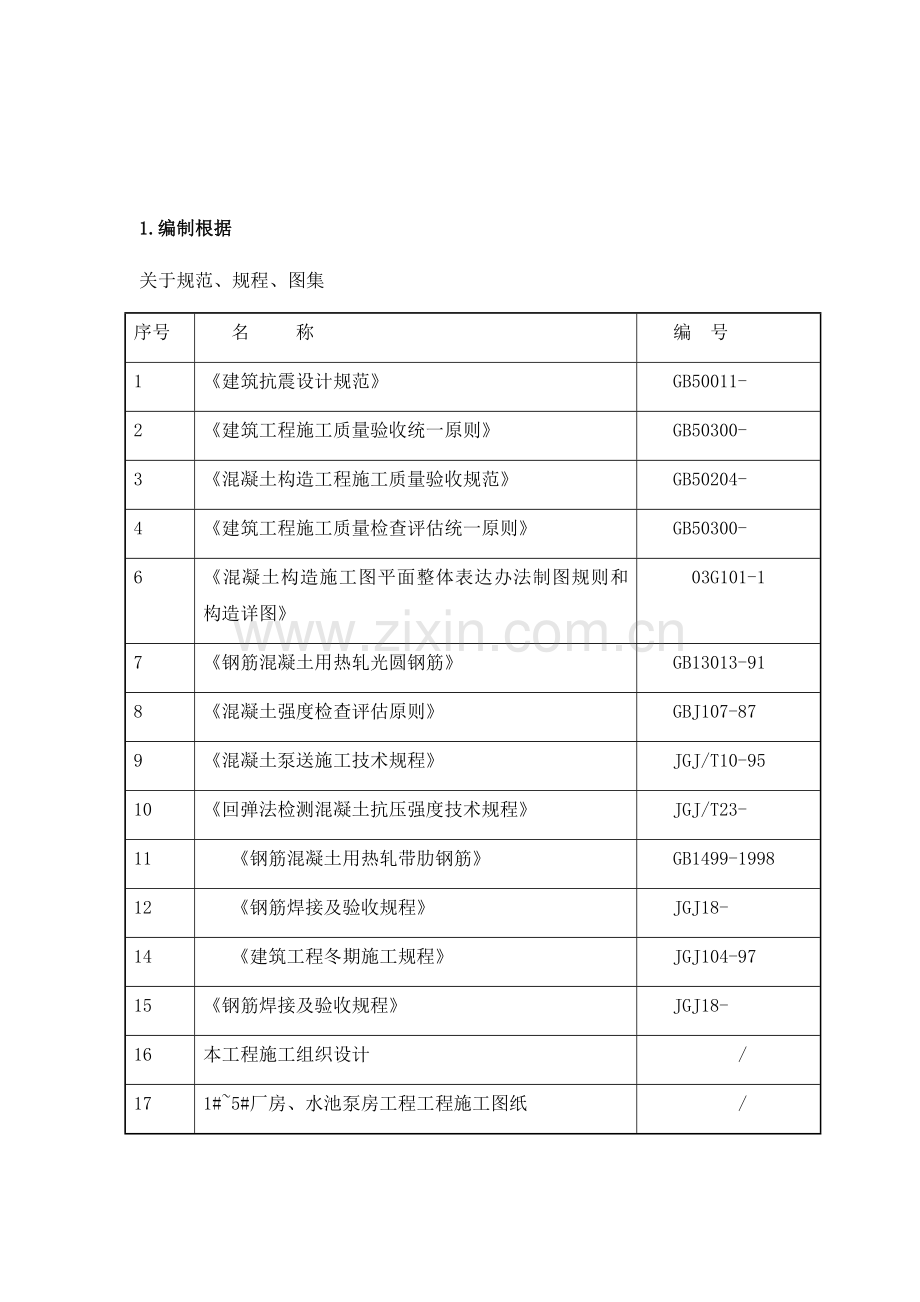

1、1.编制根据关于规范、规程、图集 序号名 称编 号1建筑抗震设计规范GB50011-2建筑工程施工质量验收统一原则GB50300-3混凝土构造工程施工质量验收规范GB50204-4建筑工程施工质量检查评估统一原则GB50300-6混凝土构造施工图平面整体表达办法制图规则和构造详图03G101-17钢筋混凝土用热轧光圆钢筋GB13013-918混凝土强度检查评估原则GBJ107-879混凝土泵送施工技术规程 JGJ/T10-9510回弹法检测混凝土抗压强度技术规程JGJ/T23-11钢筋混凝土用热轧带肋钢筋GB1499-199812钢筋焊接及验收规程JGJ18-14建筑工程冬期施工规程JGJ10

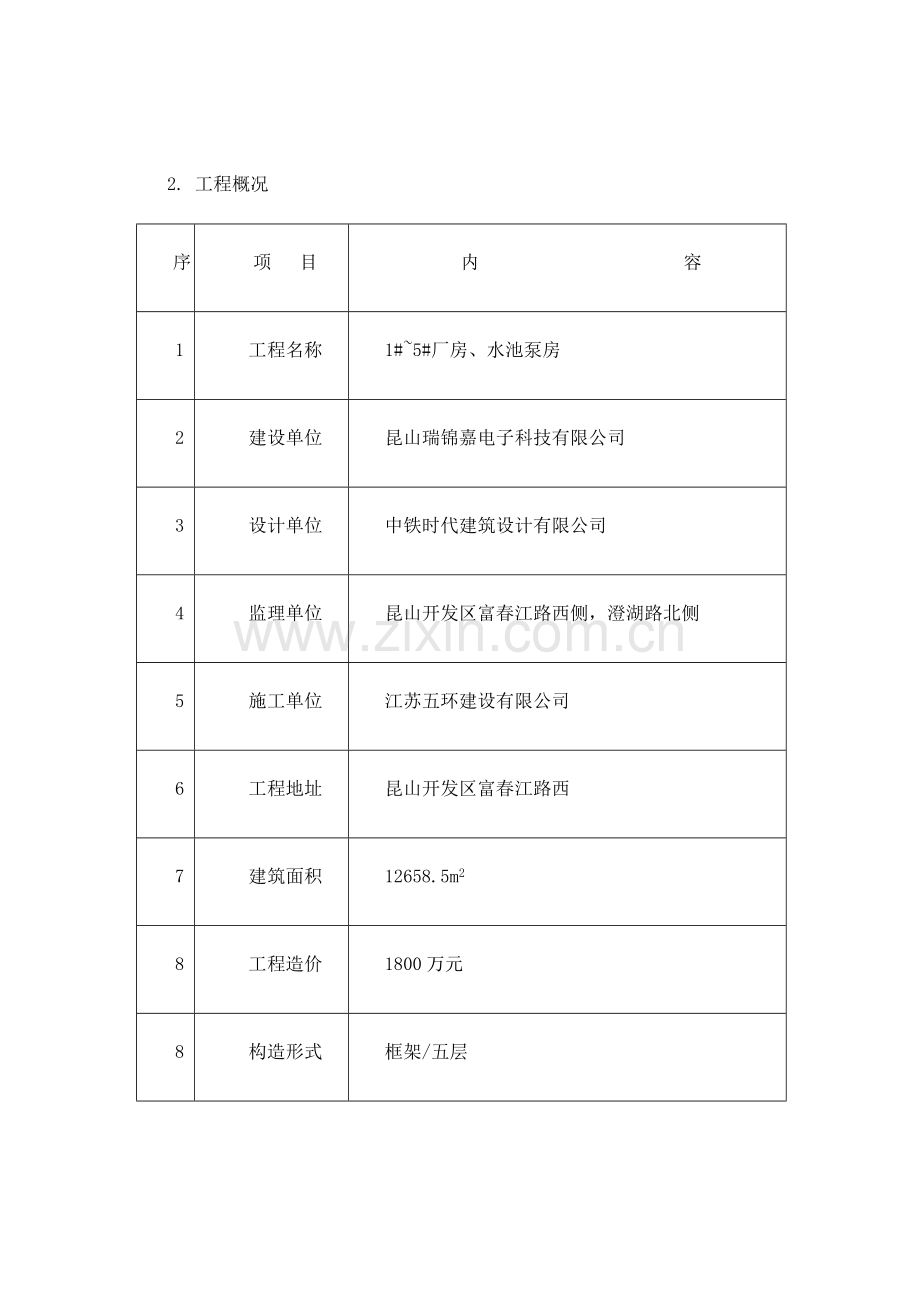

2、4-9715钢筋焊接及验收规程JGJ18-16本工程施工组织设计/171#5#厂房、水池泵房工程工程施工图纸/2. 工程概况序项 目内 容1工程名称1#5#厂房、水池泵房2建设单位昆山瑞锦嘉电子科技有限公司3设计单位中铁时代建筑设计有限公司4监理单位昆山开发区富春江路西侧,澄湖路北侧5施工单位江苏五环建设有限公司6工程地址昆山开发区富春江路西7建筑面积12658.5m28工程造价1800万元8构造形式框架/五层结构造设计概况序号项目内容1构造形式基本构造形式桩基本钢筋砼承台基本梁主体构造形式钢筋混凝土框架屋盖构造形式钢筋混凝土梁板,钢构造屋面2地基地基承载力满足fka3钢筋类型HPB300 H

3、RB400钢筋等钢筋4钢筋连接形式横向采用电弧焊连接竖向采用电渣压力焊连接3.施工安排3.1操作人员配备表 操作人员配备表 工种每组人数组数小计人数瓦工20120木工15115钢筋工10110混凝土工5154.施工准备4.1技术准备4.1.1项目技术部组织进行图纸会审工作,提前编制施工方案,方案中必要具备切实可行技术办法。4.1.2 依照我方技术规定与商品混凝土供应商密切联系,拟定最优配合比。4.1.3针对浇筑部位结合现场场地特点,拟定罐车进出路线及泵车布置。4.1.4为了保证混凝土浇筑持续均匀进行,按筹划合理组织劳动力,在施工过程中对的执行施工方案,并在浇筑混凝土前组织召开一次班长以上人员参

4、加技术交底会,使工人能的确掌握操作要领以及浇筑混凝土时要注意事项。4.1.5现场养护室设立及设备准备工作4.2机具准备 现场需用机械设备表 序号名 称型 号数量(台)1电焊机BX3-500-212砂轮切割机13钢筋切断机GQ5024钢筋弯曲机25混凝土罐车8m316振动棒ZX-5037平板振动器HB-1128电锯19电刨14.3材料准备4.3.1钢筋钢筋原材由项目物资某些期分批采购,直接在现场钢筋加工棚加工。成型钢筋运用塔吊配合手推车进行水平及垂直运送。现场钢筋材料堆场及钢筋加工场地位置见平面布置图 。5.重要施工办法及办法5.1钢筋工程本工程所有钢筋均采用HRB400 HPB300等钢筋。施

5、工过程中强调过程控制,对钢筋分项施工全过程进行全面检查,检查重点在于:进场检查、钢筋加工、钢筋绑扎、锚固、接头、抗震规定、钢筋到位、保护层、审图把关等方面。5.1.1进场检查钢筋进入加工厂时,要按批进行验收,每一混合批验收重量不超过60吨。检查分两步进行:1)外观检查:每批钢筋抽取5%进行检查,钢筋表面不得有裂纹,结疤和折叠,表面凸块不得超过横肋高度,每1m弯曲度不不不大于4mm。交货时随机抽取10根(长6m)称重,其重量偏差不得超过容许偏差。2)实验检查:每批钢筋中任选两根,每根上截取两个试件进行拉伸实验和冷弯实验。如有一项实验成果不符合规定,则从同一批中另取双倍数量试件重新作各项实验,如仍

6、有一种试件不合格,则该批钢筋鉴定为不合格,退回厂家,以保证用于工程钢筋均为优质钢筋。5.1.2钢筋加工1)钢筋除锈先制定防锈办法,钢筋堆放场地应硬化找坡(或铺碎石)做好防雨、排水办法,钢筋下垫木方(不能及时使用钢筋应进行覆盖)。钢筋一旦生锈解决办法如下:表面生有老锈钢筋禁止使用,钢筋表面生有水锈在下料前先除锈,将钢筋表面油渍、漆渍及浮皮、铁锈等清除干净,以免影响其与混凝土粘结效果。2)钢筋调直采用卷扬机调直钢筋,其调直冷拉率:HPB235钢筋不适当不不大于4%,冷拉过程应通过计算严格控制冷拉力值,禁止超拉。通过调直工艺后,钢筋应平直,无局部曲折。HRB335(II级)钢筋不得进行冷拉。3)钢筋

7、切断钢筋切断时依照其直径、钢筋级别及钢筋端头加工形式等因素拟定分别使用砂轮切割机和钢筋切断机下料,切断时要将同规格钢筋依照不同长度长短搭配,统筹排料,先下长料,后下短料,减少短头,减少损耗。断料时长料不得使用短尺丈量,防止产生累积误差,工作台上应标出尺寸刻度线并设立控制断料尺寸用挡板,切断过程中,如发现钢筋有劈裂、缩头或严重弯头等必要切除,硬度与钢种不符时,必要及时告知技术人员。钢筋断口有马蹄形或起弯现象时,必要重新切断。4)钢筋弯曲成型(1)受力钢筋HPB235级钢筋末端应作180弯钩,其弯弧内直径不应不大于钢筋直径2.5倍,弯钩弯后平直某些长度不应不大于钢筋直径3倍; HRB335级钢筋末

8、端需作135弯折时,弯弧内直径不应不大于钢筋直径4倍,弯钩弯后平直某些长度应符合设计规定;钢筋作不不不大于90弯折时,弯折处弯弧内直径不应不大于钢筋直径5倍;(2)箍筋、拉钩梁、柱封闭箍筋及剪力墙拉筋作135弯折,弯折弯后平直某些长度不应不大于10d,且不不大于75mm;拉钩规定同箍筋,在现场绑扎后手工弯成135弯钩仍需保证平直段10d。规定加工厂在每种箍筋加工前,先做同样品,尺寸、弯曲直径等检查合格后,再成批加工。弯曲成型采用钢筋弯曲机和手动弯曲工具配合进行,弯曲后钢筋平面上不得有翘曲不平现象,弯曲点处不得有裂纹。HRB335级钢筋不能重复弯折,只能一次成型。5)钢筋加工容许偏差 钢筋加工容

9、许偏差表项 目容许偏差(mm)受力钢筋顺长度方向全长净尺寸10弯起钢筋弯折位置20箍筋内净尺寸5注:本表引自GB50204-。5.1.3成型钢筋检查及验收I级钢筋末端180弯钩,其圆弧弯曲直径不应不大于钢筋直径2.5倍,钢筋平直段长度不应不大于钢筋直径3倍,箍筋135弯钩弯曲直径不不大于钢筋直径4倍,平直段长度为10倍钢筋直径。II级钢筋末端90弯钩弯曲直径不不大于钢筋直径4倍。5.1.4钢筋贮存及运送依照工程进度筹划及现场实际状况将加工成型钢筋分期、分批运抵操作面。现场设专用钢筋堆放场,场地平整,铺设垫木,防止钢筋变形,成型钢筋按规格、使用部位整洁码放,挂牌标记,作到整洁清晰,一目了然,以便

10、使用。5.1.5 钢筋绑扎钢筋绑扎前,钢筋作业人员、现场工长、技术员、质量检查员应全面熟悉图纸,并对照图纸及配料单检查钢筋品种、规格、尺寸及使用部位,所有符合规定后,才进行钢筋绑扎施工。5.1.5.1钢筋锚固和搭接钢筋连接采用搭接连接。圈、过梁以及构造柱内箍筋均为矩形封闭式双肢箍。梁、构造柱中矩形封闭箍(端头)均弯折不不大于135角度,形成弯钩。1)圈梁和构造柱锚固长度:35d。 钢筋搭接长度表 纵向受拉钢筋绑扎搭接长度 Lle,Ll注:1.当不同直径钢筋搭接时,其Lle,Ll值按较小直径计算。2.在任何状况下Ll不得不大于300mm。3.式中为搭接长度修正系数。抗震非抗震LlE=LaELl=

11、La注:本表引自03G101-1纵向受拉钢筋搭接长度修正系数纵向钢筋搭接街头面积百分率(%)25501001.21.41.6注:本表引自03G101-1。5.1.5.2受力筋保护层厚度序号部位或构件保护层厚度1地圈梁30mm20.000以上梁、圈梁25mm3柱30mm4框架柱30mm5楼梯板、现浇板15mm(1)施工顺序弹线修整底层伸出构造柱搭接筋立主筋穿箍筋,并进行绑扎加砂浆保护层垫块(2)操作要点 框架柱钢筋绑扎前,修整底层伸出构造柱搭接筋,并按照柱箍间距尺寸画好箍筋分档线,并按实际个数套好钢筋,然后再进行绑扎。 框架柱竖向受力钢筋,绑扎前必要作除锈、调直解决。钢筋末端应作弯钩。底层构造柱

12、竖向受力钢筋与基本圈梁(或混凝土底脚)锚固长度不应不大于35倍竖向钢筋直径,并保证钢筋位置对的。绑扎构造柱时,竖向受力筋要吊正后再绑,并且模板支设完毕后要在模板上口用垫块将钢筋垫正,以免构造柱钢筋移位。 框架柱竖向受力钢筋需接长时,采用绑扎接头,其搭接长度为35倍钢筋直径,在绑扎接头区段内箍筋间距按加密区解决。框架柱钢筋必要与各层纵横墙圈梁钢筋绑扎连接,形成一种封闭框架。 在砌大马牙槎时,沿墙高每50cm埋设两根6水平拉结钢筋,与构造柱钢筋绑扎连接。 砌完墙后,对构造柱钢筋进行修整,以保证钢筋位置及间距精确。2)圈梁钢筋(1)工艺流程画钢筋位置线放箍筋穿圈梁受力筋绑扎箍筋(2)操作要点 按设计

13、图纸规定间距,放箍筋后穿受力钢筋。箍筋搭接处应沿受力钢筋互相错开。 圈梁与构造柱钢筋交叉处,圈梁钢筋宜放在构造柱受力钢筋内侧。圈梁钢筋在构造柱部位搭接时,其搭接倍数或锚入长度要符合设计规定。 圈梁钢筋应互相交圈,在内墙交接处、墙大角转角处锚固长度均符合设计规定。 楼梯间及洞口等部位圈梁钢筋被切断时,要搭接补强,标高不同高低圈梁钢筋,按设计规定搭接。 钢筋绑扎完后,加水泥砂浆垫块,以控制受力钢筋保护层。 6、绑板钢筋时用尺杆划线,绑扎时随时找平调直,防止板筋不顺直,位置不准。7、顶板模板支好后,在顶板上按图纸间距规定弹出顶板钢筋线。按照“先铺短向,后铺长向”顺序绑扎顶板下铁钢筋。8、在绑扎上铁同

14、步架设10间距1000mm钢筋马凳。9、钢筋绑扎成型后派专人看守,禁止直接在钢筋上面行走,并派专人负责检修。6.1钢筋工程6.1.1本工程钢筋采用HPB300及HRB400抗拉强度实测值与屈服强度实测值比值不应不大于1.25。钢筋屈服强度实测值与强度原则值比值不应不不大于1.3。6.1.2钢筋安装主控项目钢筋安装时,受力钢筋品种、级别、规格和数量必要符合设计规定。检查数量:全数检查 检查办法:观测,钢尺检查。6.1.3钢筋安装普通项目 钢筋安装位置容许偏差和检查办法 项目容许偏差(mm)检查办法绑扎钢筋网长、宽10钢尺检查网眼尺寸10钢尺梁持续三档,取最大值绑扎钢筋骨架长10钢尺检查宽、高5钢

15、尺检查受力钢筋间距10钢尺量两端、中间各一点,取最大值排距5保护层厚度基本5钢尺检查柱、梁3钢尺检查板、墙、壳3钢尺检查绑扎箍筋、横向钢筋间距10钢尺梁持续三档,取最大值钢筋弯起点位置15钢尺检查预埋件中心线位置5钢尺检查水平高差+3,0钢尺和塞尺检查注:1、检查预埋件中心线位置时,应沿纵、横两个方向量测,并取其中较大值; 2、表中梁类、板类构件上部纵向受力钢筋保护层厚度合格点率应达到90%以上,且不得有超过表中数值1.5倍尺寸偏差。3、钢筋加工队接到钢筋配筋单后,应复核下料长度与否精确,如有问题及时与项目技术部联系。当配制同一尺寸梁柱箍筋时,必要先依照下料长度做样品,当样品几何尺寸、弯钩平直

16、长度经检查无误后,才干大批量下料,以免出错。加工好成型钢筋应挂牌、分类、分部位及施工先后堆放,钢筋加工后应按验收批进行检查。4、加工过程中按同料单、同编号成型钢筋绑扎成捆,配以料牌,料牌上注明工程名称、使用部位、料单编号、钢筋编号和钢筋简图。5、所有钢筋原材料必要有出厂合格证和材质证明,并经复试合格后方可使用;钢筋绑扎完后,严格进行自检、互检、交接检,合格后由项目专职质检员进行检查验收,验收合格后报请监理验收,验收合格并做好隐蔽验收记录、质量验收记录后方可进行下道工序施工。资料由现场资料员统一管理。5.3混凝土工程本工程混凝土垫层采用100厚C15混凝土,其她均为混凝土为C30,二次构造层为C

17、25,混凝土本工程采用商品混凝土,搅拌站采用天达混凝土有限公司,来回运距5Km。依照我方技术规定与商品混凝土供应商密切联系,进行多次试配,拟定最优配合比5.3.1混凝土运送1)运送时间控制为保证持续浇筑,应规定商品混凝土搅拌站依照每次浇筑混凝土量和时间拟定车数及每车间隔时间,保证施工现场停留一辆混凝土罐车,最大间隔时间不得超过40min。现场组织协调成为混凝土浇筑一种控制重点。为保证各区段施工流水顺利进行和混凝土浇筑持续性必要做到如下几点:(1)协调施工进度,安排好混凝土浇筑时间,尽量控制各楼座当天要浇筑混凝土可以持续进行;(2)浇筑前贯彻好混凝土搅拌站混凝土供应、车辆、现场组织协调、浇筑路线

18、等状况;特别当浇筑混凝土时,必要事先安排好混凝土罐车行车路线,保证混凝土罐车运送持续性。2) 预拌混凝土运送车台数选取当混凝土车泵持续作业时,混凝土车泵所需配备混凝土搅拌运送车台数,可按下列计算:N1 = Q1*(60L1/S0+T1)/60V1式中 N1混凝土搅拌运送车台数(台);Q1每台混凝土泵实际平均输出量(m3/h),本工程取40m3/h;V1每台混凝土搅拌运送车容量(m3),本工程取8m3;S0混凝土搅拌运送车平均行车速度(km/h),本工程按20km/h;L1混凝土搅拌运送车来回距离(km),本工程采用成都市磊泰商品混凝土有限公司,因而来回距离40km计算;T1每台混凝土搅拌运送车

19、总计停歇时间(min),本工程取15min。计算 N1 =12辆3)现场混凝土输送方式选取(1)混凝土泵采用48m臂长汽车泵,运用建筑物两楼之间空间进行混凝土输送,混凝土汽车泵停车位置详见附图。(2)混凝土浇筑方式选取本工程采用梁板、构造柱整浇方式,现场采用汽车泵与塔吊联合伙业。(3)在运送过程中,应控制混凝土运至浇筑地点后,不离析、不分层、构成成分不发生变化,并能保证施工所必须塌落度。运送混凝土容器和管道,应不吸水、不漏浆,并保证卸料及输送畅通。混凝土应以至少转载次数和最短时间,从搅拌地点运至浇筑地点。混凝土从搅拌机卸出后到浇筑完毕延续时间对掺有外加剂拌制混凝土,其延续时间应按实验拟定。(4

20、)每次浇筑混凝土均应进行开盘鉴定(不同配合比应分别进行开盘鉴定),其工作性应满足设计配合比规定。商品混凝土进入现场后要对其验收,验收内容涉及和易性、坍落度、配合比及技术资料。如发现混凝土拌合物浮现坍落度过小、过大、离析或分层现象,则将混凝土退回搅拌站。禁止随意向混凝土中加水来调节坍落度。5.3.3混凝土浇筑(1)浇筑前准备工作1)机具准备及检查:混凝土输送泵泵管、卡具、串筒、料斗、振动器等机具设备按需要准备充分,并做好发生故障时修理准备,现场应有备用振动器和备用泵。2)浇筑混凝土前对该部位模板、钢筋、预埋管、预埋件、预留洞等进行全面细致检查,并做好隐检查收记录,办理好土建与水电等其他专业会签手

21、续。(2)混凝土浇筑要点1)在开盘前需由项目技术负责人对施工工长、班组长及作业人员进行现场技术交底;普通部位现场交底由工长主持。交底内容要涉及重要施工办法、技术要点、过程控制、质量原则、注意事项以及成品保护等。技术交底要全面且要有针设而成,浇筑混凝土时,禁止踩踏钢筋,操作面可随浇随拆随铺,能保证施工使用即可。 混凝土浇筑要持续进行,避免泵送中断。 浇筑板混凝土虚铺厚度略不不大于板厚,用平板振动器垂直浇筑方向来回振捣,振捣完毕后用木抹子抹平,施工缝处或有预埋件及插筋处用木抹找平。 施工缝位置处混凝土施工缝表面与梁轴线或板面垂直,施工缝处用木模挡牢。 施工缝处待已浇筑混凝土抗压强度不不大于1.2M

22、pa时,才容许继续浇筑;在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子,用水冲干净后,先浇一层5cm水泥浆,然后继续浇筑混凝土;应细致操作振实,使新旧混凝土紧密结合。 浇筑过程中要保证混凝土保护层厚度及钢筋位置对的性,不得踩踏钢筋,移动预埋件和预留孔洞本来位置,如发现偏差和位移,应及时校正。 每次混凝土泵送结束后,需及时将残留在混凝土缸和管中混凝土清理和冲洗干净,冲洗完水要先经沉淀池,沉淀后方可进入下水道,禁止冲洗用水直接注入下水道。4)构造柱混凝土浇筑在浇筑构造柱混凝土前,必要将砖墙和模板浇水湿润,并将模板内砂浆残块、砖渣等杂物清理干净。为便于清理,可事先在砌墙时,在各层构造柱底部

23、(圈梁面上)留出二皮砖高洞口,杂物清除后及时用砖砌封闭洞口。浇筑构造柱混凝土,其坍落度普通以2030mm为宜,以保证浇筑密实。构造柱混凝土浇筑分段进行,或每个楼层分二次浇筑。浇捣构造柱混凝土时,宜用插入式振动器,分层捣实。振捣棒随振随拔,每次振捣层厚度不得超过振捣棒有效长度1.25倍,普通为200mm左右。振捣时,振捣棒避免直接触碰钢筋和砖墙,禁止通过砖墙传振,以免砖墙鼓肚和灰缝开裂。在新老混凝土接槎处,须先用水冲洗、湿润,再铺50mm厚与原混凝土同配合比减石子水泥砂浆,方可继续浇筑混凝土。在砌完一层墙后和浇筑该层构造柱混凝土前,及时对已砌好独立墙体加稳定支撑,必要在该层构造柱混凝土浇捣完毕后

24、,才干进行上一层施工。5)圈梁混凝土浇筑圈梁混凝土与顶板混凝土一同浇筑。振捣圈梁混凝土时,振捣棒与混凝土面应成斜角,斜向振捣。6)楼梯混凝土浇筑楼梯段混凝土自下而上浇筑,施工缝留置,楼梯施工缝留置在楼梯段1/3部位。(3)混凝土振捣1)混凝土垫层、框架柱,圈梁、构造柱等采用HZ-50插入式振动棒振捣;板混凝土振捣时,采用平板振动器振捣,防止因平面面积大而振动棒漏振。2)振动棒插点要均匀排列,按浇筑顺序有规律地移动,不得漏振,每次移动距离不应不不大于振动棒作用半径R1.5倍,振动棒作用半径按30cm考虑,则插点间距不得不不大于45cm。同步振动棒插入时,不得接触模板,离模板距离也不应不不大于15

25、cm,且应避免碰撞钢筋、预埋件、预埋管等。3)振动棒振捣时,应快插慢拔,防止混凝土分层、离析或浮现空洞,每一点振捣时间不适当过短,也不适当过长,可通过对浇筑混凝土表面变化观测进行控制,以混凝土表面呈水平不再明显下沉,不再浮现气泡,表面泌出灰浆为准。4)用平板振动器振捣楼板混凝土时,每一位置上持续振动一定期间,以混凝土表面均匀浮现浆液为准,移动时要成排一次进行,先后位置和排与排之间应有1/3平板宽度搭接,以防漏振。(4)混凝土表面解决在楼板混凝土振捣完毕,先用2m长刮尺,按设计标高找平,待混凝土沉实后,用木抹子进一步搓压提浆找平,搓抹两遍,在混凝土初凝前再抹压一遍,使其表面平整度控制在6mm之内

26、(规范容许偏差为8mm)。(5)混凝土养护混凝土浇筑后1012h内,注意及时浇水养护,并覆盖塑料布保水,养护时间不得少于14d。每天浇水次数以能保证混凝土表面潮湿为准。混凝土在养护期间,强度未达到1.2Mpa之前,不得上人加载。5.3.4混凝土施工实验1)混凝土原则试块制作、养护和实验依照规范与设计规定各种不同构件模板拆模时间,制作不同强度混凝土同条件试块,并制作铁笼子,放在施工层2)混凝土所用各项材料检测报告和混凝土配合比、混凝土强度实验报告混并作为验收工程时必备档案。3)混凝土拆模规定4)框架柱拆模规定:同条件试块拆模时表面及棱角不破坏,框架柱柱开始试拆模,先拆一块模板,保证无误时方可大范

27、畴拆模。5)楼板模板、梁模拆除梁板模板拆除时,同条件混凝土强度级别应达到如下规定:现浇构造拆模时所需混凝土强度构造类型构造跨度(m)按设计混凝土强度原则值百分率计(%)板2502,8758100梁8758100悬臂构件100注:本表引用规范号为GB50204-混凝土构造工程施工质量验收规范6.3.1现浇混凝土施工主控项目(1)构造混凝土强度级别必要符合设计规定。用于检查构造构件混凝土强度试件,应在混凝土浇筑地点随机抽取。(2) 混凝土运送、浇筑及间歇所有时间不应超过混凝土初凝时间。同一施工段混凝土应持续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。(3)现浇构造外观质量不应有严重缺陷。

28、对已经浮现严重缺陷,应由施工单位提出技术解决方案,并经监理(建设)单位承认后进行解决。对解决部位,应重新检查验收。6.3.2普通项目现浇构造尺寸容许偏差和检查办法项 目容许偏差(mm)检查办法轴线位置基本15尺量独立基本10墙、柱、梁8剪力墙5垂直度层高5m8经纬仪或吊线、尺量5m10全高(H)H/1000且30截面尺寸+8,-5尺量+8,-5标高层高10尺量全高30电梯井筒长、宽对定位中心线+25、0经纬仪、尺量筒全高(和)垂直度H/1000、且30表面平整度82m靠尺和塞尺预埋设施中心线位置预埋件10尺量预埋管5预留孔、洞中心线位置15尺量注:1.检查轴线、中心线位置时,应沿纵、横两个方向

29、量测,并取其中较大值。(1)麻面、峰窝防止:模板面清理干净,干硬水泥砂浆等杂物用铲刀铲净;模板缝隙拼接严密,如有缝隙应用海绵条堵严,防止漏浆;脱模剂涂刷均匀,不得漏刷;混凝土必要按操作规程分层均匀振捣密实,严防漏振,每层混凝土均应振捣至气泡排出为止。(2) 混凝土表面蜂窝解决:深度不大于10 mm蜂窝在洗刷干净后,用1:2.5水泥砂浆抹平压实;深度在1030 mm之间蜂窝凿去蜂窝处薄弱松散颗粒,洗刷干净后,支斜模(上下口均超过蜂窝边沿100 mm,上下口斜出50 mm)。用高一级细石混凝土仔细填塞密实,待混凝土达到28d强度后再用錾子将高出墙、柱面混凝土剔除、磨平;深度超过30 mm以上较深蜂

30、窝可在将外部薄弱松散颗粒凿去后,可埋压浆管、排气管、表面灌溉混凝土封闭后,进行高一级强度级别水泥压浆解决。(3) 孔洞解决:将孔洞周边松散混凝土和软弱浆膜凿除,用压力水冲洗干净后,一侧支竖模、一侧支斜模(同蜂窝解决支模),然后灌溉细石混凝土(详细解决同蜂窝解决)。(4)露筋解决:表面露筋将钢筋及混凝土表面刷洗干净,在表面抹1:2.5水泥砂浆,将布满露筋部位抹平;露筋较深某些可在凿去薄弱混凝土和突出颗粒,洗刷干净后,用比本来高一级细石混凝土填塞密实。(5)缝隙夹层防止及解决:混凝土施工缝应严格控制标高,将软弱混凝土剔除干净,混凝土浇筑前应将模板内垃圾清除干净。缝隙夹层不深时,可将松散混凝土凿去,

31、洗刷干净后,用1:2.5水泥砂浆强力填塞密实;较深时,应清除松散某些和内部杂物,用压力水冲洗干净后支模,灌细石混凝土或将表面封闭后进行压力灌浆解决。(6) 柱混凝土烂根防止及解决:在柱模板根部150mm范畴内找平,以防缝隙堵塞不严,发生漏浆,混凝土浇筑前不得有明水;浇筑前一定要下30-50mm厚以上同混凝土配比减石子砂浆;浇筑高度一定要按照下料控制尺杆下料,不能一次下料过厚,并且振捣密实。(7) 裂缝防止及解决:当发现塑性收缩和沉降收缩裂缝,可在当混凝土表面发现细微裂缝时,应及时抹压一遍,再洒水并覆盖塑料布养护或重新振捣来消除;如已硬化,可向裂缝压入水泥加水湿润、嵌实,再覆盖养护。贯穿裂缝可用

32、封闭剂解决。(8) 表面不平防止及解决:模板施工时应严格检查模板平整度,同步应检查支撑牢固状况,保证模板平整度及有足够刚度,混凝土楼板找平时应严格按线找平;模板接口高低不平处,如高出构造尺寸可用磨光机将高出某些磨平,如低于构造尺寸可将混凝土表面凿毛,然后用1:2.5水泥砂浆抹平,并养护。(9)坍落度控制施工时应依照温度以及天气状况进行恰当调节坍落度。坍落度检查在开始浇筑混凝土后第一罐开始,然后每罐车检查一次,实测坍落度不得超过工程规定坍7.成品保护办法7.1为了防止钢筋位置偏移,在人员重要通道处梁板钢筋上铺设跳板,避免踩踏梁板、楼梯钢筋,不碰动预埋管。如有被踩弯、位移或脱扣时及时调节、补好。7

33、.2为保证混凝土强度,不能过早在已浇筑楼板上进行作业,必要等到混凝土承载力超过1.2N/mm2后才干上人作业。 7.3交叉作业时,禁止操作人员用重物冲击模板,不容许在梁或踏步模板帮上蹬,影响模板牢固和严密性。楼梯压光后要用钢管搭设踏步保护杆,使上下楼梯人员不直接踩踏在混凝土表面上。在楼梯模板拆除洒水养护,并铺设光滑木夹板保护。7.4拆模时,对模板要轻拿轻放,注意钢管和翘棍不要划伤混凝土表面及楞角,不用锤子激烈敲打模板。用塔吊吊装模板接近墙柱时,要缓慢移动位置,避免撞击墙柱砌体及混凝土。7.5拆模后对楼梯踏步阳角必要钉木条后方可上人行走。(8)混凝土雨季施工:按进度筹划安排,本工程主体构造施工如

34、果处在雨期,为做好雨期施工混凝土浇筑工作,应做到如下规定:1、搅拌人员禁止控制混凝土用水量,计算时将砂石中所含水量计算在内,严格控制坍落度,保证混凝土强度。2、下雨时不易露天浇筑混凝土,开盘前要与气象部门联系,掌握天气变化状况,避免突然下雨影响浇筑混凝土。3、已入模振捣成型后混凝土要及时覆盖,防止突然遇雨,受雨水冲淋。4、合模后如不能及时浇筑混凝土时,要在模板恰当部位预留排水孔,防止突然下雨模内积水。5、采用表面覆盖条布,防止雨水直接冲刷模板致使脱模剂脱落、流失,影响拆模及混凝土表面质量。6、在浇筑混凝土时如突然遇雨,小雨不断,大雨搭设防雨棚或暂时施工缝方可收口,雨后继续施工,要对施工缝进行解

35、决后再浇筑。7、雨期施工期间要加强防风紧固办法。8、所有施工机械采用相应防漏电办法。9、混凝土夏季施工 1、 混凝土是脆性材料,抗拉强度小,拉伸变形也小。混凝土在浇筑后,由于水泥水化热作用,内部温度急剧上升,但随着龄期增长温度下降,混凝土表面下降更为明显。在一定约束条件下会产生相称大拉应力。由于混凝土长期裸露,表面与空气或水接触,易产生拉应力。在夏季,日夜温差很大。2、混凝土浇筑后水泥水化热促使混凝土内部温度急剧上升,混凝土内部温度可达60以上,乃至更高。因而,在夏季浇筑混凝土,由于温度过高易产生表面干缩裂缝。随气候转变,气温日渐下降,混凝土内部热量不易散发,导致混凝土内外温差梯度大,混凝土极

36、易产生裂缝。混凝土裂缝普通可分为贯穿、深层、表面3类。如因构造物温差梯度过大而导致贯穿裂缝,将危及构造物整体性和稳定性,因而做好夏季混凝土施工温控工作是保证工程质量核心施工期混凝土发生裂缝多为温度收缩裂缝与干缩裂缝,为防止和控制混 凝土裂缝,必要从原材料选取、配合比设计、施工安排、施工质量、混凝土温度控制、养护和表面保护等方面采用综合办法。混凝土浇筑温度宜控制在526。控制混凝土内外温差不超过20,混凝土表面与环境温差不超15。 混凝土构造分期浇筑时,新浇混凝土浇筑温度与老混凝土温差不不不大于15。倒虹吸、涵洞侧墙及渡槽槽臂浇筑时受先期浇筑硬化底板混凝土约束影响较大,为裂缝多发部位,为温控重点

37、。 3、温控办法 4、提迈进行夏季施工混凝土配合比设计,依照经验,拟定原材降温及成品保温办法。并提交外加剂种类、数量等夏季施工材料需求筹划。准备降温棚、砂石料降温冲水设备等,做好养护设备配备。 5、减少混凝土浇筑温度混凝土浇筑温度重要取决于拌和前各种原材料温度。砂、石骨料温度,若不采用冷却办法(料堆高度不大于5m,不预冷),普通要高出平均气温(旬平均或月平均)35。水泥温度都较高,并且也难于采用降温办法。为了减少混凝土浇筑温度,往往需要对砂石骨料和拌合用水采用降温办法,以减少混凝土出机温度。降温办法不同,降温效果差别较大。运送混凝土工具应有隔热遮阳办法,并尽量缩短混凝土运送及等待卸料时间,入仓

38、后及时进行平仓振捣,缩短混凝土暴露时间,混凝土平仓振捣后,采用隔热材料及时覆盖。混凝土运送时间满足规定。(10)混凝土冬期施工1、混凝土拉强度尚未达到1.0MPa或抗压强度尚未达到 5.0MPa时,应严防楼面受冻。2、混凝土搅拌站应搭设工棚或其她挡风设施。3、混凝土拌合物浇筑温度不应低于5。当气温在0如下或混凝土拌合物浇筑温度低于5时,应将水加热搅拌(砂、石料不加热);如水加热仍达不到规定期,应将水和砂、石料都加热。加热搅拌时,水泥应最后投入。材料加热应遵守下列规定:1)在任何状况下,水泥都不得加热。2)加热温度应为:混凝土拌合物不应超过35,水不应超过60, 砂、石料不应超过40。3)水、砂

39、、石料在搅拌前和混凝土拌合物出盘时,每台班至少测四次温度;室外气温每4h测一次温度;混凝土板浇筑后头两天内,应每隔6h测一次温度;7d内每昼夜应至少测两次温度。(4)混凝土板浇筑时,基层应无冰冻,不积冰雪,模板及钢筋积有冰应清除。混凝土拌合物不得使用带有冰雪砂、石料,且搅拌时间应比规定期间恰当延长。(5)混凝土拌合物运送、铺筑、振捣、压实成活等工序,应紧密衔接,缩短工序间隔时间,减少热量损失。 6、应加强保温保湿覆盖养生,可先用塑料薄膜保湿隔离11安全技术规定1支、拆模板作业高度在2米以上(含2米)时,必要搭设脚手架。2上下建筑物应走马道或安全梯,禁止搭攀登脚手架上下。3支搭和拆除模板必要设专

40、人指挥,模板工应协调配合。4运送木料、模板时,必要绑扎牢固,保持平衡,码垛高度不应超过1.5m。5使用木工机械如果浮现电路故障必要由专业电工排除,作业前试机,各部件运转正常后方可作业。机械运转过程中浮现故障时,必要及时停机、切断电源。6模板应依照使用部位加以编号,分型号安排暂时堆放场地,依照工艺规定依顺序进行模板安装就位。7模板组拼未完毕且作业人员休整时(指吃饭等活动),必要对模板暂时挂设明显标志,禁止私拆现象发生。8拆除模板时,操作人员和指挥必要站在安全可靠地方,防止意外伤人。9泵送设备停车位置应离基坑边沿保持一定距离,水源供应正常,料斗内应无杂物,各润滑点应润滑正常。管道接头、安全阀必要完

41、好。10浇筑梁板、柱混凝土,应设操作台,不得直接站在模板或支撑上操作,并且操作平台上应设高度不不大于1.2m护栏,护栏横杆间距不得不不大于600mm。11使用振动棒应穿胶鞋,湿手不得接触开关,电源线不得有破皮漏电。振捣器不得放在初凝混凝土、脚手架、道路和干硬地面上进行试振,如检修或作业间断时,应切断电源。12板孔洞必要设立安全标志,牢固盖板,防护栏杆、安全网或其她防坠落防护设施。12.环保办法1加强对作业人员环保意识教诲,钢筋运送、装卸、加工应防止不必要噪音产生,最大限度减少施工噪音污染。2废旧钢筋头应及时收集清理,保持工完场清。3木模板使用水性隔离剂。涂刷时视作业条件,应采用办法保护地面,如

42、铺废报纸、塑料布等。铺垫物及隔离剂应即时回收。4清理模板产生垃圾应堆放至专用垃圾池中,并集中清运出场。5模板作业宜日间进行。夜间作业时,照明灯光线应调节避免影响周边好居民。6模板材料装卸作业应采用塔吊吊运,避免产生较大噪音。7施工现场内罐车行走道路定期洒水,防止扬尘。在混凝土浇筑期间混凝土输送泵处搭设棚架并进行封闭围挡,减少噪音扰民。混凝土罐车出场前在洗车处进行彻底清洗,避免对场外环境导致污染。8现场合有强噪声机具应避免夜间施工,如必要夜间施工时,应采用隔音办法,最大限度减少噪音。9施工现场道路硬化,配备洒水设备,各施工队指定专人负责现场洒水降尘工作。10混凝土浇筑过程中要随时注意混凝土量控制,适时掐方,减少剩余混凝土,对多余混凝土要拟定解决办法和消纳场合,及时进行妥善解决,避免污染周边环境。

展开阅读全文
