第一章 工程概况 2
第二章 监理控制目标值 2
第三章 监理工作程序 2
第四章 监理工作方法和方法 4
一、 基础控制方法 4
二、关键控制方法 5

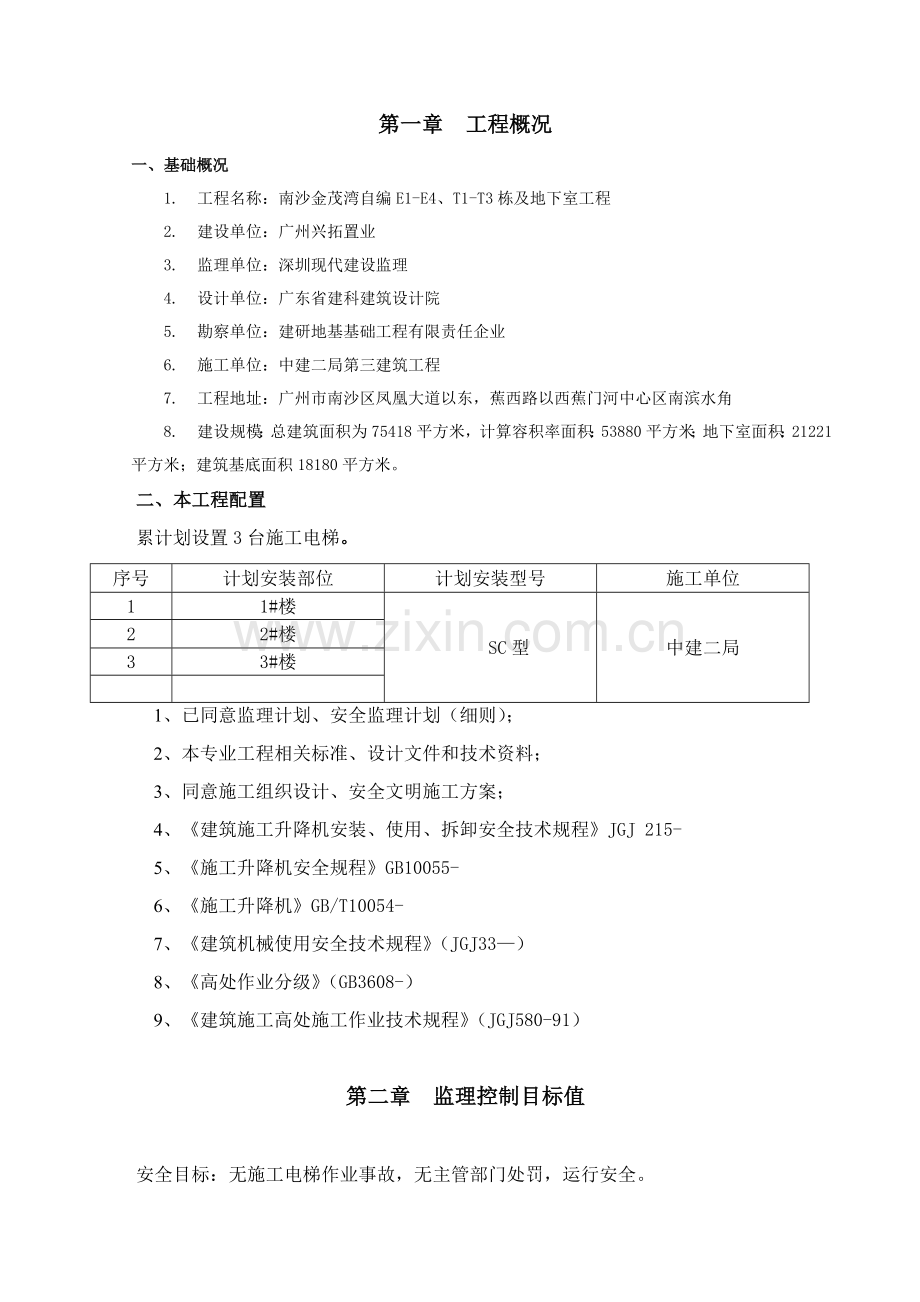

第一章 工程概况
一、基础概况
1. 工程名称:南沙金茂湾自编E1-E4、T1-T3栋及地下室工程
2. 建设单位:广州兴拓置业
3. 监理单位:深圳现代建设监理
4. 设计单位:广东省建科建筑设计院
5. 勘察单位:建研地基基础工程有限责任企业
6. 施工单位:中建二局第三建筑工程
7. 工程地址:广州市南沙区凤凰大道以东,蕉西路以西蕉门河中心区南滨水角
8. 建设规模:总建筑面积为75418平方米,计算容积率面积:53880平方米;地下室面积:21221平方米;建筑基底面积18180平方米。
二、本工程配置
累计划设置3台施工电梯。
序号
计划安装部位
计划安装型号
施工单位
1
1#楼
SC型
中建二局
2
2#楼
3
3#楼
1、 已同意监理计划、安全监理计划(细则);
2、 本专业工程相关标准、设计文件和技术资料;
3、 同意施工组织设计、安全文明施工方案;
4、 《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ 215-
5、 《施工升降机安全规程》GB10055-
6、 《施工升降机》GB/T10054-
7、 《建筑机械使用安全技术规程》(JGJ33—)
8、 《高处作业分级》(GB3608-)
9、 《建筑施工高处施工作业技术规程》(JGJ580-91)
第二章 监理控制目标值
安全目标:无施工电梯作业事故,无主管部门处罚,运行安全。
第三章 监理工作程序
一、总体安全工作程序
编制安全监理细则
(总监理工程师、安全监理员)
委托和确定监理工程师
(监理单位)
成立监理项目部
(监理单位)
搜集工程项目安全管理资料
(监理项目部)
签署委托监理协议
(建设单位、监理单位)
帮助业主确定安全生产协议
(监理项目部)
直 至 工 程 竣 工
建 立 健 全 各 类 安 全 资 料 台 帐
达成安全管理目 标
督促安全技术方案实施
进场总交底
(总承包方)
持有效证上岗
(总承包方)
落实具体部位(总承包方)
整改后进入
下道工序
验收挂牌使用
(总承包方)
规范安全行为(总承包方)
督促总包建立安全生产
确保体系(总承包方)
审查总包专题安全技术方案(监理方)
审查总包、分包资质安全协议(监理方)
审查特殊工程持证情况(监理方)
对大型机械设备监控(总承包方)
重大危险源控制责任人(总承包方)
定时检验制度、跟班、工作(监理方、总包方)
建立奖罚制度(建设方、监理方、总包方)
第一次现场交底会明确安全生产工作内容(建设方、监理方、总承包)
二、施工电梯安全监理工作基础步骤
施工电梯分包报审
基础施工、及验收
基础施工、及验收
审查施工单位管理体系、施工电梯施工方案
基础施工、及验收
办理安装通知
同意
否
是
施工电梯安装
监理单位旁站
第三方检测
电梯验收
施工电梯拆除
监理单位旁站
合格
整改
否
整改
是
办理使用登记
同意
办理拆除通知
整改
否
继续使用
是
同意使用
是
同意
停止使用
整改、验收
合格
运行维修保养
定时坠落试验
每十二个月检测防坠器
否
第四章 监理工作方法和方法
一、 基础控制方法
(一) 审查相关资料:
1、安拆、加节(详见安拆通知清单(附件一))
① 施工电梯技术资料:厂家营业执照、生产许可证、检测汇报合格证;
② 安、拆单位执照、许可证、资质证实;
③ 管理、三类、特殊工种人员资质证书;
④ 安拆加节方案(基础设计方案及单位资质);
⑤ 安拆加节技术交底;
⑥ 安装调试、检测;
⑦ 安装验收。
2、使用登记(详见使用登记提供资料清单(附件二))
① 维修保养协议、安全协议
② 塔吊司机、地面指挥、司索人员特殊工种证件、社保
③ 维保方案
3、施工电梯使用(监督实施过程)
① 垂直度观察和接地电阻检测
② 每个月维修保养
③ 每三个月进行防坠落测试
④ 每十二个月防坠器检测
(二)审查施工单位上报检验资料:
1、合格第三方检验汇报;
2、使用登记证。
(三)审查现场使用制度:
1、施工电梯使用安全管理制度;
2、外电防护技术方法方案;
3、施工电梯操作规程
二、关键控制方法
(一)安装、拆除管理安全监理
1、安拆关键监理工作
(1)要求施工应有制造许可证,产品合格证;
(2)操作人员持证上岗;
(3)安装、拆除必需编制施工方案,并经相关人员审批,要求有拆装资质专业队伍进行安拆作业;
(4)安装前必需办理安拆通知,加节也应要求施工单位办理通知手续;
(5)对安拆加节实施旁站监理,对施工人员进行特殊工种核查,监督施工单位进行安拆交底
(6)施工电梯安装必需平稳牢靠,各机构运转正常无异响,制动可靠,安全装置灵敏有效,附墙装置,必需符合说明书要求。
(7)防坠器安全可靠,在检测使用期内。
(8)安装加节完成后参与施工单位验收,提出验收意见。
2.混凝土基础应符合下列要求(不得低于厂家技术说明书要求):
1)混凝土强度等级不低于厂家要求
2)埋设件位置、标高和垂直度和施工工艺符合出厂说明书要求;
3)混凝土基础周围应修筑边坡和排水设施,并应和基坑保持一定安全距离;
4)混凝土基础应验收合格后,方可安装和使用。
3、对装拆人员要求
(1)参与装拆人员,必需经过专业培训考评,持有效操作证上岗。
(2)装拆人员严格根据装拆方案操作规程中相关要求、程序进行装拆。
(3)装拆作业人员严格遵守施工现场安全生产相关制度,正确使用劳动保护用具。
4.装、拆过程中安全要求
(1)装拆作业必需在统一指挥下进行,设监护人监护塔机装拆过程。
(2)设置警戒区,派专员进行值班。
(3)作业中遇有大雨、雾和风力超出4级时,应停止作业,轿厢降至底层。
(4)施工电梯在安装中对全部螺丝全部要拧紧,并达成紧固力矩要求。对钢丝绳严格检验,如有损坏,立即更换。
(二)施工电梯使用中安全管理要求
(1)监督施工单位每个月定时进行维修保养,并进行垂直度观察,要求见下表
(2)对施工电梯安拆加节过程进行旁站,相关用表见附件
(3)使用中顶升加节工作要由专员负责,顶升加节后必需经验收确定,并对安全装置进行严格检验。
(4)每三个月进行一次防坠落试验,合格后方能使用
(5)检验施工电梯检测使用期,确保施工电梯在使用期内使用,使用期为十二个月。
(三)电气安全
1、施工现场架空线路和施工电梯安全距离,根据临时用电规范要求,见下表
2、施工现场临电采取TN系统,除作保护接零外,还应按临时用电规范要求做反复按地,其电阻值不大10Ω;
3、施工电梯保护接零和接地线必需分开。可将电源线送至施工电梯处设分配电箱,由该箱引出PE线和导轨架反复接地线相连接,即相当PE线经过导轨架和设备外壳连接。
