收藏 分销(赏)

墩身综合项目施工脚手架安全专项方案.doc

上传人:精**** 文档编号:2691440 上传时间:2024-06-04 格式:DOC 页数:14 大小:166.04KB
下载 相关 举报
墩身综合项目施工脚手架安全专项方案.doc_第1页
第1页 / 共14页
墩身综合项目施工脚手架安全专项方案.doc_第2页
第2页 / 共14页
墩身综合项目施工脚手架安全专项方案.doc_第3页
第3页 / 共14页
墩身综合项目施工脚手架安全专项方案.doc_第4页
第4页 / 共14页
墩身综合项目施工脚手架安全专项方案.doc_第5页
第5页 / 共14页
点击查看更多>>
资源描述

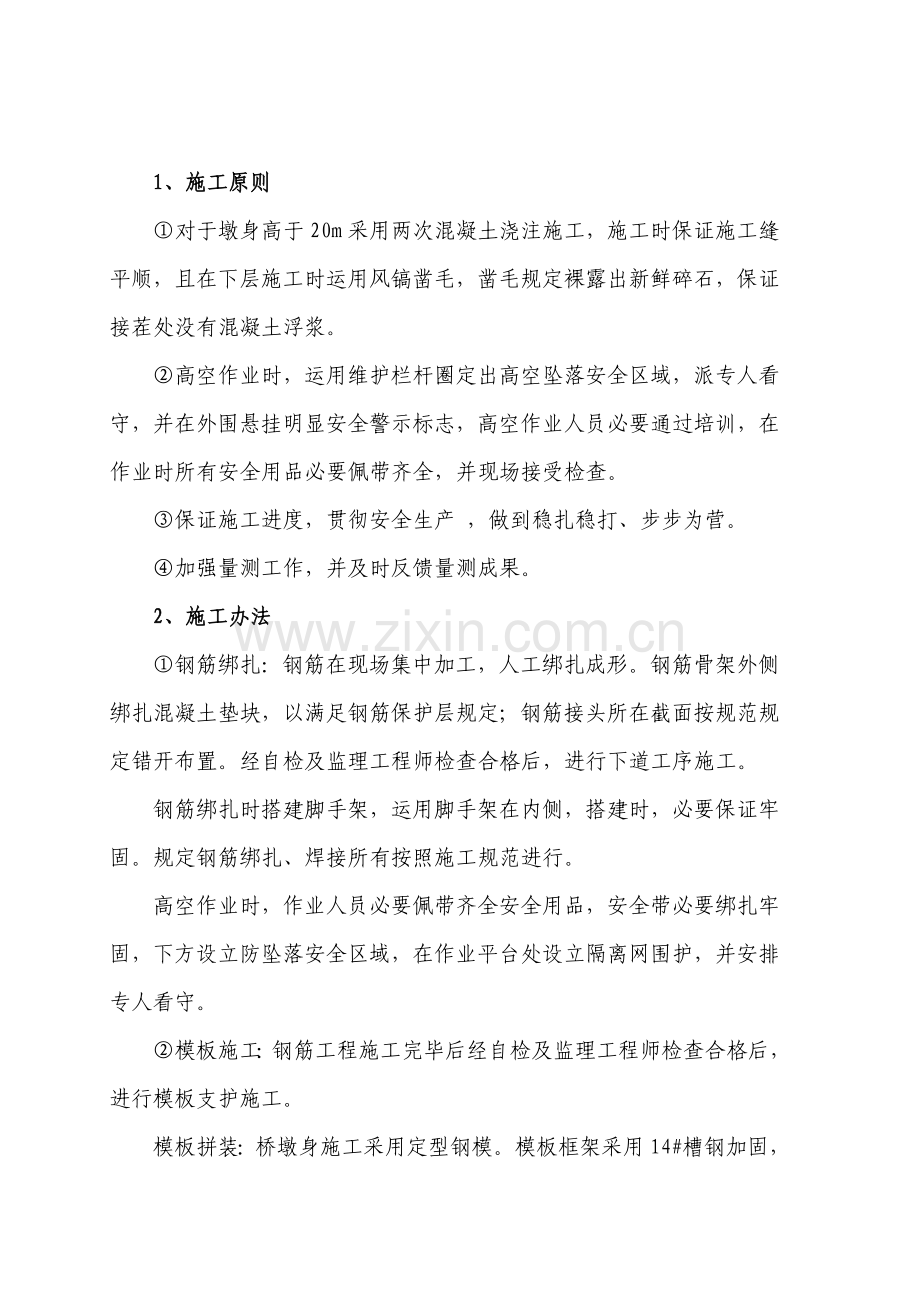

1、DK874+693.27DK880+507段桥梁工程墩身脚手架施工安全专项方案编制:审核:审批:中铁三局集团沪昆客专杭长湖南段第一项目分部二0一0年七月二十日1、施工原则对于墩身高于20m采用两次混凝土浇注施工,施工时保证施工缝平顺,且在下层施工时运用风镐凿毛,凿毛规定裸露出新鲜碎石,保证接茬处没有混凝土浮浆。高空作业时,运用维护栏杆圈定出高空坠落安全区域,派专人看守,并在外围悬挂明显安全警示标志,高空作业人员必要通过培训,在作业时所有安全用品必要佩带齐全,并现场接受检查。保证施工进度,贯彻安全生产 ,做到稳扎稳打、步步为营。加强量测工作,并及时反馈量测成果。2、施工办法钢筋绑扎:钢筋在现场集

2、中加工,人工绑扎成形。钢筋骨架外侧绑扎混凝土垫块,以满足钢筋保护层规定;钢筋接头所在截面按规范规定错开布置。经自检及监理工程师检查合格后,进行下道工序施工。钢筋绑扎时搭建脚手架,运用脚手架在内侧,搭建时,必要保证牢固。规定钢筋绑扎、焊接所有按照施工规范进行。高空作业时,作业人员必要佩带齐全安全用品,安全带必要绑扎牢固,下方设立防坠落安全区域,在作业平台处设立隔离网围护,并安排专人看守。模板施工:钢筋工程施工完毕后经自检及监理工程师检查合格后,进行模板支护施工。模板拼装:桥墩身施工采用定型钢模。模板框架采用14#槽钢加固,加劲肋采用50mm等边角钢加固,严格控制加工质量,作到表面平整,尺寸偏差符

3、合设计规定,具备足够强度、刚度、稳定性,拆装以便,接缝采用契口缝,保证严密不漏浆。模板拼装前,涂刷优质长效脱模剂。模板安装好后,检查轴线、高程符合规定后进行加固,保证模板在浇筑混凝土过程中受力后不变形、无移位。模板内干净无杂物,拼装平整严密,支架构造立面、平面均安装牢固,支架立柱在两个互相垂直方向加以固定,支架支承某些安顿稳固地基上。模板施工时运用吊车配合人工进行支设,支设过程中要有专门人员在现场进行指挥,在吊车大臂回旋范畴内禁止一切车辆行人通过,在路口设立明显警示标志,并派专人在现场看守。作业人员在高空支设模板时,安全带要和墩身内部脚手架连接在一起,并保证牢固。模板先进行组合安装,在支设前必

4、要先把承台与墩身接触面凿毛,规定裸露出干净碎石为准,并在模板支设位置运用水泥砂浆找平,保证墩身底模必要保证水平。底模做好后开始支设上面模板,模板支设3层后,就要运用全站仪对模板位置进行复核,复核时,要在模板顶部测设十字线,如偏差超过容许范畴时,运用拉线进行校正。模板支设到顶部后继续运用全站仪进行墩身位置复核,保证位置精确。混凝土浇筑:浇筑前,对支架、模板、钢筋及预埋件进行检查。混凝土采用集中拌制,拌和运送车运至现场,泵送入模。混凝土水平分层浇筑,分层厚度不超过30cm,落差较大时采用串筒下料,串筒出口距混凝土表面2.0m左右,采用插入式振动器振捣,振动器移动间距不超过其作用半径1.5倍,与模板

5、保持510cm间距,插入下层5cm左右,防止碰撞模板、钢筋及预埋件。当温度超过30时浇注混凝土时采用降温办法,以保证混凝土浇筑质量。混凝土浇筑过程中检查模板、支架等工作状况,一旦浮现变形、移位或沉陷,及时校正、加固,检查无误后,方可继续浇筑。随时检查预埋螺栓、预留支座锚栓孔及其她预埋件位置与否移位,发现移位及时校正。混凝土浇筑完毕后,及时抽拔或转动预留孔模芯,墩周边、顶某些别采用塑料薄模遮盖、覆盖,并洒水养护,当气温低于5时,不进行洒水。混凝土现场浇注时要由现场实验人员制作同条件试件进行养护,同条件试件应放到墩顶,运用墩身同种办法进行养护,并在试件上标注制作时间、强度、部位。二、墩身钢筋焊接1

6、钢筋焊接普通规定1)钢筋焊接接头形式、焊接办法、适应范畴应符合现行钢筋焊接及验收规程(JGJ18)规定。2)钢筋焊接前必要依照施工条件进行试焊,合格后方可正式施焊。3)钢筋接头采用搭接或帮条电弧焊时,宜采用双面焊缝。4)钢筋接头采用拱接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。接头双面焊缝长不应不大于5b(d为钢筋直径)。钢筋接头采用帮条电弧焊时,帮条应采用与主筋同级别钢筋,其总截面面积不应不大于被焊钢筋截面积。帮条长度,如用双面焊缝不应不大于5b,如用单面焊缝不应不大于10d。5)凡施焊各种钢筋、钢板均应有材质证明书或实验报告单。焊条、焊齐应符合规定。各种焊接材料应分类存

7、并应采用防止腐蚀、受潮变质办法。6)受力钢筋焊接接头应设立在内力较小处,并错开布置,在接头长度区段内,同一根钢筋不得有两个接头,配备在接并没有长度区段内常驻力钢筋,其接头截面面积占总截面面积百分率,在受拉区为50%,受压区则不受限制(焊接接头区段是指35d长度范畴内,但不得不大于500mm)。7)电弧焊接和绑扎接头与钢筋弯曲处距离不应不大于10倍钢筋直径,也不适当位于构件最大弯矩处。8)焊接时,对施焊场地应恰当防风、雪、雨、寒冷设施。2电弧焊接头质量控制1)200个同类接头为1批。2)外观检查应符合:焊缝表面平整,不得有较大凹陷、焊瘤;接头处不得有裂纹;咬边深度,气孔、夹渣数量和大小及接头偏差

8、、应符合验标规定;坡口焊及熔槽帮条焊接头,其焊缝加强高度不不大于3mm。2)1批成品中取3个接头做拉伸实验。实验成果应符合关于规范规定;当实验成果有1个试件抗拉强度低于定值或有2个试件发生脆断时,应取双倍数量试件复验,复验成果若仍有1个试件不合格,则确认该批焊接接头不合格品。三、施工安全办法1墩身模板安装、拆除安全专项施工方案(1)模板拼装、拆除施工危险源辨识序号危险源名称易发生危险部位及因素1起重作业伤害吊车、吊车起吊模板等2模板安装拆除模板安装拆除时模板坠落、重心不稳等导致模板崩塌3高空坠落、落物伤人脚手架、以及拼装拆除模板过程中高处坠落、落物伤人4触电用电设备漏电保护失效,接零接地失效(

9、2)安全专项施工方案墩身模板安装、拆除,施工现场危险源健全办法危险源1:起重作业伤害1)起重机司机专门训练,经关于部门考核合格,发给合格证,方准上车操作,禁止无证人员操作起重设备。2)起重机只能垂直吊起载荷,禁止拖拽尚未离地载荷,要避免侧载,3)起重机在进行满负荷起吊时,禁止同步用两种或两种以上操作动作。起重吊臂左右旋转角度都不能超过45,禁止斜吊、拉吊和迅速升降。4)工作时吊臂仰角不得不大于30,起重机在吊有载荷状况下应尽量避免吊臂变幅,绝对禁止在吊荷停稳妥前变换操作杆。5)在起重机起吊模板过程中,要有专人负责监控,防止因施工人员疏忽受到伤害。危险源2-1:模板安装1) 需要拼装模板,在拼装

10、前应作好操作平台,操作平台必要稳固、平整。2) 安装组合钢模板,普通应按自下而上顺序进行。模板就位后,将模板上每个螺栓孔都安装螺栓,螺栓采用单帽螺栓,在保证螺栓均上紧后,才可进行下到工序。同步,架设支撑以保证模板整体稳定。3) 组合钢模板夜间施工时,要有足够照明,行灯电压普通不超过36V;照明行灯及机电设备移动线路,要采用橡套电缆。4) 支模过程中如遇半途停歇,应将已就位钢模板或支承件连接牢固,不得架空浮搁;拆模间歇时,应将已松扣钢模板、支承件拆下运走,防止坠落伤人或人员扶空坠落。危险源2-2:模板拆除1) 模板拆除前,应保证混凝土强度达到设计及规范规定,才干进行拆除。A不承重侧面模板,应在混

11、凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,普通十二小时后;B承重模板应在混凝土达到下列强度后来,始能拆除(按设计强度级别百分率计):跨度为2m及不大于2m 50跨度为不不大于2m至8m 75梁(跨度为8m及不大于8m) 75承重构造(跨度不不大于8m) 100悬臂梁和悬臂板 1002) 模板拆除顺序和办法,应遵循先拆除侧模,后拆底模,先拆非承重某些,后拆承重某些顺序进行模板拆除作业。 3) 拆下钢模板以及螺栓等,禁止向下抛掷,应用溜槽或绳索系下,上下传递时,要互相接应,防止伤人。4)拆除高处模板,作业区范畴内应设有警示信号标志和警示牌,作业区及进出口,应设专人负责安全巡视,禁止非

12、操作人员进入作业区危险源3:高空坠落、落物伤人。1)从事高空作业人员必要身体健康,患有高血压、心脏病、深度近视等一切不适合高处作业人员不能参加高空作业。2)制定严格安全生产管理制度,从事高空作业人员不得酒后作业和疲劳作业。3)施工人员要配戴安全带、安全帽、工具包、防滑鞋,防滑手套等高空作业安全防护用品,高处作业材料要准放稳妥,工具随手放入工具包,防止坠落伤人。 4)在高空处电焊、气焊作业时,在施工部位铺设防护办法,防止电焊、气焊残留物落下伤人。危险源4:触电1)采用TN-S 三相五线系统,接地与接零要符合规定,高压设备要采用屏蔽办法2)配电严格按照“三级配电两级保护”、“一机、一闸、一漏、一箱

13、”原则进行。 总配电箱设在近电源处,分箱装在近用电设备或用电区内,配电箱采用铁板或优质绝缘材料制作,配电箱内分别设立工作零线端子板和保护零线端子板,金属箱体和金属底座及外壳,做保护接零。配电箱有防雨和防潮办法。配电箱漏电保护器,每台用电设备有各自专用开关箱,设备与照明分闸,实行经常检查、检修制度。配电箱要上锁,凡是进行电气操作及施工均需专职电工进行作业。3)从事电工工种人员需持证上岗,进行电工操作时,需配备绝缘鞋、绝缘手套、带绝缘把手工具、电笔等电工专用工具;混凝土泵、水泵、电焊机等用电机械操作手操作机械时要配带绝缘手套。4)电缆干线应用埋地或架空敷设。禁止沿地面明设,并应避免机械损伤或介质腐

14、蚀。2脚手架搭设、拆除安全专项施工方案(1)脚手架搭设1)搭设脚手架操作人员,必要通过专门训练和体格查验考核,持特种作业证方可上岗。如患有高血压、心脏病、癫痫及其她不适当高处作业人员,一律不准从事搭拆作业。 2)进入作业区域,必要戴安全帽,带工具袋,悬空危险作业,必要先挂扣安全带,禁止穿拖鞋、赤脚或硬底鞋上棚架操作。禁止作业中吸烟,禁止酒后作业。 3)架设新用材料及扣件规格和质量必要符合关于技术规定和施工方案规定,并经实验合格后才干使用。不准使用不合格材料、扣件,不准钢、竹材料混搭。 4)架子地基应平整夯实(或和基本),并找平。不得在未经解决起伏不平和软硬不一地面上直接搭设脚手架,不准用红砖作

15、垫块。 5)严格按照脚手架搭设方案规定构造尺寸进行搭设,控制好立杆垂直偏差和横杆水平偏差,并保证节点连接达到规定(绑好,拧紧或插挂好);垂直度1/1000,绝对值不不不大于15cm。 6)搭设过程中要及时设立连接墩身杆件、斜撑杆、剪刀撑、插地杆以及必要卸荷吊索,保证架体剪刀撑与地面夹角不不大于45,不不不大于60;剪刀撑由模板支架四边与中间每隔三排支架立杆应设立一道,由底至顶持续设立。 7)在脚手架外侧搭设卸料平台时,操作人员必要先系扣好安全带。 8)遇有恶劣气候(如风力在六级以上)时,禁止在脚手架上作业,并将脚手架与墩身物拉结牢固。9)架设完毕必要严格验收,不合格不准进行下道工序作业,不准边

16、加固边上钢筋边绑扎钢筋作业,严防坍塌事故发生。(2)脚手架拆除1)按照施工方案规定作业。 2)拆除现场必要设警戒区域,张挂醒目警戒标志,警戒区域内禁止非操作人员通行或脚手架下方继续组织施工。地面监护人员必要履行职责,高层墩身脚手架拆除,应配备良好通讯装置。 3)仔细检查吊运机械涉及索具与否安全可靠,吊运机械不容许搭设在脚手架上,应另立设立。 4)如遇强风、大雨等特殊气候,不应进行脚手架拆除。夜间实行拆除作业,应具备良好照明设备。 5)所有高处作业人员,应严格按高处作业规定执行和遵守安全纪律、拆除工艺规定。 6)拆除人员进入岗位后,先进行检查,加固松动部位,清除步层内留材料、物件及垃圾块。所有清

17、理物应安全输送至地面,禁止高处抛掷。 7)按搭设反程序进行拆除,即安全网挡脚板防护栏杆搁栅斜拉杆、连墙杆大横杆小横杆立杆。 8)不容许分立面拆除或上、下二步同步拆除(踏步式)。认真做到一步一清、一杆一清。 9)所有墩身连接杆、斜拉杆、隔排办法、登高办法必要随脚手架步层拆除同步进行下降。不准先行拆除。 10)所有杆件与扣件,在拆除时应分离,不容许杆件上附着扣件输送地面,或两杆同步拆下输送地面。 11)所有脚手板拆除,应自外向里竖立、搬运,防止自里向外翻起后,脚手板垃圾物件直接从高处坠落伤人。 12)当天竣工后,应仔细检查岗位周边状况,如发现留有隐患部位,应及时进行修复或继续完毕至一种程序,一种部

18、位结束,方可撤离岗位。 13)输送至地面所有杆件、扣件等物体,应按类堆放整顿。3安全技术保证我项目部将从安全管理技术上采用保证安全生产如下几项办法: 开工前针对工程实际编制切实可行安全办法筹划,并限期实行。没有安全保障办法项目,不准开工,直到订出安全保障办法为止。 每月召开一次安全领导小组会议,讨论决定安全生产重大事项,每周进行一次安全检查,并随之召开一次各部门参加安全会议,检查总结一周安全工作,贯彻安全领导小组决定,贯彻整治办法。专职安全工程师每月向监理工程师提交一份工程安全报告。 技术部门进行安全技术交底,突出核心点和危险点,事前找出有也许浮现事故危险点,采用办法予以防范,使事故“防患于未

19、然” 密切注意天气预报,建立正常天气预报接受制度,贯彻好防风防雨办法,保证各作业面,各作业通讯设施畅通,机械状态良好,防护设备齐全。 加强电气设备等用电安全,采用有效接地保护办法,严格按规程操作,所有电气设备必要质量可靠,并有可靠漏电保护与接地装置。施工中暂时电源尽量用电缆,避免暂时电源乱拉乱接。 作业人员必要集体行动,上、下班清点人数。加强护身设备,如安全带、安全帽等佩戴管理工作。特殊工种如起重、爆破工、司机持证上岗,按操作规程作业。对职工及所用民工加强教诲和管理,使它们有实实在在防火意识,在施工业区设立明显防火标志,在施工作业区和生活区配备一定数量消防器材 对租用设备在施工前必要通过安全资质审查,确认符合施工规定、并订立安全合同书,明确安全责任。被租用设备必要建立相应安全组织,并纳入本项目经理部统一安全管理体系,接受安全管理与监督。 为防止高处落物与落物打击,在施工区域设安全警戒线,并挂示警牌对重要起吊及载人设备,电、气焊工具均专门制定安全操作规程 对施工安全设备,施工架、栏杆、工作平台,梯子和其他进出方式,升降装置、电动设备、照明、报警系统、保安设施,都必要进行检查测试和保养。凡不符合规定都将被更换和重新装。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
