收藏 分销(赏)

室内装修综合项目施工专项方案.docx

上传人:天**** 文档编号:2682254 上传时间:2024-06-04 格式:DOCX 页数:7 大小:21.77KB 下载积分:6 金币
下载 相关 举报
室内装修综合项目施工专项方案.docx_第1页
第1页 / 共7页
室内装修综合项目施工专项方案.docx_第2页
第2页 / 共7页


点击查看更多>>
资源描述

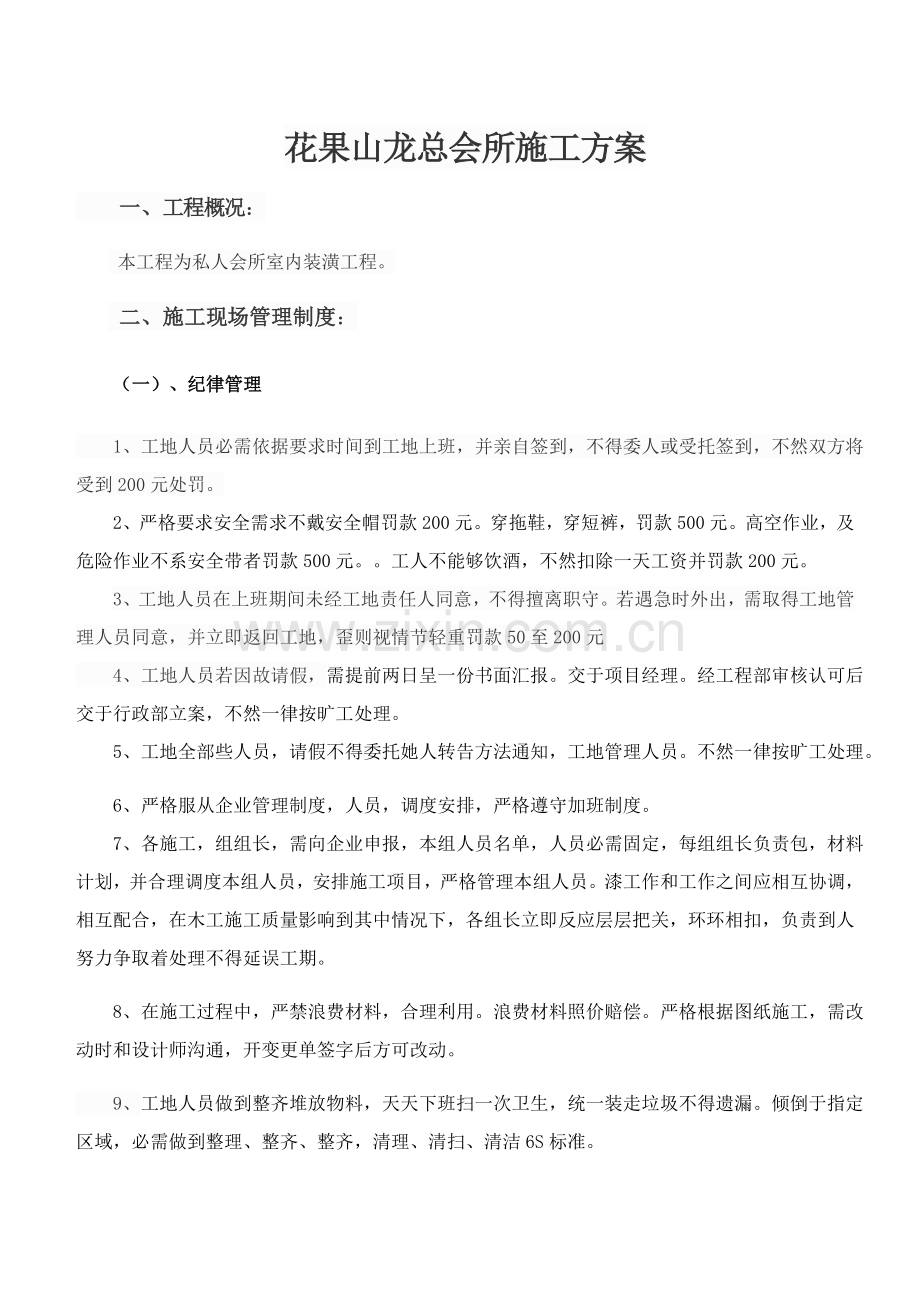

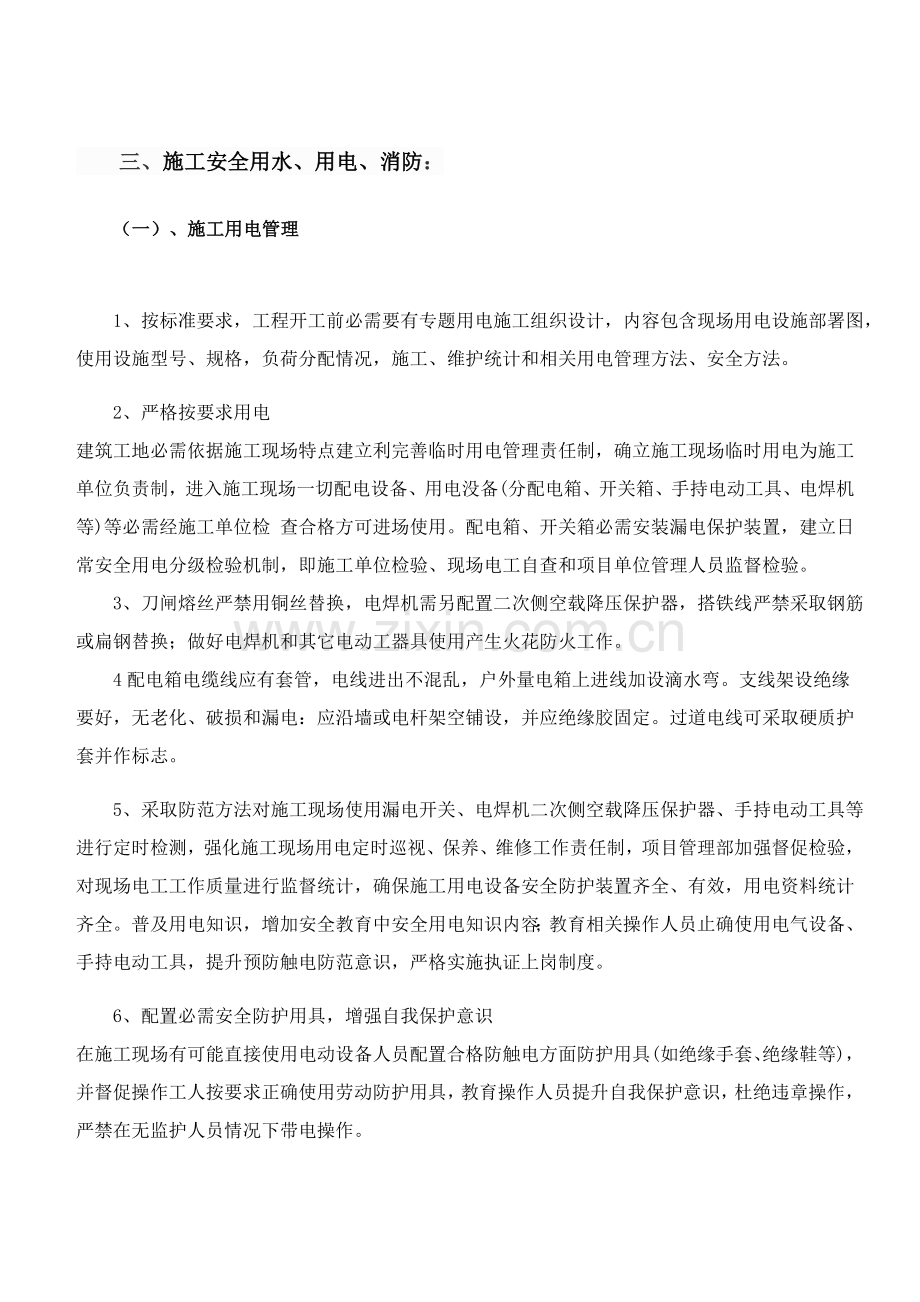

花果山龙总会所施工方案 一、工程概况: 本工程为私人会所室内装潢工程。 二、施工现场管理制度: (一)、纪律管理 1、工地人员必需依据要求时间到工地上班,并亲自签到,不得委人或受托签到,不然双方将受到200元处罚。 2、严格要求安全需求不戴安全帽罚款200元。穿拖鞋,穿短裤,罚款500元。高空作业,及危险作业不系安全带者罚款500元。。工人不能够饮酒,不然扣除一天工资并罚款200元。 3、工地人员在上班期间未经工地责任人同意,不得擅离职守。若遇急时外出,需取得工地管理人员同意,并立即返回工地,歪则视情节轻重罚款50至200元 4、工地人员若因故请假,需提前两日呈一份书面汇报。交于项目经理。经工程部审核认可后交于行政部立案,不然一律按旷工处理。 5、工地全部些人员,请假不得委托她人转告方法通知,工地管理人员。不然一律按旷工处理。 6、严格服从企业管理制度,人员,调度安排,严格遵守加班制度。 7、各施工,组组长,需向企业申报,本组人员名单,人员必需固定,每组组长负责包,材料计划,并合理调度本组人员,安排施工项目,严格管理本组人员。漆工作和工作之间应相互协调,相互配合,在木工施工质量影响到其中情况下,各组长立即反应层层把关,环环相扣,负责到人努力争取着处理不得延误工期。 8、在施工过程中,严禁浪费材料,合理利用。浪费材料照价赔偿。严格根据图纸施工,需改动时和设计师沟通,开变更单签字后方可改动。 9、工地人员做到整齐堆放物料,天天下班扫一次卫生,统一装走垃圾不得遗漏。倾倒于指定区域,必需做到整理、整齐、整齐,清理、清扫、清洁6S标准。 三、施工安全用水、用电、消防: (一)、施工用电管理 1、按标准要求,工程开工前必需要有专题用电施工组织设计,内容包含现场用电设施部署图,使用设施型号、规格,负荷分配情况,施工、维护统计和相关用电管理方法、安全方法。 2、严格按要求用电 建筑工地必需依据施工现场特点建立利完善临时用电管理责任制,确立施工现场临时用电为施工单位负责制,进入施工现场一切配电设备、用电没备(分配电箱、开关箱、手持电动工具、电焊机等)等必需经施工单位检 查合格方可进场使用。配电箱、开关箱必需安装漏电保护装置,建立日常安全用电分级检验机制,即施工单位检验、现场电工自查和项目单位管理人员监督检验。 3、刀闸熔丝严禁用铜丝替换,电焊机需另配置二次侧空载降压保护器,搭铁线严禁采取钢筋或扁钢替换;做好电焊机和其它电动工器具使用产生火花防火工作。 4配电箱电缆线应有套管,电线进出不混乱,户外量电箱上进线加设滴水弯。支线架设绝缘要好,无老化、破损和漏电:应沿墙或电杆架空铺设,并应绝缘胶固定。过道电线可采取硬质护套并作标志。 5、采取防范方法对施工现场使用漏电开关、电焊机二次侧空载降压保护器、手持电动工具等进行定时检测,强化施工现场用电定时巡视、保养、维修工作责任制,项目管理部加强督促检验,对现场电工工作质量进行监督统计,确保施工用电设备安全防护装置齐全、有效,用电资料统计齐全。普及用电知识,增加安全教育中安全用电知识内容;教育相关操作人员止确使用电气设备、手持电动工具,提升预防触电防范意识,严格实施执证上岗制度。 6、配置必需安全防护用具,增强自我保护意识 在施工现场有可能直接使用电动设备人员配置合格防触电方面防护用具(如绝缘手套、绝缘鞋等),并督促操作工人按要求正确使用劳动防护用具,教育操作人员提升自我保护意识,杜绝违章操作,严禁在无监护人员情况下带电操作。 (三)、施工消防管理 1、为加强施工用水(兼消防)管理,确保安全稳定提供施工用水而制订本制度。建设单位工程、安监、计划、施工单位相关部门及工作人员应熟悉、掌握实施本制度。 2、现场临时施工用水(兼消防)主管道及供水井由建设单位设置。 3、 各施工单位依据施工组织总设计及所负担工程量,分别提出施工用水接引方案(附图、用途、用量、压力、接引点)及管理措施,报建设单位同意后方可实施。 4、各施工单位如新增施工用水要提前三天报建设单位,待同意后方可实施。 5、施工用水正常运行维护管理,由建设单位委托土建施工单位运行及维护管理。 6、施工用水管路部署应服从总平面部署图。 (三)、施工消防管理 1、施工现场应明确划分用火作业区、易燃易爆材料、仓库和工作区域等。 2、施工现场道路应通畅无阻,夜间应设照明,并加强巡查。 3、工地严禁吸烟违者罚款200元,并按时清理好刨花、锯末等易燃物品。保持清洁,木料及半成品要堆放整齐施工次序工期 4、当工地全部些人员下班或离开后,无需照明情况下应必需做到断水断电。 四、施工步骤和工期:(以下工期按最长估算、具体时间据实际情况而定) (一)基础改建工程(拆除和新建、30天。(.08.15-09.15) 1、内墙拆除。(加改烟道位置三个) 2、外部钢管架。 3、外墙拆除。(部分窗户加大) 4、垃圾清理。 5、新砌墙体。 6、茶室顶棚现浇楼板、加柱加梁。 7、花园修建水池、花坛。 (二) 、水电安装、8到10天完成。(后期配合木工)(.09.15-.09.25) 1、 水电布局。(新加排水管道、进水管道) 2、 开槽、预留,预埋。 3、 安装。 4、 中央空调安装、净水设备管道预留。 5、 检验。 (三) 、贴砖部分、25到30天完成。(.09.26-.10.26) 1、 防水。 2、 花园假山设计制作。 3、 贴砖。 4、 地面保护。 5、 检验。 (四) 、木工、45到50天完成。(.10.27-.12.10) 1、 吊顶。 2、 墙面,隔断,造型。 3、 部分雕花安装。(定制、设计、制作) 4、 橱柜、衣柜、窗户、门定制。 5、 清理。 6、 检验。 (五) 、柜、窗安装、3到5天完成。(.12.11-.12.15) 1、 橱柜、衣柜安装。 2、 窗户安装。 3、 检验。 (六) 、漆工进场、25到30天完成。(后期门窗安成后)(.12.16-.01.13) 1、 保护。 2、 刮灰。 3、 打磨。 4、 滚漆。 5、 清理。 6、 检验。 (七) 、后期安装工程、3到5天完成。(.01.14-.01.19) 1、 木地板、踢脚线安装。 2、 剩下雕花安装。 3、 部分墙布粘贴。 4、 灯具、洁具、开关、插座面板安装。 5、 检验。 (八)、清洁卫生、 2到3天完成。(.01.20-.01.21) 1、 清洁、清理。 2、 检验。 (九)、软装部分、5天完成。(.01.22-.01.27) 1、窗帘安装。 2、成品家俱进场。 3、电器设备安装。 4、其它装饰品安装 5、检验。 五、俊工自检: (一)、首先自行组织预验收。首先检验工程质量,发觉问题立即补救,其次检验竣 工图及技术资料是否齐全,并汇总,整理相关技术资料工程完成情况是否符合施工图纸和设计使用要求;工程质量是否符合国家和地方政府要求标准和要求;工程是否达成协议要求要求和标准等。 (二)、自检方法,分工种、分房间地由上述人员根据自己主管内容依据施工图和工艺 步骤逐项进行检验,找出漏项和需修补工程,立即处理和返修。在检验中要做好统计,并指定人负责,定时修理完成,如发觉较重大工程质量问题,不管是设计原因或施工原因均需在初验会议上研究并提出方案。 复验。在基层施工单位自我检验基础上,并对查出问题完全修补完成以后,经过复验,处理全部遗留问题,为正式验收做好充足准备。 六、 正式验收: (一)、发出《完工验收通知书》,施工单位应于正式完工验收之日前2天,向建设单位发送《完工验收通知书》。 (二)、装饰工程施工单位向建设单位递交完工资料。建设单位组织装饰工程施工单位和设计单位对工程质量进行检验验收。提出验收意见,评定质量等级,明确具体交接时间,交接人员。发《完工验收证实书》并办理工程移交。在建设单位完工验收完成并确定工程符合完工标准和协议条款要求要求以后,既应向施工单位签发《完工验收证实书》 (三)、建设单位,设计单位,质量监督站,监理单位,施工单位及其它相关单位在《完工验收证实书》上签字。装饰工程施工单位和建设单位签署交接验收证实书,并依据承包协议要求办理结算手续,除协议注明由承包方负担保修工作外,双方经济,法律责任即可解除。在交工过程中发觉需返修或补做项目,可在交工验证实书或其附件上注明修竣期限。 (四)、进行工程质量评定。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
