收藏 分销(赏)

常见围堰的种类.doc

上传人:精*** 文档编号:2669904 上传时间:2024-06-04 格式:DOC 页数:5 大小:832.54KB
下载 相关 举报
常见围堰的种类.doc_第1页
第1页 / 共5页
常见围堰的种类.doc_第2页
第2页 / 共5页
常见围堰的种类.doc_第3页
第3页 / 共5页
常见围堰的种类.doc_第4页
第4页 / 共5页
常见围堰的种类.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、(完整word)常见围堰的种类 (一)常见围堰的种类 1土围堰 土围堰适用于水深不超过2 m,流速不大于0。3 ms,施工中无冲刷或冲刷很小,河床稳定,且河底土壤透水性较小的情况。因此土围堰常用于河流两岸浅滩、河水较浅的地方。 土围堰的断面,根据使用的土质成分和渗水程度以及围堰本身在水压力作用下的稳定性而定。一般顶宽在1.5 m以上,外侧边坡(靠水一面)不小于1:2,内侧(靠基坑一面)边坡不小于1:1,内侧坡脚至基坑顶边缘距离不小于1。0 m. 2草(麻)袋围堰和竹(荆条、柳条)笼卵石围堰 草(麻)袋围堰适用于水深2.5 m左右、流速1.5 ms左右且河床透水性不强的情况。与土围堰相比,能抵抗

2、较强的水流冲刷,有时与土围堰配合使用。 草(麻)袋围堰的断面,一般堰顶宽度12 m。水深在1 m左右时,用单层草(麻)袋做围堰,顶宽1 m;水深在15 m以上时,须用双层草(麻)袋围堰,则顶宽为22。5 m。有时为了用堰顶做运输道路,则需适当加宽。在双层草(麻)袋之间,用黏土填心,外侧边发1:0.51:1,内侧边坡1:0。51:0.2,围堰内侧边坡的坡脚至基坑顶边缘的距离也不小于1.0 m,如图47所示。施工时应先清除堰址河床上的杂物,以减少渗漏;填筑围堰时,应自上游开始,然后两侧,最后在下游合拢.双层草(麻)袋围堰(单位:cm) 竹(荆条、柳条)笼卵石围堰适用于水深35 m、,奏流速2 ms

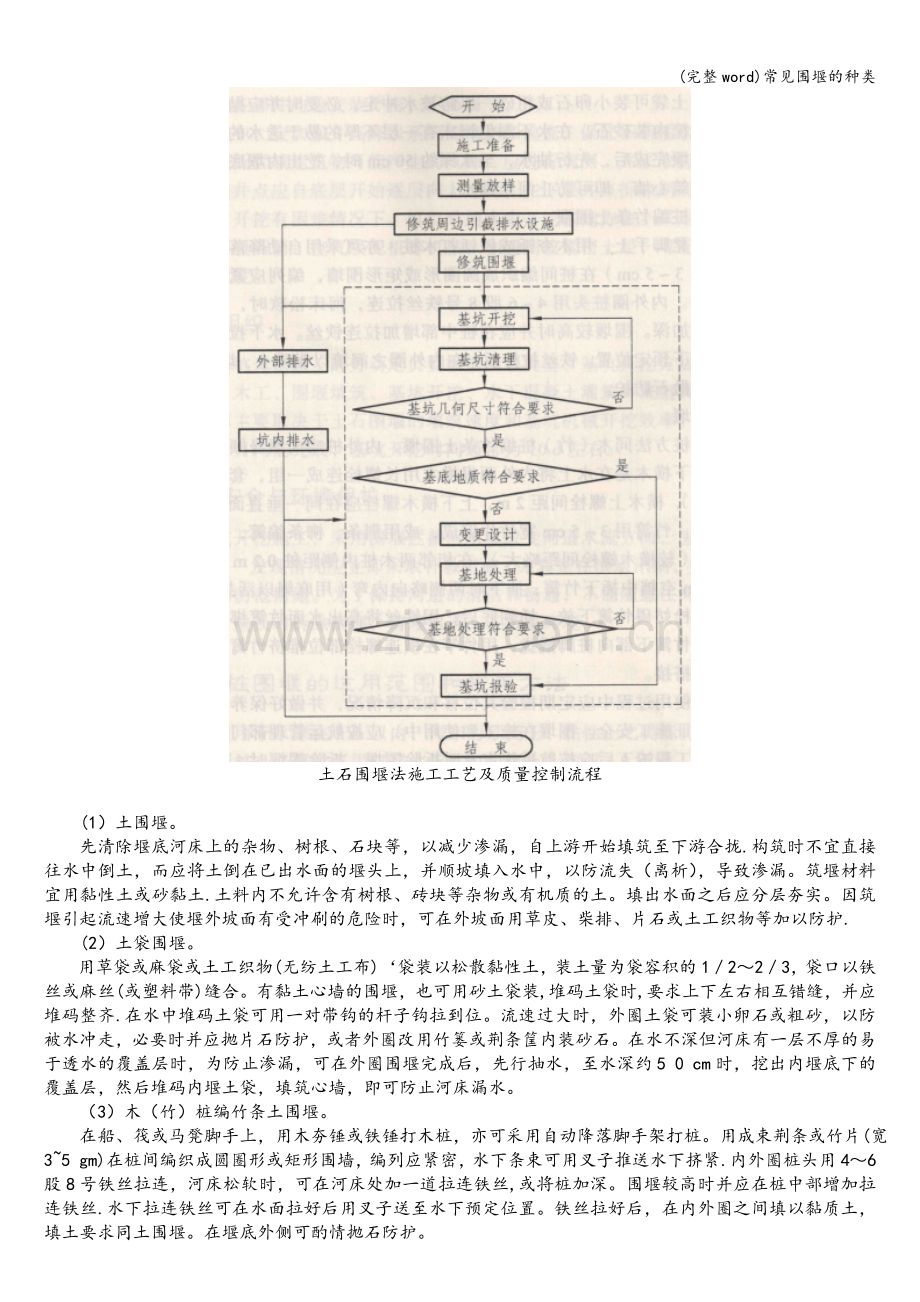

3、左右且渗水性不强的河床。因为水深流急时,使用草(麻)袋堆码有困难,故采用竹(荆条、柳条)笼围堰。但其占用的面积大,压缩河床流水面积多,增大流速,是造成河床冲刷的不利因素.土石围堰法施工工艺及质量控制流程 (1)土围堰。 先清除堰底河床上的杂物、树根、石块等,以减少渗漏,自上游开始填筑至下游合拢.构筑时不宜直接往水中倒土,而应将土倒在已出水面的堰头上,并顺坡填入水中,以防流失(离析),导致渗漏。筑堰材料宜用黏性土或砂黏土.土料内不允许含有树根、砖块等杂物或有机质的土。填出水面之后应分层夯实。因筑堰引起流速增大使堰外坡面有受冲刷的危险时,可在外坡面用草皮、柴排、片石或土工织物等加以防护. (2)土

4、袋围堰。用草袋或麻袋或土工织物(无纺土工布)袋装以松散黏性土,装土量为袋容积的1223,袋口以铁丝或麻丝(或塑料带)缝合。有黏土心墙的围堰,也可用砂土袋装,堆码土袋时,要求上下左右相互错缝,并应堆码整齐.在水中堆码土袋可用一对带钩的杆子钩拉到位。流速过大时,外圈土袋可装小卵石或粗砂,以防被水冲走,必要时并应抛片石防护,或者外圈改用竹篓或荆条筐内装砂石。在水不深但河床有一层不厚的易于透水的覆盖层时,为防止渗漏,可在外圈围堰完成后,先行抽水,至水深约5 0 cm时,挖出内堰底下的覆盖层,然后堆码内堰土袋,填筑心墙,即可防止河床漏水。 (3)木(竹)桩编竹条土围堰。 在船、筏或马凳脚手上,用木夯锤或

5、铁锤打木桩,亦可采用自动降落脚手架打桩。用成束荆条或竹片(宽35 gm)在桩间编织成圆圈形或矩形围墙,编列应紧密,水下条束可用叉子推送水下挤紧.内外圈桩头用46股8号铁丝拉连,河床松软时,可在河床处加一道拉连铁丝,或将桩加深。围堰较高时并应在桩中部增加拉连铁丝.水下拉连铁丝可在水面拉好后用叉子送至水下预定位置。铁丝拉好后,在内外圈之间填以黏质土,填土要求同土围堰。在堰底外侧可酌情抛石防护。 (4)竹篱土围堰。 竹篱土围堰打桩方法同木(竹)桩编竹条土围堰,内外桩略向堰身倾斜互成八字形,在桩上安装横木.水下横木是在水上将内外两根横木用长螺栓连成一组,套在桩上顺坡下放到位(必要时加重物),横木上螺栓

6、间距2 m,上下横木螺栓应在同一垂直面上,水面横木可以在竹篱安好后安装.竹篱用35 cm宽竹片编成,或用荆条、柳条编篱,竹篱长应大于水深约l m,宽约21 m(较横木螺栓间距略大)。在相邻两木桩内侧距桩0。2 m处,临时插2根竹竿或木杆,在0.2 m空挡中插下竹篱,插下时两侧略向内弯(用麻绳以活扣系拉),使竹篱成弧形,以免横连螺栓妨碍竹篱下放.插到底后,用铁丝将高出水面竹篱绑牢于桩上,再将竹篱伸直并用竹竿将竹篱下部向桩脚撬拢,用竹竿在横连螺栓部位推挤竹篱,使竹篱卡住螺栓并使两块竹篱相互搭接.围堰在填筑、使用过程中应定期检验其位移和沉降情况,并做好保养;特别在汛期施工时更应加强,以保证施工安全.

7、围堰在施工和使用中,应按航运管理部门有关规定设置标志信号和夜间红灯.工程竣工后应按航道规定及时拆除围堰。拆除围堰时,应采取措施防止撞击墩身。木板桩围堰的适用范围和施工方法木板桩沉桩一般用锤击法。施工程序如图所示,首先沿基坑外侧打人导桩,然后在导桩上用螺栓固定两根水平导向木,作固定板桩位置之用,板桩插在导向木之间并按一定顺序方向放置,逐根将板桩锤击沉人土中。导桩的人土深度视基坑深度而定,桩尖至少沉人基坑底面以下24 m。插打板桩常从角上开始。要注意板桩榫舌和桩尖斜面应朝前进方向,使相邻板桩能在沉桩过程中相互挤紧,若斜面朝向搞错,则相邻板桩下端必将出现缝隙,而不能有效地堵水.木板桩施工顺序1一导木

8、;2一水平导木;3一板桩 开始打的前几根桩必须插正打直,否则肯定会影响后面的板桩定位。打歪斜的板桩必须拔掉重打,或者拔掉几根重打,否则会造成围堰上、下口大小不一,最后无法合拢,轻者会造成局部返工,重者可能造成整个板桩围堰废弃。 木板桩上端常用钢桩帽保护,以免打坏桩头。地基土中含有石块等硬物时,桩尖应穿上钢桩靴。钢板桩围堰施工 1围笼安装 当水深较大时,常用围囹(以钢或钢木构成的框架)作为钢板桩的定位和支撑。即先在岸上或驳船上拼装围囹,运至墩位定位后,在围囹内插打定位桩,把围囹固定在定位桩上,然后在围囹四周的导框内插打钢板桩。 安装围笼时,应进行测量定位。用导框做成的圈笼。一般是先打定位桩,再在

9、定位桩上挂装导框.导框可在岸边组成,浮运到位以缆索锚旋,在开始插打板往后,逐步将导框转挂在已打好的板桩上。用有脚手桩的转盘式或旋转式桩架时,导框可挂装在外侧的脚手桩上;甩浮式转盘式或旋转式桩架时,一般用转动的桩架先打好定位桩再安装导框。钢板桩围堰施工工艺及质量控制流程图 2插打与合拢钢板桩 (1)钢板桩插打方法分为三种:逐块(组)插打;先插合拢后再打;开始的一部分逐块插打,后一部分则先插合拢后再打。 法可用较矮的吊桩设备,桩架移动线路较短,速度较快,但合拢误差大;法用较高吊桩设备,桩架移动线路长,进度较慢,但合拢误差小;法进度较陕且合拢误差小,一般采用法。 (2)插打前,在锁口内应涂抹防水混合

10、料,组拼桩时应用油灰和棉絮捻塞拼接缝。 (3)插打钢板桩的次序,对圆形围堰,应自上游开始,经两侧至下游合拢;对矩形围堰,从上游一角开始,至下游合拢。这样不仅可以使围堰内避免淤积泥砂,而且还可以利用水流冲走一部分泥砂,以减少开挖工作量。更重要的是保证围堰施工的安全。 (4)插打钢板桩时应严格控制好桩的垂直度,尤其是第一根桩要从两个垂直方向同时控制,确保垂直不偏。在垂直导向设备导向下,一般先将全部钢板桩逐根或逐组插打到稳定深度,然后依次打人直至设计深度。插打的顺序按施工组织设计进行,一般自上游分两头插打向下游合拢。插打前在锁口内涂以黄油、锯末等拌和物,组拼桩时,用油灰和棉花捻缝,以防漏水。钢板桩顶

11、达到设计高程的平面位置偏差,在水上打桩时不得大于20 cm,在陆地打桩时不得大于10 cm.在插打过程中,应随时检查其平面位置是否正确,桩身是否垂直,发现倾斜应立即纠正或拔起重插.为了加快进度,可另用一台吊机或吊船担负吊桩工作,桩架只作打桩用。可使用插桩夹板进行导向。 (5)钢板桩可用锤击、振动或再辅以射水等方法下沉,但在黏土地基中不宜使用射水。锤击时宜使用桩帽,以分布冲击力和保护桩头。在插打钢板桩时,如起重设备高度不够,允许改变吊点位置,但吊点位置不得低于桩顶以下13桩的长度。围堰将合拢时,宜经常观测四周的冲淤状况,必要时应采取措施,预防上游冲空、涌水或者下游淤积,影响施工进程. (6)钢板

12、桩围堰在合拢处往往形成上窄下宽的状态.这使得最后一组板桩很难插下。常用的办法是将邻近一段钢板桩墙的上端向外推开,以使上下宽度接近;必要时,可根据实测宽度,做一块上窄下宽的异形钢板桩,合拢时,先将异形钢板桩插下,再插最后一块标准钢板桩. 3抽水堵漏 抽水前,应将钢板桩与导框之间空隙用垫木塞紧,以保证导框受力均匀。从围堰内排水时,若发现有渗漏或锁口不密的漏水,可在抽水发现后以板条、棉絮、麻绒等在板桩内侧嵌塞,或在漏缝外侧水中抛投煤灰拌锯末,效果显著。 4钢板桩的拔除 钢板桩系多次重复使用的设备,基础或墩身筑出水面后即可拔出钢板桩,拆除围堰.为了使拔出钢板桩的工作得以功页利进行,可将钢板桩与水下封底

13、混凝土接触部位涂以沥青,在拔除钢板桩前,向围堰内灌水,使堰内水面高出河水面11.5 m,利用静水压力将钢板桩推开,使其水下封底混凝土脱离.必要时,可用打桩锤击打待拔的钢板桩,再行拔出。钢板桩顶应制备圆孔,便于连接起吊卡环。拔出的钢板桩应清刷干净、修补整理、涂刷防锈油;堆放时应按板桩类型、长度分别编号、登记、堆放整齐. 5施工注意事项 (1)施打钢板桩,应对桩板进行认真检查,要求板面平直,接口预拼严密。 (2)采用定型规格桩板时,接口类型应一致。 (3)桩板插打顺序应从上游开始,至下游合拢. (4)插桩时应对正接口,借助桩锤自重缓慢插入。必要时可低锤慢击。 (5)应随时检查偏斜,发现偏斜可用撬棍滑车纠正。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
