收藏 分销(赏)

铁塔施工组织设计改.doc

上传人:精**** 文档编号:2665264 上传时间:2024-06-04 格式:DOC 页数:40 大小:192.50KB
下载 相关 举报
铁塔施工组织设计改.doc_第1页
第1页 / 共40页
铁塔施工组织设计改.doc_第2页
第2页 / 共40页
铁塔施工组织设计改.doc_第3页
第3页 / 共40页
铁塔施工组织设计改.doc_第4页
第4页 / 共40页
铁塔施工组织设计改.doc_第5页
第5页 / 共40页
点击查看更多>>
资源描述

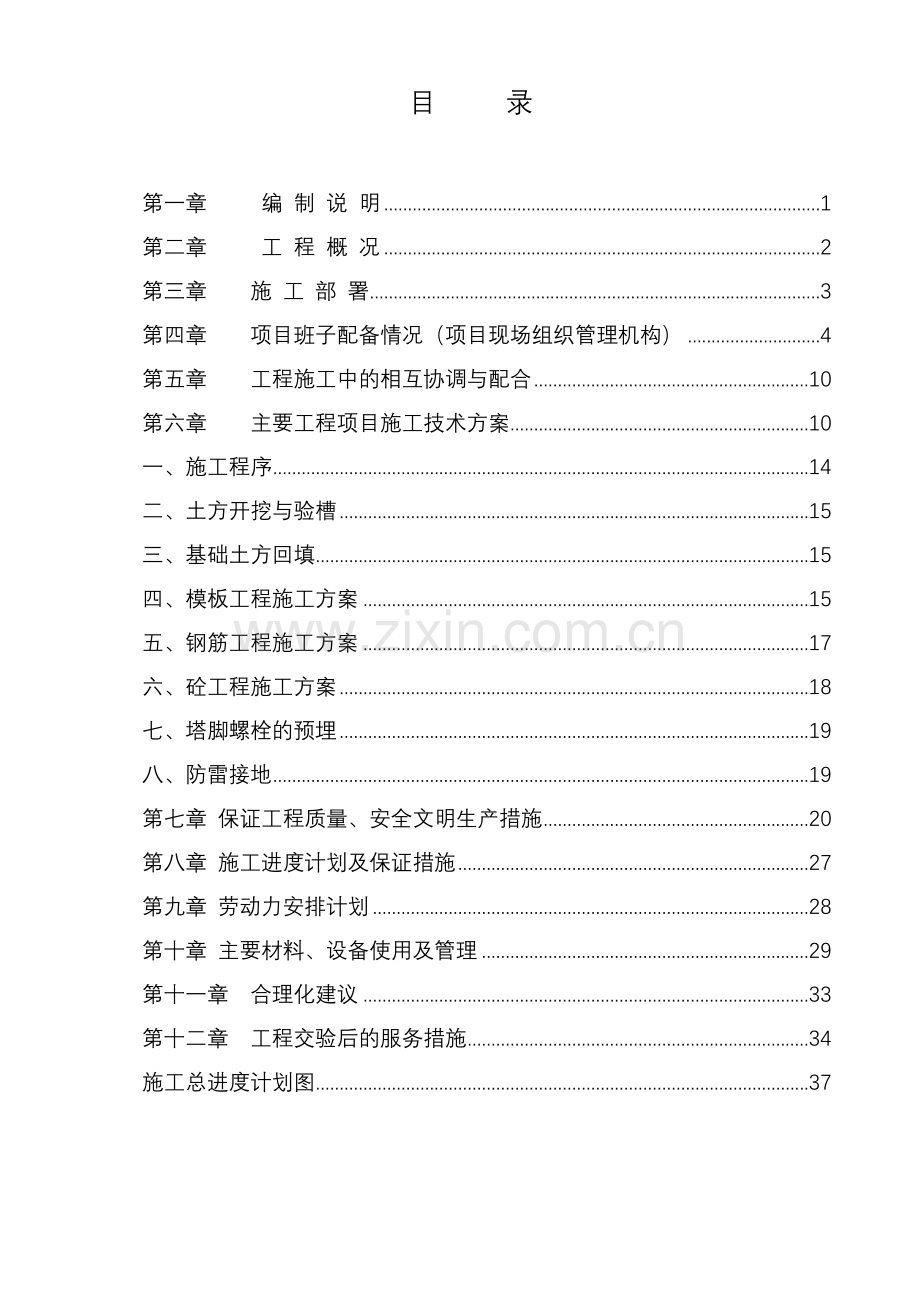

1、目 录第一章 编 制 说 明1第二章 工 程 概 况2第三章 施 工 部 署3第四章 项目班子配备情况(项目现场组织管理机构)4第五章 工程施工中的相互协调与配合10第六章 主要工程项目施工技术方案10一、施工程序14二、土方开挖与验槽15三、基础土方回填15四、模板工程施工方案15五、钢筋工程施工方案17六、砼工程施工方案18七、塔脚螺栓的预埋19八、防雷接地19第七章 保证工程质量、安全文明生产措施20第八章 施工进度计划及保证措施27第九章 劳动力安排计划28第十章 主要材料、设备使用及管理29第十一章 合理化建议33第十二章 工程交验后的服务措施34施工总进度计划图37 第一章 编 制

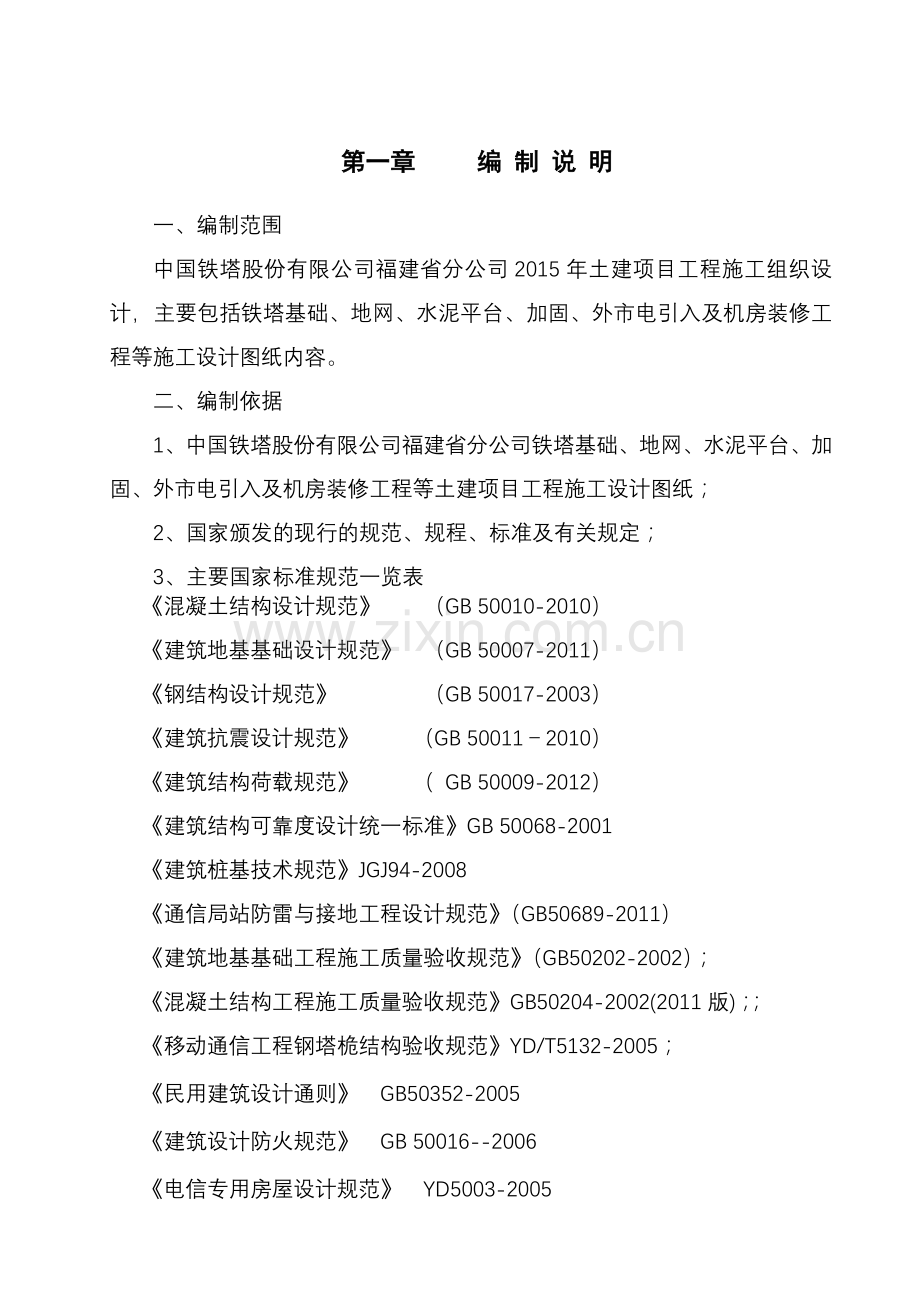

2、 说 明一、编制范围中国铁塔股份有限公司福建省分公司2015年土建项目工程施工组织设计,主要包括铁塔基础、地网、水泥平台、加固、外市电引入及机房装修工程等施工设计图纸内容。二、编制依据1、中国铁塔股份有限公司福建省分公司铁塔基础、地网、水泥平台、加固、外市电引入及机房装修工程等土建项目工程施工设计图纸;2、国家颁发的现行的规范、规程、标准及有关规定;3、主要国家标准规范一览表混凝土结构设计规范 (GB 50010-2010)建筑地基基础设计规范 (GB 50007-2011)钢结构设计规范 (GB 50017-2003)建筑抗震设计规范 (GB 500112010)建筑结构荷载规范 ( GB

3、50009-2012)建筑结构可靠度设计统一标准GB 50068-2001建筑桩基技术规范JGJ94-2008通信局站防雷与接地工程设计规范(GB50689-2011)建筑地基基础工程施工质量验收规范(GB50202-2002);混凝土结构工程施工质量验收规范GB50204-2002(2011版);移动通信工程钢塔桅结构验收规范YD/T5132-2005;民用建筑设计通则 GB50352-2005建筑设计防火规范 GB 50016-2006电信专用房屋设计规范 YD5003-2005工程建设标准强制性条文(房屋建筑部分)。砌体结构设计规范(GB 50003-2012)混凝土结构工程施工规范(G

4、B 50666-2011)砌体结构工程施工质量验收规范(GB 50203-2011)4、现场踏勘所获得的有关资料。5、与本工程有关的国家及行业技术规范、规程、标准。6、建设单位的验收标准。三、编制原则1、严格遵守法律法规,技术规范,施工规程和质量验收标准。2、坚持高起点、高标准、高质量、高效率、严要求、严管理的原则进行本施工组织设计的编制。为指导施工,确保优质、安全、高效地完成施工任务打下基础。3、工期方面按施工合同的要求工期编制进度计划,并以此为前提配备生产要素。4、坚持安全第一的原则,对施工安全作总体规划,重点部位作出具体安排。5、遵循技术先进可行,经济合理安全可靠的原则。6、突出重难点工

5、程。7、坚持文明施工,保护环境,不扰民的原则,按建设部及地方政府的规定,安排好施工过程。 8、降低工程成本的原则。结合现场实际情况,因地制宜,尽量利用原有或就近已有的设施,减少各种临时工程。第二章 工 程 概 况 1、中国铁塔股份有限公司福建省分公司2015年土建项目工程施工组织设计,主要包括铁塔基础、地网、水泥平台、加固、外市电引入及机房装修工程等施工工程。2、工期要求:通过对本工程的工程资料及施工现场实际条件的缜密分析,结合我公司类似工程的施工经验和所选定的施工方法及技术措施,经过细致周密、科学合理的计划安排,我公司承诺:确保按照施工合同工期完成2015年基站铁塔塔基、机房项目施工工程项目

6、。 3、质量管理目标:针对本项目的建设规模、施工特点,我公司将组织强有力的项目管理班子,从进场到竣工的整个施工工程中按照ISO9001质量体系标准运行,严格按照施工图纸组织施工,认真执行形国家建筑施工验收规范和质量评定标准以及强制性条文的有关规定,本工程承诺的施工质量目标是:达到国家验收合格标准。4、安全、环保与文明施工管理目标:文明施工和安全生产是体现企业素质的窗口,针对本工程的施工特点,我们准备从狠抓现场管理入手,加强安全生产与文明施工管理制度;认真贯彻执行公司环境管理体系和职业安全卫生管理体系,严格执行国家、福建省及泉州市安全文明标准化施工的各项规定,导入企业形象识别系统,进一步提高特色

7、及创新意识,杜绝死亡事故,无重大工伤事故,严格控制轻伤频率在1以内,确保达到安全文明工地。第三章 施 工 部 署一工程目标11 工程质量: 本工程在施工期间,严格按照我公司“追求卓越、严格管理、科技领先、优质服务、保证信誉、创建优质工程奉献于社会”的质量方针,严格按照施工设计图纸施工,同时符合施工过程隐蔽工程的要求,确保工程质量一次合格12 安全文明施工目标:安全,卫生,文明样板工地 安全施工,文明施工达标,杜绝死亡事故,控制工伤频率,确保施工现场人员的安全,本工程严格按有关安全文明施工的规定组织施工,确保达到安全,卫生,文明样板工地。二施工组织 根据工程特点和规模,结合土建实际情况,为确保工

8、期,质量和安全,公司将调能力较强的施工管理人员组建成基站土建工程项目部,并按工程合同及施工要求组织施工,对施工过程进行全面组织管理。三施工规划 根据本工程特点,现场情况及施工重要条件,总体规划为分阶段,流水均衡施工。第四章 项目班子配备情况(项目现场组织管理机构)一、项目管理模式根据本项目的特点以及不同实施阶段的组织管理需要,并借鉴我公司以往类似项目的成功管理经验,决定成立一个由我公司直接领导的项目管理机构,该机构下设项目施工指挥领导小组、施工项目经理部二个机构来履行和完成各自的职责和任务。各小组成员将由有经验、有创新精神、有工作效率的高素质专业人员组成,认真贯彻合理分工与密切协作相结合的原则

9、,确保各工作和项目实施能自始至终地顺利进行。二、施工项目现场管理机构成立以项目经理为首的施工项目经理部,项目部组织机构框图如下:指挥领导小组项目经理安全经理技术负责人商务经理项目执行经理项目技术部 部部.项目办公室预算财务部物资供应部器材设备部安全质量部部.项目工程部劳资员核算员预算员计账员收料员材料员抽样试验员计量员资料员质量员安全员电气工长水暖工长土建工长三、项目部主要管理人员职责(一)、项目经理1、项目经理为第一责任人,对整个建筑工程的质量、安全负全面责任,遵守国家有关政策法规,履行承包合同。2、根据工程合同范围,协调总包单位、建设单位、监理单位、质监站的关系,按时参加协调会,定期召开单

10、位协调会。3、制定项目质量、安全方面的管理规章制度,加强项目班子管理及班组建设。4、组织实施包括各专业安装单位在内的施工组织设计、施工计划、技术管理、安全生产、文明施工。(二)、项目执行经理1、在项目经理的领导下,直接负责总承包的整个工程施工计划落实,并在质量、安全、文明施工等方面接收上级主管部门的监督检查,使本项目生产顺利进行。2、开展全面质量管理,坚持施工中“三检制”,检查工长责任制的执行情况。3、组织总承包范围内的质量、安全检查,及时纠正施工中的质量通病和消防安全隐患。4、积极改善劳动条件,保证安全措施费用的使用,保证为专业提供工作面、产品保护。5、搞好劳动力、材料、机具的合理安排和使用

11、,保证合同工期的实现,不得安排无证人员上岗作业。同时督促各专业单位遵守有关管理条例。6、搞好安全生产现场管理,负责实施“标准化工地”的规定,杜绝重大伤亡事故的发生。(三)、技术负责人1、在上级技术部门的指导下,对总承包范围内的工程技术、质量管理负直接责任。认贯彻国家技术标准、规范、规程、接收上级部门的监督检查。2、组织专业技术人员进行总承包范围内的工程质量检查,并将工程质量检查结果通知相关单位,及时处理各种技术问题,参与分部分项工程的质量评定工作。3、主持编制各关健工序的施工方案(技术指导书),主持图纸会审,负责向工长进行技术规范方面的交底工作。4、制定项目技术管理制度、质量保证措施,负责全面

12、质量管理工作的开展。5、积级推广新技术,降低工程成本,参与项目经济活动分析会,提高技术管理水平。6、协助工长抓好班组施工质量,安全文明施工,创标准化文明工地。(四)、专业工长1、对其分管专业按规范标准组织施工,并对所分管的分部分项工程中的质量、安全负责。2、熟悉图纸,参加设计交底和图纸会审工作,编制各重点部位及关健工序的施工方案(技术指导书),对班组进行质量、安全技术措施的交底工作。3、负责监督班组按规程、规范施工,做好原始资料的积累,组织办理隐蔽工程的验收手续。4、有权拒绝使用无证人员上岗和使用伪劣材料、假冒产品、劳保用品。5、协调好与专业单位在施工中的矛盾,保证工程质量,杜绝一切安全事故发

13、生。6、参与项目质量、安全检查,参与分项工程质量验评工作。7、负责检查监督班组按“标准化文明工地”规定组织施工,做到工完场清,保持施工现场的整洁。(五)、专职质量员1、在项目总工程师的领导下,针对工程特点编制质量创优设计,正确设立质量管理点。2、贯彻IS9002质量体系程序文件,使用各种手段,对操作层的工序、分项、分部、单位工作质量进行事前、事中、事后控制,制定并落实质量奖惩办法,实施质量一票否决制。(六)、专职安全员1、熟悉掌握各项安全生产规章、规定等内容,协助各专业单位搞好安全生产工作,并有针对性的制定一些安全实施细则。2、监督整个施工过程的安全生产,纠正违章,配合相关部门排除安全障碍。3

14、、负责全员的安全活动和安全教育,监督劳保用品质量和使用。4、发生安全事故时采取应急措施,保护好现场,主动报告项目主管副经理。5、参加事故的调查和处理工作,遵照四不放过的精神,督促改进措施的落实。(七)、材料员1、按照项目施工预算编制材料总计划,作为供应备料的依据,按阶段施工预算编制施工用料计划,并按总计划、阶段计划落实内、外供货到位情况,按进货检验和试验控制程序,对所有进入项目的材料进行数量、质量验收,对不合格品进行必要的交涉和索赔,并采取退货等措施。2、在项目经理主持下,商务经理组织负责项目部内外供货合同的洽谈签定。3、 按现场平面布置图对各类材料进行定置管理、期量控制,既要保持现场整洁、文

15、明,又要满足工程需要。4、 按施工员签发的限额领料单,实施限额领料,作好材料合理使用监督与管理、废料回收等工作,建立各类材料管理台帐。5、在项目主管副经理的主持下,进行统计核算,定期进行材料成本分析,并提出材料节约建议。(八)、资料员的岗位职责1、负责所有技术资料、图纸、变更、洽商记录、来函的及时接收、整理、发放、借出、保存工作;2、收到文件、设计变更通知后,立即编号登记,及时、有效地传达到文件使用者;3、 负责施工技术资料的按时搜集、整理、装订、审查;4、 加强资料的日常管理和保护工作,定期检查,发现问题及时向领导汇报,采取有效措施,保证资料安全;5、 认真做好综合管理体系资料;6、负责竣工

16、资料的整理、分册、汇总和装订成册工作;(九)、测量员的岗位职责:1、 熟悉有关的各种计量测量技术、规章制度、标准、规范;做好施工现场的测量工作,使各次测量闭合,标高、坐标、定位、放线、角度、引线等各测量项目符合技术要求和有关规定;做到每次测量的原始数据、资料满足施工需要;2、 做好测量资料汇总、整理、递交、保管,做到各个数据资料准确无误,真实可靠,提供及时;3、 做好测量控制桩、标桩、标牌等测量标志管理,做到位置准确、标志明显、在施工期间保护完好;4、负责指导单位的测量技术工作,解决疑难测点的测量工作;5、负责测量放线后的复查工作;6、负责按期进行沉降观测、构筑物垂直偏差等观测;7、负责测量仪

17、器设备、器材的保养、维护、修理、保管工作,保证精度;8、负责测量计量器具的报废和购买等工作的申报;9、负责计量器的送检工作;保证计量技术指标的完成,做到计量器具配备率达100%,计量检测率达100%,计量器具周检受检率达100%,计量器具抽检合格率达100%。(十)、预算员的岗位职责1、熟悉施工图纸、设计变更、施工组织设计、施工方案等施工文件、施工合同、相关法律、法规、规定,充分掌握工程分承包合同文件的经济条款,并做好合同交底工作;2、 负责工程预算的编制,做好项目计划成本的编制及对项目目标成本的复核工作,并根据现场实际情况,对比实际成本与目标成本差异,做出分析;3、 认真阅读施工图纸,及时发

18、现相关问题,参与图纸会审;4、 根据现场实际发生情况及时提醒技术员办理工程签证,并结合预算相关知识到甲方办理经济签证及最终审核结果;5、 熟悉施工现场生产进度,每月25日前编制本月施工生产统计报表,编制进度工程量;每月24日前根据下月生产进度计划编制下月施工预算;6、 收集工程各阶段、节点基础经济数据,并归类整理,汇总分析;7、 负责与业主及时办理工程结算,平时注意收集、整理相关资料;8、 配合其他部门的工作,及时为其提供有关的资料。(十一)、机管员的岗位职责1、 认真贯彻执行各项机械设备管理制度、操作规范,负责项目经理部内机械设备的技术业务管理工作;2、 对进入施工现场的机械设备认真做好验收

19、工作,做好验收记录;建立现场设备台帐,对分管的机械日常运转、维修、保养的情况作详实记载;3、 开展对施工现场所使用的机械设备日巡查、周检查、月专业大检查制度,及时组织对设备维修保养,杜绝设备带病运转;4、 严格实行定机、定人、定职责、持证上岗、安全交底、交接班等安全制度,监督操作者按设备操作规程操作,发现问题及时处理或向上级主管汇报;5、 协助有关部门做好对机操人员的教育、培训工作;6、 参与机械事故和与机械有关的人身事故的调查,参与事故分析会并提出意见;7、 负责机操人员的调配,及时根据需要提出人员增减计划;8、 负责定期结算机械租赁费和损坏、丢失机械及零配件的索赔费。(十二)、仓库管理员的

20、岗位职责1、 认真做好物资入库验收工作;2、 负责物资的保管、保养、发放;3、 负责仓库物资盘点工作;4、 做好物资的修旧利废工作;5、 建立各种台帐、记录,按时上报;6、 及时向材料员反映库存情况;7、 协助后勤保卫做好物资的防火、防盗等工作。第五章 工程施工中的相互协调与配合一、 施工协调与配合的组织措施(一)施工配合措施工程实施进度计划编制时,根据与其它合同工程承包商的分标界面,分清本合同与其它合同各自需要完成的工作内容,将可能与其它合同承包商进行协调解决的事件列表统一考虑,预先通过监理工程师或发包人进行三方协商,使工程得以顺利、安全地实施。为保证整个工程的顺利实施,我方承诺服从发包人和

21、监理人的统一协调和管理,在为其他承包人提供必要的施工条件的同时,与其他承包人密切配合,共同优质、快速完成本工程的建设。承诺在承建合同工程及缺陷修复过程中的一切作业,发包人免于承担因承包人借用、占用或进出其它标段和工区,或作业影响等所引起的索赔、诉讼费、损害赔偿及其他开支,并提供与其它相邻标段工程施工以下方面的配合与协调。(二)施工组织的协调 保持发包人提供的公用设施在本合同范围内的维护保养,不造成损坏或障碍影响相邻标段的施工。 无偿提供给其他承包人使用现场修建的施工道路,协商解决其他承包人的特殊运输要求。 在本合同实施期间,对使用的对外交通和场内交通通道,服从监理人的统一管理。 在共用区域内布

22、置临时设施时充分考虑其他承包人的类似的设置,在监理人的统一安排和指示下,与其他承包人妥善解决,共同维护共用区域正常交通、生产安全、道路维修和环境保护。二、与业主、设计、监理的配合明确业主与承包商的关系,摆正自身位置,认真履行合同。施工过程中多与业主及其代表沟通联系、及时汇报、征求意见,处理好执行合同的有关事宜。与业主单位协商确立工程协调例会制度、双方文件收发及信息传递方式等。施工过程中及时向业主通报施工情况,协商工作事项,解决施工中存在的问题。自觉接受和服从监理工程师的监督和指导,对监理工程师的要求和提出的意见认真对待并严格执行。尊重设计代表的意见,严格遵照设计图纸进行施工,充分研究领会设计意

23、图,提出降低成本、缩短工期的合理化建议,共同实现本标工程各项任务圆满实现。(三)、与各级政府部门的协调配合严格执行国家各项政策,遵守各项法律法规,按照当地各级政府及行政部门的有关具体规定办事,争取得到各级政府最大限度的支持,确保工程前期征地移民的顺利实现、确保工程建设的顺利进行。 工地爆炸物品的管理必须按照国家有关规定到当地公安部门办理相关使用、运输、贮存等各项手续;严格遵守环境保护法,并在当地环保部门的监督指导下,搞好工程施工区域的环境保护工作;在当地公安消防部门的指导监督下,在工程施工区域配备足够的安全设施并做好消防安全工作。在当地卫生防疫部门的监督指导下,做好工程施工区域的卫生防疫工作。

24、各种特种机械设备进入施工现场,必须到当地质量技术监督局办理特种设备使用许可证后,方准使用。 积极配合交管部门,共同管理、维护好公路等各施工要道,保证施工期内本合同段道路畅通。(四)、本标段内部施工协调配合措施 按照施工总进度要求,充分作好开挖、混凝土浇筑、边坡支护等施工技术、材料、设备、人员的准备工作,对施工技术方案的可行性、经济合理性进行充分的论证并报监理工程师批准后实施。 根据本标施工的实际情况,适时采取相应的技术措施,尽量减少对相邻标段的施工干扰,同时本标段的各施工项目,尽量为关键线路上的关键施工项目创造有利条件,力争作到均衡施工。 施工过程中,尽量平衡施工强度,在施工场面安排上、在施工

25、通道上将加强组织管理、协调,尽量减少或避免施工干扰。 协调场内临时施工设施,尽量减少周转性材料占压仓库或施工场地,按计划购进相关材料或设备,尽量一库(厂)多用,以缓解施工场地紧张。 加强施工组织管理,采取切实的措施对各部位进度进行有效控制,确保按进度计划的时间提交各部位工作面。同时,在施工通道、临建设施的布置等方面提供必要的条件及配合。三、协调方式 1、按总进度计划制定的控制节点,组织协调工作会议,检查本节点实施的情况,制定、修订、调整下一个节点的实施要求;2、由监理工程师主持施工协调会,每周进行一次进度协调; 3、为了保证这些目标的实现,制定以下制度,确保将各方的工作组织协调好。 制定图纸会

26、审、图纸交底制度 在正式施工之前,工程部人员核对图纸,参加业主组织的图纸会审、图纸交底会,会中确定的内容形成第一份施工文件,确保工程顺利开始。由项目部及时组织二次设计方对施工方的设计和图纸交底。 建立周例会制度 在每周的固定时间召开由监理主持,业主、设计、项目部、各分包方、各标段参与的周例会,会中商讨一周的工程施工和配合情况,解决问题,由设计参加,可以将一周内的问题在召开周例会时,统一办理洽商。若遇到急需解决的事情,可以立即找业主、设计、监理商讨解决。 制定专题讨论会议制度 遇到较大问题时,业主、设计、监理、项目部、聚到一起,商讨解决。此主题讨论会不定时召开。第六章 主要工程项目施工技术方案一

27、、施工程序1、工程施工顺序场地平整清除杂物定位放线复线土方开挖塔基施工(地脚螺栓预埋)基础回填土机房装修防雷地网安装外市电引入施工前准备定位放线 挖坑、验槽塔基施工(地脚螺栓预埋)机房装修防雷地网安装外市电引入施工图,材料,人员,机具设备,场地平整等施工过程检验工程收尾竣 工 验 收工程施工流程图2、定位放线按设计要求,依据地质勘探资料,测量确定铁塔基础位置。基础位置确定后,要对照设计进行核实,保证其准确性,自检后,报监理核查确认后,再继续下道工序施工。要求铁塔基础0.000与地勘报告相符,各个桩位置要准确,桩与桩之间的误差控制在70mm之内;两条对角线之间的误差控制在100mm之内。如场地需

28、要平整时或很难平整至同一水平面时,必须保证每根桩的桩深满足设计深度(以原自然地面为参照),同时必须通知我们和建设单位随工到现场进行共同确认工程量2.1、基础定位放线基础施工时根据基础设计平面图和现场轴线控制桩,将轴线测设在现场施工桩位上确定桩位线,经核准无误后方可进行施工。基础垫层施工完毕后,根据现场轴线控制桩,将轴线,边界线,承台位置线测设在垫层上,控制承台和地梁的施工。3、标高控制标高的控制主要是用水平仪和钢尺向上坚直测量。二、土方开挖与验槽要按设计图纸尺寸开挖,保证基坑和连系梁坑的长、宽、深符合工程设计要求,开挖时要注意防止意外事故发生。基坑应开挖到持力层。开挖完成后由勘察设计、监理人员

29、验槽,对所开挖的基坑按设计要求测量、检查,确认与设计相符后方可转入下道工序。土质须与地勘报告相符,如不符则要求地质勘探和设计方提出处理方案并督促实施三、基础土方回填 基础土方回填前,根据工程特点,填料种类,压实系数,施工条件等情况合理选择压实机械,并控制填料的含水率和铺土厚度。回填土时必须分层回填夯实。四、模板工程施工方案 1、在浇筑基础和连系梁之前要支设模板,尺寸应符合设计和规范要求。模板及其支架应根据工程结构形式,荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载能力、刚度和稳定性。能可靠地承受浇筑混凝土的重量,侧压力以及施工荷载。在浇筑混凝土之前,必须由

30、建设方、监理及施工方对模板工程进行验收,合格后方可进行混凝土浇筑。浇筑过程中应对模板及其支架进行观察和维护,发生异常情况时,应及时进行处理。2、模板制作安装要符合下列要求; (1)具有足够的强度,刚度和稳定性,能承受浇灌,振捣砼时所产生的侧压力。 (2)模板安装时,须构造简单,装拆方便,利于钢筋绑扎和砼的浇灌养护。 (3)模板安装须拼缝严密,不得漏浆。3、摸板安装的注意事项:(1)安装前,应熟悉图纸,复核轴线标高是否正确。立杆支撑系统及摸板严格按支撑大样施工。(2)支撑杆件不能直接落在地基上,在保证地基坚实牢固的前提下,底部再加垫木,同时采取防水措施,防止下沉;支撑在楼面上时,应做垫块。(3)

31、模板拼装严密,不漏浆,应清理干净。钢模应涂刷隔离剂,木模应提前浇水润湿。(4)构造柱模板安装前必须将柱脚余留沙浆清理干净,以免柱与圈梁砼脱接。4、模板拆除 1侧模和底模的拆除 (1)侧模拆除时,应在混凝土强度能保证其表面及棱角不因拆模而受损坏后,方可拆除非承重模板。 (2)底模拆除时,应在混凝土强度符合设计要求,方可拆除底模。 2应在混凝土强度达到100%设计强度后,方可拆除模板。 3拆模顺序是先拆除承重较小部位的模板及其支架,然后拆除其他部分的模板及其支架。五、钢筋工程施工方案1 严格按建筑施工规范及设计要求进行施工。2 所使用的钢筋必须具有出厂合格证和试验报告,合格证和试验报告应符合设计要

32、求和有关规范、标准的规定。合格证内容为:工程名称,进场钢筋的炉罐(批)号、钢号、规格、数量、钢材的化学成分和力学性能试验结果;试验报告内容为;工程名称,进场钢材的钢号,规格,数量,钢材试验报告的编号,力学性能试验结果。3钢筋工程施工注意事项;(1)钢筋翻样,绑扎时注意楼层转换,结构尺寸的变动,构件增减时的收头锚固。插筋的留设等。(2)钢筋断时应将同规格的钢筋按不同长度长短搭配,统筹断料。一般应先断长料,后断短料,减少接头,降低损耗。经过冷拉的钢筋,在使用时必须除去两端因拉叶锚夹的钳口,弯曲成型必须符合设计和施工验收规范的规定。(3)受力钢筋接头位置严格按施工验收规范及设计要求进行施工。绑扎的钢

33、筋骨架和网片,应按施工规范规定绑扎牢固,不得有松动变形,其缺扣、松扣数量,不得超过绑扎点数的10%20%。且不应集中。(4)绑扎钢筋时,钢筋弯钩朝向应放正确,受力钢筋接头的搭接长度,应符合施工规范的规定及结构设计说明的要求。(5)点焊的焊接处,应溶化均匀,无裂纹、无多孔性缺陷无明显烧伤,焊点压入深度应符合钢筋焊接及验收的专门规定。焊接接头应无横向裂纹和明显烧伤,且焊色均匀,接头、焊缝表面平整,无较大凹陷、焊瘤,接头处无裂纹、气孔,夹渣及咬过现象。按验收规范规定分批抽样作抗拉及抗弯试验,验收后交下道工序施工。(6)钢筋安装及预埋件位置要正确,固定牢固,其允许偏差和检查方法应符合规定。(7)钢筋绑

34、扎要做好以下工作: 按图纸尺寸做好箍筋分线,楼面钢筋按规定要求弹线操作。 按图示规格、数量排放主筋,间距准确、均匀。 按设计要求及施工验收规范调整接头位置及锚固搭接长度。 安放好保护层垫块,可用水泥砂浆事先制作垫块做保护层垫块。(8)钢筋加工时,每种规格、型号的钢筋应制作标牌,标牌上注明安装部位、梁号,以免错乱,钢筋绑扎完应按设计图纸及规范的有关规定进行 级检查验收,并有完整的检查纪录;同时会同甲方监督验收并办理隐蔽验收签证。由于钢筋工程属于隐蔽工程,在浇灌砼前应对钢筋及预埋件进行验收,并做好隐蔽验收记录。在制安钢筋过程中,发现问题应及时处理,以保证施工的顺利进行。六、砼工程施工方案 砼配合比

35、须经试配确定并审批后方可使用。砼试块检验须在甲方代表和监理公司代表监督下,实行由试验人员取样和签证送检的“见证取样和送检制度”。确保取样,送检的代表队性的真实性,以确保工程质量。 1、原材料准备工作 (1)水泥:水泥进场时。出厂合格证必须包括施工单位,工程名称,生产厂名,证书字号,品种,标号,出厂日期,品质指标数据等进行检查验收并对进场水泥进行检验。 (2)砂石:砼所用的砂为质地坚硬,粒径在通常情况下0。165mm的天然沙,应符合有关要求。料应分规格,品种,不同粒级分别堆放,使用时分别称量。 (3)水:凡适用饮用的水都可用于拌砼,当采用非饮用水拌制砼时必须对水质进行检验。2、砼浇筑,振捣: 砼

36、在现场操作过程中,严格按操作规程振捣密实。柱底脚设有清扫口,注意下料方法,以保证柱脚砼的密实。 砼浇灌前,模板必须浇水湿润,但模板内不得有积水:砼浇灌部位不准有泥土,木渣或其它杂物,模内必须清扫干净:缝隙和孔洞应堵严,模板不得因施工影响产生变形。浇灌前必须对钢筋,预埋件的规格,数量,位置和埋放是否牢固等进行隐藏验收,经合格签证后方可施工。钢筋保护层采用水泥砂浆垫块,以保证设计位置的准确。 使用插入式振动器振捣,可坚直或倾斜插入在中。在操作中,振动棒插入距离应保持一致,不得忽远忽近。振动捧移动形式采用排列式和交错式。采用排列式,其移动距离不超出振动器作用半径的1.5倍:采用交错式,不超出振动器作

37、用的1.75倍。振动时,严禁振动捧触及钢筋和模板。操作时,一般应快插慢拨,防止留有“插孔”痕迹。砼振捣后对表面泌出的水份不宜使其直接流走,必要时,应进行二次抹浆或压平。振捣有倾斜度的砼应由低处向高处振动以保证浇灌的砼不致流淌。人工振捣砼,必须操作认真捣固密实,浇灌和捣固得有负弯矩钢筋的结构构造或悬臂板时严禁踩坍钢筋。 3、养护: 砼浇捣后,应在砼初凝过程中待砼表面可以上人时,采用塑料布或草席覆盖,并派专人加以养护。白天养护时间为23小时浇一次水,浇水养护时间不得少于7天。七、塔脚螺栓的预埋地脚螺栓预埋施工与钢筋绑扎同期进行。预埋前先检查成品螺栓的是否与设计相符;安装后再检查四个预埋螺栓的顶部是

38、否在一个水平面上,每个螺栓之间的间距误差不大于3mm;两条对角线之间的差值不大于5mm。八、防雷接地基站的地网要严格按设计图纸施工,水平接地网下埋深度不小于0.7米;在寒冷地区应埋设在冻土层以下,并应尽量避免安装在腐蚀性强的地带。接地引入线应从接地装置中部引接,多根接地引入线不应在同一接点引接,应互相错开。接地体与连接线之间焊封要完整、饱满、没有明显的气孔、咬边,焊接部位必须做好防腐处理(三油两布);螺栓连接牢固、应有防止松动的措施;接地引入线穿墙时要有护套管,跨越建筑物间隙时要有余量,接地引入线接头处的接触面镀锡要完整,螺栓坚固、并应有防腐措施。接地装置完成后监理单位应会同相关单位对接地电阻

39、值进行测试并记录,接地电阻值应小于4。第七章 保证工程质量、安全文明生产措施一、工程质量保证措施施工质量保证措施的落实,必须通过对施工过程进行质量检查,才能得以确实保证。1、主要检查内容 (1)现场质保体系检查 a.测量仪器,计量器具的定期鉴定情况 b.钢筋等原材料的质量情况: (2)设计图纸及施工组织设计检查 详细查看设计图纸和施工组织设计,复核桩位,对桩施工质量进行检查员验收。2、现场实物质量检查2.1模板工程质量检查2.1.1模板体系的强度,刚度和稳定性:2.1.2模板体系的起拱度。2.1.3模板拆除的时间和方法,脱模剂的品种;2.2钢筋质量的检查2.2.1钢筋规格、数量和间距,检查绑扎

40、或焊接;2.2.2钢筋弯钩或弯折角度及段料长度,钢筋连接的接头形式和连接工艺,钢筋连接接头的间距和设置位置。2.2.3钢筋绑扎接头的搭接长度和焊接接头长度;2.2.4箍筋加密区长度和箍筋间距、直径;2.2.5受力钢筋的混泥土保护层厚度;2.3混凝土工程质量检查2.3.1混凝土存在的蜂窝、孔洞、露筋、漏浆等缺陷及缺陷修整工作;2.3.2混凝土自高处 落的高度,混凝土的自然养护条件;2.3.3混凝土施工缝的留设位置;3、施工中常见质量通病的防治措施严格按照设计施工图及现行施工规范的要求施工;其次,严格执行施工组织设计中的施工方案及各项质量保证措施;最后,针对一些施工细节采取以下质量通病防治措施;3

41、.1基础回填土沉陷施工质量通病防治措施 3.1.1基础回填土方时,应将基槽中积水排净,淤泥、松土、杂物清理干净,如有地下水或滞水,应有排水措施; 3.1.2回填土采取严格分层回填、夯实,每层虚铺土厚度不得大于30cm,土料和含水量应符合规定,回填土密实度要按规定抽样检查,使之符合要求; 3.1.3填土土料中不得含有大于今为50mm直径的土块,不应有较多的干土块:3.1.4严禁用水沉法回填土方:3.2模板工程施工质量通病防治措施 3.2.1基础模板施工质量通病防治措施(1)基础支模应首先找准中心位置及标高,现在轴线桩上找好中心线,用线垂在垫层上标出两点,弹出中心线,再由中心线按图弹出基础四边线,

42、要连方并进行复核,用水平仪测定标高,然后依线支设模板:(2)浇筑混凝土时,在芯模四周要均衡下料并振捣:(3)脚手板不得搁置在模板上3.2.2梁模板施工质量通病防治措施(1)梁底支撑间距应能保证在混凝土重量和施工荷载作用下不产生变形,支撑底部如为泥土地面,应先认真夯实,铺放通长垫木,以确保支撑不沉陷,梁底模应按要求起拱:(2)梁侧模应根据梁的高度进行配制,并加钢管围檩:(3)梁模与柱模连接处,应考虑梁模膨胀的影响,下料尺寸一般应略为缩短,使混凝土浇筑后不至嵌入柱内:3.2.3柱模施工质量通病防治措施(1)柱子支模板前,必须先校正钢筋位置:(2)成排柱子支模前,应先在底部弹出通线,将柱子位置连方找

43、中:(3)成排柱子支模时,应先立两端柱模,校直与复核位置无误后,顶部拉通长线,再立中间各根柱模,柱距不大时,相互间应用剪刀撑及水平撑搭牢,柱距较大时,各柱单独拉四面斜撑,保证柱子位置准确:(4)根据柱子断面的大小及高度,柱模外面隔80120cm应加设牢固柱箍,防止炸模:3.3钢筋工程施工质量通病防治措施3.3.1严格把好钢筋的进料关,对进场的钢筋必须进行复核;3.3.2严格控制钢筋下料尺寸,对钢筋的制作尺寸进行定期复核;3.3.3钢筋的堆放地面要平整,搬运过程要轻抬轻放;3.3.4绑扎梁筋时,钢筋端部对齐,防止钢筋绑扎偏斜或骨架扭曲;3.3.5板筋绑扎时,应增加绑扣的钢筋交点,网片面积较大时可

44、用6钢筋作斜面拉结,板的负弯矩筋绑扎好后,严禁人为踩塌及重物冲击;3.3.6检查垫块厚度,并根据板的面积合理加设垫块,垫块要垫的适量可靠,竖向钢筋保护层垫块,可采用25钢筋段作为垫块,并绑扎在钢筋骨架外侧,板的负弯矩筋垫块,可采用6钢筋制作成钢筋小马凳作为垫块;3.3.7在浇筑混泥土时,必须安排钢筋工值班,对松扣的钢筋及时绑扎,对变形的板筋进行整理、绑扎或更换。3.4混泥土工程施工质量通病防治措施3.4.1模板面清理干净,不得粘有干硬水泥砂浆等杂物;3.4.2混凝土浇注前,应用清水充分湿润模板,但不留积水,将缝隙堵严,防止漏浆;3.4.3混凝土浇筑前,应检查钢筋位置和保护层厚度,并固定保护层垫

45、块;3.4.4混凝土自由倾倒高度一般不得超过去了2米,浇筑楼板时不得超过1米:3.4.5采用正确的振捣方法,严防漏振,一般在混凝土凝前后46小时对混凝土进行二次振捣,这样可以提高混凝土的强度和密实度:3.4.6柱模支好后在边模下口抹水泥浆,以保证下口严密:3.4.7楼梯间浇筑柱混凝土时,应分段浇筑每段高度不得超过期作1m,并认真振捣:3.4.8浇筑混凝土时,应经常观察模板,支架,堵缝等情况,如发现模板走动,应及时处理:3.4.9认真做好混凝土结构养护工作:3.4.10混凝土有一定的强度时方可拆模,拆模时不能用力过猛,注意保护棱角:二、安全生产及防火措施1、保证安全生产的措施安全生产对施工企业来

46、说是一个十分重要的管理内容,只有安全生产上去了,才能抓好进度,提高质量,因此一个企业安全生产的制度是否齐全,安全管理网络是否可靠,直接影响到企业的形象。本节内容要编制完整齐全,措施明确,在章可循。2、安全管理制度2.1安全生产责任制2.1.1建立、健全各级部门的安全生产责任制,责任落实到人,经济承包有明确的安全指标和包括奖惩办法在内的保证措施,并签订安全生产协议书。2.1.2三级教育制度 新进企业工人必须进行公司、业务区和班组的三级教育。工人变换工种,须进行新工种的安全技术教育。工人应掌握本工种操作技能,熟悉本工种安全技术操作规程。认真建立“职工劳动保护记录卡”,及时做好记录。2.1.3施工组织设计 施工组织设计应有针对性性的安全技术措施,经技术负责人审查批准。2.1.4分部分项工程安全技术交底 进行全面的针对性的安全技术交底,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
