收藏 分销(赏)

冬季和雨季施工方案1.doc

上传人:精**** 文档编号:2664824 上传时间:2024-06-04 格式:DOC 页数:7 大小:47.50KB
下载 相关 举报
冬季和雨季施工方案1.doc_第1页
第1页 / 共7页
冬季和雨季施工方案1.doc_第2页
第2页 / 共7页
冬季和雨季施工方案1.doc_第3页
第3页 / 共7页
冬季和雨季施工方案1.doc_第4页
第4页 / 共7页
冬季和雨季施工方案1.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

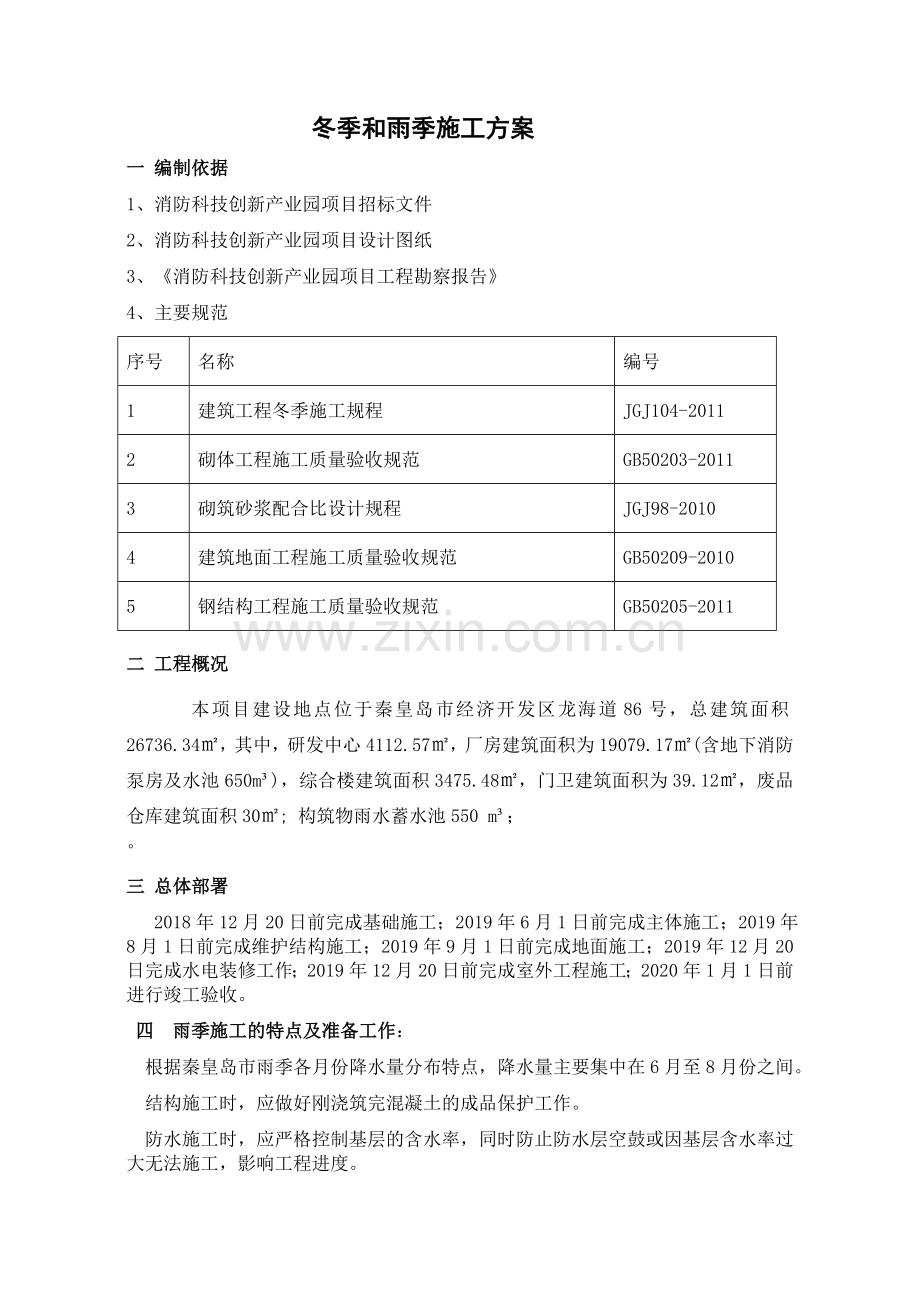

1、 冬季和雨季施工方案一 编制依据1、 消防科技创新产业园项目招标文件2、 消防科技创新产业园项目设计图纸3、 消防科技创新产业园项目工程勘察报告4、 主要规范序号名称编号1建筑工程冬季施工规程JGJ104-20112砌体工程施工质量验收规范GB50203-20113砌筑砂浆配合比设计规程JGJ98-20104建筑地面工程施工质量验收规范GB50209-20105钢结构工程施工质量验收规范GB50205-2011二 工程概况 本项目建设地点位于秦皇岛市经济开发区龙海道86号,总建筑面积26736.34,其中,研发中心4112.57,厂房建筑面积为19079.17(含地下消防泵房及水池650m),

2、综合楼建筑面积3475.48,门卫建筑面积为39.12,废品仓库建筑面积30; 构筑物雨水蓄水池550 m;。三 总体部署 2018年12月20日前完成基础施工;2019年6月1日前完成主体施工;2019年8月1日前完成维护结构施工;2019年9月1日前完成地面施工;2019年12月20日完成水电装修工作;2019年12月20日前完成室外工程施工;2020年1月1日前进行竣工验收。 四 雨季施工的特点及准备工作: 根据秦皇岛市雨季各月份降水量分布特点,降水量主要集中在6月至8月份之间。 结构施工时,应做好刚浇筑完混凝土的成品保护工作。 防水施工时,应严格控制基层的含水率,同时防止防水层空鼓或因

3、基层含水率过大无法施工,影响工程进度。 土方回填时,取土时应控制好回填土体的含水率,回填时应严格控制压实遍数及灰土比例、分层回填厚度等。(1)雨季施工的说明: 1、雨季施工主要以预防为主,采用防雨措施及加强排水手段,创造条件,使现场施工能在雨季正常地进行生产。在雨施期间对重点部位及各重点分项工程进行合理部署(土方工程、基础施工、钢结构、装饰装修、外墙围护),并根据施工现场情况对地势较低部位进行集中排水措施。2、 秦皇岛2018年及2017年降雨量统计详见下表: 月份2018年2017年5月6月7月8月9月5月6月7月8月9月降雨数615111641016679 (2)现场准备: 项目部应在雨季

4、到来之前做好充分准备(特别是防雨材料和设备),积极组织贯彻公司的雨季施工措施,密切注视雨季特点及气象预报,随时警惕暴雨的侵害,为紧张繁忙的施工提供良好的条件。对雨季提出的各种措施,要逐条落实,保证雨季施工顺利进行。各项目雨季施工安排可比照天津地区的要求执行,不得马虎。1、施工管理工作方面:(1)施工中应根据雨施特点分清轻重缓急,对不适合雨施的项目应拖后或移前。(2)在施工布署上要根据晴、雨、内、外的情况,做到“晴外、雨内”相结合,尽可能地缩小雨天露天作业日。(3)项目经理要抓紧做好技术措施、材料供应计划,特别是工程材料和雨施材料的储备,必须将雨施准备工作纳入生产计划安排。(4)及时与气象台联系

5、,搜集雨季气象资料。加强气象预报,掌握天气情况,便于采取应急措施,做好防风雨、防雷暴和防洪、防汛工作。2、技术、质量管理方面:(1)项目经理要加强对图纸的研究,结合设计意图积极督促及时验收有关隐蔽工程,避免发生事故。(2)对本措施要层层组织落实,重点交底,定期检查。(3)原材料要加强检验,特别是雨天施工中的砂、石含水率的测定和控制,混凝土配合比的控制,每天要有专人进行。(4)项目部制定的各项专门的技术措施和操作规定要层层交底,提出明确要求,对重点部位在雨季要重点设防,保证工程质量。3、安全技术管理方面:(1)切实做好有关防雨设备、工具和防雨器材的准备,届时保证供应。(2)雨施前各项目应自己组织

6、一次检查。如排水、道路,特别是施工脚手架、马道、门架的排水系统是否通畅,栏杆是否松动不牢,各种安全装置是否失灵,库房的防雨渗漏情况等等,发现问题随时排除,防患于未然。(3)龙门架等高于15m的现场设备、设施应有避雷装置。龙门架地锚要在雨季前做好检查,用电设备接地或接零必须良好,并应经常检查,防止漏电、触电和火灾事故。(4)对各种设备、电源线路、管线和生活区的临时设施,应经常检查,如发现有异常,应及时纠正,如发现倾斜、变形、跑电和漏雨进水等现象、应及时修理和加固。(5)在露天进行焊接和高温作业时,应搭设固定或移动式的防雨、防晒棚,并穿戴好防护用品,以防万一。4、施工现场准备:(1)运输道路:现场

7、的道路特别是主干道和排水应结合竖向设计和施工总平面图统一安排,要保证道路循环畅通和防滑,道路两旁要做排水沟(宽50cm,深30cm),并辗实,临时道路起拱为5,与市政路面交接处至施工现场内侧修成15m长的混凝土临时路面。雨季应指定专人负责道路维护,对损坏不平,积水地段,晴天应及时修好。(2)场地排水:应结合平面图按自然地形,确定排水方向,并应按照地面系统水和地下水量,排水沟的泄水量、流量确定合适的坡度,定出沟的断面大小。必要时加集水坑,用水泵外排。排水沟应定期疏导,临近高地的工地尚应设置截水沟,防止倒灌。(3)材料堆放:水泥库、砂石堆场,应尽量靠近干道和设在地势较高的地区,排水要有出路。雨季前

8、要修好库房,保证不漏、不坍,周围不积水,构件及模板的堆场要辗平压实,防止下沉倒塌。三雨季施工技术措施该工程在雨季施工的分项工程主要为主体工程,包括砌筑工程、混凝土工程以及抹灰工程。1砌筑工程:雨季施工中一般是大雨停、小雨干的方法,砌筑收工前应在墙顶盖干砖一层,灰浆被冲刷后的砌体应翻去一至二层砖重砌。雨季砌筑每天不宜超过1.4m,过湿的砖不可上墙,砂浆塌落度在雨季一般为78cm,灰缝厚度一般不超过8mm。遇大雨时迎风墙在与风相反方向加临时支撑,并切实做好沉降观测工作。雨季砌筑,内外墙要尽量同时进行,并应注意转角及丁字墙的连接要同时跟上。遇大风时特别是那些薄弱的部位要事先设防、保证砌体的稳定。严格

9、控制砌块的含水率,含水率宜为10%15%,不得使用含水率过高的砌块,以免砂浆流淌,影响砌体质量。楼层砌筑时,外脚手架应按照雨期施工方案搭设,并经检查验收符合安全及使用要求。雨后继续施工时,应复核砌体垂直度,确保砌体质量。控制砌筑高度每天在1.2m以内,以免砌体结构不稳定甚至出现倒塌现象。严格控制砂浆的配合比、砂的含泥量、水灰比及砂浆的和易性,确保砂浆的强度等级。通过撂底排砖立皮数杆来均匀控制砂浆的水平灰缝,正确设置砌体留槎,砌体施工缝应设置在变形缝或门窗洞口处。砌体相邻砌筑分段的高度差不得超过一个楼层高度,且不宜大于4m,砌体临时间断处的高差不得超过一步脚手架高度。确实无法施工时,可留接槎缝,

10、但应做好接缝地处理工作。雨期施工的工作面不宜过大,应逐段、逐区域地分期施工,施工过程中,考虑足够地防雨应急材料,如人员配备雨衣、电气设备配置挡雨板、形成后的砌体覆盖材料,尽量避免砌体被雨水冲刷,以免砂浆被冲走,影响砌体的质量。当有大雨或暴雨时,砌体工程一般应停工。 2抹灰工程抹灰工程应做到“晴外、雨内”。特别是外檐零星抹灰应尽量在雨季前抹完。室内抹灰要在屋面、楼面完工后进行,饰面工程须提前做。应先做地面并灌好板缝沉降缝。留槎和外墙洞要及时封闭。室内顶棚抹灰时,屋面楼面不得渗漏。3混凝土工程:要按测定的砂石含水率调整加水量,确保混凝土配合比计量正确,浇灌后要适当覆盖,避免淋坏混凝土表面。模板支柱

11、下要夯实加垫,雨后要即时检查有无下沉。浇筑混凝土前应预先根据结构平面图计划出施工缝位置,尽量缩小施工缝的范围,多考虑几处施工缝,以防大雨袭击时随时停到规定的部位上。梁板的浇筑必须在施工缝处停止,柱的浇筑必须一次完成。如在浇筑前遇雨时必须将模板内的雨水放净。露天作业时,水泥不要堆得过多,须准备雨布。钢筋应成片预制,减少现场绑扎时间,避免生锈。4钢构吊装及安装工程(1)构件就位和堆放的临时支撑和靠放架要牢固可靠,并指定专人经常检查,有问题及时处理。履带吊雨季吊装时,严禁在虚土或低洼处作业。雨后吊装时,应先试吊,将构件吊至1m左右,经往返上下起落数次,稳妥后再进行作业。(2)雨天施工时,宜搭设临时防

12、护棚,雨水不得飘落在炽热的焊缝上,如焊缝部位比较潮湿,必须用干布擦净并在焊接前用氧炔焊烤干,保持接缝干燥,没有残留水分。(2)吊装时,构件上如有积水,安装前应清楚干净,但不得损涂层,高强螺栓接头安装时,构件摩擦面应干净,不得有水珠,更不能雨淋和接触泥土及油污。(3)雨天天气构件不能进行涂刷工作。(4)雨天及五级以上大风不能进行屋面保温的施工。(5)雨天由于空气比较潮湿,焊条储存应防潮并进行烘烤,同一焊条重复烘烤次数不宜超过2次,并由管理人员及时做好记录。(6)如遇上大风天气,柱、主梁、支撑等大构件应立即进行校正,位置校正正确后立即进行永久固定,以防止发生单侧失稳,当天安装的构件,应形成空间稳定

13、体系。四雨季施工管理措施1在编制施工组织设计时,应仔细考虑雨天施工的必要组织措施,临时想办法会造成人力、物力的浪费。要适当的改变施工程序,以便在晴雨天交叉施工。平面图中要考虑排水系统。2编制月计划时尽量压缩工程进度,采取晴雨内外相结合,分栋分段流水作业,各项目经理可根据自己的工程特点,可建议采用小流水段的施工方法,这样既减少了三大工具的投入,还可为雨季施工提供便利条件。3材料供应要考虑自己项目的实际情况,作出定期供料计划,要有一定储备量,但不能过多储备,特别是一些怕潮、怕雨的材料要放在合理的堆放地点,争取晴天运输,并做好材料保护及检查工作。雨季施工需要的材料、设备应随时平衡,及时购置,保证雨季

14、不误施工。4加强技术管理工作是保证工程质量的关键,项目经理和技术负责人要负责确定雨季施工项目、进度(包括自己的雨季措施)向各有关人员交底。雨水多时特别要注意这一点。项目主任工程师要向施工项目工长、民工队长交底。工长、民工队长要向有关人员和领班就操作规程、安全生产等进行详细交底,并随时检查。五技术安全措施1公司安全负责人会同项目安全员加强雨施中的安全检查,贯彻措施,以便确保雨天安全生产。2雨天操作人员应有防雨雨具,如雨布、胶鞋等(包括民工),这是做好雨天施工的物质保证。3将各工地的职工宿舍(包括民工)、工地临时设施作一全面检查,尽量做到不漏雨,使大家能睡好觉。沿房屋四周应做好排水沟,与干线接通,

15、做好散水,防止倒灌,加强对职工、民工的卫生教育,医务人员应经常检查工地卫生,使大家保持良好的精神状态。4脚手板、脚手架要加固加宽,增加防滑材料,走道坡度最大不得超过30,所有的马道架子应定期检查,特别是大雨后,检查其进入部分是否稳固,周围泥土地是否被泡松动,如有异常及时修理。5每次换班前,现场工长应检查坑槽上部有无裂缝,如有裂缝和堆放物过多都要采取措施,避免土壤坍塌,特别是新开工程的坑槽,应注意考虑此项要求。6防暑、降温,正值雨季,工地应考虑熬煮绿豆汤、各种饮料、开水要满足供应,防止工地人员中暑或出现晕倒而发生安全事故。7大雷雨时一切室外作业和高空作业均应停止。各种机械设备的动力部分均需设防雨

16、、防雷击、防触电等保护措施,漏电保护器在雨季前都要修好备用。8电器设备应注意检查其线路、配电箱的防雨、漏电等情况,雨施前和雨施中都应随时检查。9雷雨天下班时都要将高、低压断路器断开,以免发生意外。10较高的脚手架、塔吊、各种高架必须设临时性避雷装置。高压线(220v以上)穿过主要干要道路时必须装设安全防护栏,离高压线5m内不得施工,以免发生触电事故。11雨季施工同样要加强防火安全工作,工地要设灭火器。操纵电器设备时,橡胶手套和各种防护用具表面应保持干燥,以免触电。12文明施工是雨季中更重要的条件,工地要保持三清六好。施工现场要给进入工地的人一个清洁、文明施工的好印象,也可防止意外事故的发生。雨

17、季材料计划序号雨季施工材料单位数量备 注1编织袋条500用于基坑、边坡防护2雨衣件100用于挡雨3雨靴双100用于现场施工4塑料布捆10用于苫盖建筑材料5绝缘手套付50用于电气抢修6铁锹把50用于基坑、边坡防护7手推车台100用于运输材料8晴雨表个1用于每天公布气象条件9潜水泵台4用于基坑排水10污水泵台4用于污水池排水11苫布10m20m张10用于苫盖建筑材料12手电筒个10用于照明13水桶只10用于排水运输五 冬季施工措施本工程根据施工进度计划安排,进入到冬季施工的内容为机电设备安装工程。(1)施工现场用配电箱要加盖防雨蓬布。(2)机电设备的电闸要采取防雨、防潮措施,并安装接地保护装置,以

18、防漏电、触电,防止雨水进入漏电开关,造成短路。(3)加强施工电缆、电线的检查加固,对台风暴雨期间不使用的电器设备,其电源全部切断。(4机动配电箱设防雨措施,漏电保护装置要安全可靠。(5)现场所有用电设备,闸箱、输电线路进行安装时均考虑防潮措施,并符合用电安全规则,保证雨季安全用电。对保温材料、风管等的堆场要加强检查,防止漏水,对其它精密仪表要加强防护,避免损坏,影响精度。(6)对于露天保温风管要加盖帆布,对敷设电缆及导线两端用绝缘防水胶布缠绕密封,防止进水影响其绝缘性,对仪表要用塑料袋履盖并扎紧下部。(7)风雨过后对脚手架、搭设的梯子平台等设施认真检查,发现问题整改加固并经专业人员检查合格后方可投入使用。(8)认真检查现场各种用电设施是否完好,确认未受水淹时方可投入正常动作。如发现被水浸泡或受潮,必须重新测试。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
