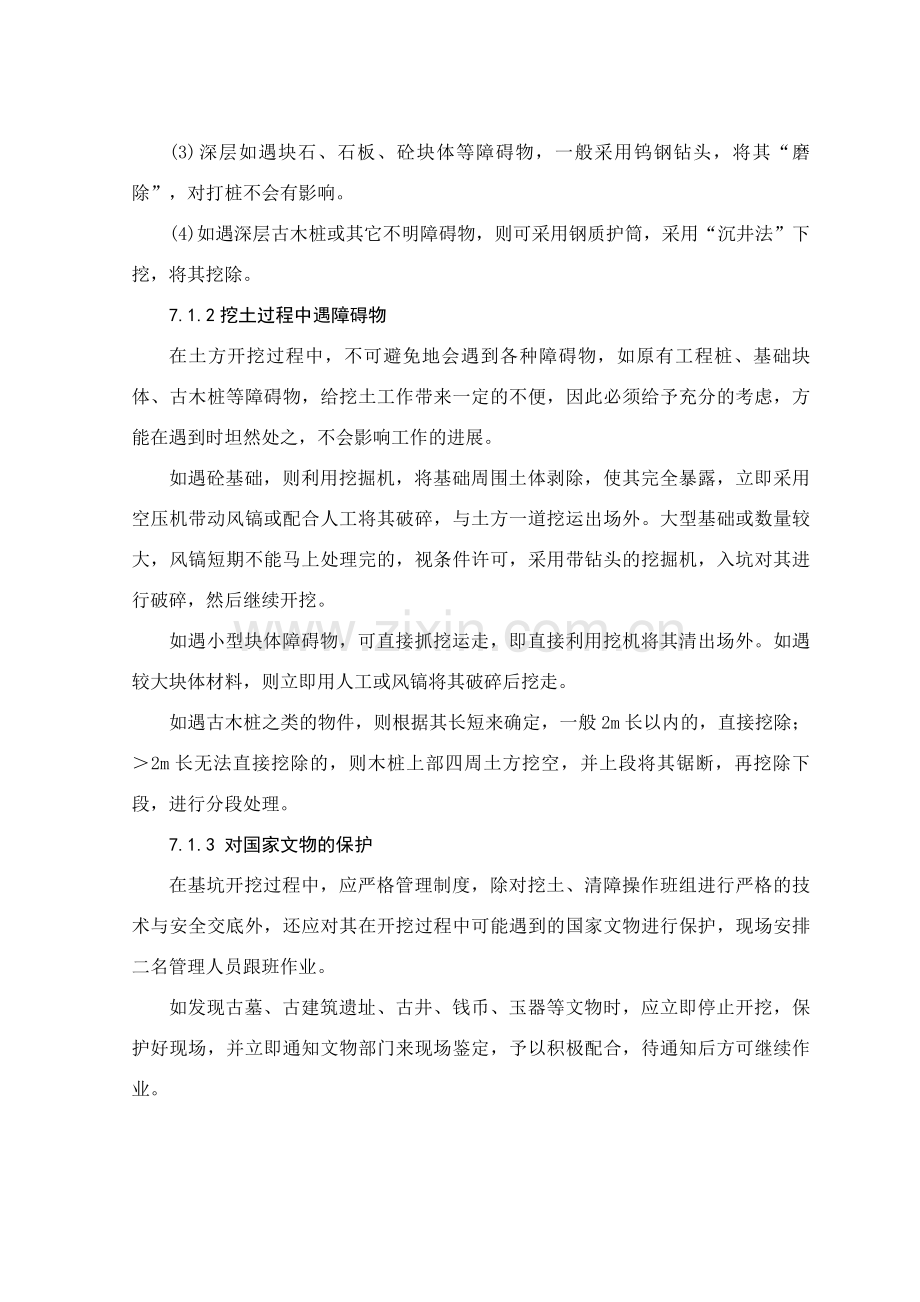

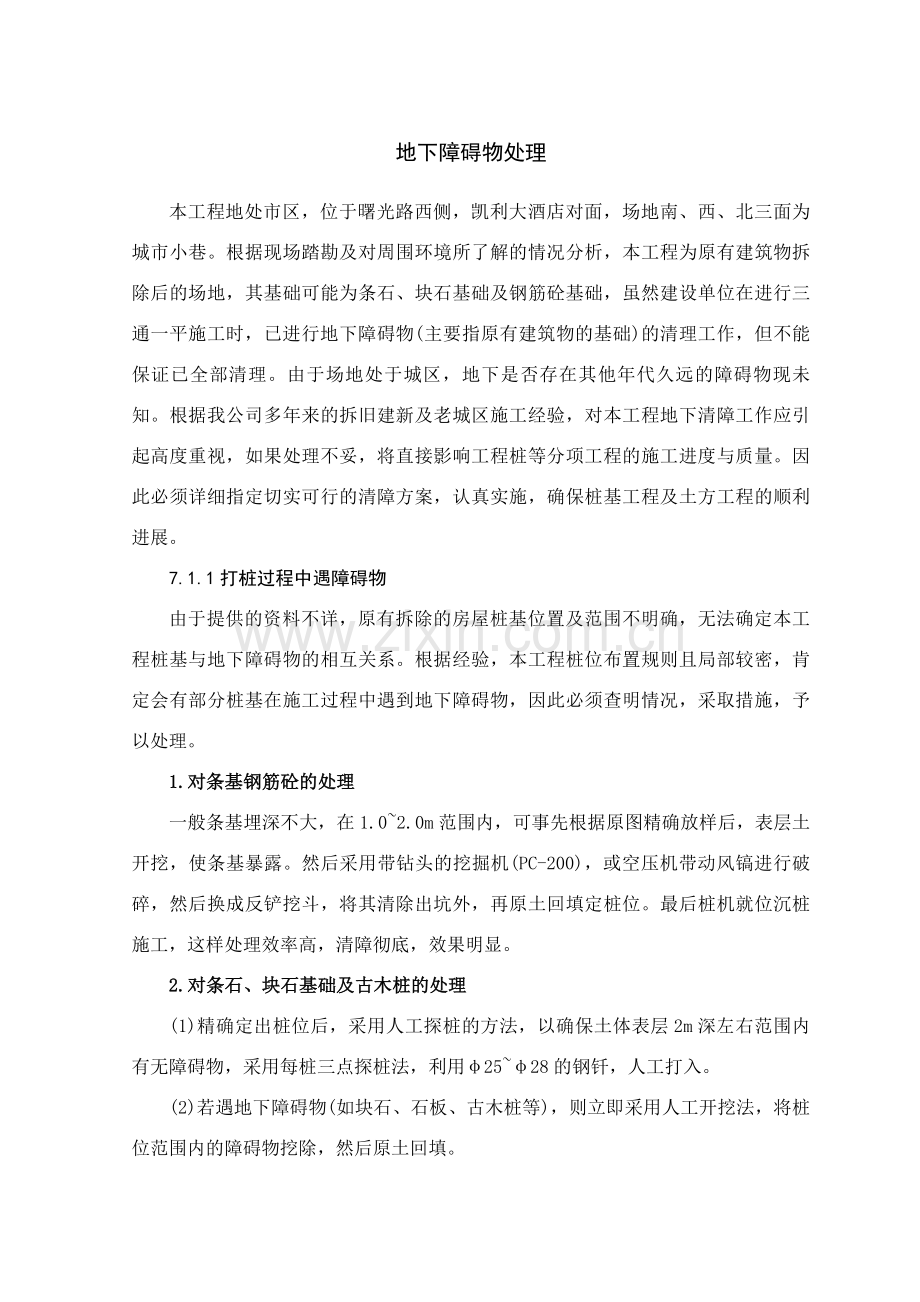

地下障碍物处理 本工程地处市区,位于曙光路西侧,凯利大酒店对面,场地南、西、北三面为城市小巷。根据现场踏勘及对周围环境所了解的情况分析,本工程为原有建筑物拆除后的场地,其基础可能为条石、块石基础及钢筋砼基础,虽然建设单位在进行三通一平施工时,已进行地下障碍物(主要指原有建筑物的基础)的清理工作,但不能保证已全部清理。由于场地处于城区,地下是否存在其他年代久远的障碍物现未知。根据我公司多年来的拆旧建新及老城区施工经验,对本工程地下清障工作应引起高度重视,如果处理不妥,将直接影响工程桩等分项工程的施工进度与质量。因此必须详细指定切实可行的清障方案,认真实施,确保桩基工程及土方工程的顺利进展。 7.1.1打桩过程中遇障碍物 由于提供的资料不详,原有拆除的房屋桩基位置及范围不明确,无法确定本工程桩基与地下障碍物的相互关系。根据经验,本工程桩位布置规则且局部较密,肯定会有部分桩基在施工过程中遇到地下障碍物,因此必须查明情况,采取措施,予以处理。 1.对条基钢筋砼的处理 一般条基埋深不大,在1.0~2.0m范围内,可事先根据原图精确放样后,表层土开挖,使条基暴露。然后采用带钻头的挖掘机(PC-200),或空压机带动风镐进行破碎,然后换成反铲挖斗,将其清除出坑外,再原土回填定桩位。最后桩机就位沉桩施工,这样处理效率高,清障彻底,效果明显。 2.对条石、块石基础及古木桩的处理 (1)精确定出桩位后,采用人工探桩的方法,以确保土体表层2m深左右范围内有无障碍物,采用每桩三点探桩法,利用φ25~φ28的钢钎,人工打入。 (2)若遇地下障碍物(如块石、石板、古木桩等),则立即采用人工开挖法,将桩位范围内的障碍物挖除,然后原土回填。 (3)深层如遇块石、石板、砼块体等障碍物,一般采用钨钢钻头,将其“磨除”,对打桩不会有影响。 (4)如遇深层古木桩或其它不明障碍物,则可采用钢质护筒,采用“沉井法”下挖,将其挖除。 7.1.2挖土过程中遇障碍物 在土方开挖过程中,不可避免地会遇到各种障碍物,如原有工程桩、基础块体、古木桩等障碍物,给挖土工作带来一定的不便,因此必须给予充分的考虑,方能在遇到时坦然处之,不会影响工作的进展。 如遇砼基础,则利用挖掘机,将基础周围土体剥除,使其完全暴露,立即采用空压机带动风镐或配合人工将其破碎,与土方一道挖运出场外。大型基础或数量较大,风镐短期不能马上处理完的,视条件许可,采用带钻头的挖掘机,入坑对其进行破碎,然后继续开挖。 如遇小型块体障碍物,可直接抓挖运走,即直接利用挖机将其清出场外。如遇较大块体材料,则立即用人工或风镐将其破碎后挖走。 如遇古木桩之类的物件,则根据其长短来确定,一般2m长以内的,直接挖除;>2m长无法直接挖除的,则木桩上部四周土方挖空,并上段将其锯断,再挖除下段,进行分段处理。 7.1.3 对国家文物的保护 在基坑开挖过程中,应严格管理制度,除对挖土、清障操作班组进行严格的技术与安全交底外,还应对其在开挖过程中可能遇到的国家文物进行保护,现场安排二名管理人员跟班作业。 如发现古墓、古建筑遗址、古井、钱币、玉器等文物时,应立即停止开挖,保护好现场,并立即通知文物部门来现场鉴定,予以积极配合,待通知后方可继续作业。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
