收藏 分销(赏)

楼梯踏步综合标准施工核心技术交底.doc

上传人:a199****6536 文档编号:2605992 上传时间:2024-06-03 格式:DOC 页数:5 大小:531.04KB
下载 相关 举报
楼梯踏步综合标准施工核心技术交底.doc_第1页
第1页 / 共5页
楼梯踏步综合标准施工核心技术交底.doc_第2页
第2页 / 共5页
楼梯踏步综合标准施工核心技术交底.doc_第3页
第3页 / 共5页
楼梯踏步综合标准施工核心技术交底.doc_第4页
第4页 / 共5页
楼梯踏步综合标准施工核心技术交底.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

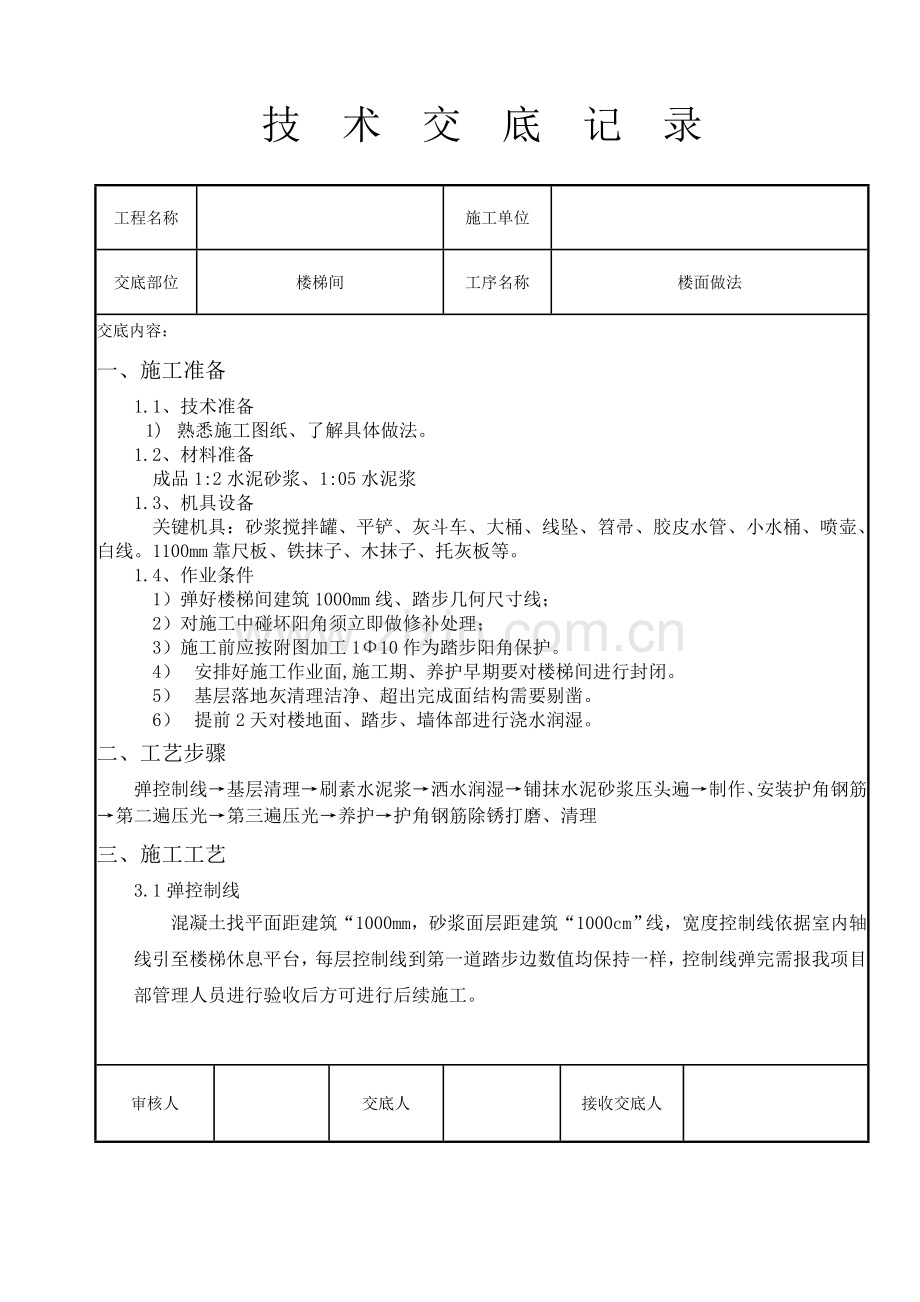

1、技 术 交 底 记 录工程名称施工单位交底部位楼梯间工序名称楼面做法交底内容:一、施工准备1.1、技术准备1) 熟悉施工图纸、了解具体做法。1.2、材料准备成品1:2水泥砂浆、1:05水泥浆1.3、机具设备关键机具:砂浆搅拌罐、平铲、灰斗车、大桶、线坠、笤帚、胶皮水管、小水桶、喷壶、白线。1100mm靠尺板、铁抹子、木抹子、托灰板等。 1.4、作业条件1)弹好楼梯间建筑1000mm线、踏步几何尺寸线;2)对施工中碰坏阳角须立即做修补处理;3)施工前应按附图加工110作为踏步阳角保护。4) 安排好施工作业面,施工期、养护早期要对楼梯间进行封闭。5) 基层落地灰清理洁净、超出完成面结构需要剔凿。6

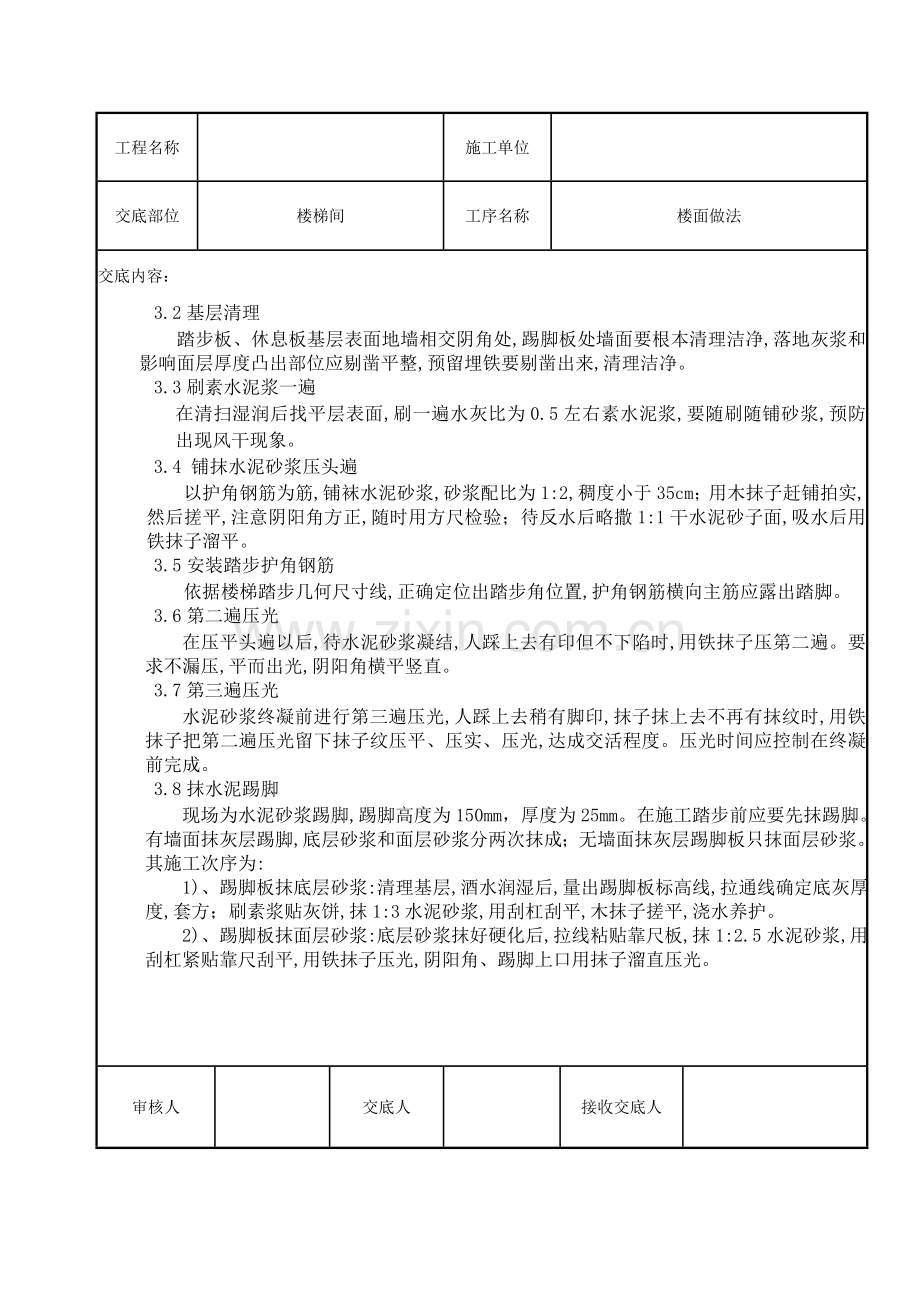

2、) 提前2天对楼地面、踏步、墙体部进行浇水润湿。二、工艺步骤弹控制线基层清理刷素水泥浆洒水润湿铺抹水泥砂浆压头遍制作、安装护角钢筋第二遍压光第三遍压光养护护角钢筋除锈打磨、清理三、施工工艺3.1弹控制线混凝土找平面距建筑“1000mm,砂浆面层距建筑“1000cm”线,宽度控制线依据室内轴线引至楼梯休息平台,每层控制线到第一道踏步边数值均保持一样,控制线弹完需报我项目部管理人员进行验收后方可进行后续施工。审核人交底人接收交底人 工程名称施工单位交底部位楼梯间工序名称楼面做法交底内容:3.2基层清理踏步板、休息板基层表面地墙相交阴角处,踢脚板处墙面要根本清理洁净,落地灰浆和影响面层厚度凸出部位应

3、剔凿平整,预留埋铁要剔凿出来,清理洁净。3.3刷素水泥浆一遍在清扫湿润后找平层表面,刷一遍水灰比为0.5左右素水泥浆,要随刷随铺砂浆,预防出现风干现象。3.4 铺抹水泥砂浆压头遍以护角钢筋为筋,铺袜水泥砂浆,砂浆配比为1:2,稠度小于35cm;用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检验;待反水后略撒1:1干水泥砂子面,吸水后用铁抹子溜平。3.5安装踏步护角钢筋依据楼梯踏步几何尺寸线,正确定位出踏步角位置,护角钢筋横向主筋应露出踏脚。3.6第二遍压光在压平头遍以后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压第二遍。要求不漏压,平而出光,阴阳角横平竖直。3.7第三遍压光 水

4、泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹纹时,用铁抹子把第二遍压光留下抹子纹压平、压实、压光,达成交活程度。压光时间应控制在终凝前完成。3.8抹水泥踢脚 现场为水泥砂浆踢脚,踢脚高度为150mm,厚度为25mm。在施工踏步前应要先抹踢脚。有墙面抹灰层踢脚,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层踢脚板只抹面层砂浆。其施工次序为: 1)、 踢脚板抹底层砂浆:清理基层,酒水润湿后,量出踢脚板标高线,拉通线确定底灰厚度,套方;刷素浆贴灰饼,抹1:3水泥砂浆,用刮杠刮平,木抹子搓平,浇水养护。 2)、 踢脚板抹面层砂浆:底层砂浆抹好硬化后,拉线粘贴靠尺板,抹1:2.5水泥砂浆

5、,用刮杠紧贴靠尺刮平,用铁抹子压光,阴阳角、踢脚上口用抹子溜直压光。审核人交底人接收交底人 工程名称施工单位交底部位楼梯间工序名称楼面做法交底内容:3.9 养护 踏步面层压光交活后,第二天洒水养护,养护不少于7d,养护期内不许可压重物和碰撞。3.10护角钢筋除锈打磨、清理 养护期结束后,用细砂纸对护角钢筋打磨除锈,达成光洁透亮,然后将楼梯踏步清理洁净。四、质量要求1、抹灰层之间及抹灰层和集体之间必需粘结牢靠,无脱层、空鼓,面层无爆灰和裂纹等缺点。2、楼梯踏步宽度、高度应符合设计要求。楼层梯段相邻踏步高度差不应大于5mm,每踏步两端宽度差不应大于5mm;楼梯踏步板阴阳角必需做到水平顺直,踏步板坡

6、度为2%(即5mm),不得出现返坡,且应立板垂直,齿角整齐。3、楼梯踏步表面光滑、洁净、接搓平整、线角顺直、无抹纹。4、面层完工二十四小时后进行湿润情况下养护,时间不得少于7天;5、面层表面坡度应符合要求,不得有倒积水现象; 七、应注意质量问题: 1、空鼓、开裂:因为抹灰前基层底部清理不洁净货不根本,抹灰前不浇水,每层灰抹得太厚,未分层分步进行压实。抹灰后不养护。为处理好空鼓、开裂质量问题,应从三方面下手处理:第一施工前基体清理和浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后即时浇水养护。 2、成品砂浆宜在出罐后2h内使用完成,现场作业面严禁对成品砂浆私自加水搅拌。 3、踏步及地面

7、抹面过程中,严禁撒1:1水泥沙子抹面。审核人交底人接收交底人 工程名称施工单位交底部位楼梯间工序名称楼面做法交底内容:八、成品保护方法楼梯踏步抹好后要封闭养护,撤消养护后宜用木板或角钢制做楼梯阳角保护装置,预防磕碰、缺楞掉角。九、文明施工及安全环境保护方法1、进入现场施工人员必需佩带安全帽,严禁吸烟、赤膊、酒后作业。2、现场施工人员天天进行班前教育,做到活完料净,严禁野蛮施工。3、施工前应制订有效安全、防护方法,并应遵照安全技术及劳动保护制度实施。4、施工机械用电必需采取一机一闸一保护。5、作业前,检验电源线路应无破损,漏电保护装置应灵活可靠,机具各部连接应紧固,旋转方向正确。 6、清理基层时,不许可从窗口、阳台、洞口等处向外乱扔杂物,以免伤人。审核人交底人接收交底人踏步防滑条做法,按做法1选择

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
