独立柱基、条形基础、筏板基础、集水坑开挖施工专题方案
编制人:张应虎
一、 编制依据
1. 基础设计图纸;
2. 岩土工程勘察汇报;
3. 贵州黔中勘测原始测量资料;
4. 《建筑工程施工质量验收统一标准》(GB50300-);
5. 《建筑地基基础工程施工质量验收规范》(GB50202-);
6. 《建筑机械使用安全技术规程》(JGJ33-)。
二、 工程概述

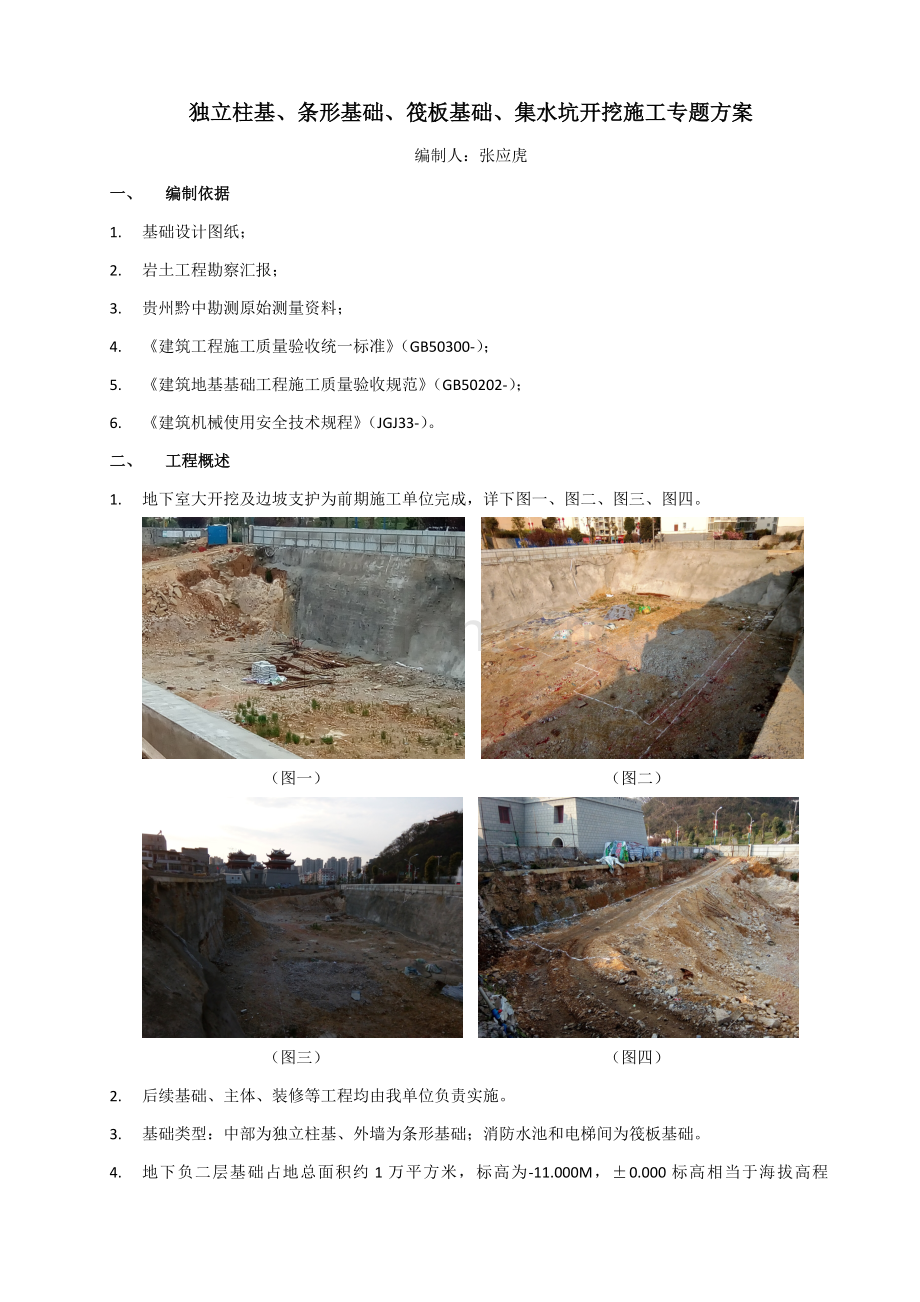

1. 地下室大开挖及边坡支护为前期施工单位完成,详下图一、图二、图三、图四。
(图一) (图二)
(图三) (图四)
2. 后续基础、主体、装修等工程均由我单位负责实施。
3. 基础类型:中部为独立柱基、外墙为条形基础;消防水池和电梯间为筏板基础。
4. 地下负二层基础占地总面积约1万平方米,标高为-11.000M,±0.000标高相当于海拔高程1262.000M。
5. 设计要求基底局部未达成持力层标高采取C15毛石混凝土回填至基底标高。

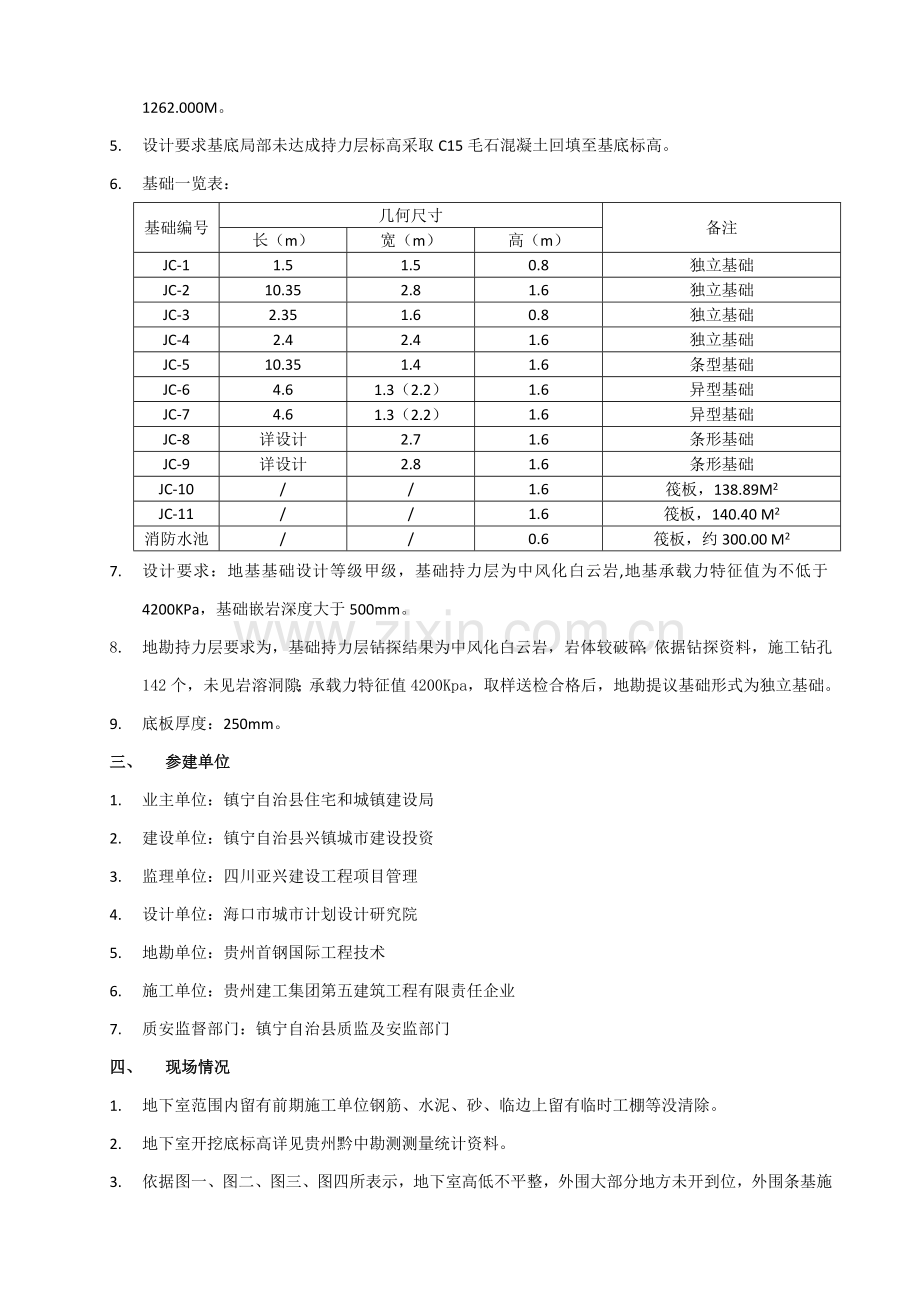

6. 基础一览表:
基础编号
几何尺寸
备注
长(m)
宽(m)
高(m)
JC-1
1.5
1.5
0.8
独立基础
JC-2
10.35
2.8
1.6
独立基础
JC-3
2.35
1.6
0.8
独立基础
JC-4
2.4
2.4
1.6
独立基础
JC-5
10.35
1.4
1.6
条型基础
JC-6
4.6
1.3(2.2)
1.6
异型基础
JC-7
4.6
1.3(2.2)
1.6
异型基础
JC-8
详设计
2.7
1.6
条形基础
JC-9
详设计
2.8
1.6
条形基础
JC-10
/
/
1.6
筏板,138.89M2
JC-11
/
/
1.6
筏板,140.40 M2
消防水池
/
/
0.6
筏板,约300.00 M2
7. 设计要求:地基基础设计等级甲级,基础持力层为中风化白云岩,地基承载力特征值为不低于4200KPa,基础嵌岩深度大于500mm。
8. 地勘持力层要求为,基础持力层钻探结果为中风化白云岩,岩体较破碎;依据钻探资料,施工钻孔142个,未见岩溶洞隙;承载力特征值4200Kpa,取样送检合格后,地勘提议基础形式为独立基础。
9. 底板厚度:250mm。
三、 参建单位
1. 业主单位:镇宁自治县住宅和城镇建设局
2. 建设单位:镇宁自治县兴镇城市建设投资
3. 监理单位:四川亚兴建设工程项目管理
4. 设计单位:海口市城市计划设计研究院
5. 地勘单位:贵州首钢国际工程技术
6. 施工单位:贵州建工集团第五建筑工程有限责任企业
7. 质安监督部门:镇宁自治县质监及安监部门
四、 现场情况
1. 地下室范围内留有前期施工单位钢筋、水泥、砂、临边上留有临时工棚等没清除。
2. 地下室开挖底标高详见贵州黔中勘测测量统计资料。
3. 依据图一、图二、图三、图四所表示,地下室高低不平整,外围大部分地方未开到位,外围条基施工时基础上没有工作面,工地内材料运输车辆进出困难,东、西两侧同时施工时工作面无法全方面展开。南面抗滑桩24-27轴处,局部地方有塌方,1-12轴交4/0A~S轴大量土石方需外运。
4. 外围围场委托由我方继续完善,按安全及文明施工管理要求,多数地方还待处理中。
5. 部分边坡锚固未施工完成。
五、 基础确定施工方案
1. 地下室留有前期施工单位钢筋、水泥、砂、临边上留有临时工棚等,建设方在协调过程中。
2. 前期开挖测量统计经复核,已经开挖方、测绘单位、监理单位和施工单位共同签字认可相关数据,视为基础隐蔽资料数据源。
3. 图中所表示,整个地下室场内仍须进行平整和清运,外围工作面依据实际需要现场作调整,后面抗滑桩中部塌方部位清走土石方,另出处理方案,1-12轴交4/0A~S轴大量土石方临时不挖走,用于13-41轴基础施工期间车辆专用通道,待主楼部分(即13-41轴)基础完成到正负零标高以后,再陆续施工1-12轴范围基础。
4. 外围场由我方继续完善,各临边防护工作在施工过程中同时处理,并深入规范化。
5. 独立柱基和条基,现场确定采取机械开挖和人工开挖两种方法:
13-41轴基础土石方开挖:采取挖机装车,人工配合,自卸汽车外运,1-12轴基础土石方开挖:因为地下室较深,依据放线情况,地下室施工时左右侧均无运输通道,现场无法实施。地下室底标高为-11.0M,挖机臂长不够,只能用250以上大型挖机尽可能装车运走,暂不能运走方量约有200m3,剩下部分采取人工装斗,塔吊吊土石方装车外运。
六、 施工方案
施工工艺及次序:施工准备→基础放线→计划验线→排水降水→平整基础→放线→松石开挖→复线→坚石凿除→基槽钎探检验→基底标高复测→复线清底→基底持力层验收→基槽封底
放样测量前,所用仪器经送检判定合格方可使用。
1. 施工准备
(1) 南方测绘编号140273全站仪一台,编号6039178水平仪一台,50米大钢尺两把,10米钢卷尺两把,5米钢卷尺五把,塑料广线1000米,线锤一个,白灰500kg,油漆等。
(2) 塔吊一台QZT80,中大型凿岩机三台,大型挖机两台,小型挖掘机一台,空压机三台,手握式电锤10把,自卸汽车两台,铲20把,斗车5个等。
(3) DN50污水泵10台,DN100污水泵2台,扬程100米。
2. 基础放线
测量依据:依据建设、测绘、监理单位共同移交点坐标分别为A4(X=2885717.062,Y=35573105.165)、A5(X=2885746.969,Y=35573035.461),转点坐标分别为ZD1(X=2885718.154,Y=35573017.308)、ZD2(X=2885677.617,Y=35573144.475)。
定位坐标分别为A交1轴(X=2885707.194,Y=35573016.196)、A交41轴(X=2885659.780,Y=35573125.016)、S交1轴(X=2885738.959,Y=35573030.037)、S交4轴(X=2885691.545,Y=35573138.856)。
3. 计划验线
用全站仪分别定点,并放出地下室边线、商场部分外边线、主楼部分外边线、红线,用白灰撒线,完成后申报建设、计划、设计、监理共同验收。
4. 排水降水
在房屋四大角、中部设最低集水坑,每个大角配置DN50污水泵一台,中间每20米以内选最深基础作为降水点,场内雨水经沉淀去污后方可排入市政管网,确保雨季施工降水,排水扬程综合在100M以内,必需时可依据实际增设污水泵规格型号。
5. 平整基础
现场平整场采取人工配合机械施工,现在仅13-41轴含有施工条件,经复测对高程偏差高度为0.2~0.5M部分进行平整或清走,关键施工机械采取两台210~250中大型挖掘机,从41轴往13轴方向推进,测量人员跟踪控制好平整高程。
在21~28轴交4/0A~A轴范围,抗滑桩下部堆有大量土石方,需倒运到1-6轴铺临时便道进入地下室临时道路,地下室外围工作面不够,同时开挖到位,使用机械有凿岩机一台,挖掘机两台,自卸汽车两台,必需时进入辗压设备一套进行配合施工。场内倒运距离,综合取距1-12轴最近为30M,1-41轴最远120M。
6. 放线
为确保放样精度,使用全站仪放样,按现场转点坐标ZD1、ZD2进行放样,放样方法为坐标输入放样法。
放样宽度=(基础砼结构宽度)+{(砖胎模墙体厚度)+(砖胎模内抹灰厚度)+(防水层厚度)+(防水保护层厚度)+ 300mm}×2,现场放样定点后,拉线连接放样点,用白灰撒出基础开挖边线。放样完成后,由项目经理通知监理、建设、设计进行现场验线。
对开挖部位分别进行标高测量,做好标高数据搜集,便于控制基坑开挖深度和验收资料编写。
7. 松石开挖
放线完成后,用挖掘机先将松石清走,堆放距开挖边1M以外,测量人员随时检验标高,确定下次凿岩深度。
8. 复线
测量人员再次进行定位撒出基础开控边线。
9. 坚石凿除
再用凿岩机凿除基础石方,在凿距基底设计埋置深度200mm~300mm时,应暂停作业,预防忧动基底持力层,剩下部分基岩人工用电锤凿除。依据设计图纸,该工程基坑开挖深度在2米左右,具体依据地勘持力层要求确定。
10. 基槽钎探检验
基槽凿到设计标高后,立即请设计、地勘、建设、监理共同对基底持力层进行检验验收,对地勘漏钻或地勘资料表现不详处,严格按设计和地勘进行钎探处理,做好处理统计,深入把握好基础持力层情况。
11. 基底标高复测
测量人员经过对基槽底标高进行复查,对剔凿开挖深度不满足基槽,做好相关统计,并立即安排人工进行清凿;对开挖自检合格基槽,应立即申报监理和质监部门验收。
12. 复线清底
经过复测,对基槽底宽、标高不满足,一定严格清理到位。
雨季施工,应做好排水方法,基槽底部沉渣应清洗洁净,经监理检验许可后才能进行封底。
13. 基底持力层验收程序
(1) 班组自检→项目部自检→报地勘、设计、建设、监理验收→合格→报质监站抽检验收→封底。
(2) 开挖质量验收标准:
规范表6.2.4土方开挖工程质量检验标准(mm)
项
序
项目
许可偏差或许可值
检验方法
柱基基坑基槽
挖方场地平整
管沟
地(路)面基层
人工
机械
主控
项目
1
标高
-50
±30
±50
-50
-50
水准仪
2
长度、宽度(由设计中心线向两边量)
+200-50
+300-100
+500-150
+100
全站仪,用钢尺量
3
边坡
设计要求
观察或用坡度尺检验
通常
项目
1
表面平整度
20
20
50
20
20
水准仪
2
基底土性
设计要求
观察或土样分析
注:地(路)面基层偏差只适适用于直接在挖、填方上做地(路)面基层。
14. 基槽封底
基底持力层经地勘、设计、建设、监理、施工、质监部门共同验收合格基槽,应按设计立即采取C15素混凝土垫层进行封底,浇筑方法有自拌和商品混凝土方法,具体依据实际情况确定。
七、 安全及文明施工保障方法
1. 严禁使用未成年人、老、弱、病、残、孕及高血压人员;
2. 特种作业人员,持证上岗;
3. 操作人员严禁酒后上岗,工地内不准打斗;
4. 入场人员举止文明,谈吐礼貌,不说脏话,入场前应做好安全教育工作;
5. 全部入场施工人员必需截好安全帽,系好帽带,穿好防滑胶鞋;
6. 和本项目无关人员严禁进入施工现场,值班人员做好现场监督管控工作;
7. 工程未进购材料,出入大门要紧闭;
8. 现场坑洞、临边、高边坡防护要到位,欠缺部位要加强防范;
9. 深基坑做好覆盖和临边防护,进入基槽里应设置爬梯,预防坠落;
10. 电工须参与电工知识学习考评,合格后持证上岗;
11. 对不懂电工人严禁修电锤,接电源;
12. 电工进入现场,须穿好绝缘胶鞋,配置好工具包;
13. 现场严禁空中抛掷物件;
14. 现场围场、场地平整、七牌一图、安全及文明施工教育在该工程基础施工期间抓紧完善;
15. 塔吊实施专一指挥,司机和信号工必需持证上岗;
16. 现场挖机严禁载人员操作,预防坠落;
17. 挖机作业,必需专员指挥,挖机作业半径范围内严禁留人;
18. 汽车行走通道,必需压实,防翻车事故;
19. 工地出入处设好冲洗设施,进出需确保市政卫生;
20. 注意明火作业管理;
21. 塔吊作业过程中,严格实施十不吊,严禁违规操作;
22. 现场突发情况防范方法:
(1) 现场设临时医疗室,医务人员为陈启远,职务医师(联络电话:)。
(2) 工伤事故发生时,第一时间向项目经理和监理单位汇报,同时由组长和负组长带头抢救伤员;以后在1小时内由项目经理向企业部门汇报。
(3) 组员天天巡视和排查安全隐患,监督工班整改,维护现场安全秩序,预防事故发生。
(4) 安全小组组员:
组长:项目经理 联络电话:
副组长:安全员 联络电话:
组员:张应虎、陈启远、张建福、李成金
(附件:贵州黔中勘测原始测量资料1份共7页)
贵州建工集团第五建筑工程有限责任企业
镇宁自治县钟豉楼上、下北街城南片区
棚户区改造一期工程A区安置房
项目部
3月28日
