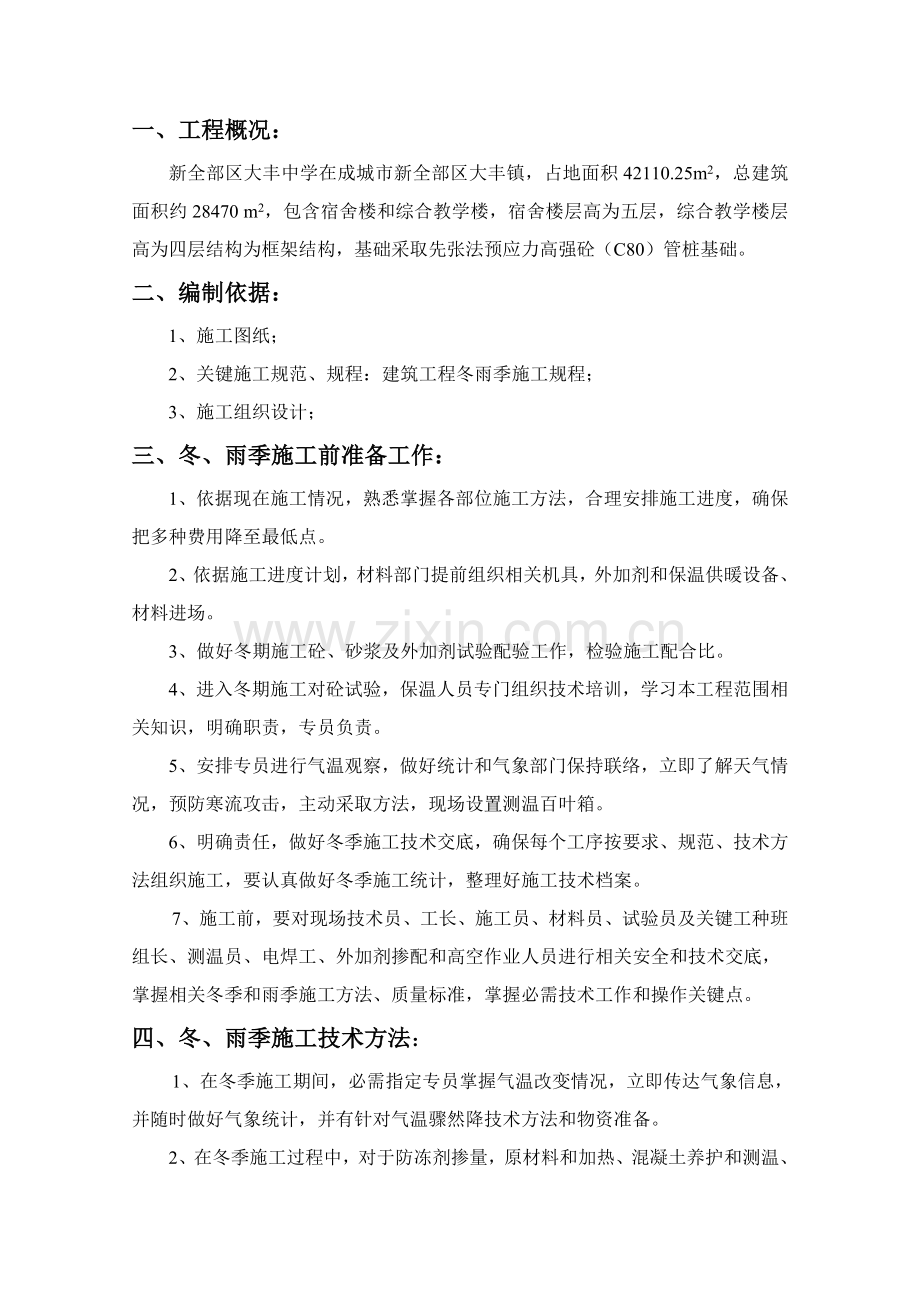

1、贵州建工集团总企业新全部区大丰中学冬雨季施工方案编制人: 审核人: 同意人: 二0一年十二月一、工程概况:新全部区大丰中学在成城市新全部区大丰镇,占地面积42110.25m2,总建筑面积约28470 m2,包含宿舍楼和综合教学楼,宿舍楼层高为五层,综合教学楼层高为四层结构为框架结构,基础采取先张法预应力高强砼(C80)管桩基础。二、编制依据:1、施工图纸;2、关键施工规范、规程:建筑工程冬雨季施工规程;3、施工组织设计;三、冬、雨季施工前准备工作:1、依据现在施工情况,熟悉掌握各部位施工方法,合理安排施工进度,确保把多种费用降至最低点。2、依据施工进度计划,材料部门提前组织相关机具,外加剂和保

2、温供暖设备、材料进场。3、做好冬期施工砼、砂浆及外加剂试验配验工作,检验施工配合比。4、进入冬期施工对砼试验,保温人员专门组织技术培训,学习本工程范围相关知识,明确职责,专员负责。5、安排专员进行气温观察,做好统计和气象部门保持联络,立即了解天气情况,预防寒流攻击,主动采取方法,现场设置测温百叶箱。6、明确责任,做好冬季施工技术交底,确保每个工序按要求、规范、技术方法组织施工,要认真做好冬季施工统计,整理好施工技术档案。7、施工前,要对现场技术员、工长、施工员、材料员、试验员及关键工种班组长、测温员、电焊工、外加剂掺配和高空作业人员进行相关安全和技术交底,掌握相关冬季和雨季施工方法、质量标准,

3、掌握必需技术工作和操作关键点。四、冬、雨季施工技术方法:1、在冬季施工期间,必需指定专员掌握气温改变情况,立即传达气象信息,并随时做好气象统计,并有针对气温骤然降技术方法和物资准备。2、在冬季施工过程中,对于防冻剂掺量,原材料和加热、混凝土养护和测温、试块制作养护及保温、加热设施管理等各项冬季施工方法,全部要设置专员负责,立即做好统计,并由工程关键技术责任人和质量检验人员抽查,随时掌握质量情况,发觉问题立即纠正,切实确保工程质量。3、关键项目工程技术方法:砌筑工程:、日平均气温在+5以上时,可按常温施工方法进行。、日平均气温在010,应用热水拌和砂浆, 并掺入拌和用量3%氯化纳(食盐),低于-

4、10掺入5%氯化纳。 、砌筑材料应做到:A、浇砖必需在正常气温下进行,砌筑时应合适浇水湿润,湿润后临时不用砖块,用草帘覆盖。B、砂石不许含有冰块,对冻结材料,必需经融化后方可使用。C、冬季砌筑砂浆稠度,宜比常温施工时合适增加,可经过石灰膏措施来处理。砂浆在使用时,温度不应该低于5。D、伴和砂浆用水加热,温度在超出80时,应注意水不得直接于水泥拌和,以预防发生假凝现象。E、冬季搅拌水泥砂浆时间应合适延长,通常要比常温期间增加0.51倍。F、严禁使用已经遭冻结砂浆,不准再以热水掺入冻结砂浆内重新搅拌使用,也不宜在砌筑水泥砂浆内掺水使用。、施工要求:A、在确保砂浆砌筑过程中,满足最低温低温度要求,调

5、制砂浆应做到随用随拌,不应一次调制过多,堆放时间过长。B、日最低温度等于或低于-15时, 对砌筑承重砌体砂浆标号,应该按常温施工提升一级。C、砖砌体水平和垂直灰缝平均厚度不可大于10mm,部分灰缝厚度不可小于8mm, 施工时要常常检验灰缝厚度和均匀性。下班前,将垂直灰缝填满,上面不铺灰浆,同时用草帘等保温材料将砌体上表面加以覆盖。次日上班时,应先将砖表面霜雪扫净,然再继续砌筑。冬季施工每日砌体高度及临时间断处高度差均不得大于1.2米。(2)、混凝土及钢筋混凝土工程:、冬季配置混凝土,应优先选择硅酸盐水泥,水泥标号不应于425号,水泥用量不宜少于300千克/立方米,水灰比不应大于0.6,低于-3

6、时应采取防冻方法,即:原材料加热,依据气温确定混凝土入模温度和加热温度。冬季施工用混凝土,其搅拌时间比常温情况下增加50%。模板工程:(1)、模板保温方法:梁、墙、柱模板采取挂阻燃草纤被保温,顶板随砼浇筑随铺一层塑料薄模,上加阻燃草纤被覆盖保温。砼达成设计强度30%后方可拆除保温,砼内部温度和表面温度、表面温度和外部温度之差在15度以内为安全;如温差超出15度时,加强保温方法,即加强塑料薄模和草纤被覆盖厚度,提升表面和外部温度,直到砼在养护期内缓慢冷却,确保内外温差不会超出15度时,即可拆除保温。柱、墙模板在砼温度降至5度,强度大于设计强度时即可拆除,梁、板模板待砼强度达100%方可拆除模板及

7、支撑,模板拆除后混凝土表面加临时覆盖,以确保砼缓慢冷却。(2)、模板堆放要符合要求,吊装、运输、装拆、存放,必需稳固可靠。(3)、负温养护期内不宜拆除模板。拆模板后混凝土表面温度和环境温度大于20时,应采取保温方法。(4)、在拆模过程中,假如发觉混凝土有受冻现象,影响结构安全质量问题时,应立即暂停拆除,等妥善处理后,方可继续拆除工作。钢筋工程:(1)、钢筋加工,要求要按规范进行操作施工,尤其是在运输、加工过程中,要轻拿轻放,以避免造成刻痕,撞击凹陷。(2)、钢筋接头及浇筑砼前将钢筋上冰雪冻块清理洁净。(3)、对浇筑完砼面预留钢筋上砼立即清理洁净。(4)、钢筋负温焊接,采取电弧焊焊接方法。当环境

8、温度低于-20度时不得施焊。(5)、雪天或施工现场风速超出5.4米/秒(3级风)焊接时,采取遮蔽方法,焊接后冷、钢筋堆放场地应平整扎实,并高于现场地面,用垫木将钢筋架起250毫米,避免因雨水浸泡而锈蚀,加工好成品、半成品雨天应覆盖,预防锈蚀,大风雷雨天气,施工层上钢筋工程应停止作业,预防雷击伤人。(6)、钢筋冷拉可在负温下进行,温度不宜低于-10。冬季钢筋焊接,宜在室内进行,当必需在室外焊接时,其最低气温不低于-10,而且有防雪挡风方法。混凝土工程:(1)、在砼浇筑之前,要立即清理钢筋及模板上冰雪冻块和污垢,对于脚手架,作业平台上冻块立即清除,以防滑倒坠落。(2)、砼要充足搅拌后再卸车,每盘拌

9、制时间不少于180秒,不要任意加水,若发生离析时在浇筑前应进行二次搅拌。(3)、浇筑竖向结构砼前先检验墙、柱模板保温是否包裹严密,以防砼局部受冻,竖向砼施工时除采取直接在模板外阻燃草珊被保温外,利用外脚手架安全网加棚布挡风,预防冷风直接贯击施工砼接触面。(4)、墙体砼浇筑要连续施工,间隔时间不超出2小时,不留或少留施工缝。(5)、平面砼浇筑前,地下结构采取将整个地下室内封闭,地上结构利用外脚手架安全网加棚布挡风合适封闭,必需时从封闭室内采取电暖气或其它方法加温,确保板底不受冻。(6)、梁板同时浇筑,浇筑方法采取从一端开始向另一端采取“赶浇法”浇筑。砼振捣密实后抹平,在砼表面温度降至2度之前覆盖

10、一层塑料薄模,两层阻燃草珊被,保温72小时。(7)、外加剂选择:应该选择符合国家标准,含有产品合格证、产品使用说明书防冻剂(如防冻2号),掺入数量为水泥用量2-3%。(8)、冬季混凝土保护:凡掺入防冻2号混凝土,通常标准上不覆盖。当温度低于-10时,应对侧模梁注表面用塑料薄膜和草帘覆盖。(9)、混凝土掺外加剂时,应该注意:外掺剂运输、堆放等要严格根据产品说明进行,使用外加剂时,必需设有专员负责,以确保配合比正确,严禁误掺或掺入数量不准等。冬季施工期间结构部分全部采取商品砼,砼在冬季施工过程中采取综合蓄热法,为确保冬季施工工程质量,对砼加热、搅拌、运输、浇筑及养护作以下要求:(10)、冬季施工用

11、于搅拌砼砂石、水泥均应保持正温。采取P.O32.5以上一般硅酸盐水泥,用暖棚存放,并不得直接接触80度以上热水。水泥不得直接加热。(11)、拌制砼采取加热水方法,水温小于80度,若达不到热工计算要求,则采取骨料加热法,骨料加热温度不得超出50度,具体温度值由热工计算确定。(12)、骨料必需清洁,不得含有冰、雪等冻结物及易冻裂矿物质,含泥量超出不得超出要求值,掺含早强型防冻剂时砼中不得混有活性骨料。(13)、混凝土拌制前,应用热水冲洗搅拌机,砼搅拌时间取常温搅拌时间1.5倍,砼运距尽可能缩短,同时要做好砼罐车及泵管保温工作。(14)、要求砼出搅拌机温度不低于10度,入模温度不低于5度。(15)、

12、砼养护:墙柱拆模后立即用塑料布覆盖,外挂阻燃草纤被保温,顶板砼浇筑初凝后铺一层塑料薄模,上加阻燃草纤被覆盖保温。(16)、砼试块留置:按要求留置一组标养,一组同条件。冬季施工应增加两组试件。(17)、砼养护时间不得小于14天。(18)、本工程基础和地下室、主体全部采取商品砼,应注意收听天气预报,避免大雨天气浇筑砼。如发生雨天浇筑砼情况,要确保现场有足够覆盖材料,即使覆盖。并预先设置施工缝,方便雨天能够立即停止浇筑。同时加强坍落度检测,确保砼强度。五、施工现场安全消防方法:1、施工前应组织项目部管理人员和施工队进行冬季施工安全教育。2、注意掌握天气情况,按方案做好冬季施工各项准备工作。3、冬期施

13、工做好防滑方法,雪后、雨后立即清理脚手架及上人马道上积雪和冻冰块;停止后有复工时外脚手架应全方面检验合格后方可投入使用。4、加强用火管理,现场有足够消防器材,预防火灾发生。5、加强用电管理,现场严禁使用裸线,不得私架电线,加强线路检验,预防漏电及电路失火,尤其是要在大风雪后对供电线路进行检验,预防断线造成触电事故。6、不得以棉帽替换安全帽。7、各井口、洞口等加设防护,做好防护工作。六、雨季施工管理方法:为加强本工程雨季施工现场管理,确保工程质量,提升经济效益,依据本工程雨季施工项目,特制订以下管理方法:(1)、严格实施国家相关标准、建筑施工规范。(2)、立即了解现场情况,和地下基坑、管道等情况

14、,采取针对方法和加紧清理工作,确保基础工程按期施工。(3)、在进行基础工程施工过程中,为了确保工程正常进行,采取有效方法预防雨水浸泡基础。现场部署临建给水管道,埋地暗敷,全部给水管道远离建筑物,给水管道埋置前,优异行水压试验,当确定不漏水时方可使用。(4)、关键施工机械设备设置防雨蓬,确保机器正常运转,雨天不影响正常施工。(5)、混凝土浇筑时,设置宽幅面防水塑料雨布,雨天边浇筑、边覆盖。逢雨季时,穿插室内作业,工期不受影响。(6)、为预防雨季施工期间,场地内必需排水通畅无阻,电气设备必需有防雨、防雷、避雷方法。机座要保持一定高度,配电箱、电机、电焊机等要有防雨罩,各类施工机械设备,应在雨季之前普查一遍,做到安全可靠。(7)、雨后应将模板内积水排出后再进行砼浇筑,同时因为潮湿原因,模板内杂物用气泵难愈吹出,应由人工进行清理,墙柱模板应留清扫口。(8)、认真组织安全检验,下雨后,要对施工机械、脚手架、塔吊进行全方面检验,确保安全情况下,再进行生产活动。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
