收藏 分销(赏)

外墙翻新综合项目施工专项方案.doc

上传人:w****g 文档编号:2595921 上传时间:2024-06-02 格式:DOC 页数:8 大小:20.54KB
下载 相关 举报
外墙翻新综合项目施工专项方案.doc_第1页
第1页 / 共8页
外墙翻新综合项目施工专项方案.doc_第2页
第2页 / 共8页
外墙翻新综合项目施工专项方案.doc_第3页
第3页 / 共8页
外墙翻新综合项目施工专项方案.doc_第4页
第4页 / 共8页
外墙翻新综合项目施工专项方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

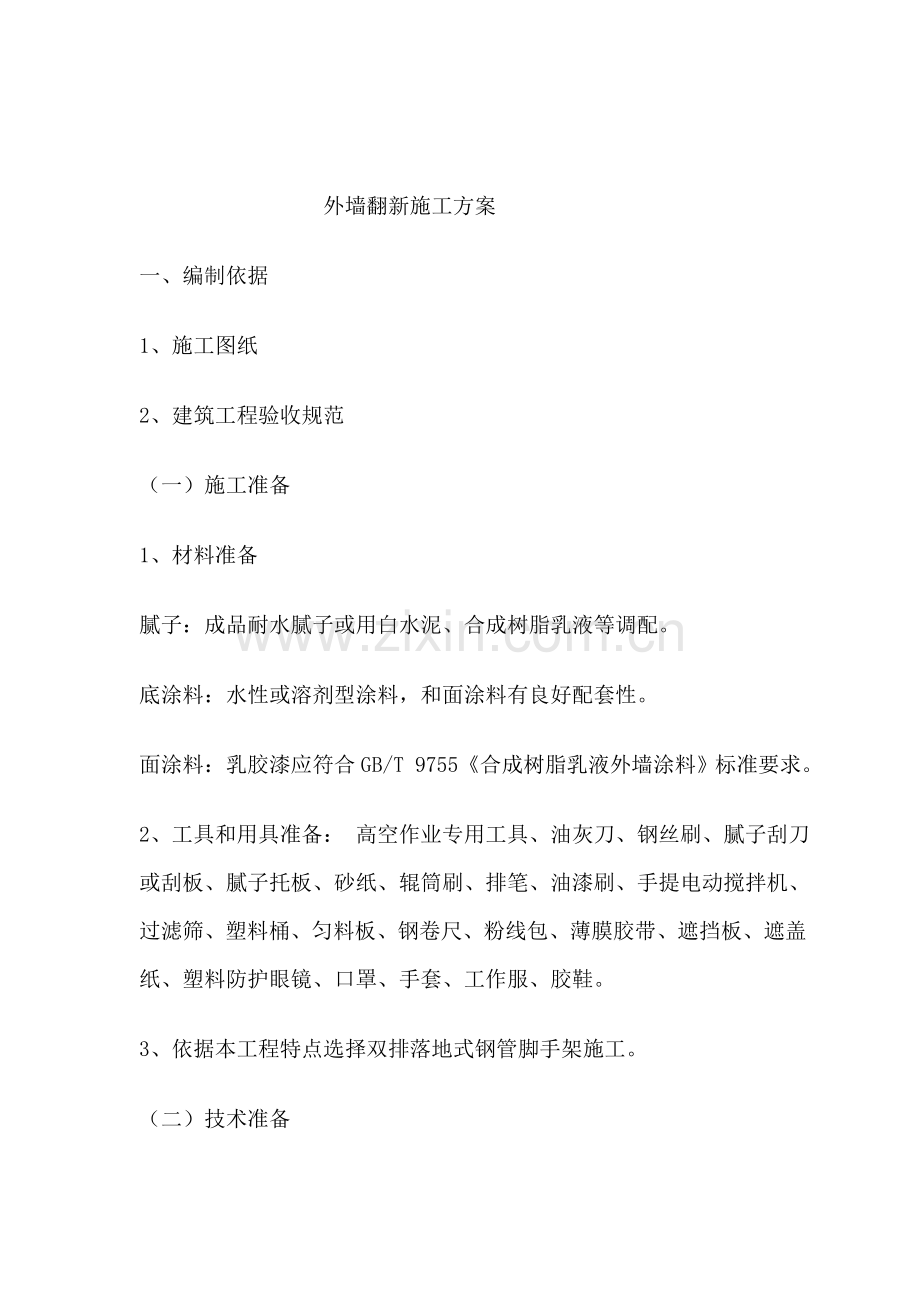

1、外墙翻新施工方案一、编制依据1、施工图纸2、建筑工程验收规范(一)施工准备 1、材料准备腻子:成品耐水腻子或用白水泥、合成树脂乳液等调配。 底涂料:水性或溶剂型涂料,和面涂料有良好配套性。 面涂料:乳胶漆应符合GB/T 9755合成树脂乳液外墙涂料标准要求。 2、工具和用具准备: 高空作业专用工具、油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸、辊筒刷、排笔、油漆刷、手提电动搅拌机、过滤筛、塑料桶、匀料板、钢卷尺、粉线包、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服、胶鞋。 3、依据本工程特点选择双排落地式钢管脚手架施工。(二)技术准备 1、已风化混凝土基底、吸水性强且粗糙起砂水

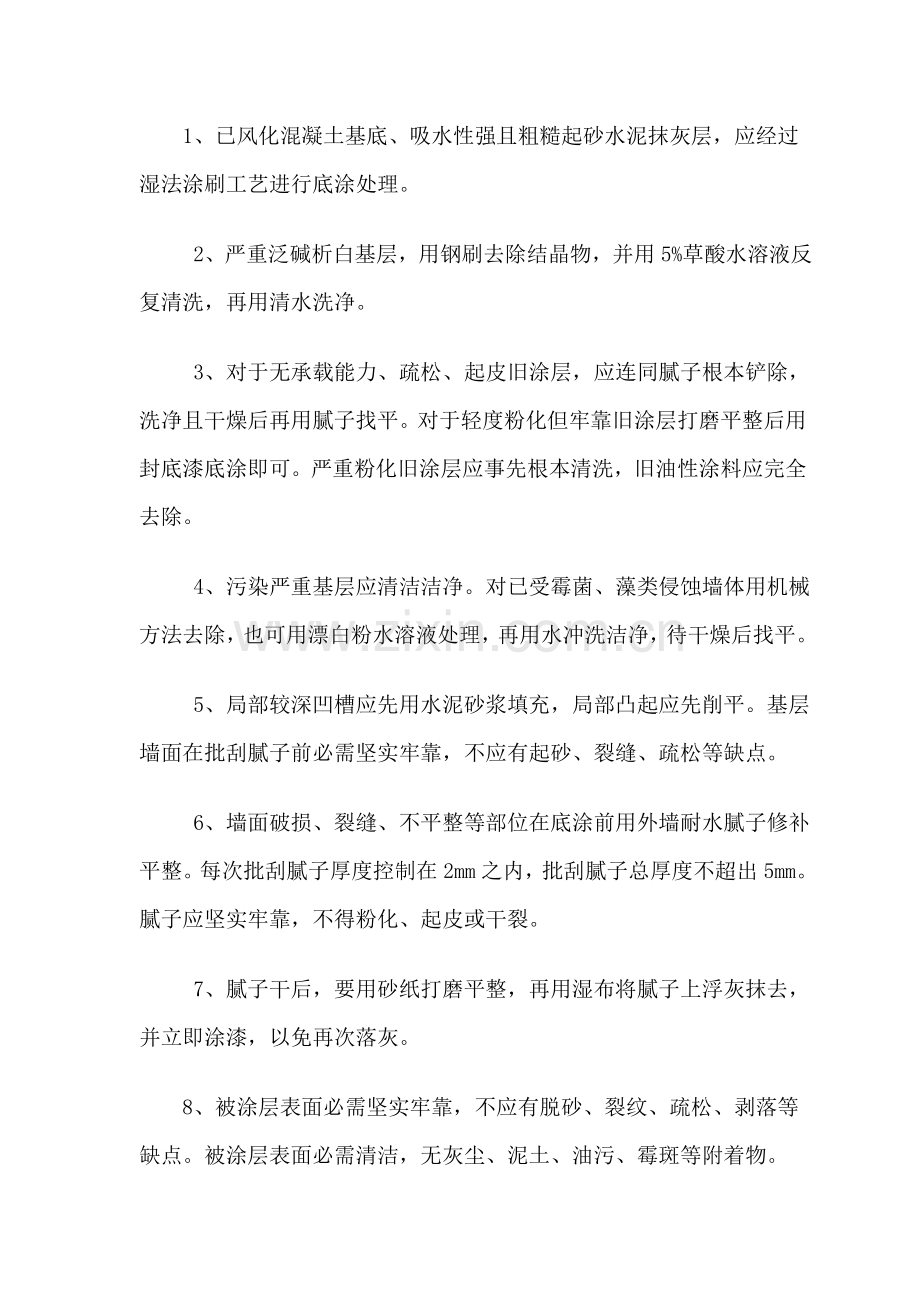

2、泥抹灰层,应经过湿法涂刷工艺进行底涂处理。 2、严重泛碱析白基层,用钢刷去除结晶物,并用5%草酸水溶液反复清洗,再用清水洗净。 3、对于无承载能力、疏松、起皮旧涂层,应连同腻子根本铲除,洗净且干燥后再用腻子找平。对于轻度粉化但牢靠旧涂层打磨平整后用封底漆底涂即可。严重粉化旧涂层应事先根本清洗,旧油性涂料应完全去除。 4、污染严重基层应清洁洁净。对已受霉菌、藻类侵蚀墙体用机械方法去除,也可用漂白粉水溶液处理,再用水冲洗洁净,待干燥后找平。 5、局部较深凹槽应先用水泥砂浆填充,局部凸起应先削平。基层墙面在批刮腻子前必需坚实牢靠,不应有起砂、裂缝、疏松等缺点。 6、墙面破损、裂缝、不平整等部位在底涂

3、前用外墙耐水腻子修补平整。每次批刮腻子厚度控制在2mm之内,批刮腻子总厚度不超出5mm。腻子应坚实牢靠,不得粉化、起皮或干裂。 7、腻子干后,要用砂纸打磨平整,再用湿布将腻子上浮灰抹去,并立即涂漆,以免再次落灰。 8、被涂层表面必需坚实牢靠,不应有脱砂、裂纹、疏松、剥落等缺点。被涂层表面必需清洁,无灰尘、泥土、油污、霉斑等附着物。(基层检验验收 基层应平整、清洁、无浮砂、无起壳。未经检验基层不得进行下道工序施工。) (三)施工方法 1、施工工序:清理表面填补裂缝、局部刮腻子磨平第一遍满刮腻子磨平第二遍满刮腻子磨平涂刷封固底漆涂刷第一遍面漆第二遍面漆直至满足要求2、施工环境:施工温度不低于5度,

4、最好10度以上,尤其背阴面;相对湿度不高于85%。雨天或大于四级以上大风天应停止施工。3、提议采取耐碱封底漆做底涂。也可用108胶刷涂。4、涂料在使用前加10-15%水(体积比)稀释并根本搅拌均匀,稀释用水应洁净。通常第一遍面涂加15%水,第二遍加10%。喷涂加15%水稀释。5、施工期间应盖紧桶盖,以防涂料结皮。涂刷过程中如需停顿,需将刷子或滚筒立即浸没在涂料中,涂刷完成后立即用清水洗净全部器具。6、可采取滚涂、喷涂和刷涂三种方法。7、必需等候上一遍乳胶漆膜干透后,方能进行下一道施工,刷涂前应对上一遍漆膜进行清理后施工。涂料干燥硬化是经过水分蒸发物理过程,所以,较高空气湿度或低温会延缓涂料干燥

5、硬化时间。在25 。C,相对湿度50%情况下,覆涂时间为2-3小时以上。8、保养期:5天以上(250C),低温应相对延长。(四) 质量确保方法 一、聚氯酯防水涂料确保质量关键是:配合比正确,搅拌充足,依据气候条件随拌随用;薄涂多刷,确保厚度,涂刷均匀,养护充足。 二、严把材料关,防水材料资料(包含产品合格证、防水材料准用证及防伪标志等)要齐全,材料进场后应现场进行抽样复检。 三、严格根据施工规范施工,施工前对全体操作人员进行技术交底,精心进行施工。 四、基层要满足防水施工要求,经相关人员验收合格后,方可进行防水涂料施工。(五) 安全注意事项 1、施工用材料必需用密封容器包装,存放材料库房和施工

6、现场应通风良好。 2、存料、配料和施工现场必需严禁烟火。 3、每次施工用完机具要立即用有机溶剂清洗洁净。 4、材料库房及施工现场应配置消防器材。(六)钢管脚手架安装施工方案1、方案选择依据本工程特点,外脚手架层采取双排落地式钢管脚手架,关键用于施工时安全防护和提供操作平台。外架立杆横距1.2 m、纵距1.6 m,内立杆离外墙边0.3 m、步距1.8 m,连墙杆按三步三跨设置,即连墙杆水平间距4.8m、竖向间距4.5 m,剪刀撑除两端设置外,中间每隔9.6m设一道,剪刀撑沿纵向跨越5-6根立杆,和地面夹角为45-60,外立面满挂密目安全网。在0.00 m层及操作层满铺竹架板,并在作业层以下3m处

7、满铺竹架板。2、脚手架材料要求扣件应购置正规厂家生产可锻铸铁扣件,含有出厂合格证和检测汇报,材料符合可锻铸铁分类及技术条件GB978-67、一般碳素结构钢技术条件GB700-79及一般螺纹GB196-81、垫圈GB96-76等技术标准。扣件表面不得有裂缝、气孔及其它影响使用安全缺点。扣件和钢管扣紧时接触良好,接触面严格吻合。旋转扣件转动部位灵活,两旋转面间隙应小于1。当扣件夹紧钢管时,开口处最小距离小于5。脚手架钢管采取外径为48,壁厚为3.5,材质符合一般碳素结构钢技术条件GB700-79中A3钢要求。3、脚手架搭设A、搭设程序搭设前准备工作地基处理放纵向扫地杆逐根树立立杆(安垫块),和纵向

8、扫地杆扣牢安装横向扫地杆,并和立杆或纵向扫地杆扣牢,安装第一步大横杆安装第一步小横杆第二步小横杆第三步小横杆加设临时抛撑(上端和第二步大横杆扣牢,在装设两道联墙杆后方可拆除)第三、四步大横杆和小横杆设置连墙杆接立杆加设剪力撑铺脚手板绑护身栏杆和挡脚板挂安全立网。B、搭设方法严格按次序搭设脚手架。立杆小横杆紧固于立杆上,小横杆靠墙一端应离开墙面30。立杆和大横杆,接头相互错开。脚手架各杆件伸出端头,均应大于10,以防扣件滑脱。C、剪刀撑设置剪刀撑搭设是将斜杆扣在立杆和小横杆上伸出部分上。斜杆两端扣件和立杆节点距离小于20,最下面一根斜杆和立杆连接点离底部小于50,且底部斜杆下端应置于垫板上,以确

9、保架子稳定。沿脚手架纵向按每组剪刀撑跨越立杆根数为5-6根(6 m),斜杆和地面夹角为45-60。脚手架外侧立面两端各设一组剪刀撑,由底部至顶部随脚手架升高连续设置,中间不间断。剪刀撑斜杆接长,采取搭接,搭接长度大于0.8m,设2个旋转扣件。每搭设一步高进行立杆和大横杆校正。立杆用线锤校正,其垂直度许可偏差为(架高1/200),大横杆拉线校正水平度(高差不超出50,并小于1/300)。D、连墙杆设置连墙杆采取刚性连接,本工程外侧按两步三跨设连墙杆和外架拉结。E、安全网设置双排脚手架外侧挂密目安全立网并张挂在外排立杆内侧。用镀锌铁丝将网周围每隔45(每个环扣间隔)系牢在脚手架钢管上。在0.00m

10、位置挂设水平安全网或满铺脚手板。 悬挑双排脚手架,水平安全网设置每两层一道用镀锌铁丝将网周围每隔45(每个环扣间隔)系牢在脚手架钢管上。F.脚手架拆除脚手架拆除前要认真向操作人员进行拆除交底和安全交底。拆除时应设警戒区,和显著标志,专员警戒严禁行人进入。拆除次序自上而下,按层按步拆除,不能上下同时作业,连墙杆和脚手架同时拆除,拆下架料应立即运至地面,严禁高空抛掷。 标准先拆后搭杆件。剪刀撑、栏杆不准一次性全部拆除。在搭拆中途更换操作人员,应立即对更换人员具体交底,方可操作。参与搭拆全部作业人员,一律凭上岗证上岗,必需思想集中,保持严厉,不准私自离,不准酒后作业。4、安全技术操作要求1、作业人员

11、必需持有效上岗证件,严格根据施工方案和安全操作规程施工。2、把好材料质量关,材料规格和质量必需符合规范要求,不合格材料不得使用。钢管有严重锈蚀、弯曲、压扁或裂纹不得使用。扣件有脆裂、变形、滑丝严禁使用。3、不违章作业,不得利用脚手架吊运重物,作业人员不得攀扶架子上下、不得推车在架子上奔跑、不得任意拆除脚手架部件和连墙杆及其它安全设施、脚手架底部或近部不得开挖沟槽。立杆底座加设垫板,地基必需扎实,并沿建筑物四面设临时排水沟。4、在大风大雨或停工一段时间后必需对脚手架进行全方面检验,如发觉变形、下沉,钢构件锈蚀严重,连接扣松脱等,要立即加固维修并经过检验合格后方可使用。5、严格控制施工荷载,不得在外架上集中堆积模板、架管砖材等,材料堆放量小于2KN/,且放置稳固。6、设置专用斜道供作业人员上下,采取防滑方法。未完成脚手架,每日收工时不得堆放多出钢管、扣件等物,确保架子稳定,使之不发生意外。7、在脚手架搭设时,多种材料必需进行可靠传输,不得随意乱抛,施工人员必需系好安全带,在竖立杆时,必需有两人以上同时操作,以防立杆不稳。8、搭设好脚手架,使用过程中严禁随意拆卸。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
