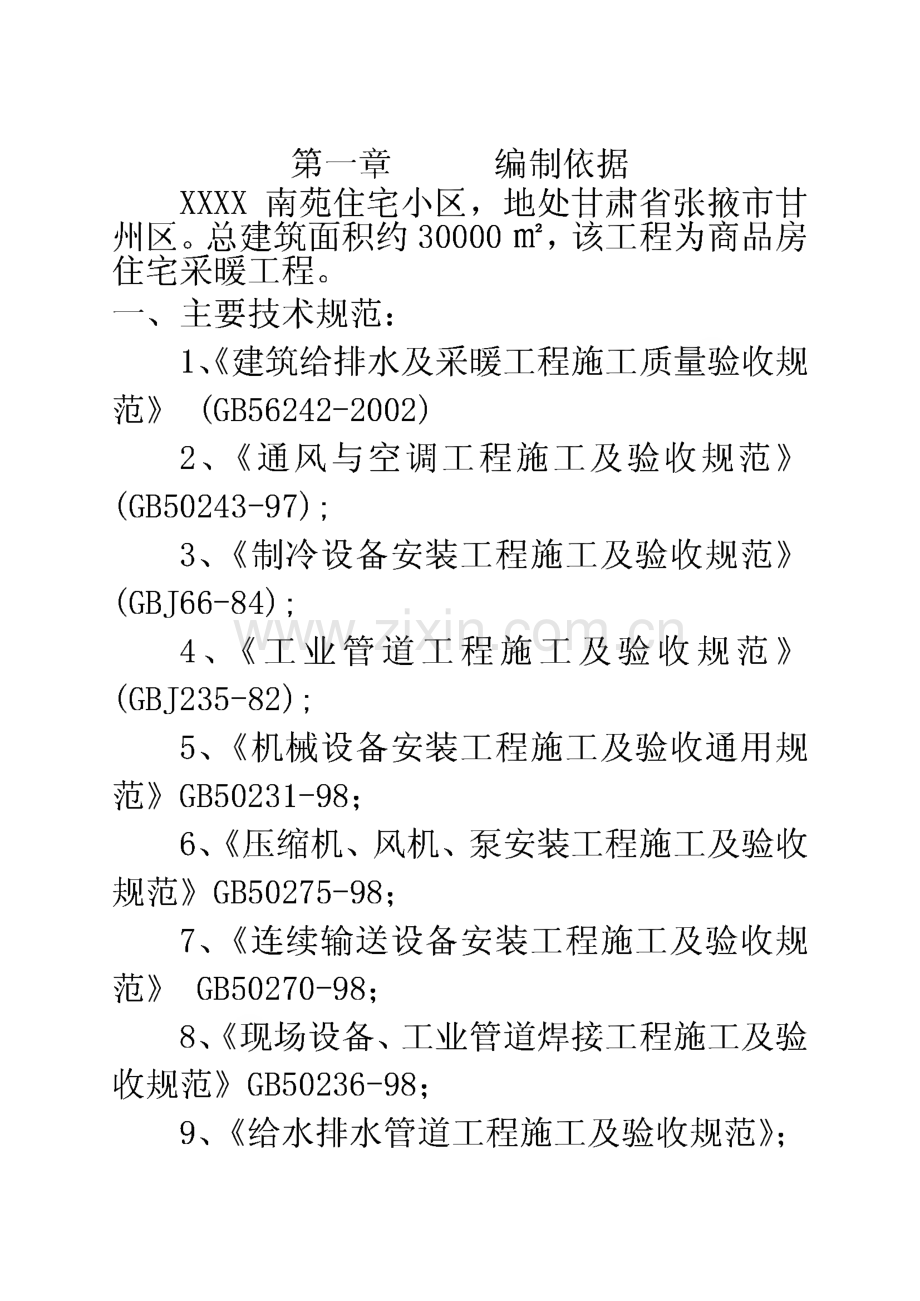

1、XXXX南苑住宅小区水源热泵中央空调系统工程施工组织设计建设单位:XXXX房地产开发有限公司 负责人:施工单位:兰州众联暖通空调工程技术有限公司编制:审核 批准:第一章 编制依据XXXX南苑住宅小区,地处甘肃省张掖市甘 州区L总建筑面积约30000 m2,该工程为商品房 住宅采暖工程。一、主要技术规范:1、建筑给排水及采暖工程施工质量验收规范(GB56242-2002)2、通风与空调工程施工及验收规范(GB50243-97);3、制冷设备安装工程施工及验收规范(GBJ66-84);4、工业管道工程施工及验收规范(GBJ235-82);5、机械设备安装工程施工及验收通用规范GB50231-98;

2、6、压缩机、风机、泵安装工程施工及验收规范GB50275-98;7、连续输送设备安装工程施工及验收规范GB50270-98;8、现场设备、工业管道焊接工程施工及验收规范GB50236-98;9、给水排水管道工程施工及验收规范;10、采暖与卫生工程施工及验收规范 GBJ242-82;11、工业设备、管道防腐蚀工程施工及验 收规范HGJ229-91;12、电气装置安装工程电缆线路施工及验 收规范GB50168-92;13、电气装置安装工程接地装置施工及验 收规范GB50169-92;14、电气装置安装盘柜及二次接线施工及 验收规范GB50257-96;15、电气装置安装1KV以下配线工程施工 及验

3、收规范GB50258-96;16、施工现场临时用电安全技术规范 JGJ46-88;17、工业自动化仪表工程施工及验收规范 GBJ93-86;18、地源热泵系统工程技术规范 GB50366-2005;19、供水水文地质勘察规范GB50027-2001;20、供水管井技术规范GB50296-99;21、建筑工程地质钻探技术规范JGJ 87-92;上述标准、规范及规程是本工程建设的最基 本依据,并未包括实际施工中所涉及的所有标 准、规范及规程。所使用的标准、规范及规程均 应为合同签订之日时的最新版本,施工过程中如 有修订,也应以修订后的版本为准。二、编制依据:1、XXXX房地产开发有限公司所提供的小

4、 区图纸及本工程的招标文件;2、兰州众联暖通空调工程技术有限公司企 业管理标准及程序文件。3、兰州众联暖通空调工程技术有限公司历 年类似工程施工经验、技术力量、机械装备能力 及经济实力。第二章工程概况工程简介甘肃张掖市甘州区o本工程为商品房住宅 小区,建设单位制定采用水源热泵冷热水机组为 该小区供暖。工程内容1、水源热泵机房安装工程;2、水源侧机井钻探工程(由业主单位自行施 工)3、水源侧管道连接施工4、地下机房土建工程(由业主单位自行施 工)第三章施工组织及部署 一、质量、工期、安全生产目标我司由主管领导会同有关人员,对该工程 现场进行认真踏勘,对施工图纸进行了认真学 习、理解和研究。针对本

5、工程建设项目的特点,对工程质量、施工工期、施工现场的安全、文 明施工制订了总体实施目标。(一)质量目标根据招标文件要求,确保达到国家质量合格 标准。在施工中结合工程实际,遵照质量保证体 系模式,加强内部管理,严格执行工艺标准,规范施工行为,运用质量控制手段,确保施工 过程的每一个环节、每一道工序都在受控状态 之下,为创优奠定坚实的基础。为了确保工程在竣工时一次通过施工、建 设、监理、设计、勘察单位与质量监督站的核验,按主控项目及一般项目控制,主控项目必须按设 计图纸、施工规范、强制性标准组织施工,以加 强施工过程中的质量控制,确保各分部、分项工 程达到既定的质量目标。(二)工期目标本次工程合同

6、占时尚未明确工期。寻求工期 提前,为业主早日开盘打好基础,届时工完场清,完成质量核验,交付业主。我司对该工程的工序 所需用的工期做了明确的划分,为使工期目标的 顺利实施,特制订如下组织措施:1、组织调配精干队伍,本着该工程项目工 期目标,发挥自身优势,精心组织、科学施工,在计划工期内确保竣工。力争提前竣工。2、强化组织管理机构,选派有丰富专业经 验的管理人员,技术人员参加,按项目管理实 行项目经理负责制,加强领导,使施工进度始 终处于受控状态,严格执行工程进度计划,确 保工期要求。3、加强施工准备工作,做好生产要素的合 理配置,严格执行施工规范和施工组织设计。4、每旬召开生产调度会,解决存在的

7、问题,确保总目标的实现。5、集中力量、抢攻重点、难关,充分发挥 工程技术人员和工人技师的作用,严格按进度 计划施工。6、调动全体员工的积极性,效益工资与质 量、进度、安全生产挂钩。7、做好各种技术准备,随时解决施工中出 现的问题,保证在施工作业中有作业计划及作 业指导书,服务到现场、管理人员24小时值班,深入作业层,跟班管理,对影响施工进度的各 种问题做到早发现早解决,把问题消灭在萌芽 之中。(三)安全生产目标1、争创市级安全文明达标工地,确保无重 大工伤事故,杜绝死亡事故。2、安全事故频率降低在2%。以内,杜绝火 灾事故和机械事故的发生。3、认真贯彻执行中华人民共和国安全生 产法及建设工程安

8、全生产管理条例。二、施工组织及部署1、施工总体部署施工组织安排为了在规定的工期中完成上述工程,单位的 领导必须高度重视,加强劳动力组织,配足施工 用机械,落实物资供应,严格施工工序质量,周 密组织施工,确保在总工期内完工。施工队伍组成及任务划分根据本工程项目及现场情况,为了统一管 理,我单位将成立一个施工项目部,下设一个专 业施工队负责设备安装及调试;施工区、段划分根据本工程特点和工期安排,项目部下设一 个施工队,对本工程组织精心快速施工。进场方法我们将组织本单位最强大的领导班子,选派 有丰富施工经验的项目经理,并配备足够现场施 工技术人员和生产指挥人员,并将机械、仪器等 在最短的时间内从我单

9、位调运至本工地现场。人 员将提前一周全部到达项目各工区,完善开工前 的所有后勤工作。力争早日具备开工条件,确保 在计划工期内完成本合同段的全部工作。2、施工部署的原则管理人员与施工队伍:项目部由具有丰富 施工经验的管理人员组成。施工队伍调集具有类 似工程施工经验的专业队伍。施工组织:采用先进的组织管理技术,统 筹计划,合理安排,分段、分工序平行流水作业,保证业主要求的工期。配备性能良好的机械设备,编制合理的施 工程序,充分发挥机械设备的生产能力。质量控制:进一步推进全面质量管理,严 格按照IS09001:2000标准质量管理体系进行 质量程序控制,对施工现场实施动态管理,上道 工序必须为下道工

10、序服务,质量实行质检员一票 否决制。3、施工现场总平面规划按照统一规划、精打细算,充分利用当地资 源,节约用地、考虑环境保护等因素进行平面布 置,修建临时设施。施工平面须按照张掖市有关 规定布置,并符合城市卫生及安全管理要求,便 于文明施工。4、临时设施 施工道路施工道路两边必须设置警示牌及施工人员 通道,两边用防护栏遮挡,严禁非施工人员进入。施工现场办公室为了加强现场施工管理,项目部各部门办公 室必须统一安排在现场。(3)现场材料及工具堆放设施现场小型工具和材料我方将现场建仓集中 保管。设置现场材料堆放场地,集中统一布置,配备安全保卫人员,区域由业主单位现场划分规 定。5、施工临时用电计划施

11、工临时用电主要为机械设备、电动工具、临时照明、警示灯等用电。电源具体接入点由施 工单位向建设单位现场协商解决。距施工现场 10m之内由施工单位进行临时用电线路敷设。并 设置电表,便于同业主结算,有利于节约用电和 计划用电。三、施工准备工作1、熟悉、审查图纸及有关资料进行图纸会审,审查设计图纸和资料是否 齐全,是否符合国家有关政策、标准及有关规定 的要求;图纸本身相互之间有无错误和矛盾,图 纸和说明是否一致;设计要求参照执行的施工及 验收标准、规程是否齐全、合理。进行设计交底,施工人员领会设计意图,掌握设计技术要求及设计要求的施工标准、规 程。熟悉各施工单位的进度情况及各专业施 工的交叉作业,工

12、艺布置情况,以便及早做好协 调工作。2、物资供应准备组织施工技术人员提前编制施工预算,落 实自供材料采购计划,选择物资供应商,确保材 料的供应。由建设单位提供的材料物资,我公司将严 格根据1809001:2000质量体系的要求进行进货 验收,确保使用到工程上的物资材料符合质量要 求。我公司自供的材料,材料供应商将从我公 司合格分承包方供应名册选择。如名册中没有,公司供应科将邀请业主、监理一同考察其供货能 力、产品质量、信誉等,确保自供材料的质量。3、内、外部关系的协调根据现场安排,管理人员提前进入施工现 场,熟悉施工现场和周围环境。与周边住户、生 产单位进行沟通协商解决施工过程中与其生产 的不

13、便和矛盾,确保顺利施工。4、落实各项计划落实临时用水、用电计划,落实材料临时 卸料点的位置。落实料库与材料加工厂场地。落实房屋的租赁计划,作为职工宿舍。落实机械设备、机具计划,组织车辆、机 具、设备进入施工现场,进行施工现场的封闭、警示。落实技术资料、技术人员、劳动力的配备,组织施工人员进入现场,对全体人员进行技术、质量、安全交底。第四章主要施工工艺(此部分工程由业主单位自行施工)水源管井系统一、参考规范施工技术规范:GB50296-99供水管井技术 规范物探测井:执行GB50027-2001(供水水文地 质勘查规范)_抽水试验:执行GB50027-2001(供水水文地 质勘查规范)水质分析:

14、常规分析,并及时送交结果。确定井位根据建筑总平面图来确定管井的位置,祥见 图纸。三、施工要求1、井身孔径为500mm。2、井底、井口装置预先出图。3、钻进:开挖1m,下入6 600mm护口导管,用6400mm或以上钻头钻进。采用水压和泥浆 护壁钻进,泥浆比重小于1.2,下井管前要破 泥浆壁,捞出沉淀物,使孔内干净、水清,然 后方可下井管。4、物探测井:执行GB50027-2001供水水 文地质勘查规范5、井管:国家正品钢管。6、滤水管:滤水管长度依据物探测井确定。7、下井管要安装找中器。8、填砾采用天然园砾,6 3-5mm,投砾前用 水冲洗干净,达到无泥无杂物,投砾厚度大于 12.5cm。9、

15、止水:采用优质粘土制成6 2-3cm的粘土 球在半干时投入,回填厚度5-10m,其后用优 质粘土继续回填至地面,分段捣实,确保止水 封井质量良好。10、抽水试验:进行二个落程,最大落程水 位稳定24小时。H、水样分析:抽水结束后,取水样保证即 时送检。12、测量水温:抽水试验同时测量水温。13、支持、配合建议方及建设单位委托有机 井监理资质的单位对整个施工进行监理。14、在第一口井成井后,作为探采两用井使 用,施工方将有关井的在施工中一切原始资料、记录和成井报告确保准确、清楚、齐全的提交 给甲方,并以此作为后续成井的具体技术资料。四、技术要求:1、打井、成井和验收标准必须按国家规定和技 术规范

16、GB0296-99的相关标准进行。2、终孔:建议。500mll1,井壁管:。300*8 mm 钢管;3、滤水管为钢筋网状滤水器,过滤材料采用铅 丝网,滤料直径为3-5 mm,保证井水的含沙 量:1/200000(体积比);4、成井应有排气装置和井水水位的监测装置;5、成井后,回灌水水管应在水位的上方30-50cm,做到排尽管道内空气,不至发生 气堵;成井后,要反复洗井,直至达到规范 要求。6、在含水层,除粉沙层外,全部下滤水管,尽 量扩大出水量和回灌量;7、成井后,应作回灌试验,回灌量应达到出水 量的60-80%;井口要求封闭。8、回灌时,灌水量应逐渐增大(例如从10m3/h 直到到达回灌目标

17、),在一个周期(一到两 个星期)内完成。打通回灌通路;9、成井后,在水泵到现场的情况下,应当将水 泵安装到位。若在成井时,潜水泵未到现场,应出具书面文件标明动、静水位位置,方便 水泵安装。10、在所有井成井后,记录保留所有资料,备 以后报验及管井维护。n、成井周期约为30天。机房设备安装(此部分工程由我单位施工)一热泵机组的安装1.1设备基础尺寸和位置的质量要求应符 合设备技术文件的规定。1.2设备开箱应按下列项目进行检查,并作 记录;1)箱号和箱数以及包装情况;2)设备名称、型号和规格;3)设备有无缺件,表面有无损坏和锈 蚀等情况;4)技术文件是否齐全等。1.3设客就位前必须将设备底座底面的

18、油污、泥土等污物和地脚螺栓预留孔中的杂物除 去。灌浆处的基础或地坪面应凿麻,被油污的混 凝土应凿除,以保证灌浆质量;1.4按设备技术文件的要求进行安装、找平 和调整;设备基础尺寸和位置的质量要求1.5与管道的连接注意事项同水泵的安 装。二漉杆式热泵机组的试运转:2.1系统吹扫采用压力为0.5-0.6Mpa的干 燥压缩空气或氮气按系统顺序反复多次吹扫,直 至无污物为止。2.2系统吹扫干净后,应拆除可能积存污物 的阀门,并清洗洁净,重新组装。2.3螺杆热泵机组的调试应严格按照生产厂家的随机说明资料进行,螺杆热泵机组的试运转不应少于8h。三、水泵的安装1.1永泵就位前应作下列复查及应注意事项:1.1

19、.1基础尺寸、位置、标高应符合设计要 求;1.1.2水泵不应有缺件、损坏、锈蚀等情况,管口保护物和堵盖应完好;1.1.3盘车应灵活,无阻滞、卡住现象,无 异常声音.1.1.4出厂时已装配、调试完善的部件不应 随意拆卸。确需拆卸时,应会同有关部门研究后 进行,拆卸和复装应按设备技术文件的规定进 行。1.2水泵的找平与找正:1.2.1水泵的找平应符合下列要求:a.卧式或立式泵的纵、横向不水平度不应 超过测量时应以加工面为基准;离心泵 的找平应以水平中开面、轴的外伸部分、底座的 水平加工面等为基准进行测量。b.小型整体安装的泵不应有明显的偏斜。1.2.2水泵找正应符合下列要求:a.主句辅后从动轴以联

20、轴节连接时,两轴 的不同轴度、两半联轴节端面间的间隙应符合设 备技术文件的规定。b.主动轴与从动轴找正、连接后,应盘车 检查是否灵活。c.泵与管路连接后,应复校找正情况,如 由于与管路连接而不正常时,应调整管路。1.3水泵管路安装应符合下列要求:1.3.1管子内部和管端应清洗干净,清除杂 物;密封面和螺纹不应损坏;1.3.2相互连接的法兰端面或螺纹轴心线 应平行、对中,不应借法兰螺栓或管接头强行连 接;1.3.3管路与泵连接后,不应再在其上进行 焊接和气割,如需焊接或气割时,应拆下管线或 采取必要措施,防止焊渣进入泵内和损坏泵的零 件;1.3.4管路的配置应按设计资料进行复检。2、水泵的试运转

21、:2.1 泵试运行前,应作下列检查:2.1.1原动机的转向应符合泵的转向;2.1.2各紧固件连接部位不应松动;2.1.3润滑油脂的规格、质量、数量应符合 水泵技术文件的规定;有预润滑要求的部位应按 水泵技术文件的规定进行预润滑;2.1.4润滑、水封、轴封、密封冲洗、冷却、加热、液压、气动等附属系统的管路应冲洗干净,保持通畅;2.1.5安全、保护装置应灵敏、可靠;2.1.6盘车应灵活、正常;2.1.7泵和吸入管路必须充满输送液体,排 尽空气,不得在无液体情况下启动;自吸泵的吸 入管路不需充满液体;2.1.8泵启动前,泵的出入口阀门应处于下 列开启位置:a.入口阀门全开;b.出口阀门离心泵全闭,其

22、它泵全开(混流泵真空引水时,出口阀全闭);c.离心泵不应在由口阀全闭的情况下长时 运转;也不应在性能曲线中驼峰处运转。2.1.9输送高、低温液体的泵,启动前必须 按设备技术文件的规定进行预热或预冷。2.2泵的启动和停止应按设备技术文件的 规定进行。管道泵和其它直联泵的转向应用点动的方 法检查。2.3泵在设计负荷下连续运转不应小于两 小时,且应符合下列要求:2.3.1附属系统运转正常,压力、流量、温 度等要求符合设备技术文件的规定;2.3.2运转中不应有不正常的声音;2.3.3各静密封部位不应渗漏;2.3.4番嗓国连接部位不应松动;2.3.5滚动轴承的温度不应高于75,滑动 轴承的温度不应高于7

23、0;2.3.6填料的温升应正常;在无特殊要求的 情况下,普通软填料宜有少量的渗漏(每分钟不 超过1020滴);机械密封的渗漏量不宜大于 10mL/h(每分钟三滴);2.3.7电动机的电流不应超过额定值;2.3.8泵的安全、保护装置应灵敏、可靠;2.3.9振动应符合设备技术文件规定;如无 规定而又需测振动时,应符合下列要求(用手提 振动仪测量);2.4试运转结束后,应作好下列工作2.4.1关闭泵的出入口阀门和附属系统阀3737560 07501000150 0300 0600 0120 00Im).18.15.12.1 0.08.06.04.03.02门;2.4.2输送易结晶、凝固、沉淀等介质的

24、泵,停泵后应及时用清水或其它介质冲洗泵和管路,防止堵塞;2.4.3放净泵内积存的液体,防止锈蚀和冻裂;2.4.4如长时间停泵,应采取必要措施,防止设 备沾污,锈蚀和损坏。按实际尺寸进行计划、核对,平面图排位。四定位:先主机定位一一各种水箱定位一一循环泵定位软水器定位一一其它辅助设备一一按设备 自重技术要求进行设备基础制作。五连接(1)、按各设备之间相互主次关系定位。(2)、按回水与供水间的主次关系来定位,各设备间的管道连接方式及方向。六原则(1)、大到小、主到次原则。(2)、便于日后正常检修(即各设备之间间距 合理)。(3)、减少管路设备之间发生打架现象。钢质管道安装工程施工方案(此部分工程由

25、我单位施工)1.(1)系统设备工作压力0。5MPAo(2)管材:空调冷水和冷却系统管道DNN 50mm者采用无缝管。管径V50时,采用焊接钢 管,焊接连接。(3)管道支、吊、托架必须设置于保温层的 外部,并镶垫木,具体形式和位置根据现场情况 确定。(4)安装手动密闭阀门和自动排气阀时应注 意方向,不得装反。(5)所有钢管与支架、吊架除锈之后刷防锈 漆两道,面漆两道。(6)所有的穿密闭墙管均按甘02人防-F-12施工安装。(7)保温:水管及其阀门等均采用橡塑保温 管壳进行保温,保温层厚度及做法按省标甘 02N2(P99)o(8)与水泵连接的进出管上必须设减震接 头,水泵进水管安装蝶阀压力表和Y型

26、过滤器,出水管上安装蝶阀、止回阀、压力表和带护套的 角型水银温度计,冷水机组进出口装压力表和温 度计。(9)水压试验压力:水系统1.2Mpa。(10)管道的连接形式根据管材不同而不同,镀锌管一般为丝接;无缝管则为焊接。(H)水管的安装还应注意坡度及坡向。(12)镀锌管及无缝管安装完毕后应进行水 压试验;2施工程序制冷机房设备就位一找平找正一设备配管一阀门、仪 表安装一水压试验一水冲洗一报业主及监理单 位验收一管道刷底漆一一管道绝热保温一刷调 和漆,画色环,箭头流向标志。3材料检验 1)检验要求(1)管子、管件、阀门等材料必须具有制造厂 的质量证明书或合格证。(2)管子、管件、阀门在使用前按设计

27、要求核 对其规格、材质、型号和定购单代号。(3)管子、管件、阀门在使用前进行外观检查,其表面要求如下:a无裂纹、缩孔、夹渣、折迭、重皮等缺陷;b没有超过壁厚负偏差的锈蚀及凹陷;C金钢管道及管道组件应有材质标记,并采 用光谱分析复验其关键合金成份,对于外观检查 有怀疑的应取样进行化学成份的复验。2)阀门检验(1)外观检查a阀门必须具有出厂合格证和制造厂的铭 牌,铭牌上应注明公称压力,公称通径,工作温度 和工作介质。b铸件应表面平整光滑、无缩孔、毛刺、粘 砂、夹砂、裂纹等缺陷。C锻制加工表面应无夹层、重皮、裂纹、斑 疤、缺肩等缺陷。d阀门的手柄或手轮操作应灵活轻便,开闭 时不得有卡塞现象,阀杆的全

28、开和全闭位置应相 符合,主要零件不得有严重缺陷。(2)阀门试验a低压阀门应从同制造厂、同规格、同型号 中抽查10%进行强度和严密性试验。若有不合 格,再抽20%,如仍有不合格则应逐个检查,对于属剧毒、可燃介质管道系统的阀门应100%进行强度和严密性试验。b高中压阀门均应逐个进行强度和严密性 试验。C阀门的强度和严密性试验应用洁净水进 行。4)阀门的强度试验压力为公称压力的1.5 倍,试验时间不少于5分钟,以壳体、填料无渗 漏为合格。d除蝶阀、止回阀、底阀、节流阀外,严密 性试验一般按公称压力进行。在能够确定工作压 力时,也可以用1.25倍的工作压力进行,以阀 瓣密封面不漏为合格,保压时间为5分

29、钟。e对焊阀门的严密性试验应单独进行,强度 试验一般可在系统试验时进行。f严密性试验不合格的阀门,须解体检查,并重新试验。g合金钢阀门应逐个对阀体进行光谱分析,合金钢及高压阀门每批取10%且不少于一个进 行解体检查内部零件,如有不合格则需逐个检 查。h试验合格的阀门,应及时排净内部积水。密封面应涂防锈油(需脱脂除外),关闭阀门,封闭出入口,并填写试验记录,如有不合格则需 逐个检查,试验合格的阀门在阀体上做出标识。i阀门的传动装置和操作机构应进行检查。要求动作灵活可靠,无卡涩现象。j安全阀在安装前应按设计要求进行调试。其调试要求如下:a).调试安全阀要求制作专用胎具,并保证 胎具的清洁,防止胎具

30、内的赃物进入安全阀密封 口。b).介质为气体的安全阀调试介质采用氮 气,介质为液体的安全阀调试介质为新鲜水,除 设计有特殊要求外。C).所有安全阀均按设计给定的起跳压力和 回座压力进行调试,起跳压力允许偏差为:当压 力小于0.48MPa时为13%;当起跳压力大于 0.48MPa时为设定压力的3%。d).安全阀的起跳次数不得少于3次。e).安全阀调试必须在日方代表和甲方代表 监督下进行。k阀门检验或安全阀调试时,甲方代表在现 场共同确认。3)管件的检验(1)弯头、异径管、三通、法兰、补偿器及紧固 件须进行检查其尺寸、材质、型号及识别号,高 压管件及紧固件验收后应填写记录。(2)法兰密封面应平整光

31、洁,不得有毛刺及径向 沟槽,法兰螺纹部分应完整,无损伤。凸凹面应 能自动嵌合,凸面的高度不得低于凹槽的深度。(3)垫片不能有径向划痕、松散、翘曲等缺陷。(4)弹簧支吊架应有合格证及数据书。4管道加工1)管道加工(1)管子切割a管道加工前对每根管子内部必须进行清理,具体措施按下列要求进行。a)公称通径大于或等于600mm的管道,宜进 入管内人工清扫或擦拭;b)公称通径200550mm的管道,可用弧形 板夹破布拖扫,或将管子直立,同时以木锤敲打 管壁,使管内的铁锈及污物彻底清理出来;c)公称通径50200mm的管道,可用绑有破 布、毛刷或钢丝刷的铁丝在管内反复拖拉,直至 干净;d)公称通径小于50

32、mm的管道,宜用压缩空 气吹净;b管道加工开始时,管工必须吃透图纸,确定管 子、管件材质,核对好尺寸,开始下料。C镀锌管和直径小于等于2的中低压碳钢管,应 用机械方法切割。d高压管和大口径碳钢管,宜用机械切割。若用 氧一乙快焰切害:必须将热影响区打磨掉至少 1.5mm。e不锈钢管应用机械或等离子方法切割,用砂轮 片切割或修磨时,砂轮片应专项专用,严禁不锈 钢与碳钢打磨交叉使用,禁止用火焰切割和电弧 切割。f管子切割后切口表面应平整,不得有裂纹、重 皮、毛刺、凸凹、缩口。熔渣、氧化铁、铁屑应 予以清除干净。开孔a开孔应在管段未成型前或相互组对之前进行,以便除净由于开孔而落入管内的切削物和熔渣 等

33、。b在管线上开大于1孔时,碳钢用氧一乙快焰,不锈钢用等离子或瀛弧切割开孔,开孔后必须将 热影响区磨去2mmoC在管线上开小于等于1孔时,必须采用机械钻 眼。d管道开孔应尽量在管道预制时进行,如果在安 装后开孔,开孔后必须及时将管内杂物用空气吹 扫干净或用布托净。组对要求a管子组对前检查坡口的质量、尺寸、角度应符 合要求,内外表面不得有裂纹、夹渣、污垢及铁 锈等缺陷。b组对前应用手工或机械清理坡口内外表面,在 20mm范围内不得有油漆、锈、毛刺等污物,其 方法碳钢可用角向磨光机、钢锤等,不锈钢和钛 材可用丙酮、不锈钢丝刷等。c对于焊接管要注意纵向焊缝并标出,以便与开 孔位置错开,相邻两管纵焊缝应

34、相隔180,有 可能的地方焊缝最小间距150mm。4管道敷设安装1)管道安装(1)管道附件及阀门已经检验合格,并具有所需 的技术证件。(2)管子、管件、阀门、垫片等已按设计要求进 行核对,其材质、规格、型号无误,管道预制质 量符合要求。(3)管道安装前应完成的有关工作如探伤、热处 理、清洗、脱脂等已进行完毕,并符合要求。(4)管子、管段、管件、阀门等内部已清理干净,不留污物或杂物。(5)管道安装的坡度,按图纸标注的要求进行。(6)耐酸不锈钢管道不应焊接临时支撑物,如需 焊接时,应符合焊接工艺的有关规定。(7)孔板法兰焊接的内部,应修磨平整光滑。(8)管道安装工作如遇中断,应及时用塑料管帽 封闭

35、敞开的管口,复工安装相连的管道时,应对 前期安装的管道内部进行检查,确认管内无问题 后,再进行安装。(9)管道的安装一般先大管,后小管;先高压管,后低压管;先不锈钢、合金钢管,后碳素钢管的 顺序进行。(10)管道安装前应进行内部清理,清理工作可 根据管内的清洁要求及管径的大小,分别采用人工清扫、弧形板拖扫、绑有破布、毛刷等的铁丝 在管内反复拖拉及压缩空气吹净等方法。(11)管道安装时应对法兰密封面及密封垫片进 行外观检查,不得有影响密封性能的缺陷存在。(12)法兰连接时应保持平行,其偏差符合要求。(13)法兰连接应保持同轴,其螺栓孔中心偏差 一般不超过孔径的5%,并保证螺栓自由穿入。(14)管

36、道遇有以下情况时,螺栓、螺母应涂抹 二硫化铝油脂、石墨机油或石墨粉。a不锈钢、合金钢螺栓螺母;b管道的设计温度高于100或低于0;c露天装置;d大气中有腐蚀性介质。(15)高低温管道的螺栓,在试运行时必须进行 热紧或冷紧,当管道设计温度为250350c时,在设计温度下一次热紧;当设计温度大于350 时,在350C时一次热紧完,到设计温度时进行 二次热紧。(16)设计温度低于200C的螺纹连接管道,其 螺纹接头密封材料,宜用聚四氟乙烯带或密封 膏,拧紧螺纹时,不得将密封材料挤入管内。(17)不锈钢管道施工时,不得使用铁质工具敲 击管子、管件及阀门等。(18)严禁用加热的方法对不锈钢管子和管件进

37、行加工或矫正,严禁用氧乙快焊接不锈钢管道。(19)不锈钢管道与碳素钢支吊架之间,应垫入 不锈钢片、不含氯离子的塑料或橡胶垫片,严禁 不锈钢管与碳素钢支吊架直接接触。(20)与设备连接的第一道法兰应加临时盲板隔 离,严禁脏物进入设备。盲板应有明显标记,专 人负责安装与拆除。(21)管道安装尺寸的偏差,不应超过要求。(22)管道连接时,不得采用强力对口、加热管 子、加置偏垫或多层垫片等方法来消除接口端面 的过量间隙、偏差、错口与不同心度等缺陷,当 发现这些缺陷时,应检查相邻或相关管段的尺寸 及管架,然后对产生缺陷的部位进行返修和校 正。(23)管道上仪表接点的开孔焊接应在管道安装 前进行。(24)

38、管道安装工作如有间断,应及时封闭敞开 的管口。(25)所有管道、部件安装前内部应无渣屑焊珠、污物和夹杂物,管道安装前,需用压缩空气吹扫。(26)1500Lb及以上管件的密封面及密封垫要 仔细检查,不得有影响密封性能的划痕、斑点等 缺陷o气流输送安装坡口要求按单线图标注的进 行。2)阀门安装(1)阀门安装前应检查填料函,填料应充实,其 压盖螺栓须有足够的调节裕量。(2)法兰或螺纹连接的阀门应在关闭状态下安 装;焊接式阀门在焊接时不应关闭,若是承插焊 的端头应留有1.62mni的间隙,防止过热变形。(3)对焊阀门与管道连接的焊缝宜采用气弧打 底,防止焊接时污染阀门。(4)安装阀门前应按设计要求核对

39、型号,并按阀 门的指示标记及介质流向,确保其安装方向正 确。(5)水平管道上的阀门,其阀杆一般宜安装在上 半周范围内。(6)阀门安装后,应对其操作机构和传动装置进 行调整试验,使之动作可靠、开关灵活、指示准 确。(7)运搬、存放阀门应注意保护手轮,防止碰撞 或冲击。吊装阀门严禁在手轮或手柄上捆绑绳 扣。(8)大型阀门安装前,应预先安好有关的支架,不得将阀门的重量附加在设备或管道上。3)支吊架安装(1)管道支吊架应按设计要求安装,并应保证其 材质的正确,支吊架标准图已将各部件详细标 明。支吊架的座标偏差不得超过10mm,标高不 宜有正偏差,负偏差也不应超过lOmm。(2)管道安装时,应及时进行支

40、吊架的固定和调 整工作,支吊架的位置按图上标注的进行。支吊 架安装应平整牢固,与管子接触良好。(3)导向支架或滑动支架的滑动面应洁净平整,不得有歪斜和卡涩现象。保温层不得防碍热位 移。(4)弹簧支吊架的弹簧高度,应按设计要求调 整,并作出记录。弹簧的临时固定件,应待全系 统安装、试压、绝热施工完毕后,方可拆除。(5)支吊架的安装焊缝应满焊,不得有漏焊、欠 焊和裂纹等缺陷,管道与支架焊接时,管子不得 有咬肉、烧穿等现象。(6)管道安装不宜使用临时支吊架,如必须设置 时,应有明显的标记,其位置不得与正式管架冲 突,管道安装完毕后,应及时拆除。(7)管道安装完毕后,应按设计要求逐个核对支 吊架的型式

41、、材质和位置。(8)有热位移的管道,在热负荷运行时,应及时 对支吊架进行检查和调整。5管道焊接1)焊前准备(1)人员资质参加管道焊接的焊工应根据自己现有的合 格项目承担适合自己的材质、管径和壁厚的管道 焊接任务,无证焊工禁止上岗作业。2)焊材的领用和发放管道焊接所用焊材严格按照焊材领用限额 卡制度执行,同时要求焊条头的回收数量与领 取的焊条数量相一致,否则焊条库保管员有权拒 绝发放焊条。焊工领取的焊条必须已按所要求的 温度和时间进行了烘烤,且烘烤和保温程序均符 合上墙规定的要求,焊工领取焊条必须携带保温 筒,否则不允许为其发放焊条。3)坡口开制及清理(1)焊接坡口型式和尺寸执行有关规定。(2)

42、坡口加工宜采用机械方法,不锈钢管若采用 等离子切割时应除净其加工表面的热影响层并 目测检查坡口表面是否有裂纹或其它不允许缺 陷,若有,应仔细修磨直至合格。(3)碳钢管的坡口加工,也可以采用氧一乙快焰 等方法,但必须除净其表面的氧化皮,并将影响 焊接质量的凸凹不平处修磨平整。(4)不等厚接头的对中应以内壁平齐为标准,若 对中后内或外错边超过1.6mm,都要求开制过渡 坡口,坡度为1:3。(5)SHA级管道的坡口表面在焊前应进行10%PT探伤,II级合格。若有裂纹或脱层现象应加倍 探伤,大量不合格应考虑进货产品存在质量问题,必要时应提出材料退货申请。4)焊接工艺(1)焊接方法的选用原则a SHA级

43、管道、S HB 1级管道、直径小 于57的碳钢工艺管线及小于600直径的不 锈钢管对接焊缝和传动设备入口管道均要求僦 弧打底,电弧焊填充盖面焊接。b能够进行双面焊的管道及管配件均要求 双面全电弧焊焊接。如管径大于0600mm的管 道,159以上的高径法兰接口等。c承插焊口、管道附件角焊缝采用全电弧焊 焊接。d其余焊缝可采用僦电联焊,也可采用全电 弧焊方法O不锈钢管道僦弧焊接时管内应在距焊 口两端各150200nm处粘贴水溶纸,且要求粘 贴严密。(2)组对间隙及错口偏差a对于承插焊,管道端部和承插底部之间应 留有1.62mm间隙。b对接焊缝间隙包括凸台与主管之间的对 焊焊口,组对间隙应控制在1.

44、6-3.2mmoC壁厚相同的管道组成件组对时,应使内壁 平齐,其错边量不应超过下列规定:a)SHA级管道为壁厚的10%,且不大于 0.5mmob)SHB级管道为壁厚的10%,且不大于 1.0mm oc)其余钢制管道不宜超过壁厚的10%,且 不大于2.0mm。若达不到要求必须进行修整。(3)焊接及组对的一般要求a直管段上两对接焊口中心面的间距,当公 称直径三150mm时,不应小于150mm,当公称直径 小于150mm时,不应小于管子外径。b焊缝距离弯管(不包括压制、热推和中频 弯管)起弯点不得小于100mm,且不得小于管子 外径。c卷管的纵向焊缝应置于易检修的部位,且 不宜在底部。d环焊缝距支、

45、吊架净距不应小于50nini,需 热处理的焊缝距支、吊架不得小于焊缝宽度的5 倍,且不得小于100mm。e不宜在管道焊缝及其边缘上开孔,否则被 开孔周围一倍孔径范围内的焊接接头,应100%进行射线探伤。f用于不锈钢和高合金的打磨工具应有明 显标识且专项专用。g焊接环境温度低于有关规定时,应采取提 高焊接环境温度的措施。h焊接不锈钢管时应与碳钢(平台、碳钢管 或钢结构)隔离,特别强调应远离镀锌材料。i严禁在工件上试电流或引弧,阿斯线应与 工件直接连接,禁止以钢平台与工件间接连接,特别是不锈钢管道或法兰焊接,以防工件滚动起 弧破坏工件表面及法兰密封面。j焊件组对时,点固焊及固定卡具焊缝的焊 接选用

46、的焊接材料及工艺措施应与正式焊接要 求一致。k采用卡具组对后拆除卡具时,不得用敲打 或掰扭的办法,拆除后应对残留痕迹打磨修整,并认真检查,对淬硬倾向较大的合金钢焊件,打 磨后还应进行渗透或磁粉探伤。5)焊接质量检验(1)所有焊工都应对自己完成的焊缝表面进行 自检,焊缝表面不允许有飞溅,药皮、夹渣、气孔、裂纹超标的咬边、未熔等缺陷。焊缝表面应成形 良好,宽度以每边盖过坡口边缘2mm为宜,角焊 缝的焊角高度应符合设计规定,一般为较薄件的 1.5倍。外形应平缓过渡。(2)本装置管道咬肉深度不允许超过0.5mm,旦 咬边总长度不超过整道焊缝总长的10%且不大 于 100mm。(3)管道的螺纹接头如采用

47、密封焊时,不得使用 密封带等有机材料,外漏的螺纹不应过长,并全 部由密封焊缝覆盖。(4)焊缝表面不得低于管道表面,焊缝余 高.hl+0.2b,且不大于3mmo(注:b为焊接接头组对后坡口的最大宽度(mm)(5)焊接接头错边不应大于壁厚的10%,且不 大于2mm(SHA级管道不大于1mm)o6)不合格焊缝返修(1)检查不合格的焊缝必须进行返修,返修工艺 应与原工艺相同,一般焊缝返修不允许超过两次,若出现超次返修,其返修措施应经过总工程师批 准,二次及超次返修工程队技术员必须填写返修 工艺卡,工艺卡经项目部技质办审批后方可对焊 缝进行返修。(2)同一管线的焊接接头抽样检查,若有不合格 时,应按该焊

48、工的不合格数加倍检验,若仍不合 格,则应全部检验。6管道系统试验1)试验前的准备(1)管道安装完毕后,应按设计规定对规定进 行强度试验和严密性试验。(2)管道强度试验宜在清洗之前进行。(3)管道安装完毕后系统试验前,编制“试验 块”资料包,会同设计、业主/监理及施工单位 按“试验块”对管道进行联合检查确认,确认合 格后方可进行试压,检查的项目如下:a管道系统全部施工完毕,一切检查工作结 束并合格,资料完整,并符合设计和有关规定;b支吊架安装正确齐全;C焊接工作已全部完成,并经检查、检验合 格;d焊缝及其它应检查的部位,不得涂漆或绝 热。在系统清洗时需要敲打的管道,不得先行铺 设绝热层;e试验用

49、的临时加固措施符合要求,安全可 靠,临时盲板加置正确,标志明显、记录完善;f试验用的检测仪表符合要求,压力表应经 校验并合格,精度不低于1.5级,量程为最大被 测压力的1.52倍,表数不少于两块;g试压时应有经确认的试验系统流程图及 批准的试压工艺卡;h试验前应将不能参与试验的其它系统、设 备、仪表及管道附件等加以隔离。如泵、压缩机、安全阀、过滤器等应隔离或拆除。加置盲板或临 时管节,并将该部位做明显标记和记录。2)试验过程(1)试验过程中如遇泄漏,不得带压修理,缺 陷消除后应重新试验。(2)系统试验合格后,试验介质一般宜在室外的 适当地点(试验流程图中标注)排放,排放时应 注意人身及建筑物的

50、安全。(3)试验完毕后,应及时拆除所有盲板,核对 记录,并填写“设备管道试验记录”。3)压力试验(1)压力试验应以洁净水进行。系统注水时应 将空气排净。(2)液压试验压力应按设计规定的值进行。(3)液压试验宜在环境温度5以上进行,否 则应将试验介质加温并保持在:碳素钢管道 5,合金钢管道15c以上。(4)液压强度试验升压应缓慢,达到试验压力后 稳压10分钟,再将试验压力降至设计压力,停 压30分钟,以压力不降、无泄漏、目测无变形 为合格。(5)液压试验合格后应缓慢降压,当最高压力 降至表压为零时,应及时打开进气口,严禁系统 造成负压。7系统冲洗试验合格后,须对系统反复冲洗,直至排出 水中不夹带

展开阅读全文
