资源描述

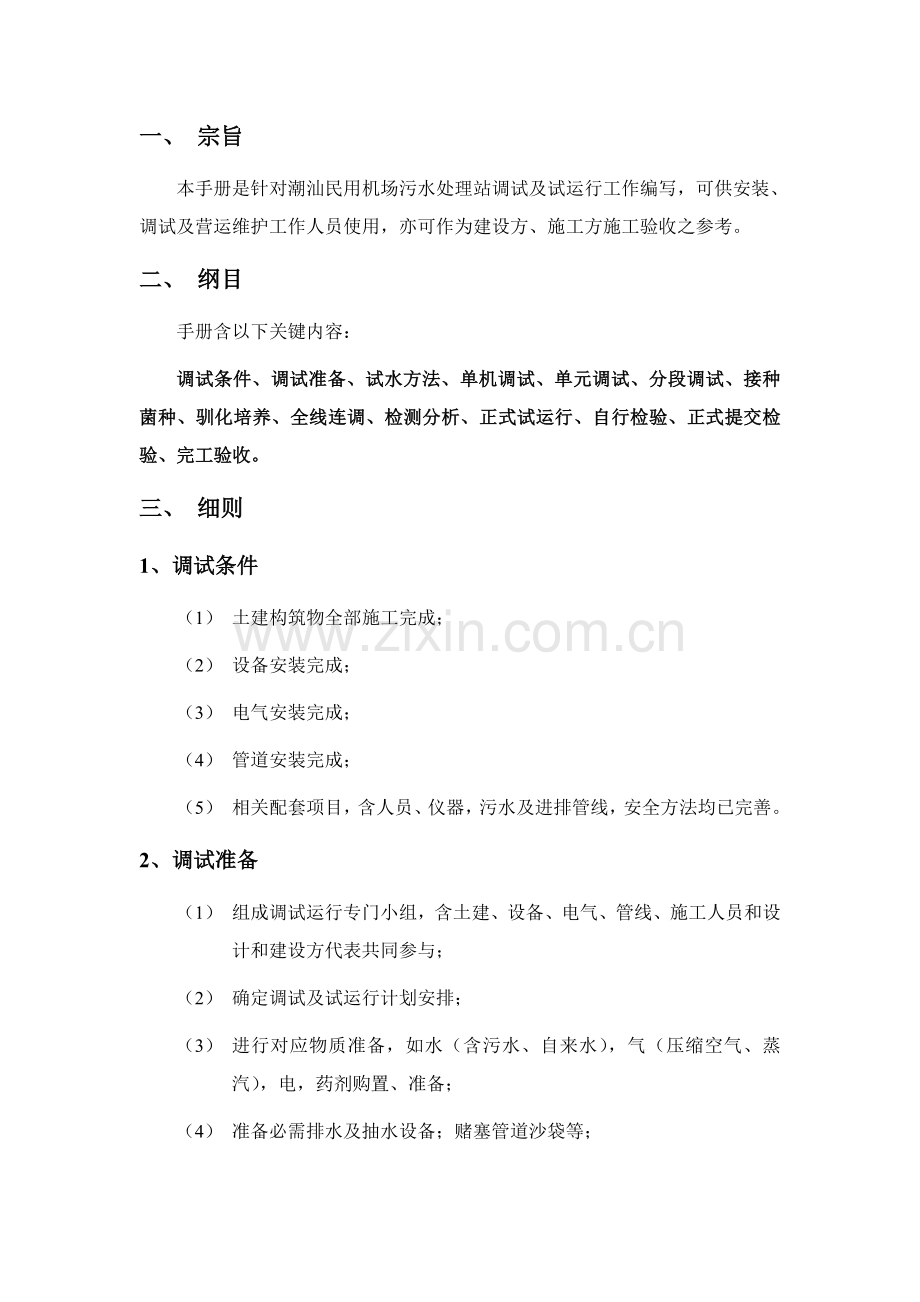

1、潮汕民用机场污水处理站改良CASS系统调试操作规程一、 宗旨本手册是针对潮汕民用机场污水处理站调试及试运行工作编写,可供安装、调试及营运维护工作人员使用,亦可作为建设方、施工方施工验收之参考。 二、 纲目手册含以下关键内容: 调试条件、调试准备、试水方法、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、检测分析、正式试运行、自行检验、正式提交检验、完工验收。 三、 细则 1、调试条件(1) 土建构筑物全部施工完成; (2) 设备安装完成; (3) 电气安装完成; (4) 管道安装完成; (5) 相关配套项目,含人员、仪器,污水及进排管线,安全方法均已完善。 2、调试准备(1) 组成

2、调试运行专门小组,含土建、设备、电气、管线、施工人员和设计和建设方代表共同参与; (2) 确定调试及试运行计划安排; (3) 进行对应物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂购置、准备; (4) 准备必需排水及抽水设备;赌塞管道沙袋等;(5) 必需检测设备、装置(PH 计、试纸、COD 检测仪、SS); (6) 建立调试统计、检测档案。3、试水(充水)方法(1) 按设计工艺次序向各单元进行充水试验;工程可完全使用洁净水或轻度污染水(积水、雨水);考虑到水源节省,可用 50%净水或轻污染水或生活污水,二分之一工业污水(通常根据设计要求进行)。(2) 建构筑物未进行充水试验

3、,充水根据设计要求通常分三次完成,即 1/3、1/3、1/3 充水,每充水 1/3 后,暂停 3-8 小时,检验液面变动及建构筑物池体渗漏和耐压情况。尤其注意:设计不受力双侧均水位隔墙,充水应在二侧同时充水。已进行充水试验建构筑物可一次充水至满负荷。 (3) 充水试验另一个作用是按设计水位高程要求,检验水路是否通畅和泄露,确保正常运行后满水量自流和安全超越功效,预防出现冒水和跑水现象。 4、单机调试(1) 工艺设计单独工作运行设备、 装置或非标均称为单机。应在充水后,进行单机调试。 (2) 单机调试应根据下列程序进行:a、 按工艺资料要求,了解单机在工艺过程中作用和管线阀门连接。 b、 认真阅

4、读、消化单机使用说明书,检验安装是否符合要求,机座是否固定牢。 c、 凡有运转要求设备,要用手动开启或盘动,或用小型机械帮助盘动。无异常时方可点动。 d、 按说明书要求,加注润滑油(润滑脂)加至油标指示位置。 e、 了解单机开启方法,如离心式水泵、潜污泵则可带压开启;空气压缩机则应在不带压条件下进行开启、停机。f、 点动开启后,应检验电机设备转向,在确定转向正确后方可二次开启。g、 点动无误后,作 3-5min 试运转,运转正常后,再作 1-2h连续运转,此时要检验设备温升和异响声,通常设备工作温度不宜高于 50-60,除说明书有特殊要求者,温升异常时,应检验工作电流是否在要求范围内,超出要求

5、范围应停止运行,找出原因,消除后方可继续运行。单机连续运行不少于 2h。 h、 单车运行试验后,应填写运行试车单,各方签字备查。5、单元调试(1) 单元调试是按水处理设计每个工艺单元进行,如格栅单元、旋流沉砂单元、预反应(厌氧)单元、改良CASS单元、加药单元、除臭单元、过滤单元、污泥浓缩单元、污泥脱水单元、紫外消毒单元等不一样要求进行。 (2) 单元调试是在单元内单台设备试车基础上进行,因为每个单元有几台不一样设备和装置组成,单元试车是检验单元内各设备连动运行情况,并应能确保单元正常工作。 (3) 单元试车只能处理设备协调连动,而不能确保单元达成设计去除率要求,因为它包含到工艺条件、菌种等很

6、多原因,需要在试运行中加以处理。 (4) 不一样工艺单元应有不一样试车方法,应根据设计具体工艺规程实施。 6、分段调试(1) 分段调试和单元调试基础一致,关键是根据水处理工艺过程分类进行调试一个方法。 (2) 通常分段调试关键是按生物处理和物化处理两段进行,可分别参考厌氧、好氧调试运行和物化反应、沉淀过滤调试运行指导手册进行。 7、接种菌种(1) 接种菌种是指利用微生物生物消化功效工艺单元,如关键有水解、厌氧、缺氧、好氧工艺单元,接种是对上述单元而言。 (2) 依据微生物种类不一样,应分别接种不一样菌种。 (3) 接种量大小:厌氧污泥接种量通常不应少于水量8-10%,不然,将影响开启速度;好氧

7、污泥接种量通常应不少于水量 5%。只要根据规范施工,厌氧、好氧菌可在要求范围正常开启。 (4) 开启时间:应说明,菌种、水温及水质条件,是影响开启周期长短关键条件。通常情况下,低于20时,接种和开启全部有一定困难,尤其是冬季运行时更是如此。所以,提议冬季运行时污泥分两次投加,以天天6000m3为例,提议第一期,在水解和好氧池中各投加12t活性污泥(注意:应采取方法预防无机物污泥进入),投加后按正常水位条件连续闷曝(曝气期间不进水)3-7d 后,检验处理效果,在确定微生物生化条件正常时,方可小水量连续进水20-30d,待生化效果显著或气温显著回升时,再次向两池分别投加10-20t 活性污泥,生化

8、工艺才能正常开启。 (5) 菌种起源,厌氧污泥关键起源于已经有厌氧工程,如化粪池、农村沼气池、鱼塘、泥塘、护城河清淤污泥;好氧污泥关键来自城市污水处理厂,应取当日脱水未加药活性污泥作为好氧菌种。 8、驯化培养(1) 驯化条件:微生物生长条件不能发生骤然突出改变,要有一个适应过程。驯化过程应该和原生长条件尽可能一致,通常见常规生活污水作为培养水源。废水因浓度较高不能作为直接培养水,需要加以稀释,通常控制COD负荷不高于 1000-1500mg/L为宜,这么需要按1:1(生活污水:清水)或2:1 配制作为原始驯化水,驯化时温度不低于20,驯化采取连续闷曝3-7d,并在显微镜下检验微生物生长情况。根

9、据不一样工艺方法(活性污泥、生物膜等),观察微生物生长情况,也可用检验进、出水COD 大小来判定生化作用效果。 (2) 驯化方法:驯化条件含有后,连续运行已见到效果情况下,采取递增污水进水量方法,使微生物逐步适应新存活条件,递增幅度大小按厌氧、好氧工艺及现场条件有所不一样。正常情况下,好氧正常开启可在 10-20d 内完成,递增百分比为 5-10%;而厌氧进水递增百分比则要小很多,通常应控制挥发酸 (VFA)浓度小于1000mg/L, 且厌氧池中PH值应保持在6.5-7.5范围内,不要产生太大波动,在这种情况下水量才可慢慢递增。通常情况,厌氧从开启到转入正常运行(满负荷量进水)需要 1-3 个

10、月才能完成。(3) 厌氧、好氧、水解等生化工艺是个复杂过程,每个工程全部会有自己特点,需要依据现场条件加以调整。9、全线调试(1) 当上述工艺单元调试完成后,污水处理工艺全线贯通,污水处理系统处于正常条件下,即可进行全线连调。 (2) 按工艺单元次序,从第一单元开始检测每个单元 PH 值(用试纸)、SS(经验目测)、COD(仪器检测),确定全线运行问题所在。(3) 对不能达成设计要求工艺单元,全方面进行检测调试,直至达成要求为止。 (4) 各单元均正常后,全线连调结束。10、检测分析(1) 全线连调中,按检测结果即可确定调试关键是生化单元和物化加药单元。全线连调中,按检测结果即可确定调试关键是

11、生化单元和物化加药单元。(2) 生化单元调试关键问题 :a、 要认真检验查对该单元进出水口位置、布水、收水方法是否符合工艺设计要求。 b、 正式通水前,优异行曝气检测,即射流曝气泵开启后,观察生化池曝气泵运行是否正常(无反转、异响现象)。 c、 检验管道全部节点焊接安装质量,不能有漏水现象发生,发觉问题立即修复至要求。 d、 检验管道、阀门全部固定处,必需牢靠可靠,预防产生通水后管道松动现象。 e、 检验生物填料安装质量,不仅要求牢靠可靠,而且处于同一水平面上,间距误差小于1 cm,检验无误后方可通水。f、 继续充水,直抵达成正常工作状态,再次开启曝气应能正常工作,气量大、气泡细、翻滚均匀为最

12、好状态。 g、 对生化方法要严格控制溶解氧(DO)量,厌氧工艺不许可有 DO 进入;氧化工艺则应确保 DO 控制在 2-4mg/L范围内。超出上述要求将可能破环系统正常运行。 (3) 物化加药单元调试关键问题 :a、检验调整池、一级反应池、沉降池、砂滤池进出水口水位、水量、收水方法是否符合工艺设计要求。b、观察斜管反应池出口水质,如有较多絮凝繁花溢出,则应调整减小进水量。c、依据生产车间排水波动和分析数据合适调整加药量。11、试运行(1) 系统调试结束后应立即转入试运行。 (2) 试运行开始,则应要求建设方正式派人参与,并在试运行中对建设方人员进行系统培训,使其掌握运行操作。 (3) 试运行时

13、间通常为 10-15 天。试运行结束后,则应和建设方进行系统交接,即试运行前期污水站全部设施、设备、装置保管及运行责任由工程施工承包方自行负担;试运行期,则由施工方、建设方共同负担,以施工方为主;试运行交接后则以建设方为主, 施工方帮助,完工验收后则全权由建设方负责。 12、自验检测(1) 由施工方制订自验检测方案,并做好对应统计。(2) 连续三天,按要求取水样(每 2h 一次,24h 为一个混合 样),分别在进出水口连续抽取, 天天进行检测 (关键为 锌、锰、汞、COD、PH、SS),合格后即认定自检合格。 13、交验检测(1) 由施工方将自检结果向建设方汇报,建设方认同后,由建设方寄出交验书面申请汇报,报请当地环境保护监测主管部门前来检测。 (2) 施工方,建设方共同准备条件,配合环境保护主管部门进行检测。 (3) 检测汇报完成后,工程技术验收完成。14、完工验收工资料 (1)由施工方向建设方提交完工验收申请,并向建设方提供完工资料。(2)由建设方组织,并正式起草完工验收汇报,报请主管部门组织验收。 (3)正式办理完工验收手续。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
