资源描述
第一节 冬、雨季施工阶段确定

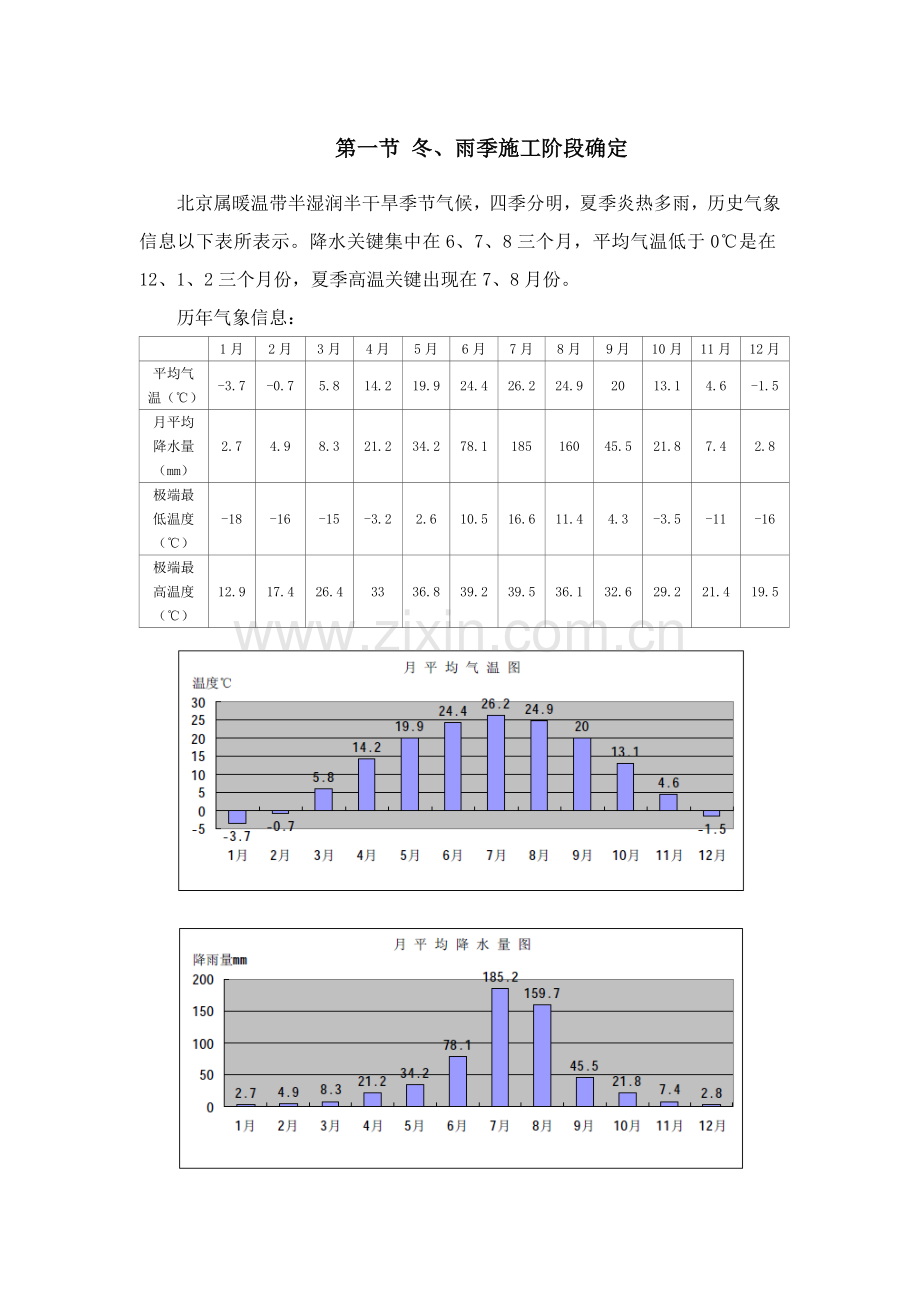

北京属暖温带半湿润半干旱季节气候,四季分明,夏季炎热多雨,历史气象信息以下表所表示。降水关键集中在6、7、8三个月,平均气温低于0℃是在12、1、2三个月份,夏季高温关键出现在7、8月份。
历年气象信息:
1月
2月
3月
4月
5月
6月
7月
8月
9月
10月
11月
12月
平均气温(℃)
-3.7
-0.7
5.8
14.2
19.9
24.4
26.2
24.9
20
13.1
4.6
-1.5
月平均降水量(mm)
2.7
4.9
8.3
21.2
34.2
78.1
185
160
45.5
21.8
7.4
2.8
极端最低温度(℃)
-18
-16
-15
-3.2
2.6
10.5
16.6
11.4
4.3
-3.5
-11
-16
极端最高温度(℃)
12.9
17.4
26.4
33
36.8
39.2
39.5
36.1
32.6
29.2
21.4
19.5
依据对北京市历史气象资料分析,通常确定6月15日至9月15日为雨季施工阶段,11月15日至第二年3月15日为冬季施工阶段。
第二节 雨季施工工作内容
依据施工进度计划,并结合现场实际,雨季施工电气工程关键工作内容为:结构配合、二次结构配合、部分桥架安装,因为结构配合包含室外作业,因为室外操作面较高,所以本年度雨季施工关键为:防雨、防雷。
第三节 雨季施工注意事项
一、雨季施工关键
1、建筑物防雷、临电线路检验。
2、预防食物中毒、中暑,监控传染病。
二、雨季施工布署

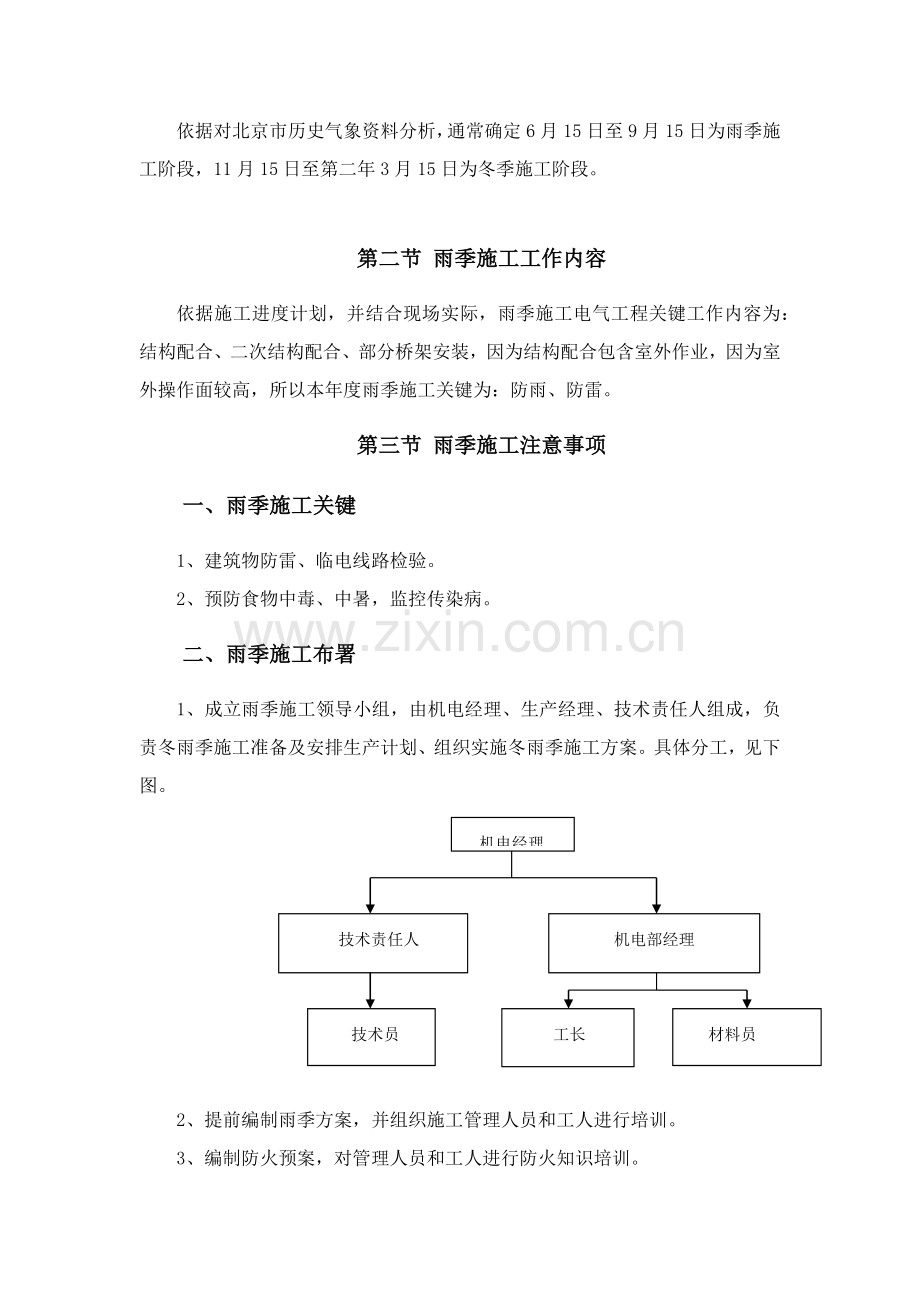

1、成立雨季施工领导小组,由机电经理、生产经理、技术责任人组成,负责冬雨季施工准备及安排生产计划、组织实施冬雨季施工方案。具体分工,见下图。
机电经理
技术责任人
(冬雨季施工方案、方法)
技术员
(方案方法编制)
机电部经理
(现场实施、监控、材料准备)
材料员
(物资购置、供给)
工长
(现场监督实施)
2、提前编制雨季方案,并组织施工管理人员和工人进行培训。
3、编制防火预案,对管理人员和工人进行防火知识培训。
4、设专业人员搜集气象资料。
三、本工程雨期施工方法
1、原材料要求
1.1加强对原材料控制
雨期施工因为气候条件,对原材料要求更高,加强对原材料控制是雨期施工第一步。关键手段首先是建立材料样品制,对所选定样品进行封样,其次是严格进场检验验收,正确合理地使用,妥善保管,提前建立管理台账,进行收、发、储、运等各步骤管理。材料控制包含原材料、成品、半成品等控制。
1.2合理组织材料供给
合理地、科学地组织材料采购、贮备、运输、建立严密计划、调度体系,按质、按量、准期满足建设需要。
1.3合理地组织材料使用,降低材料损失
加强运输、仓库、保管工作,健全现场材料管理制度,避免材料损失、变质,确保材料质量。
1.4加强材料检验验收,严把材料质量关
1.4.1关键设备、材料、成品和半成品进场检验结论要有统计,确定符合规范要求,才能在施工中应用。
1.4.2如有异议送有资质试验单位进行抽样检测,试验单位出具检测汇报,确定符合规范和相关技术要求,才能在施工中应用。
1.4.3依法定程序同意进入市场新设备、器具和材料进场验收,除符合规范要求外,还需提供安装、使用、维修和试验要求等技术文件。
1.4.4受潮绝热材料及制品,经过干燥处理后仍不符合要求不得使用。
2、雨期施工要求
2.1雨期施工准备要求
2.1.1雨期到来之前应编制雨期施工方案。
2.1.2雨期到来之前应对全部施工人员进行雨期施工安全、质量交底,并做好交底统计。
2.1.3雨期到来之前,应组织一次全方面施工安全、质量大检验,关键检验雨期施工方法落实情况,物资贮备情况,清除一切隐患,对不符合雨期施工要求要限期整改。
2.1.4作好项目上施工进度安排,室外管线工程应尽可能避开雨期,如不能避开应编制专题施工方案。
2.1.5露天堆放材料及设备要垫离地面一定高度,防潮设备要有毡布覆盖,预防日晒雨淋。
2.1.6施工机具要统一计划放置,要搭设必需防雨棚、防雨罩,并垫起一定高度,预防受潮而影响生产。
2.1.7雨期施工正逢盛夏季节,天气闷热,应合适调整作息时间,避开中午高温;后勤部门应采取必需防暑方法,如遮阳、发放解暑药品和降温饮料或饮水加防暑药品等,做好施工人员防暑降温工作。
2.2雨期施工安全技术要求
2.2.1雨期施工须注意三个方面问题,其一是避免材料设备受潮;其二是采取一定方法,确保高温下施工质量和人员安全;其三是预防火灾、水灾。
2.2.2登高作业人员攀越脚手杆或金属横梁、管子时注意防滑。
2.2.3重物吊装时,绑扎要牢靠,预防滑落。
2.2.4在平台上放置物品要放牢,必需时可用麻绳绑扎固定。
2.2.5易燃物品要设专库保管,存放易燃物品库房严禁动火。
2.2.6小型材料(如垫铁、螺母、螺栓、法兰、阀门、弯头等)或班组下料卡板、管托、小型零部件等,要集中堆放盖好,预防被被雨淋锈蚀。
2.3雨季施工对设备材料管理要求
2.3.1施工现场露天存放电气、仪表设备,如开关盘柜、电动机等要有防雨设施。已出库电气、仪表设备,要立即运至安装位置,以降低露天存放所增加防护设施费用。
2.3.2在雨期,全部施工用电设备,如电焊机、砂轮机、剪板机等全部应有防雨设施。
2.3.3雨期进场全部设备不许可放在低洼处,以免被水浸泡。
2.3.4雨期进入现场材料,不要在低洼潮湿地方存放,应垫起并用毡布盖好,以免材料受潮或被雨淋。
2.3.5在仓库内存放焊接材料,要确保离地面、离墙面不少于300mm距离。仓库内要通风干燥以确保焊接材料在干燥环境下保留。
2.3.6露天存放钢材下边应用道木或木方垫起,避免被水浸泡。
2.3.7电缆、电线等进场材料应严格遵从防潮、防晒、通风标准。
2.4冬、雨期施工对焊接管理要求
2.4.1凡下雨天和相对湿度大于90%时,严禁室外焊接施工。焊接工作最好移至室内,严禁为抢进度冒雨施焊。
2.4.2加强对焊接材料雨期保管工作,焊条随用随取,置于保温桶内;焊材应按要求烘烤,并做好防漏和排水工作;对特殊和低氢焊条应做专门严格防护,焊条在现场存放时间不宜过长。
2.4.3风速过大会影响焊接质量,所以大风天气应停止室外焊接作业,手工电弧焊、埋弧焊、氧乙炔焊在焊接时风速大于8m/s时,要有防风方法。
3、雨期物资准备要求
物资部门要依据雨期施工方法需要材料、小型机具计划,提前做好物资贮备工作,确保供给物资以下表所表示:
雨期物资准备计划表
序号
名称
单位
数量
备注
1
潜水泵
台
按实际需要
排水
2
抽水软管
m
按实际需要
排水
3
塑料布
m2
按实际需要
覆盖防雨
4
草袋
个
按实际需要
室外沟槽防水
5
石棉瓦
m2
按实际需要
室外机械、设备棚覆盖防雨
6
雨鞋、雨衣等防护用具
套
按实际需要
防护用具
4、雨期施工对现场临时水电要求
4.1雨期施工对现场临时用水要求
4.1.1检验施工现场及生产生活基地排水设施,疏通多种排水渠道,清理雨水排水口,确保雨天排水通畅。
4.1.2施工现场排水要统一计划,要求通畅无阻。
4.1.3在材料、设备等仓库及堆放场地周围挖排水沟、积水井、保持排水通畅。
4.1.4在进入雨期前项目经理部应检验仓库、休息室、暂设棚等建筑是否牢靠,能否经得起雨淋、水泡。有危险应采取加固方法。
4.1.5氧气瓶、乙炔瓶在室外放置时应采取防雨方法。
4.1.6凡露天使用电气设备,应有良好防雨、防潮性能或有妥善防雨方法。
4.2雨期施工对现场临时用电要求
4.2.1在进入雨期前项目经理部应进行施工现场临电设备安全检验,检验电气设备、开关箱等用电设备防雨设施是否完备,用电设备绝缘、接地是否良好,防雨雪设施是否安全可靠。
4.2.2施工现场用电设备在雨期来临之前应进行清扫和检修,对露天存放大型机电设备,对其机械螺栓及轴承等要常常加油并转动以预防生锈。
4.2.3排水泵电机负荷线应采取防水橡皮护套电缆。
4.2.4对焊接设备要搭设防护棚防雨,注意防漏电。焊接操作人员必需穿绝缘鞋。焊接设备必需一、二次线防护罩齐全,做到双线到位,手柄有绝缘,线皮不得破损。
4.2.5在潮湿场所或金属构架上等导电性能良好作业场所,必需使用Ⅱ类或Ⅲ类电动工具。在狭窄场所如室外井室内、立管竖井等,应使用Ⅲ类工具,假如使用Ⅱ类工具,必需装设额定漏电电流小于30mA、动作时间小于0.1s漏电保护器。Ⅲ类工具安全隔离变压器,Ⅱ类工具漏电保护器及Ⅱ、Ⅲ类工具控制箱和电源连接器等必需放在外面,同时应有些人在外监护。
4.2.6在尤其环境如湿热、雨期和存在爆炸性或腐蚀性气体场所使用工具,必需符合对应防护等级安全技术要求。
4.2.7局部照明灯、行灯及标灯,其电压不应超出36V。在尤其潮湿场所及室外井室、立管竖井及金属管道内工作照明灯电压,不应超出12V,行灯变压器必需有防水防雨方法。
4.2.8电气设备电源线应悬挂在安全地方,不准拖拉在地,班后勿忘切断电源。
4.2.9凡被雨淋、水淹电气设备应进行必需干燥处理,经摇测绝缘合格后,方可再行使用。
5、电气工程施工工艺及操作关键点
5.1电线管敷设
电线管路、管口、管子连接处应作密封处理,避免管内积水。
电气穿线前应对电线管路进行吹扫。
明配管支架应立即做防腐处理。
5.2桥架
桥架进场后应放置在防雨场所,预防雨水淋湿或雨水浸泡。
安装在潮湿场所桥架应保持场所通风良好,避免桥架结水造成腐蚀。
6、防雷方法
6.1停止室外作业,留在室内,并管好门窗;在室外工作人应躲入建筑物内。
6.2不宜使用无防雷方法或防雷方法不足用电设备。
6.3切勿接触天线、水管、钢丝网、金属门窗、建筑物外墙、远离电线等带电设备或其它类似金属装置。
6.4切勿站立于楼顶上或靠近导电性高物体。
6.5在无法躲入有防雷设施建筑物内时,应远离树木和桅杆。
6.6现场空旷地不宜打伞,不宜把钢管、铁锹、等扛在肩上。
6.7不宜进入五防雷设施临时棚屋、岗亭等低矮建筑。
6.8玻璃幕墙立即接地,防侧向雷击。
第四节 防高温和沙尘暴方法
一、防高温方法
1、职员防暑
1.1合理安排工作时间,避开高温时段。
1.2提供茶水、绿豆汤、配发风油精、清凉油等防暑用具。
1.3现场搭设遮阳棚,供职员休息使用。
1.4生活区设置淋浴室,确保职员洗浴要求。
2、施工方面方法
2.1对放置在室外库房等区域材料设备搭设遮阳棚或搬运房子到温度低地下室空间。
2.2对温度要求高工序,采取调整作业时间等措施,避开最高温时间段,进行施工。
二、防沙尘暴方法
北京在春秋季出现沙尘天气,依据机电工程工期安排,将采取以下针对性方法:
派专员搜集气象信息。
沙尘暴到来前,对楼层和厂区内材料进行清理、堆放,必需时设置可靠地压重或固定方法。
沙尘暴到来前,对机电已经加工、安装成品或半成品进行加固或对门窗进行封堵。
目 录
第一节 冬、雨季施工阶段确定 1
第二节 雨季施工工作内容 2
第三节 雨季施工注意事项 2
一、雨季施工关键 2
二、雨季施工布署 2
三、本工程雨期施工方法 3
1、原材料要求 3
2、雨期施工要求 4
3、雨期物资准备要求 5
4、雨期施工对现场临时水电要求 5
5、电气工程施工工艺及操作关键点 7
6、防雷方法 7
第四节 防高温和沙尘暴方法 7
一、防高温方法 7
1、职员防暑 7
2、施工方面方法 7
二、防沙尘暴方法 8
展开阅读全文
