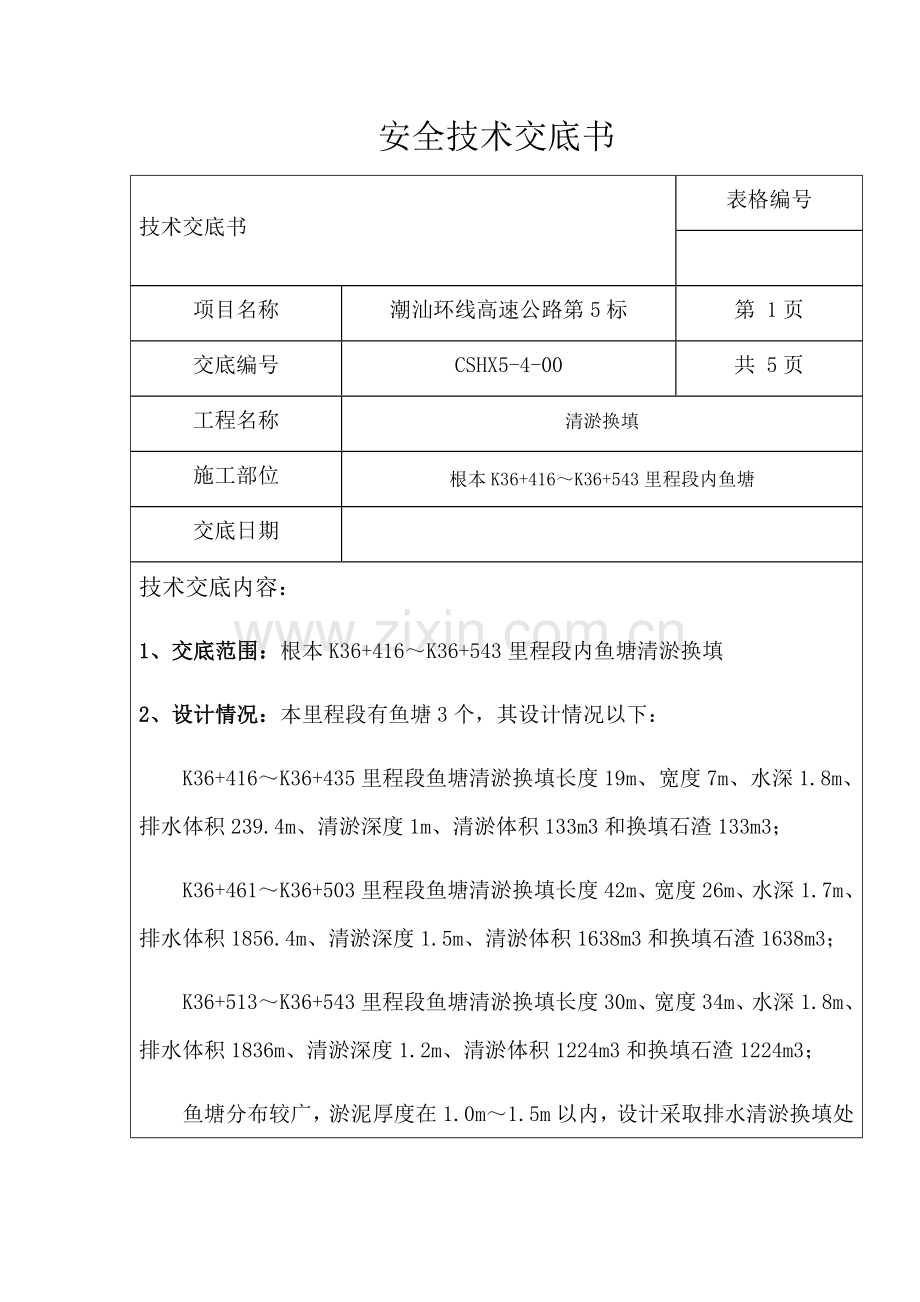

1、安全技术交底书技术交底书表格编号 项目名称潮汕环线高速公路第5标第 1页交底编号CSHX5-4-00共 5页工程名称清淤换填施工部位根本K36+416K36+543里程段内鱼塘交底日期技术交底内容:1、交底范围:根本K36+416K36+543里程段内鱼塘清淤换填2、设计情况:本里程段有鱼塘3个,其设计情况以下:K36+416K36+435里程段鱼塘清淤换填长度19m、宽度7m、水深1.8m、排水体积239.4m、清淤深度1m、清淤体积133m3和换填石渣133m3;K36+461K36+503里程段鱼塘清淤换填长度42m、宽度26m、水深1.7m、排水体积1856.4m、清淤深度1.5m、清

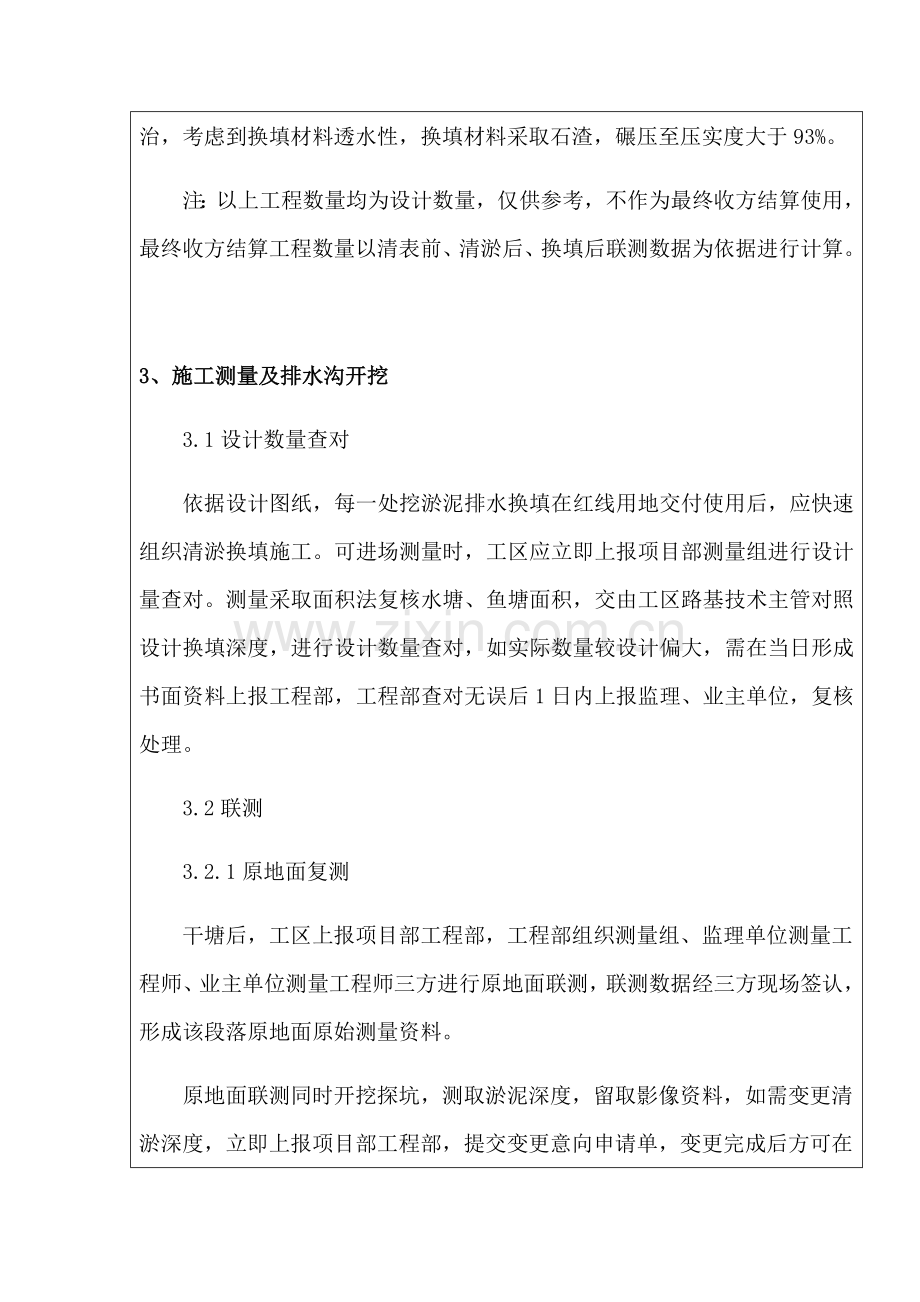

2、淤体积1638m3和换填石渣1638m3;K36+513K36+543里程段鱼塘清淤换填长度30m、宽度34m、水深1.8m、排水体积1836m、清淤深度1.2m、清淤体积1224m3和换填石渣1224m3;鱼塘分布较广,淤泥厚度在1.0m1.5m以内,设计采取排水清淤换填处治,考虑到换填材料透水性,换填材料采取石渣,碾压至压实度大于93%。注:以上工程数量均为设计数量,仅供参考,不作为最终收方结算使用,最终收方结算工程数量以清表前、清淤后、换填后联测数据为依据进行计算。3、施工测量及排水沟开挖3.1设计数量查对依据设计图纸,每一处挖淤泥排水换填在红线用地交付使用后,应快速组织清淤换填施工。可
3、进场测量时,工区应立即上报项目部测量组进行设计量查对。测量采取面积法复核水塘、鱼塘面积,交由工区路基技术主管对照设计换填深度,进行设计数量查对,如实际数量较设计偏大,需在当日形成书面资料上报工程部,工程部查对无误后1日内上报监理、业主单位,复核处理。3.2联测3.2.1原地面复测干塘后,工区上报项目部工程部,工程部组织测量组、监理单位测量工程师、业主单位测量工程师三方进行原地面联测,联测数据经三方现场签认,形成该段落原地面原始测量资料。原地面联测同时开挖探坑,测取淤泥深度,留取影像资料,如需变更清淤深度,立即上报项目部工程部,提交变更意向申请单,变更完成后方可在和施工班组联测、交底后进行下道工
4、序;如可根据原设计施工,亦需在和班组进行联测、交底后进入下道工序。3.2.2清挖后断面测量清挖完成后,工区上报项目部工程部,工程部组织测量组、监理单位测量工程师、业主单位测量工程师三方进行清挖后断面联测,联测数据经三方现场签认,形成原始测量资料。三方联测后,工区组织测量组和施工班组进行清挖后断面联测,三方签字确定,并下发施工技术交底。工区路基技术责任人依据自检、报检程序报请现场专业监理工程师验收合格后进行换填施工。3.2.3换填后断面测量换填完成后,工区上报项目部工程部,工程部组织测量组、监理单位测量工程师、业主单位测量工程师三方进行换填后断面联测,联测数据经三方现场签认,形成原始测量资料。三
5、方联测后,工区组织测量组和施工班组进行换填后断面联测,工区路基技术主管、测量主管、施工班组责任人三方签字确定。 3.2.4 开挖排水沟在红线内侧沿路线走向开挖一条60cmx60cm排水沟,将清淤地段积水排出,为清淤及回填施工发明条件,同时可作为区分公路用地界限标志。4、施工方法(1)淤泥处理方案采取挖除换填法,即全部挖除软土或淤泥类土,换填符合要求石渣。此施工方法较简单,施工速度较快,也从根本上改善了地基强度,是软基处理效果最好、最为根本方法。其施工工序为:清淤前联测联测数据整理、上报挖掘机清淤清淤后联测监理工程师验收填筑石渣压路机碾压监理工程师验收联测上部土石方填筑施工。(2)施工中控制关键
6、点及注意事项: 清淤及回填工作尽可能安排在晴好天气时进行,在清淤完成后立即选择符合要求石渣回填,避免下雨时,雨水影响清淤效果; 换填时,应分层铺筑(松铺层厚不得大于30cm),逐层压实,压实度93%; 压实机具选择20吨重型振动压路机; 路基清淤及回填施工应按要求规范化施工,实施专员专职、挂牌画线施工,树立施工标志牌,标明施工桩号、技术责任人、现场施工人员。每层填筑均要求留取符合规范要求施工照片,每一次填筑全部要检测压实度,在本层压实度检测合格后,经现场监理工程师同意后方可开始下层填筑施工;5、安全注意事项1、成立安全领导小组,并在项目经理部配置专职安全员负责整个施工过程安全工作。2、项目经理
7、部结合工程实际情况建立多种安全生产规章制度,教育并要求全员遵守安全操作规程。3、加强施工路段安全管理,安排专员负责现场安全指挥工作。在施工路段两头设置规范施工作业标志,进行道路封闭。4、组织新工人和临时人员上岗前安全基础知识教育,并定时组织考评。定时召开安全例会,组织开展安全生产竞赛总结交流安全生产经验。5、督促施工人员严格遵守安全操作规程,穿戴好安全标志服、帽及其其它劳动保护用具,增强自我保护意识。并常常开展安全检验活动,发觉隐患立即整改。对租赁机械除签署相关安全责任协议外,还应按本单位要求加强管理。6、遇有大小事故,立即上报,并安“三不放过”标准,配合相关部门做好事故分析和处理工作。并做好
8、经理部内部治安保卫工作。7、岗位分工明确,多种机械使用必需有专员操作且必需有操作证。8、雨天对施工路段作好防滑处理,降低事故。6、环境保护及文明施工1、清淤过程中挖出大量淤泥要卸入项目部划定弃土场范围内,严禁乱卸。2、多种车辆进出村镇,文明驾车、慢速行驶,遇地方车辆礼让三先,尽可能不鸣笛或少鸣笛,以免惊扰周围村镇居民。3、多种运输车辆采取对应方法预防扬尘,污染空气。施工便道保持路面洁净,常常洒水,降低扬尘。4、紧邻村庄地段尽可能避开深夜施工,以免影响周围居民正常生活、工作和休息。5、施工废水集中排放,多种施工废油、废液集中储积,集中处理,严禁乱流、乱淌,污染水源,破坏环境。6、生产生活用电、用水根据建筑施工临时用电、用水要求,将用电线路、用水管路排列整齐,污水集中排放。7、现场悬挂施工标志、安全标志、警示标志,做好施工安全宣传、防护工作。交底人复核人接收人
