收藏 分销(赏)

水泥搅拌桩综合项目施工组织设计.doc

上传人:a199****6536 文档编号:2582706 上传时间:2024-06-01 格式:DOC 页数:9 大小:36.54KB
下载 相关 举报
水泥搅拌桩综合项目施工组织设计.doc_第1页
第1页 / 共9页
水泥搅拌桩综合项目施工组织设计.doc_第2页
第2页 / 共9页
水泥搅拌桩综合项目施工组织设计.doc_第3页
第3页 / 共9页
水泥搅拌桩综合项目施工组织设计.doc_第4页
第4页 / 共9页
水泥搅拌桩综合项目施工组织设计.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

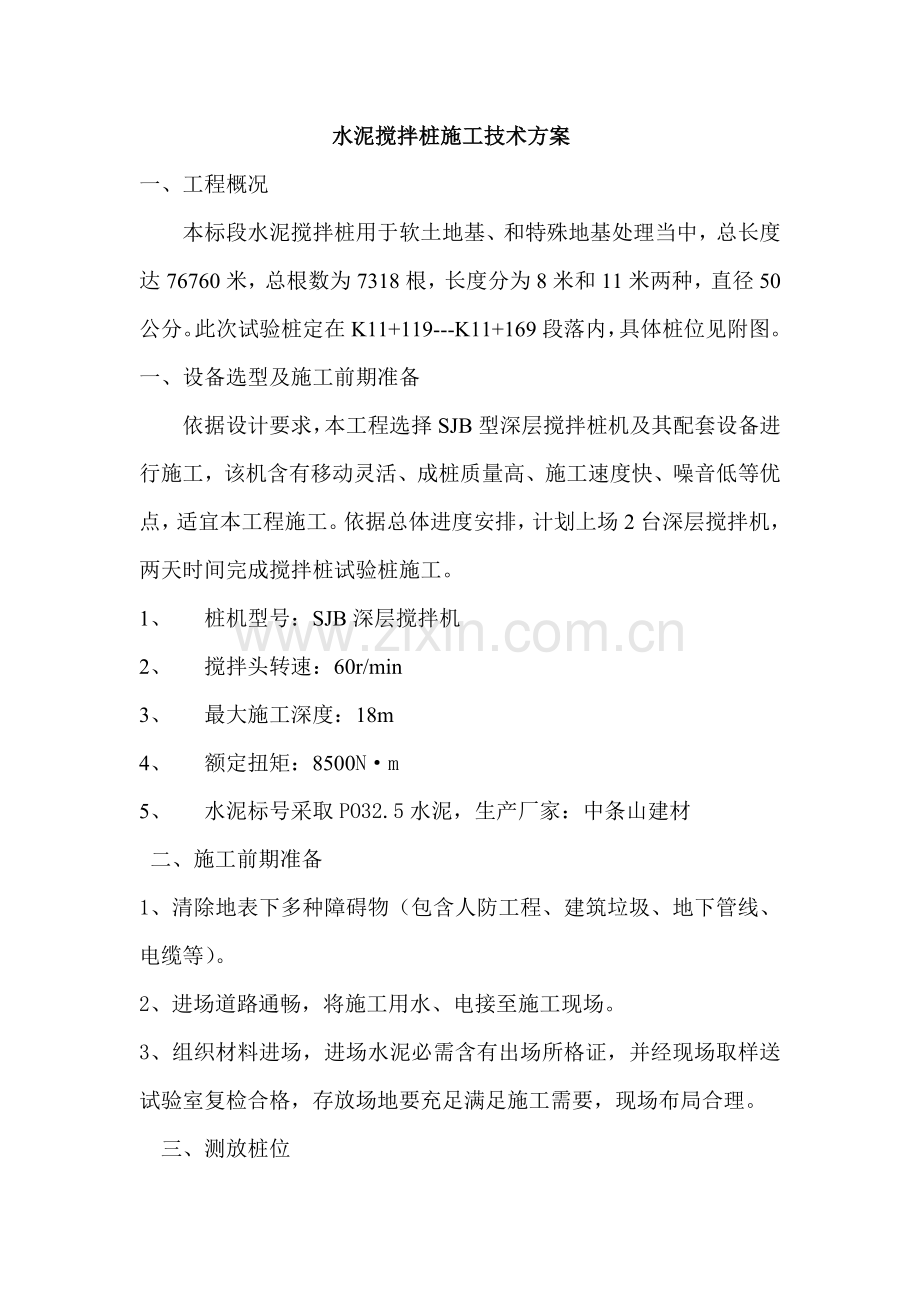

1、水泥搅拌桩施工技术方案一、工程概况本标段水泥搅拌桩用于软土地基、和特殊地基处理当中,总长度达76760米,总根数为7318根,长度分为8米和11米两种,直径50公分。此次试验桩定在K11+119-K11+169段落内,具体桩位见附图。一、设备选型及施工前期准备依据设计要求,本工程选择SJB型深层搅拌桩机及其配套设备进行施工,该机含有移动灵活、成桩质量高、施工速度快、噪音低等优点,适宜本工程施工。依据总体进度安排,计划上场2台深层搅拌机,两天时间完成搅拌桩试验桩施工。1、 桩机型号:SJB深层搅拌机2、 搅拌头转速:60r/min3、 最大施工深度:18m4、 额定扭矩:8500Nm5、 水泥标

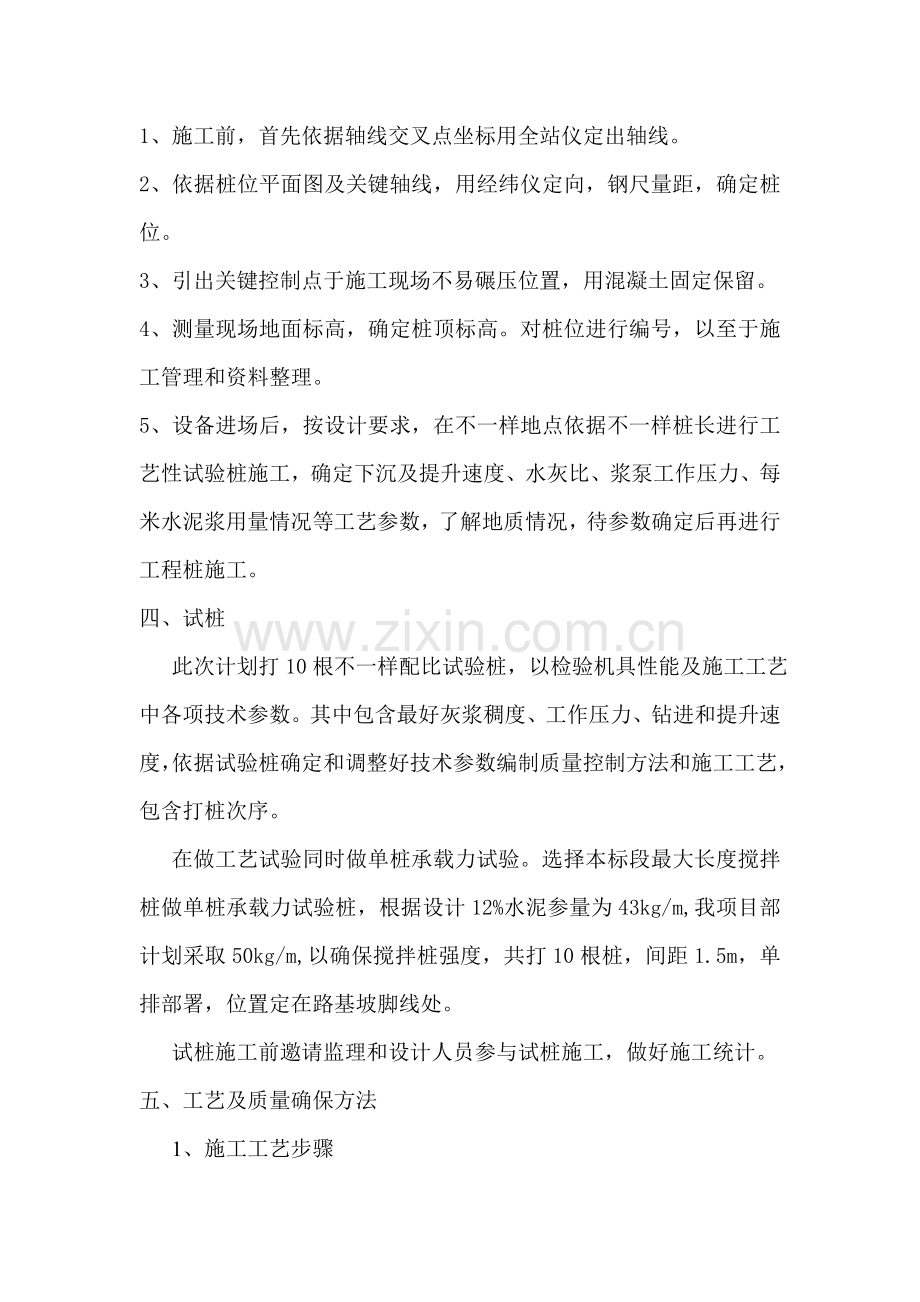

2、号采取PO32.5水泥,生产厂家:中条山建材 二、施工前期准备1、清除地表下多种障碍物(包含人防工程、建筑垃圾、地下管线、电缆等)。2、进场道路通畅,将施工用水、电接至施工现场。3、组织材料进场,进场水泥必需含有出场所格证,并经现场取样送试验室复检合格,存放场地要充足满足施工需要,现场布局合理。 三、测放桩位1、施工前,首先依据轴线交叉点坐标用全站仪定出轴线。2、依据桩位平面图及关键轴线,用经纬仪定向,钢尺量距,确定桩位。3、引出关键控制点于施工现场不易碾压位置,用混凝土固定保留。4、测量现场地面标高,确定桩顶标高。对桩位进行编号,以至于施工管理和资料整理。5、设备进场后,按设计要求,在不一样

3、地点依据不一样桩长进行工艺性试验桩施工,确定下沉及提升速度、水灰比、浆泵工作压力、每米水泥浆用量情况等工艺参数,了解地质情况,待参数确定后再进行工程桩施工。四、试桩 此次计划打10根不一样配比试验桩,以检验机具性能及施工工艺中各项技术参数。其中包含最好灰浆稠度、工作压力、钻进和提升速度,依据试验桩确定和调整好技术参数编制质量控制方法和施工工艺,包含打桩次序。 在做工艺试验同时做单桩承载力试验。选择本标段最大长度搅拌桩做单桩承载力试验桩,根据设计12%水泥参量为43kg/m,我项目部计划采取50kg/m,以确保搅拌桩强度,共打10根桩,间距1.5m,单排部署,位置定在路基坡脚线处。试桩施工前邀请

4、监理和设计人员参与试桩施工,做好施工统计。五、工艺及质量确保方法 1、施工工艺步骤 (1)、桩基就位:检验钻杆长度,钻头直径,将桩机移到指定位置对好桩位。 (2)、拌制固化剂浆液:深层搅拌机搅拌下沉同时,后台开始依据掺入比及水灰比等拌制固化剂浆液,水泥浆经充足搅拌均匀待压浆前将浆液倒入集料斗中,水灰比经计算为0.5。 (3)、喷搅下沉:开启深层搅拌机主电机,桩机钻杆垂直下沉,下沉速度1.0-1.2m/分,下沉过程中,工作电流小于额定值,随时观察设备运行及底层改变情况,钻头下沉至设计深度。 (4)、搅拌提升:深层搅拌机下沉抵达设计深度,略停后搅拌提升,提升速度为0.7-0.9m/min。提升过程

5、中一直保持送浆连续,中间不得间断。如有间断应进行处理。 (5)、反复搅拌下沉:反复前次作业。每根桩均要进行复搅复喷,速度为1.0-1.2m/min,喷浆压力为0.5-0.7 Mpa。 (6)、移位:桩机移至进行下一桩位,反复进行上述步骤施工。水泥搅拌桩工艺步骤图2、质量确保方法(1)、施工现场事先给予平整,不得回杂填土或生活垃圾。(2)、施工前依据设计要求进行工艺性试验,确定出各项施工参数,施工过程中严格按设计及工艺要求进行。当桩周为成层土时,应对相对软弱土层增加搅拌次数或增加水泥掺量。依据试验桩时确定灰浆稠度、控制喷浆、搅拌提升速度及反复搅拌时下沉和提升速度等技术参数精心组织施工。(3)、搅

6、拌头翼片枚数、宽度、和搅拌轴垂直夹角、搅拌头回转数、提升速度相互匹配,确保加固深度范围内土体搅拌次数满足规范要求。(4)、施工中一直保持搅拌桩机底盘水平和导向架垂直,搅拌桩垂直偏差不得超出1%,桩位偏差小于20mm,成桩直径及桩长满足设计要求。(5)、制备好浆液不得离析,不得停放时间过长,泵送必需连续。(6)、喷浆搅拌提升速度和搅拌次数符合设计及施工工艺要求,喷灰量及提升速度等由流量计控制并有专员统计。(7)、施工过程中如因故停浆,要将搅拌头提升至停浆点以上0.5m处,待恢复供浆时搅拌下沉至停浆位置一米一下再进行搅拌提升,以免断桩。若停机超出三小时,要拆卸输浆管路进行冲洗。(8)、水泥搅拌桩桩

7、顶靠近设计标高时,搅拌头自地面以下1m喷浆搅拌提升出地面时,采取慢速以确保桩头质量。(9)、水泥搅拌桩在桩顶范围内最少复搅一遍,以确保搅拌均匀。桩顶1.0-1.5范围内增加一次输浆,以提升水泥土强度。(10)、质量标准A、主控项目:(1)水泥及外掺剂质量:满足规范要求(2)水泥质量:满足设计要求(每延米水泥掺入量不少43kg)B、通常项目:(1)、桩长:大于设计(2)桩位偏差:100mm(3)桩径:大于设计(4)垂直度:1%质量确保体系项目经理总 工项目副经理质检部工程部安全部材料部办公室机务部施工班组六、安全确保方法A 进入工地后严格根据省厅文件实施“十不准”方法。B 安全员全过程旁站,专职

8、安全员不定时巡视,使其严格根据安全操作规程实施,发觉违反行为立即阻止并处罚。C 建立健全安全施工统计,每日一查,每日一总结,做好安全员交接班统计,使安全隐患消失在萌芽状态。D 严格根据施工组织设计中建立安全生产制度,落实责任到人,常常开展安全意识教育。七 、 环境保护方法一、管理体系及组织机构1、建立专门机构、配齐专业人员。建立对应组织机构,设专职管理部门,配齐专业管理人员,聘用一名环境保护教授指导本标段环境保护工作。项目部设环境保护室,专员负责本协议段工程环境保护和水土保持工作,协调、检验、督促各施工队依法保护生态系统平衡,杜绝污染。2、建立管理体系进场后,主动和当地环境保护部门取得联络,了

9、解相关环境保护、水土保持要求和要求,制订合理环境保护、水保方法和方案,并在施工中严格实施。建立环境保护、水保管理体系。3、建立多种环境保护制度(1)环境保护检验制度。定时、不定时地进行环境保护及水保检验。采取群众和领导相结合,自查和互查相结合,定时和常常相结合,专业和综合检验相结合。(2)环境保护奖罚制度。采取严格奖罚方法,经过强制经济手段,对违反环境保护单位和个人进行处罚,不停促进广大干部职员环境保护意识。(3)环境保护责任追究制度。施工中实施环境保护责任追究制度,任何违反环境保护和水土保持相关要求,全部要严格追究责任,一查到底。八、文明施工在施工中,我单位将严格根据“集中施工、快速施工、文

10、明施工”十二字方针,把文明施工作为施工中一个关键,以建立安全标准化工地为文明施工目标,总结我单位在其它工程施工中取得经验,精心组织,合理安排,做到优质施工,文明施工。1、推行施工现场标准化管理。(1)严格根据技术规范施工,按操作规程作业;随时保持现场整齐,机械停放井然有序,原材料堆码整齐,各标志、标牌齐全规范;施工便道常常洒水,预防尘土飞扬;各工点严格实施工完场清制度,废料和垃圾及不再需要临时设施应立即从现场清除、拆除并运走,保持施工现场整齐。(2)实施持证上岗、挂牌施工制度。经过职员教育培训,使全员均能熟练掌握相关操作规程、技术标准和工作标准,经考试合格方可持证、挂牌上岗。对于第一次考试不合格,补考一次仍不合格人员,果断不予上岗。施工现场设置工程介绍、施工总平面部署图、安全质量宣传板,标明工程项目名称、范围、开完工期限、工地责任人,设置监督电话,接收社会监督。(3)施工内业资料齐全、数据可靠,办公室内按要求部署各类图表,立即反应现场情况及工程进度情况。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
