收藏 分销(赏)

超实用建筑工程水电安装经验总结预埋篇.doc

上传人:天**** 文档编号:2532250 上传时间:2024-05-31 格式:DOC 页数:17 大小:2MB 下载积分:8 金币
下载 相关 举报
超实用建筑工程水电安装经验总结预埋篇.doc_第1页
第1页 / 共17页
超实用建筑工程水电安装经验总结预埋篇.doc_第2页
第2页 / 共17页


点击查看更多>>
资源描述

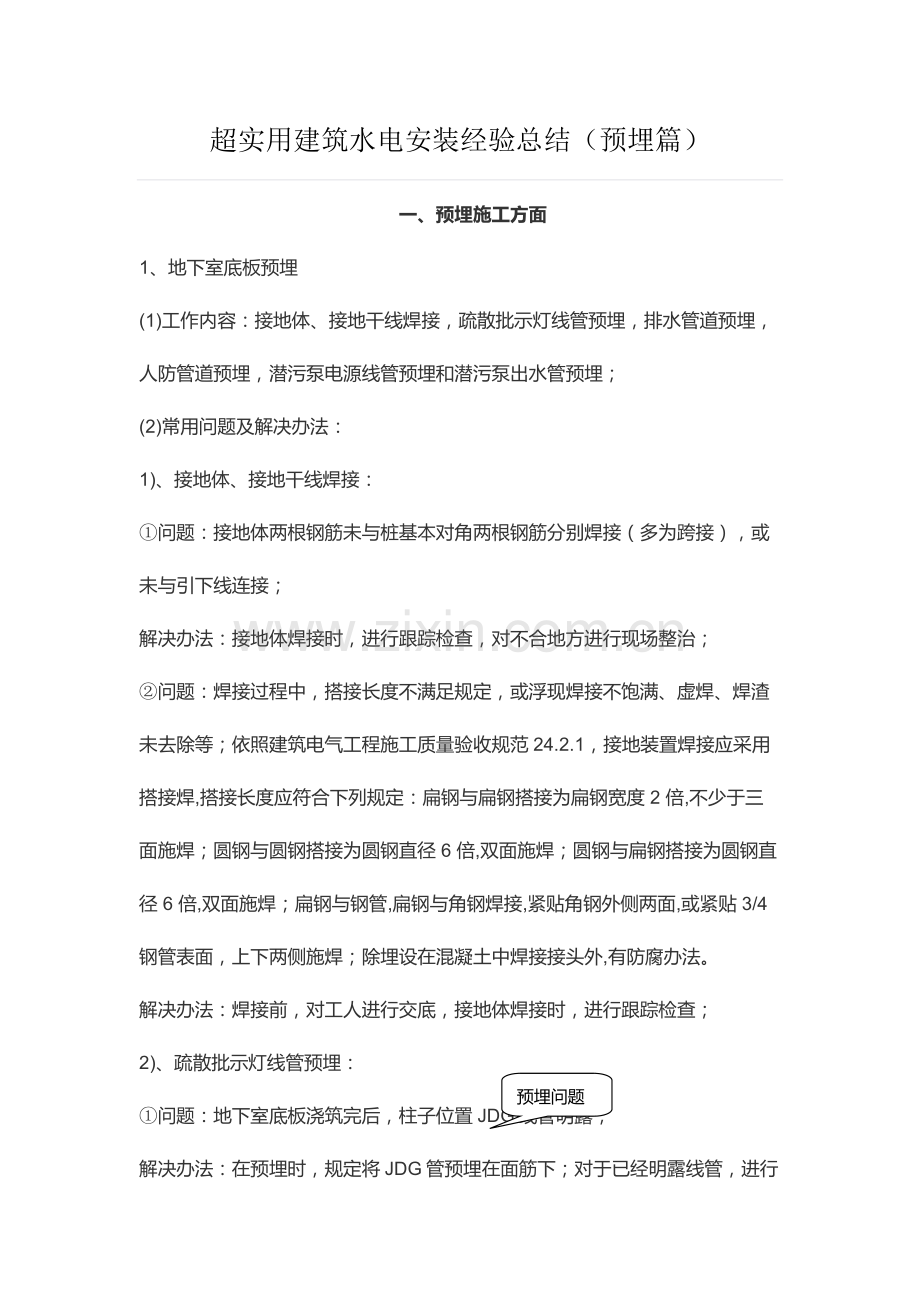

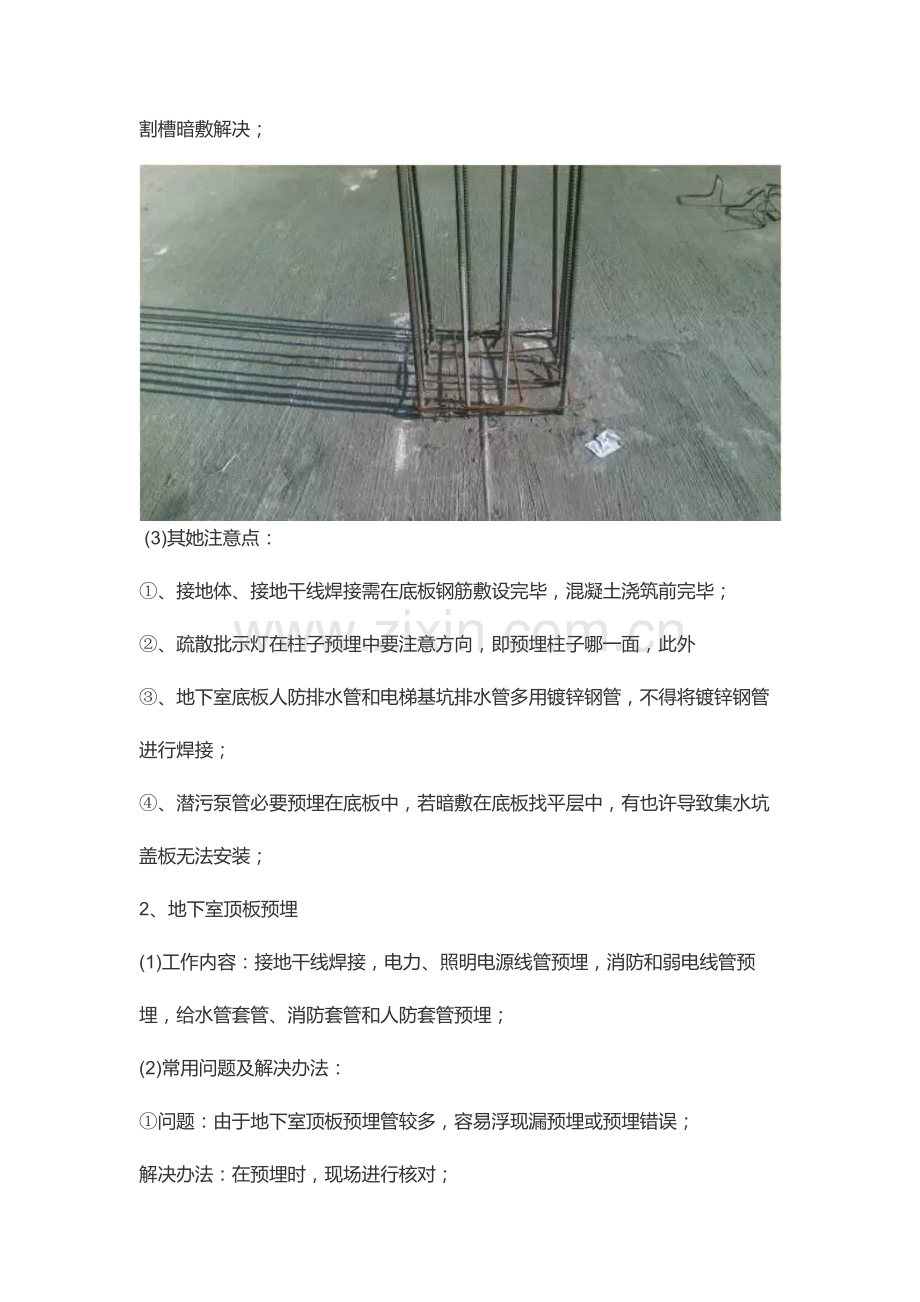

超实用建筑水电安装经验总结(预埋篇) 预埋问题 一、预埋施工方面 1、地下室底板预埋 (1)工作内容:接地体、接地干线焊接,疏散批示灯线管预埋,排水管道预埋,人防管道预埋,潜污泵电源线管预埋和潜污泵出水管预埋; (2)常用问题及解决办法: 1)、接地体、接地干线焊接: ①问题:接地体两根钢筋未与桩基本对角两根钢筋分别焊接(多为跨接),或未与引下线连接; 解决办法:接地体焊接时,进行跟踪检查,对不合地方进行现场整治; ②问题:焊接过程中,搭接长度不满足规定,或浮现焊接不饱满、虚焊、焊渣未去除等;依照建筑电气工程施工质量验收规范24.2.1,接地装置焊接应采用搭接焊,搭接长度应符合下列规定:扁钢与扁钢搭接为扁钢宽度 2 倍,不少于三面施焊;圆钢与圆钢搭接为圆钢直径 6 倍,双面施焊;圆钢与扁钢搭接为圆钢直径 6 倍,双面施焊;扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴 3/4 钢管表面,上下两侧施焊;除埋设在混凝土中焊接接头外,有防腐办法。 解决办法:焊接前,对工人进行交底,接地体焊接时,进行跟踪检查; 2)、疏散批示灯线管预埋: ①问题:地下室底板浇筑完后,柱子位置JDG线管明露; 解决办法:在预埋时,规定将JDG管预埋在面筋下;对于已经明露线管,进行割槽暗敷解决; (3)其她注意点: ①、接地体、接地干线焊接需在底板钢筋敷设完毕,混凝土浇筑前完毕; ②、疏散批示灯在柱子预埋中要注意方向,即预埋柱子哪一面,此外 ③、地下室底板人防排水管和电梯基坑排水管多用镀锌钢管,不得将镀锌钢管进行焊接; ④、潜污泵管必要预埋在底板中,若暗敷在底板找平层中,有也许导致集水坑盖板无法安装; 2、地下室顶板预埋 (1)工作内容:接地干线焊接,电力、照明电源线管预埋,消防和弱电线管预埋,给水管套管、消防套管和人防套管预埋; (2)常用问题及解决办法: ①问题:由于地下室顶板预埋管较多,容易浮现漏预埋或预埋错误; 解决办法:在预埋时,现场进行核对; (3)其她注意点: ①、地下室顶板预埋套管要用防水套管; ②、地下室顶板预埋中,JDG管都要进行扣压,同步用紧定螺钉进行固定; ③、在浇筑混凝土时,必要有人进行护管; 3、主体预埋阶段 (1)工作内容: ①、强电系统预埋:户内开关、插座、灯具、配电箱预埋,井道开关、插座、灯具、电缆套管预埋,屋面开关、插座、灯具、电缆套管预埋; ②、给排水系统预埋:户内排水套管、给水管套管预埋,水井给排水套管预埋; ③、消防系统预埋:水井消防立管和喷淋立管套管预埋,喷淋支管预埋,烟感探测器、消火栓按钮、手动报警按钮、声光报警器、闭门器、楼层灯、正压送风阀等预埋; ④、弱电系统预埋内容涉及:可视对讲室内分机、燃气泄露探测器、门磁和紧急按钮预埋; ⑤、防雷接地预埋:接地干线预埋,防雷检测点预埋,卫生间等电位焊接预埋,均压环预埋,引下线预埋,屋面电梯机房等电位预埋; (2)常用问题及解决办法: 1).电力插座预埋常用问题 ①问题:叠管,即在分户配电箱、多媒体相处,以及管线密集处容易浮现,同一种点上3根PVC管重叠,导致保护厚度不够,影响构造; 解决办法:在预埋时,进行跟踪检查,对叠管地方进行现场整治; ②问题:并管,在分户配电箱、多媒体相处和管线密集处容易浮现多根PVC管并列不论影响混凝土浇筑和板质量,导致后来板漏水;因而需要留一定间距。 解决办法:在预埋时,进行跟踪检查,对叠管地方进行现场整治; ③问题:在配电箱处,因模板移动或旧模板使用,导致在模板上钻洞位置偏移,以致梁模板上孔太多且没封堵,影响梁浇筑质量。 解决办法:若本来钻洞不用,需规定班组对其进行封堵,若孔洞较多则需要联系木工班组对模板进行更换; ④问题:在配电箱处,电线管集中在梁局部,影响粱有效断面,规定分开设立,保持一定间距。 解决办法:施工前针对该问题对班组进行充分交底,在预埋时要特别注意检查; ⑤问题:在时间比较赶时候,会浮现上翘PVC管不绑扎固定,容易被踩浇筑到板中而堵管。 解决办法:施工前对班组进行充分交底,混凝土浇筑前对预埋状况进行检查; 2).照明预埋常用问题 ①问题:户内照明灯头盒偏位,屋面(特别是斜屋面)灯头预埋盒数量与否对的; 解决办法:施工前对班组进行充分交底,混凝土浇筑前对预埋状况进行检查; ②问题:卫生间防水吸顶灯到等电位端子排LEB之间没有预埋管道。 解决办法:施工前对班组进行充分交底,混凝土浇筑前对预埋状况进行检查; ③问题:金属导管禁止对口熔焊连接;镀锌和壁厚不大于等于2mm钢导管不得套管熔焊连接。公共部位JDG管不得焊接。 解决办法:施工前对班组进行充分交底,施工时要对JDG施工工艺进行监督; 3).防雷接地预埋常用问题 ①问题:引到LEB箱钢筋截面积不能太小,不能不大于25*4扁钢或12mm²圆钢。 解决办法:施工前对班组进行充分交底,混凝土浇筑前对预埋状况进行检查; ②问题:引到LEB箱钢筋不能点焊在两根不同钢筋上。 ③问题:若引到LEB箱钢筋从梁上焊接,则这根梁钢筋必要和钢筋网焊接在一起。 解决办法:施工前对班组进行充分交底,钢筋网焊接时进行检查; (3)其她注意点: ①、电气预埋在底筋绑扎完,面筋没绑时完毕; ②、电力插座PVC预埋管上翘某些尽量预埋在梁里或者剪力墙里,这样比较不容易因被踩而导致堵管; ③、在剪力墙里管可以一次预埋到插座高度,这样可以少一种接头。 ④、剪力墙中插座预埋时,要考虑到找平层3~5cm高度; ⑤、埋时可以在模板安装完毕且没有绑扎底筋时,对插座和灯盒位置进行提前放样,画出走向,这样可以提高预埋速度,在浇筑完毕后也可以懂得预埋方向。 ⑥、桥架到配电箱引线普通在板顶用一根JDG管和一种JDG盒预埋。 ⑦、跃层顶层配电箱普通是从跃底层配电箱处往上引线,普通不从桥架引线; ⑧、PVC管绑扎:惯用PVC管普通都是4m长,要是在现浇混凝土里预埋话,需要在管接头位置把专用胶涂抹均匀粘接,并在管接头两侧各15cm处用绑钢筋用铅丝捆扎牢固,中间某些分均距离绑扎两道。注意;尽量顺着某一根钢筋绑扎。 ⑨、PVC管线不能在灯盒上面,影响保护厚度。  ⑩、PVC管尽量不要整根预埋在梁中,如果堵管很难解决。 ⑪、混凝土浇筑完毕后,上翘PVC管要用混凝土包住,并涂上油漆,以免管材被破坏、被踩弯,导致背面还要开凿楼板。 ⑫、预埋时,管道要隔间距分开绑扎固定,不能所有绑在一起。  ⑬、土建梁有变动,要此外浇筑时要及时解决,否则后来又要开凿。 ⑭、强弱电套管重要检查套管数量、大小、离底板距离与否合格,此外,尚有检查套管与否有倾斜,套管长度与否太短,两头与否有封堵。 15、钢筋网焊接点间距不能不不大于0.6m,同始终线上所有焊接点与否在同一钢筋上。 ⑯、钢筋网焊接钢筋不能选被排水立管或排风口阻挡而断开钢筋。 ⑰、刚焊接温度比较高,容易把模板烧焦,要注意浇水降温。 ⑱、均压环圈梁要和所有柱子引下线焊接或跨接。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
