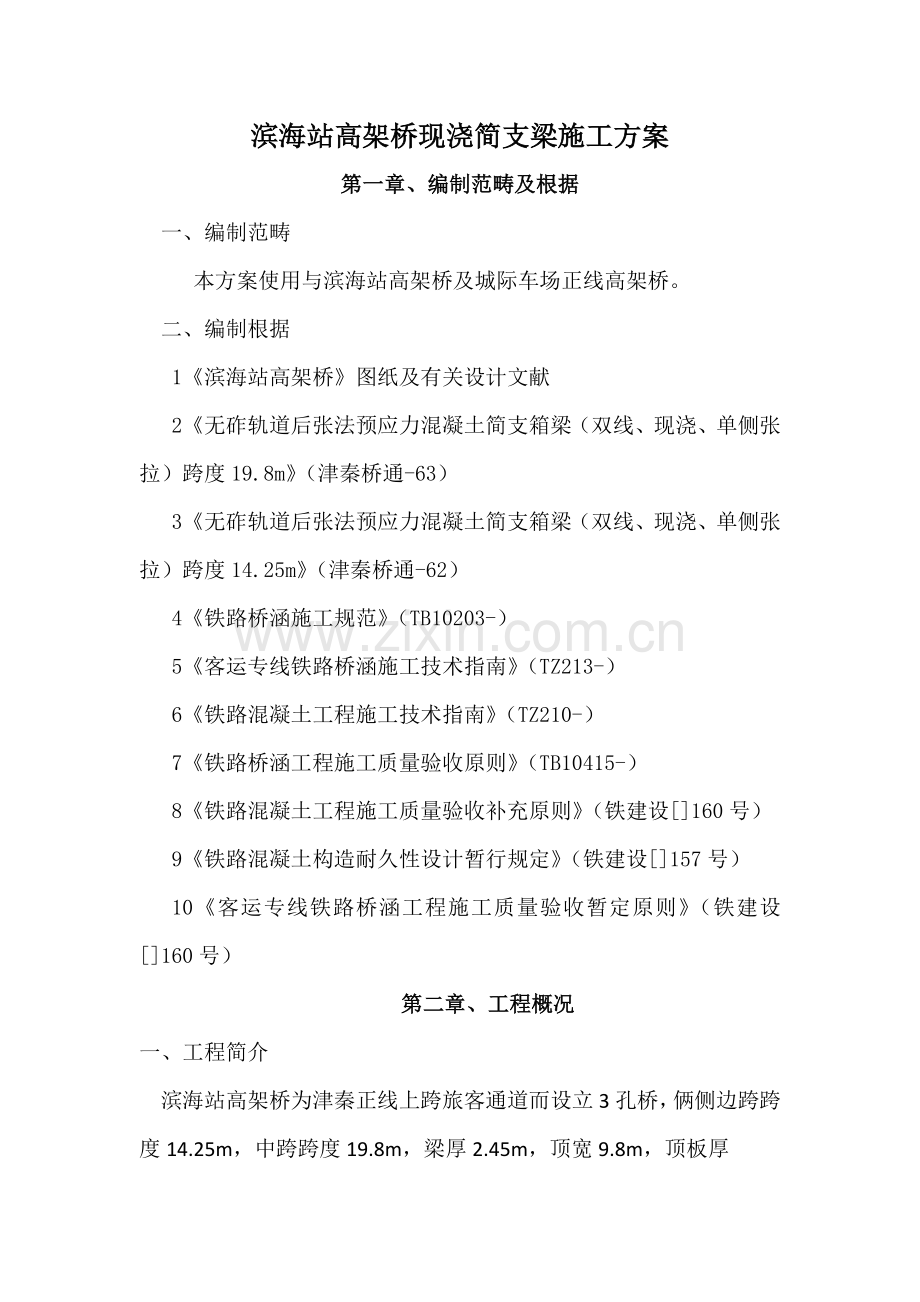

1、滨海站高架桥现浇简支梁施工方案第一章、编制范畴及根据 一、编制范畴本方案使用与滨海站高架桥及城际车场正线高架桥。二、编制根据1滨海站高架桥图纸及有关设计文献2无砟轨道后张法预应力混凝土简支箱梁(双线、现浇、单侧张拉)跨度19.8m(津秦桥通-63)3无砟轨道后张法预应力混凝土简支箱梁(双线、现浇、单侧张拉)跨度14.25m(津秦桥通-62)4铁路桥涵施工规范(TB10203-)5客运专线铁路桥涵施工技术指南(TZ213-)6铁路混凝土工程施工技术指南(TZ210-)7铁路桥涵工程施工质量验收原则(TB10415-)8铁路混凝土工程施工质量验收补充原则(铁建设160号)9铁路混凝土构造耐久性设计

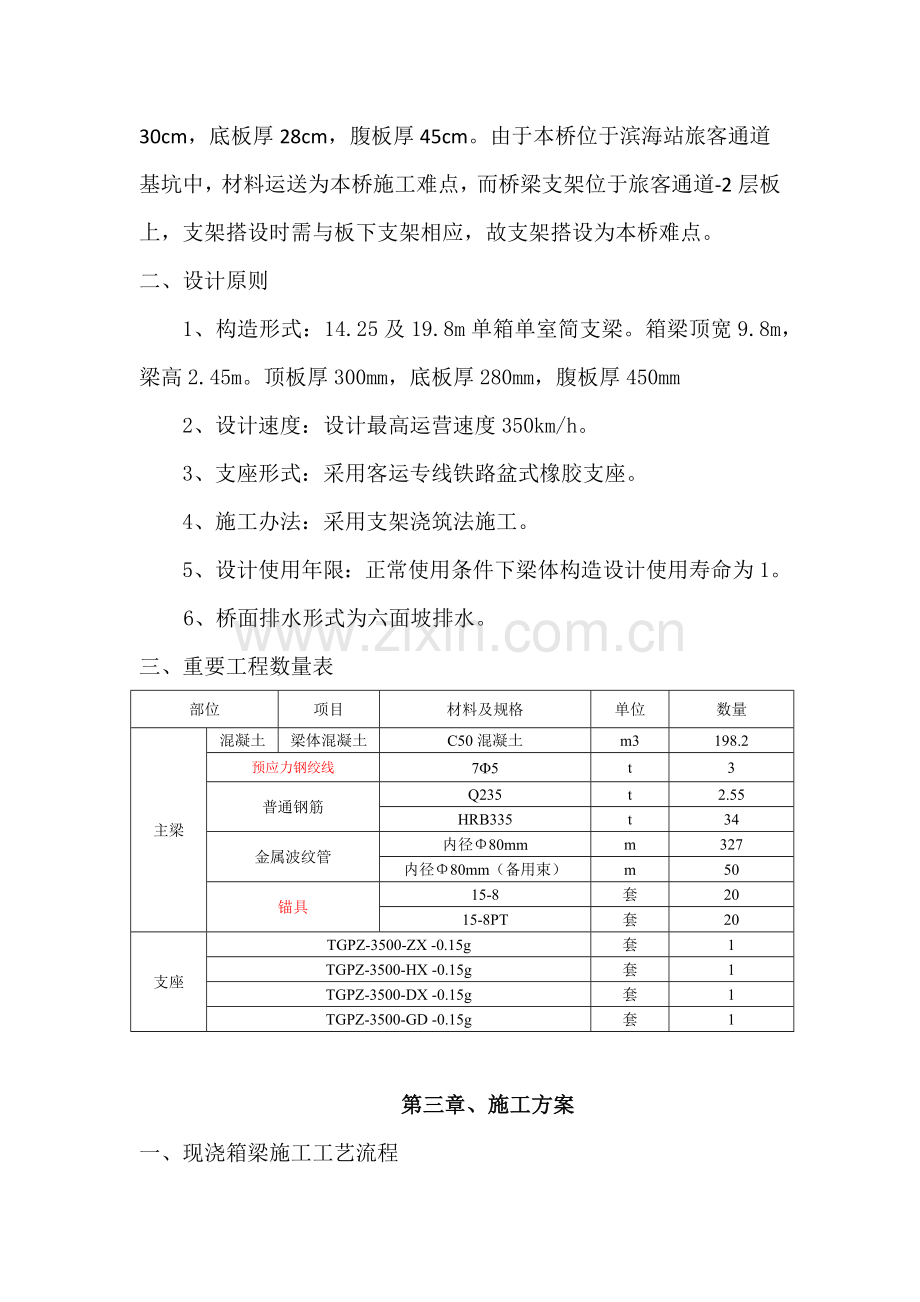

2、暂行规定(铁建设157号)10客运专线铁路桥涵工程施工质量验收暂定原则(铁建设160号)第二章、工程概况一、工程简介 滨海站高架桥为津秦正线上跨旅客通道而设立3孔桥,俩侧边跨跨度14.25m,中跨跨度19.8m,梁厚2.45m,顶宽9.8m,顶板厚30cm,底板厚28cm,腹板厚45cm。由于本桥位于滨海站旅客通道基坑中,材料运送为本桥施工难点,而桥梁支架位于旅客通道-2层板上,支架搭设时需与板下支架相应,故支架搭设为本桥难点。二、设计原则1、构造形式:14.25及19.8m单箱单室简支梁。箱梁顶宽9.8m,梁高2.45m。顶板厚300mm,底板厚280mm,腹板厚450mm2、设计速度:设计
3、最高运营速度350km/h。3、支座形式:采用客运专线铁路盆式橡胶支座。4、施工办法:采用支架浇筑法施工。5、设计使用年限:正常使用条件下梁体构造设计使用寿命为1。6、桥面排水形式为六面坡排水。三、重要工程数量表部位项目材料及规格单位数量主梁混凝土梁体混凝土C50混凝土m3198.2预应力钢绞线7F5t3普通钢筋Q235t2.55HRB335t34金属波纹管内径80mmm327内径80mm(备用束)m50锚具15-8套2015-8PT套20支座TGPZ-3500-ZX -0.15g套1TGPZ-3500-HX -0.15g套1TGPZ-3500-DX -0.15g套1TGPZ-3500-GD
4、-0.15g套1第三章、施工方案一、现浇箱梁施工工艺流程支架安装模板安装预压卸载调节底模、侧模底板、腹板钢筋绑扎预应力管道安装及定位内模安装顶板钢筋绑扎预埋件安装浇筑混凝土张拉压浆及封端支架拆除。二、支撑体系(一)支架搭设支架采用WDJ碗扣式支架,直径48mm,壁厚3.5mm。横、顺桥向间距均为60cm;60cm,腹板处横桥向为30cm,顺桥向为60cm,步距为1.2m。底模、侧模采用定型钢模,底模下横桥向布设间距为30cm10cm10cm木方,下层方木10cm10cm,顺桥向布设,腹板处间距为30cm,别的间距为60cm。碗扣支架座在车站二层钢筋混凝土板上,底托下垫枕木。支架纵向布置支架平面
5、布置图(二)支架预压1、预压方式采用编织袋装砂,每袋1200Kg,砂袋堆码依照箱梁恒载形式分布,重量按所有构造施工荷载120考虑。2、分三次预压,第一次预压至50%,第二次预压至100%,第三次预压至120%,每次预压间隔时间为6h。第一次加载示意图第二次加载示意图第三次加载示意图3、测量:在1/8、1/4、3/8、1/2、5/8、3/4、7/8、设立观测面,每个断面设5个观测点(分别为翼板左右,底板左中右),详细设立:测量点用油漆作好标记,预压之前测量模板顶面标高,然后在此位置安设1.5M高PVC管,以便观测每次加载后标高变化值。每次预压完6h后进行观测,荷载加载完毕后,每天进行沉降观测,测
6、出每天沉降量,当不在继续沉降后,卸荷,最后卸载完后再观测,算出弹性变形及非弹性变形。4、施工注意事项:(1)所有使用材料均要符合规定。(2)所有焊点要牢固,要逐个进行检查。(3)预压时要对称放置砂袋,以防偏压失衡。加载及卸载过程中要防止局部应力集中,导致模板产生不均匀变形。(4)预压完毕后依照预压成果与原先预想设计相比较状况,拟定支架可靠度,并依照设计预拱度,考虑支架构造现浇混凝土时弹性变形,来设立支架预拱度。5、预拱度设计及箱梁底模标高调节(1)预拱度设计预拱度设立考虑如下因素:梁体自重产生弹性变形;支架销孔挠度、支架梁弹性挠度;楔木压缩等非弹性变形。(2)箱梁底模标高拟定箱梁底模标高按下式
7、拟定:H=h+y+s式中:H底模施工标高 h梁底设计标高 y设计预拱度 s支架预压卸载后回弹量三、桥梁支座安装1、支座型号:本桥主墩采用盆式橡胶,支座重要为纵向活动、多向活动、固定、横向活动。2、支座安装1)安装前准备支座垫石混凝土标号为C40,垫石顶面四角高差不不不大于2mm。支座采用预埋套筒和锚固螺栓连接方式,在墩台顶面支承垫石部位需预留锚栓孔,锚栓孔预留尺寸:直径不不大于套筒直径60-80mm,深度不不大于锚栓长度50-70mm,预留锚栓中心及对角线位置偏差不得超过10mm 。支座安装前,工地检查支座连接状况与否正常,但不得任意松动上、下支座连接螺栓。凿毛支座就位部位支承垫石表面,清除预
8、留锚栓孔中杂物,并用水将支承垫石表面浸湿。2)吊装支座 对准支座中心线与垫石中心线,用专用钢楔块楔入支座四角,找平支座底面调节到设计标高。在支座底面与支承垫石之间应留有2030mm空隙,安装浇筑用模板。仔细检查支座中心位置及标高后,用铁路专业支座灌浆料。支座安装图见下图: 此外,还要注意如下事项:安装支座标高要符合设计规定,支座顶板、底板表面应水平,两个方向四角高差不得不不大于2mm,以保证两个方向水平。安装时先将支座上、下支座板暂时固定好相对位置,整体吊装支座。四、模板工程(一)模板设计1、底模采用1500900定型钢模板,外侧模采用整体定型组合钢模。2、内模采用竹胶板和小块钢模板组合使用,
9、模板连接缝隙用2mm厚贴胶带密封,变截面段用钢模和木模拼装。在振捣过程中为防止底板混凝土翻浆,在内模底板拐角处各安装钢模一排,同步浇筑底板混凝土时浇筑到倒角上部做短暂停止,然后再继续浇筑。拼装内模时要搭设钢管骨架,用钢管来支撑和加固内模。为防止钢管立于底模上,形成空洞导致梁底有孔洞,施工时在钢管底部加垫圆柱形C50混凝土预制件柱脚,立于底模上,直径为12cm,高度与箱梁底板混凝土厚度相似,其放置位置必要在底模下横向木方上面。为防止内模上浮,在箱梁中心位置每1.5米设立一道拉结钢筋,拉筋上部与顶板底模相连,拉筋下部与底板下部支撑体系连接,保证施工时内模板不上浮。外侧模布置图内模布置图(二)模板安
10、装1、底模调节底模安装前采用水准仪抄平定线,用大头木楔调节底模高度保证纵横梁水平标高。模板调节时按预压数据设立箱梁预拱度。2、模板准备在模板安装前,检查其几何尺寸、平整度,及时清除模板上杂物,预压卸载后要均匀涂刷脱模剂。3、模板安装模板安装顺序:底模安装边模安装内模安装模板安装时由一端向另一端铺装,并保证各构件构造尺寸对的,拼缝满足规范及设计规定。内模接缝处采用透明胶带进行封堵。箱梁翼缘模板在距中线最外侧向外延伸0.5m作为工作平台。4、模板拆除混凝土达到养护龄期且不低于设计拆模强度时再进行模板拆除。侧模可在施工完后5天拆除,并且严格参照同养试块抗压强度值,必要达到设计强度75%以上方可拆除,
11、底板在张拉工序完毕后再行拆除。5、模板施工要点(1)模板工程要由专职工程师负责技术交底、指引和检查。(2)模板进场使用迈进行边缝试拼,检查合格并获得监理工程师承认。(3)模板安装时要保证对的线形、接缝严密、棱角分明。保证混凝土施工时不跑模、不涨模、不漏浆。(4)待浇混凝土模板内必要没有铁锈、污垢、泥土或其她杂物。(5)模板安装前对模板涂刷脱模剂。(6)拆卸后模板要堆放在指定场地上及时予以修整待用。五、钢筋工程(一)施工办法1、钢材进场验收及送检钢材成批进场必要检查出厂合格证明,然后按不同级别、牌号、规格及生产厂家分批验收,分别堆放,不得混杂,且立标记牌。钢筋复检合格后方可运用。2、钢筋加工调直
12、:钢筋调直采用调直机调直。剪切:钢筋按所计算下料长度进行切断,采用钢筋切断机剪切。弯曲:钢筋弯曲前在加工台先划线,然后用弯曲机弯曲。接头:受力钢筋绑扎接头位置应互相错开。在受力钢筋直径30倍区段范畴内(不不大于500mm),有绑扎接头受力钢筋面积与钢筋总截面记受拉区不得超过25%,受压区不得超过50%,钢筋焊接采用电弧焊,尽量采用双面焊缝长度不不大于5d,单面焊接长度不不大于10d。3、钢筋绑扎采用20-22号钢丝,绑扎前要核对钢筋型号,对号入座。先进行底板及腹板钢筋绑扎,然后进行顶板钢筋绑扎,当钢筋与预应力筋相碰时,恰当移动普通钢筋或进行恰当弯折。绑扎铁丝尾段不得伸入保护层内。所有梁段预留孔
13、处均增设相应环状钢筋;桥面泄水孔位置若有变化,其钢筋作相应移动,并增设井字型钢筋进行加强;(二)施工要点1、存储时避免钢筋受到机械损伤,防止表面生锈。钢筋存储要设立统一格式标志牌,标明名称、厂家、产地、规格、出厂日期、进场时间。2、钢筋工程由专职工程师负责技术交底、施工指引和工后检查。3、所有钢筋工进行培训,电焊工持证上岗。4、所有钢筋弯曲和调直均采用冷解决办法。5、钢筋应精确安装,不容许用片石、碎石、块石、金属或木块作定位垫块,保证钢筋保护层厚度。6、钢筋安装后先行自检合格并及时报检,合格后方可进行混凝土浇筑。7、钢筋电弧焊时焊接地线应与钢筋接触良好,防止因起弧而烧伤钢筋。8、钢筋若与管道、
14、工作槽或预埋件抵触时可恰当移动钢筋位置,但截断后应在附近位置补强或焊接成原状;工作窗处钢筋可预先切断扳弯,等封工作窗时将钢筋扳直补强焊接。9、梁端泄水孔、梁腹板通气孔与预应力索相碰时,恰当挪动泄水孔和通气孔位置,并保证其与预应力管道之间净间距不得不大于5cm;(三)波纹管安装钢筋绑扎完毕后,安装相应部位波纹管,波纹管安装过程中随时检查安装状况防止波纹管破损,发现损坏及时修补或更换,保证波纹管完整,避免漏浆。严格按照图纸所示形式设立定位筋,定位筋采用二级12螺纹钢,除各转折点必要固定外,在转点间距过大地方按直线段不不不大于0.8m、曲线段不不不大于0.5m 规定进行加密布置,保证预应力管道位置精
15、确。纵向预应力管道位置坐标偏差不不不大于1cm,横向预应力管道坐标偏差不不不大于0.5cm。波纹管接头采用不不大于设计波纹管外径2连接头进行连接。连接接头长度不不大于30,连接接头两端用胶带或玻璃粘封,避免漏浆。六、预应力钢绞线束 (一)下料 按设计图尺寸下料。钢绞线下料:钢绞线下料场地应平整,钢绞线下料长度误差控制在(-50,+100)范畴内。钢绞线盘重大、盘卷小、弹力大,为了防止下料过程中钢绞线紊乱并弹出伤人,事先用钢管架制作成简易铁笼装载钢绞线原料。钢绞线下料时,将钢绞线盘卷装在铁笼内,从卷内逐渐抽出,保证安全施工。钢绞线下料采用砂轮切割机切割,不得使用电弧切割。(二)绑扎钢绞线编束:钢
16、绞线下料后,平放于加工平台上,每隔1米用22号铁丝将一束钢绞线扎成一组,然后捆扎在一起,形成预应力钢束,编好束钢绞线应标明使用梁片编号,以免用错。 (三)穿束 钢绞线端头必要做成锥型并包裹好,负弯距束直接用人工穿束,长束用卷扬机牵引钢丝绳穿束。(四)固定锚具与预留排气孔依照设计图纸上给出位置,固定张拉端锚垫板、螺旋筋、约束环。波纹管与喇叭管连接处用胶带密封,以防止浇筑混凝土过程中混凝土浆液进入波纹管内。排气孔与波纹管连接处用胶带密封。七、预留预埋工程(一)预埋件施工1、重要预埋件有:伸缩缝、剪力尺槽、侧向挡块、接触网基本等。2、施工要点:要分清预埋件种类及数量,不要漏埋、多埋。位置要预埋精确,
17、焊接牢固,绑扎可靠,施工偏差尽量要小,以便后续工作开展。施工过程中加强对预埋件保护,若有破坏,要及时恢复。钢筋若与预埋件抵触时可恰当移动钢筋位置,但截断后应在附近位置补强或焊接成原状;工作窗处钢筋先切断扳弯,等封工作窗时将钢筋扳直补强焊接。(二)预留孔施工1、重要预留孔有:泄水孔、通气孔。2、施工要点:按规定设立,不可多设,不可随意设,位置要精确。梁端泄水孔、梁腹板通气孔与预应力索相碰时,恰当挪动泄水孔和通气孔位置,并保证其净间距不得不大于5cm。八、混凝土浇筑(一)施工办法拌制:混凝土由搅拌站集中拌制供应。运送:采用混凝土运送罐车运送。浇筑:混凝土浇筑采用2台泵车,分别设于梁体两端,浇筑时由
18、中间向两端进行,浇筑时保证两台泵车卸料均匀。箱梁混凝土浇筑顺序示意图梁体混凝土分层进行浇筑,泵送入模,分层厚度以不不不大于30为宜,并结合梁体构造尺寸考虑梁底板为一层、腹板分三层、顶板为一层进行混凝土浇筑。底板混凝土从侧模及内模顶预留天窗处进行浇筑,并保证其厚度对的,当混凝土达究竟板设计标高时,停止此段浇筑,向前段推移,直至本层混凝土浇筑完毕。腹板混凝土浇筑时要对称入仓,均匀布料,保证混凝土密实。按此循环,直到所有混凝土浇筑完毕。箱梁混凝土浇筑过程中必要持续进行,不得中断,上层混凝土浇筑必要在下层混凝土初凝之前完毕。加强支座处混凝土浇筑工艺,防止由于底部支撑体系不均匀沉降导致混凝土裂缝,因此要
19、把此处作为一种单独施工段进行浇筑。本部位必要在混凝土初凝之前4个小时内浇筑完毕。每次浇筑均由跨中向两端进行,浇筑人员共分两个班组,每个班组设1名指挥,六名振捣工(并备用两名),四个普工。分区振捣,实行挂牌制,明确责任。振捣:采用插入式振捣器振捣,布点均匀,混凝土振捣时禁止振捣棒触及波纹管,以免波纹管浮现变位、孔缝漏浆,影响张拉,混凝土捣固限度以现场观测其表面气泡已停止排出、混凝土不再下沉并在表面浮现水泥浆为准,每一处振完后应徐徐提出振捣棒。移动间距不应超过振捣棒作用半径1.5倍,并与侧模保持510cm距离。振捣时插入下层混凝土510cm。桥面收坡:桥面排水方式为三列式排水即六面坡,施工时在15
20、cm倒角处支立模板,模板下部焊接支撑钢筋,梁中位置边坡点焊接标高定位钢筋,混凝土浇筑至梁面时用4米长挂杠找平,并按排水形式找出排水坡。排水坡模板、标高定位筋示意图养护:混凝土浇筑完毕后,虽然清理表面浮浆,因当前气温较高,应及时覆盖塑料薄膜并洒水养护,防止水分蒸发过快。不得只覆盖土工布养生,混凝土养护设专人专管,洒水频率必要保证混凝土表面湿润。混凝土洒水养护时间为28天。养护水温与混凝土表面温差应控制在15以内,防止由于温差过大,导致混凝土产生裂纹。箱梁侧模拆除后,由于无法包裹覆盖,在箱梁外侧混凝土表面涂刷养护剂,进行养护,保证混凝土养护到位。用于控制张拉、拆模,落架混凝土强度试压块放置在箱梁室
21、内同条件进行养生。(二)施工要点及注意事项:1、混凝土浇筑严格按水平分层捣固持续浇筑办法施工。操作插入式振动棒时,要快插慢拔,严格控制布振间距及振动时间。2、混凝土施工时安排模板工值班,随时检查预埋件及模板变形状况并予以校正或加固解决。浇筑混凝土过程中,如发现漏浆现象,及时解决。3、保证锚垫板位置和方向对的,绑扎牢固,螺旋筋位置精确。提高锚固区混凝土浇筑、振捣质量。4、浇筑梁体混凝土时,输送泵出料口与箱梁顶板间距不得超过1m,以免混凝土离析。5、禁止管道口直接对着腹板倾倒混凝土,以免混凝土下冲导致钢绞线偏位。6、在顶板混凝土浇筑后应对桥面进行压面,规定坡度顺直,表面光洁平整,平整度控制在3mm
22、/4m以内。7、用插入式振捣时,禁止碰撞模板,应垂直插入振捣棒,不得平拉。8、泵送过程中,混凝土拌合物要始终持续输送。9、在养护期内,禁止运用桥面作为施工场地或堆放原材料。10、混凝土浇筑过程中,随取样制作混凝土试件,每跨简支梁试件不得少于14组(弹性模量试件4组,强度试件10组:1组用于拆模,1组用于初期张拉,1组用于终张拉,4组原则养护用于56天强度评估,3组备用)。九、预应力张拉初张拉应在梁体设计强度达到80%后进行。(一)张拉准备:1、张拉设备选用及规定张拉设备配套标定,以拟定张拉压力表读数关系曲线,标定张拉设备用实验机或测力计精度,不得低于1%。张拉设备标定期限,不能超过一种月或每使
23、用200次。当发生下列状况之一时,要对张拉设备从新标定:(1)千斤顶通过拆卸修理;(2)千斤顶久置后从新使用;(3)压力表受过碰撞或浮现失灵现象;(4)更换压力表;(5)张拉中预应力筋发生多根破短现象或张拉值误差较大;(6)监理工程师规定;(7)预制构件尺寸变化异常。2、张拉程序:0初应力(0.2con)控制应力con持荷5分钟锚固。3、钢绞线张拉顺序:张拉过程中张拉顺序要严格按设计文献中规定进行张拉。钢绞线张拉顺序,遵循原则:预应力钢束张拉时应以梁中心线为轴左右对称张拉(附张拉顺序表)。张拉顺序及控制应力表(19.8m)张拉阶段张拉顺序钢束编号锚下控制应力(Mpa)初张拉12N1a74422
24、N1b74432N274442N374452N474462N574472N674482N7744终张拉12N1a124622N1b124632N2124642N3124652N4124662N5124672N6124682N71246张拉顺序及控制应力表(14.25m)张拉阶段张拉顺序钢束编号锚下控制应力(Mpa)初张拉12N1a79122N379132N479142N779152N1b79162N279172N579182N9791终张拉12N1a128622N3128632N4128642N7128652N1b128662N2128672N5128682N912864、张拉施工前其他准备工
25、作(1)张拉班组布置、人员安排及安全设立;(2)电力供应;(3)构件端头清理及钢绞线清理;(4)工具锚、限位板、千斤顶器等配备及设备配套工具检查、准备等。(二)预应力张拉:混凝土张拉试件强度和弹性模量达到规定规定后,方可进行箱梁预应力筋张拉。1、张拉前准备(1)清理锚垫板及钢绞线表面;(2)安装锚环;(3)装夹片;(4)安装限位板。2、安装张拉设备(1)千斤顶安装就位;(2)套管打紧工具锚夹片。3、张拉千斤顶安装完毕后,由技术人员检查合格后开始预应力张拉。在预应力施工过程中严格控制钢绞线张拉应力,并按张拉控制程序测量钢绞线伸长量,并与计算值及时比较,发现异常及时停止。4、锚固(1)打开油缸回压
26、油回油锚固;(2)向千斤顶回油缸供油,活塞回程。(三)张拉伸长值校核:1、张拉伸长值量测用量测千斤顶油缸行程数值办法测量钢绞线伸长值,在初始应力下,量测油缸外露长度,在相应分级荷载下量测相应油缸外露长度。2、伸长值校核伸长值校核是检查张拉工序成败有效手段,预应力控制为主、伸长量控制为辅双向控制已在预应力中普遍应用,若钢绞线控制应力已达到设计值,并实际量测伸长值在计算伸长值6%范畴内,则以为合格。否则应暂停张拉,查明因素,在采用办法后,方可继续张拉。混凝土强度达到设计强度80%,采用千斤顶进行初张拉。混凝土强度以同条件养护试件抗压成果为根据。(四)施工要点1、预应力施工由构造工程师现场值班、工中
27、指引和工后检查。及时做好张拉及压浆记录。2、在预应力作业中,要特别注意安全。由于预应力筋持有很大能量,万一预应力筋被拉断或锚具与张拉千斤顶失效。巨大能量急剧释放,有也许导致很大危害,因而必要有安全防护办法。3、操作千斤顶和量测伸长值人员,应站在千斤顶侧面操作严格遵守操作规程。4、工具锚夹片,应注意保持清洁和良好润滑状态。5、多根钢绞线束夹片锚固体系如遇到个别钢绞线滑移,可更换夹片,用小型千斤顶单根张拉。6、多根钢丝同步张拉时,构件截面中断丝和滑脱钢丝数量不得不不大于钢丝总数1%,但一束钢丝只容许一根。7、张拉时千斤顶前方禁止站人,防止断丝伤人。十、孔道压浆(一)孔道压浆是为了保护预应力钢筋不锈
28、蚀,并使预应力筋与构件混凝土有效粘结,从而既能减轻梁端锚具负荷,又能提高梁承载能力、抗裂性能和耐久性。1、准备工作:用水泥砂浆或水泥浆堵塞锚具周边钢丝间隙。2、水泥浆制备管道压浆采用冀东42.5普通硅酸盐水泥,北京瑞帝斯FAC-14型预应力管道压浆剂,搅拌用水进行搅拌。水泥浆稠度控制在1418s之间,水灰比为0.32,压浆剂掺量为水泥用量12%。各种材料质量比为:水泥:水:压浆剂=1:0.32:0.123、压浆程序和操作办法预应力张拉后,要在24h完毕孔道压浆,通过铁丝筛水泥浆用压浆机从一端压浆,当另一端冒出浓浆,稠度达到注浆端水泥浆稠度后,关闭出口阀门继续加压,压力控制在0.50.6Mpa,
29、压力持续至少2分钟,然后关闭阀门。压浆工作要在一次作业中持续完毕。(二)施工要点1、输送管应选取高强橡胶管,抗压能力不不大于1MPa,连接要牢固,不得脱管。2、压浆前将孔道中冲洗干净,吹除积水。压浆使用压浆泵从梁最低点开始,在梁两端压浆孔各压浆一次,直至规定稠度水泥浆布满整个孔道为止。3、压浆顺序依照压浆孔排列先下后上,当一端溢出稀浆变成浓浆时,关闭出浆口,继续持压2分钟,即可关闭进浆阀门。4、灰浆进入灌浆泵前应通过1.2mm筛网进行过滤。5、搅拌后水泥浆必要做流动度,泌水性实验,并制作强度试件。6、浆从搅拌至压入孔道内间歇时间40分钟,在此期间应不断搅拌水泥浆,半途换管道时间内,持续启动灌浆
30、泵,让浆体循环流动。7、储浆罐储浆体积不不大于1倍所要灌注一条预应力孔道体积。8、水泥浆自拌制至压入孔道延续时间,普通在3045min内完毕。对于由于延迟使用所导致流动度减少水泥浆,不得通过加水来增长其流动度。压浆时发现两管道浆液串孔,则应改成两孔持续压浆。9、压浆工人应佩带防护眼镜,以防浆液喷出伤眼。10、压浆完毕尽早浇筑封锚混凝土。十一、封锚切割锚圈外多余钢绞线,但须保证露出夹片钢绞线长度不得不大于3cm。对混凝土进行凿毛解决,浇筑C50微膨胀混凝土,浇筑过程中禁止用振捣棒进行捣固,只能用人工捣固。十二、支架和模板拆除梁侧模在混凝土强度达到设计强度75%后拆除,模板拆除后来洒水养护。底模和
31、支架必要在预应力纲绞束张拉结束,管道压浆强度达到设计规定后,方可拆除。底模拆除时要同步、对称进行。第四章 质量保证办法一、质量目的质量目的:保证本工程达到国家、铁道部现行工程质量验收原则。工程一次验收合格率达到100,并满足全线创优规划规定。二、混凝土工程质量保证办法1、积极与拌和站保持沟通联系,保证混凝土伴和物性能稳定;2、使用插入式震动器时,砼灌筑分层厚度不得不不大于30cm,振动时间2030s,操作时垂直插入砼内,拨出时速度要缓慢,相邻两个插入位置距离不不不大于50cm,插入下层砼深度为510cm。表面振动器移动距离,以能覆盖已振实某些边沿为度,分层厚度25cm。3、箱梁每浇注段砼灌注应
32、持续进行,不得无端中断;4、普通状况下,砼灌注完毕1012h以内,用土工布等覆盖并浇水养护,养护期限不得少于28天;三、钢筋工程质量保证办法1、每批钢筋,附有批号、炉罐号、出厂合格证,以及关于材质、力学性能实验资料等质量证明资料;2、到工地每批钢筋按规范规定进行抽样实验,所有实验符合关于原则规定。钢筋按不同品种、级别、牌号、规格及生产厂家分批验收,分别堆放;3、钢筋加工、绑扎、焊接以及安装严格按图纸中尺寸、位置以及规范规定质量原则进行。四、预应力工程质量保证办法1、千斤顶、油表有计量资质单位配套标定,给出标定报告;2、按坐原则确安装波纹管,沿纵向每隔60设定位筋与梁体钢筋点焊连接,固定波纹管,
33、定位筋点焊,以免损伤波纹管;3、进场钢绞线分批验收,分批实验。在运送及使用时,避免导致局部弯曲或折伤,禁止抛扔或拖拽施工;4、锚垫板安装时与模板牢固连接,用定位筋等做固定,保证端面与预应力束垂直;5、采用双控张拉,以张拉力为主,伸长值为辅;6、管道压浆采用真空压浆工艺,保证压浆质量。第五章 安全保证办法一、安全目的认真贯彻贯彻“安全第一,防止为主”方针,以“安全为了生产、生产必要安全”为指引,严格按照安全技术操作规程和安全规则组织施工。做好安全生产,创造良好施工生产环境;对各分某些项工程分别制定详细安全办法,保证明现安全目的,即:无人身重伤及其以上事故,年负伤频率低于5,无级别火警事故,无机械
34、及交通事故。二、钢筋模板施工安全办法1、钢筋模板安装前,搭脚手架平台、栏杆及上下扶梯,挂设安全网。2、钢筋起吊时,捆绑牢固,钢筋绑扎时,用力一致,协同操作。在已安装钢筋上不得行走,架设交通跳板,或另搭脚手架作为行车通道。3、对加工和安装好钢模进行强度、刚度安全度检查,重要部位模板还必要进行强度检算;4、拆除模板之前,设立禁区。拆除模板时,按规定程序进行,先拴牢员具挂钩,再拆除模板。模板、材料、工具不得往下扔。施工人员与拆下模板之间,有一定安全距离。三、高空作业安全办法1、高空作业处应有牢固立足处,必要视详细状况配备安全网、栏杆等防坠落安全设施; 2、高空作业人员上岗前必要进行体检和培训考核,合
35、格持证后方可上岗作业。3、高空作业中必要合理使用安全设施,戴好安全帽,系好安全带,穿好软底防滑鞋;4、高空作业物料应堆放平稳,不可堆放在临边附近,也不可妨碍通行,传递物料时不能抛掷。5、高空作业同其她作业交叉施工时,应派专人负责协调作业顺序,以防了生意外。6、脚手架所用杆件、扣件等搭设材料,必要有材质和性能鉴定合格证件。四、张拉压浆安全办法1、用于张拉压浆作业用设备必要出具出厂合格证明书,并经有关单位标定检查;2、预应力张拉和压浆作业区,无关人员不得进入,千斤顶和出浆口正对面禁止站人,且张拉作业时千斤顶正前面要作好防夹片飞出办法;(采用小支架在正对面固定木板以防夹片飞出。3、电动油泵开动后,进
36、、回油速度与压力表指针升降应平衡,均匀一致,安全阀保持敏捷可靠。4、张拉和压浆两端作业人员要拟定联系信号,保障信息及时传递;5、张拉完毕后,对张拉施锚两端进行妥善保护,禁止撞击锚具,钢束等。第六章 进度保证办法1、保证施工质量,只有质量有保证,施工进度才干有保证。2、成立现浇箱梁生产项目领导责任区,由项目经理负责,加强对箱梁施工宏观管理。3、各负其责,责任到人,建立施工质量、进度奖罚制度;4、钢筋、砂石料和水泥等原材料备料充分,避免浮现等料误工状况发生。5、对吊车及发电机等机械设备及时检查,保证机械设备始终处在良好工作状态。6、加强对施工人员培训工作,使之能迅速、纯熟掌握操作要领,保证工序衔接
37、紧密。第七章环保及水土保持办法一、施工环保、水土保持目的认真贯彻执行国家、铁道部、地方政府环保法律法规和环境原则,采用清洁工艺,坚持清洁生产,不断提高全体参建员工环保意识,综合运用各种资源,最大限度减少各种原材料消耗,节能、节水、节约原材料;废气、废水、各种废弃物达标排放,从严把握噪声原则,控制施工噪声污染,保护水土资源环境,建设环保型施工工地。二、施工环保、水土保持办法1、认真学习贯彻国家、铁道部、地方政府、业主、监理工程师及合同条款关于环保法规及规定,明确本桥环保规定,健全环保体系,把环保工作作为一项重要施工管理内容,制定和贯彻环保办法,修建环保设施,解决好施工与环保关系。2、实行环保目的
38、责任制。把环保指标以责任书形式层层分解到个人,建立环保自我监控体系。施工队长是本工程项目环保领导者和负责人,所有施工人员与环保领导组签定环保责任书。3、编制施工组织设计时充分考虑环保规定,配备专职环保人员,合理安排各工序作业时间。编制环保手册,加强环保宣传。4、加强检查和监控工作,加强对施工现场扬尘、噪声、振动、废气、强光监控、监测及检查管理,定期组织关于人员进行环保工作评估。5、保持施工区和生活区环境卫生,及时清理生活垃圾,将其运至指定地点并按规定解决。生活区设立化粪池,生活污水和大小便经化粪池解决后排放。施工废水、清洗场地、车辆废水经沉淀解决达标排放。6、工程施工完毕后,及时进行施工现场清
39、理,拆除暂时设施,多余材料及建筑垃圾清运浮现场,作到工完场清。第八章 季节性施工保证办法 本工程工期紧,施工难度大,因而为保证本工程正常进行并结合其特点制定完善夏、雨季施工保证办法,保证施工正常进行和工程质量。一、雨季施工办法1、施工时,一方面要做好施工场地排水工作。排水机具和设备要齐全,同步筹划好机械停放和材料堆放位置。2、备足工程惯用材料,特别是需要远运材料,防止雨天路滑交通受阻,影响材料进场及施工正常运营。3、机械设备、配电箱等设立防雨设施。电力线可靠接地,防止雷击导致危险,支架酌情架设避雷设施。4、与本地气象部门获得联系,随时掌握气象预报,掌握汛情,以便更为合理地安排和指引施工,同步做
40、好灾情预报。5、准备排水工具,及时排出积水.6、搭设遮雨棚,准备好帆布等遮雨工具,对工地上怕雨淋材料存入遮雨棚内或帆布覆盖,防止受潮变质。7、暴风雨后,及时对脚手架、施工平台、暂时设施安全状况进行检查,发现倾斜、变形、下沉、漏雨、漏电等,及时修复。8、现场施工用高低压设备及线路按规范规定安装和架设,不使用破损或绝缘性能不良电线,所有电线采用架杆挂线,作到电线不随意布设,所有电闸箱有门有锁并加设防雨罩、设危险标志。遇雷电暴雨时,及时切断施工用电。9、切实加强雨季施工安全工作,认真执行铁路实行中华人民共和国防汛条例细则,贯彻防洪办法。施工中保持排水系统畅通,对也许影响设施设备稳定任何作业,有足够可
41、靠安全防护办法,防患于未然。10、积极配合甲方,对施工地段联合进行防洪检查,发现问题及时解决。11、对也许影响安全渡讯施工地段,认真接受防洪部门防洪检查和建议,并按规定认真贯彻责任,安排好抢险人力、物资、机具和设备。项目部和各施工队均成立防汛领导小组,制定防汛办法,在汛期对各施工队定期检查防汛贯彻状况。12、汛期施工,在重要防洪地点设立标志,提示所有人员注意,在雨天也许导致危害时,派专人在重点地带巡视,工地负责人轮流24小时值班,并与现场巡视人员保持联系,以便及时做出抢险布置目经理。二、高温季节施工办法1、当最高气温超过35时,停止混凝土施工。2、当最高气温超过28继续施工时采用如下办法:1)
42、调节施工时间,尽量选取在一天气温最低时进行混凝土浇筑。2)对于混凝土拌和、运送、振捣等施工工艺,施工中严格按照工艺操作规程施工,拌和站配料、拌和,保证配料精确,拌和均匀,保证混凝土良好和易性,做到混凝土浇筑持续性,防止浮现冷接缝。混凝土采用平面分层法浇筑,做好振捣等操作,以保证混凝土均匀性,通过工艺控制,使混凝土品质达到优良原则,以提高混凝土抗裂能力。3、针对混凝土施工缝产生因素,采用相应技术控制混凝土裂缝产生1)温度缝控制办法选用级配良好骨料,严格控制砂、石子含泥量,保证混凝土品质,提高混凝土抗拉强度。混凝土初期保温养护,提高抗拉强度,等构造浇筑完毕后,混凝土表面及时用聚乙稀薄模覆盖,草袋保
43、温,并洒水养护。控制构造混凝土内外温差不不不大于25,以防止急剧冷却,导致混凝土构造表面温差裂缝。2)干缩缝控制办法在混凝土配比选取上,在满足强度前提下,少用水泥,减少水灰比,恰当减少砂率,提高粗骨料含量,以减少干缩量。严格控制砂石原材料含泥量,避免使用过量粉砂。混凝土浇筑前,将基层和模板浇水湿透,避免吸取混凝土中水分。混凝土振捣密实。混凝土浇筑结束后,清除多余灰浆,应即抹平,排除泌水,待定浆后进行二次复振、二次抹压、防止产生松顶和表面干缩裂缝。加强混凝土初期养护,采用塑料布包裹、覆盖养护,保持混凝土表面湿润,养护时间28天以上。第九章 文明施工办法1、本工程施工中始终坚持文明施工原则,全面开
44、展创立文明工地活动,创造良好施工环境和氛围,严格约束生产工人及农民工寻常行为,保证不发生影响社会治安事件,保证整体工程顺利完毕。2、所有工程项目实行,按照现场文明施工规定执行。按照文明工地创立活动关于规定,积极争创文明施工原则工地。3、对参建职工按国家、地方政府关于规定进行教诲,组织全体人员认真学习并严格遵守本地文明公约关于规定。使文明施工成为各级管理人员和全体职工自觉行动。4、实行责任负责制,将文明施工、环保与作业班组管理人员工资奖金挂钩考核。5、尊重本地风俗习惯,对的解决好与本地群众关系,建立良好社会关系,搞好工地文明建设。6、工人在上岗前必要通过文明施工及环保教诲培训,未经培训工人,不得
45、使用。所有参加施工人员经常进行施工安全、法纪和文明教诲,增强文明施工意识。第十章、箱梁混凝土施工应急预案为应对混凝土灌注过程中突发事件,保证箱梁混凝土灌注顺利进行,制定如下应急预案:一、应急预案启动条件符合下列条件之一状况发生,即可启动应急预案:1、混凝土供应中断,不能保证梁体持续灌注需要,不能在短时间内得到解决;2、供电中断,不能满足施工照明、振捣需要;3、施工中突遇雨、雾、大风或其他恶劣气象;4、混凝土输送泵浮现严重故障,无法修复。二、应急办法1、混凝土供应中断:箱梁混凝土灌注前,告知第二拌和站作好材料及设备准备,作为备用拌和站;2、供电中断:备用二台发电机,一旦停电,启用发电机电源;一台供施工现场使用,一台供拌和站使用。3、恶劣气象:配备采条布400m2,若遇下雨,对浇筑混凝土采用边遮盖边浇筑,防止混凝土被雨水冲刷;箱梁灌注施工四周按规定挂设安全网,保证大风大雾天气状况下施工安全;4、输送泵严重故障:告知前段5台输送泵车做好准备,一旦浮现上述状况,及时更换泵车,投入使用。第十一章:施工现场平面布置图第十二章:计算某些现浇箱梁模板、支架计算以中跨为例,中跨其断面跟边跨类似,所不同是其长度为20.9m,较边跨(15.35m)要大某些,其模板、支架同样布置,在此只需要计算中跨现浇箱梁支架。
