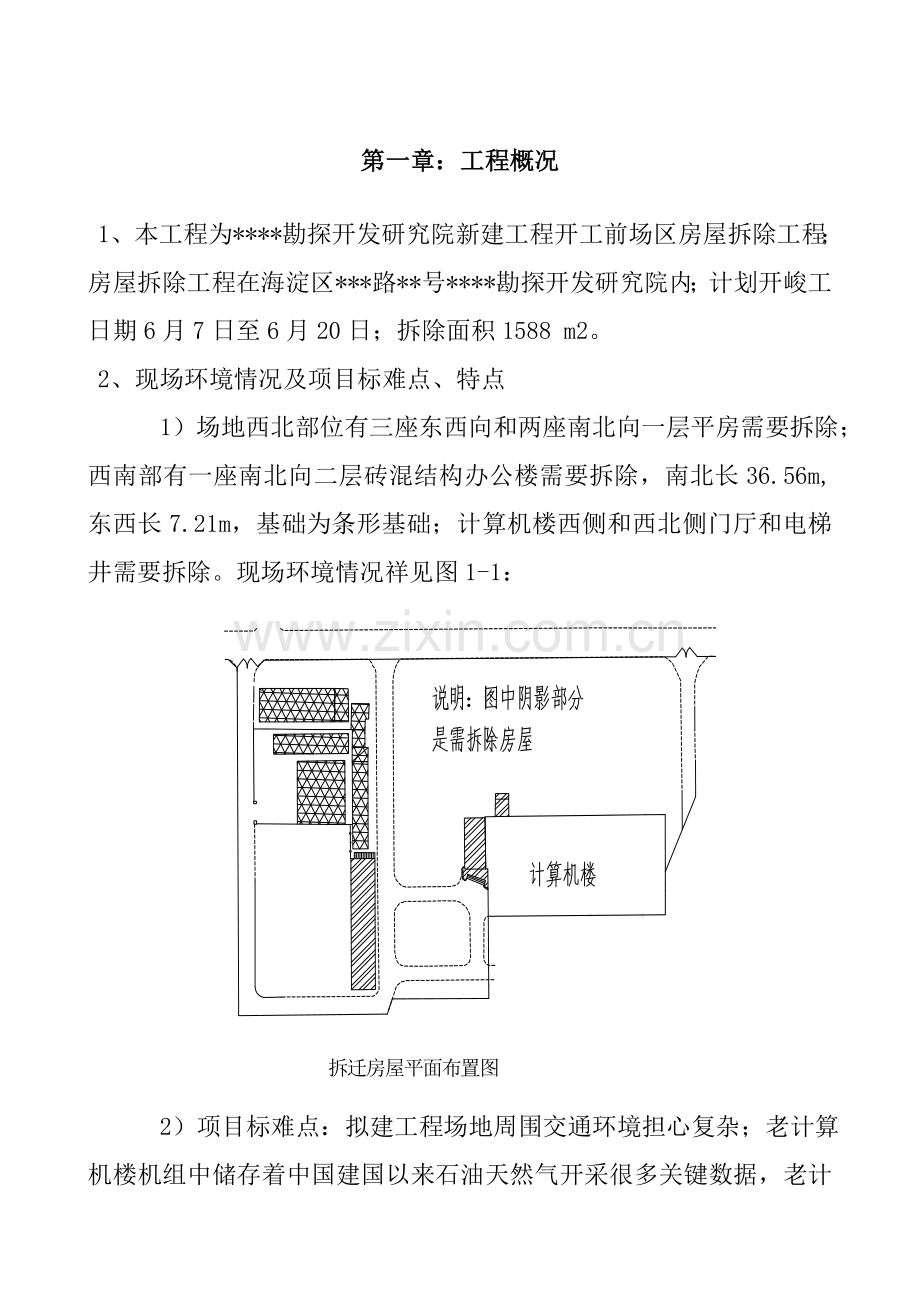

1、第一章:工程概况1、本工程为*勘探开发研究院新建工程开工前场区房屋拆除工程;房屋拆除工程在海淀区*路*号*勘探开发研究院内;计划开峻工日期6月7日至6月20日;拆除面积1588 m2。2、现场环境情况及项目标难点、特点 1)场地西北部位有三座东西向和两座南北向一层平房需要拆除;西南部有一座南北向二层砖混结构办公楼需要拆除,南北长36.56m,东西长7.21m,基础为条形基础;计算机楼西侧和西北侧门厅和电梯井需要拆除。现场环境情况祥见图1-1: 2)项目标难点:拟建工程场地周围交通环境担心复杂;老计算机楼机组中储存着中国建国以来石油天然气开采很多关键数据,老计算机楼房西侧和西北侧门厅和电梯井拆除

2、过程中发生震动和冲击会给计算机楼房造成重大影响。第二章:施工机构组织及劳动力安排1、施工结构组织:项目经理技术责任人施工员资料员安全员生产经理拆除作业班组1、全方面了解拆除工程拆除部位图纸和相关资料,进行现场实地勘察。2、拆除工作开始前,调查清楚场区内外各类管线情况,切断楼内电力、给水、排水、电话线、闭路线供给或迁移,建立临时用电、用水系统;场区内外管线位置详见图3-1:3、全部拆除施工区域进行高度不低于1.5米硬质封闭围护设施搭设,并悬挂安全警示标识,非施工人员不得进入施工区,设置夜间红色警示灯;4、对拆除范围内电线、电缆及其它管线进行改线、保护;由技术员负责标示出拆出部位及拆出范围;5、拆
3、除施工从上至下、逐层拆除分段进行,不得垂直交叉作业,作业面空洞应封闭,拆除后楼板作业面要逐层进行维护并做好安全警示;6、拆除较大或较重构件,应用风镐破碎后立即运走,避免荷载堆积;7、拆除建筑物栏杆、楼梯和楼板等,应和整体拆除程度相配合,不准先行拆除;8、建筑物承重支柱和横梁,要等候它所负担全部结构拆除后,才能够拆除;9、墙体拆除时,严禁采取掏掘或推倒方法;10、拆除管道时,必需在查清残留物性质,并采取对应方法确保安全后,方可进行拆除施工。11、计算机房西侧门厅、北侧电梯井拆除前必需把计算机房西侧、北侧全部窗户用大芯板封闭后砌12厚墙封堵保护,计算机房西侧门口处安装钢制密闭门以降低震动、冲击、噪
4、音,必需确保计算机房中机组正常运行。12、单层建筑及计算机楼门厅、电梯井采取人工配合小型机械(风镐、切割机、冲击钻等)进行拆除,其中计算机楼门厅和电梯井拆除时搭设脚手架、溜槽,人工拆除材料严禁堆放在脚手架上,采取溜槽溜至地面立即清运;计算机楼西侧二层砖混结构办公楼配合大型机械(破碎锤)进行拆除作业;在拆除时楼板上严禁人员聚集或集中堆放材料,作业人员应站在稳固脚手架上操作,被拆除下来构件应安全放置;以下为图3-2:大型机械拆除作业示意图: 第四章:安全施工方法1、 安全目标确保实现“五个杜绝、四个全方面、三个不超、二个确保” 及“安全文明工地”,无伤亡、设备事故,安全教育面:100%。2、 安全
5、教育、施工前认真学习各项安全施工要求、法律、法规,从思想上牢靠树立“安全第一、预防为主”指导思想,教育工人无条件服从安全检验人员指挥,遵守各项安全规章制度;、项目经理部要天天进行巡视检验,发觉安全隐患急时整改、处理,消除只抓进度忽略安全倾向;3、 安全检验、建立健全安全监督管理体系;、专职安全技术人员天天巡视现场,立即发觉施工中不安全原因和违章作业行为,立即配合技术人员处理施工过程中暴露安全技术问题;、安全管理人员要配合安全监理、业主安全责任人例行检验,对发觉安全隐患确保无条件整改;4、 安全技术方法、拆除施工严禁立体交叉作业;、作业人员使用风镐、切割机、冲击钻等手持机器时,严禁超负荷或带故障
6、运转;、拆除建筑物,应遵守拆除方案,自上而下按板、非承重墙、柱次序进行;、拆除作业人员,必需戴好安全帽、防护眼镜、穿工作鞋,应站在脚手架或稳固结构上操作,拆除某部分时,要预防其它部分发生坍塌,拆除梁、柱前应先拆除其承重全部结构后进行。 、拆除前应将有坍毁危险结构物,用支柱等临时加固。 、散碎材料应用溜放槽溜下,严禁向下抛掷。拆下材料要立即清理、运走。 、采取推倒拆除时,必需经过设计计算后,制订和落实专题安全技术方法,统一指挥,预防事故发生。、每班开工前,均应检验所用工具是否牢靠,被拆建筑物危险情况。发觉险情,应先排除险情后,才能够作业。、不得采取挖墙洞、掏掘或推倒野蛮拆除方法。在拆除施工时,应
7、向拆除部位洒水降尘,做好文明施工。、拆除单位必需立即清除拆除垃圾,不得影响后续施工进度。、梁拆除时,对搭设脚手架管材、跳板、扣件等必需严格仔细检验,不合格材料不按时用,严格按建筑施工扣件式钢管脚手架安全技术规范JGJ130-、钢管脚手架扣件(GB15831)进行搭设,确保脚手架可靠性、稳定性和安全性;、脚手架搭设完成后,经安全监理验收合格后方可进行拆出施工。、在恶劣气候条件下,严禁进行拆出作业;、当日拆出施工结束后,全部机械设备应停放在远离拆除施工区域保持安全距离;第五章:应急预案1、工地现场周围交通环境担心复杂,救护车不宜立即找到地方或堵塞难以进入施工现场以至于耽搁了最好抢救时机,所以项目经
8、理部成立安全抢救领导小组并预先制订了抢救路线、就近北京红十字会健翔医院、抢救专用交通工具;现场如发生高空坠落、坍塌、机械伤害等安全事故应按预先制订路线、地点进行有序安全救助;安全抢救领导小组: 组长: 副组长: 组员: 抢救路线祥见图5-1:2、项目经理部成立消防领导小组,消防领导小组组员负责场区消防器材配置工作,灭火队员培训工作;检验、发觉、消除火灾隐患工作;如发生火灾后立即组织灭火工作等。消防领导小组:组长: 副组长:组员: 第六章:文明施工方法1、 拆除建筑垃圾必需集中堆放到指定地点,清运垃圾车辆应采取苫布覆盖,出入场地由门卫专员指挥、疏导;2、 拆除过程中委派专员负责喷水降尘3、 清运
9、垃圾作业时间应遵守城管部门要求;4、 不准从楼窗洞口向下抛扔垃圾;5、 对标识明确管线、检验井、污水井应妥善保护;6、 拆除工程完成后,全部垃圾立即清理至制订位置堆放;拆除时,碰到可燃、易燃装饰材料时严禁明火作业。磁铁矿精制厂房拆除施工方案1. 工程概况及关键工程量1.1工程概况 本工程在*催化剂厂装置区内,前后有正常生产使用管廊为邻,和压片厂房仅隔一条4m宽路。拆除厂房总长45m,西21m为单层排架结构,东24m为钢筋砼框架结构最高处15m,拆除周围环境狭小。安全、快速、高效为此次施工中心。1.2关键工程量序号名称单位数量备注1砖M 34402砼M 35103大型屋面板M22884拆除砼地坪
10、M25405窗M22126门M259.16钢结构T4估2. 施工前准备及关键施工设备2.1技术准备工作2.1.1首先熟悉被拆建筑物完工图纸,搞清建筑物结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。2.1.2对施工员进行安全技术交底,加强安全意识。2.1.3踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。2.2现场准备2.2.1清理施工场地,确保运输道路通畅。2.2.2搭设临时防护设施,避免拆除时砂、石、灰尘飞扬影响生产正常进行。2.2.3在拆除危险区设置警戒区标志。2.2.4接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内配电设施,应另外敷设。确保施工时
11、水电通畅。2.3机械材料设备准备 项目序号设备名称数量(台)备注(型号)1液压锤1进口2挖掘机21m33大型运输车416吨4铲车15重型拖车16加长臂液压剪17大型墙锯18大型降尘机29空压机210风镐42.5组织和劳动力准备项目序号岗位数量备注1工程师1中级以上职称2工程技术人员1初级以上职称3管理人员2有施工上岗证4项目责任人1有施工上岗证5安全员1有施工上岗证6拆除施工操作员26有施工上岗证2.6施工平面图3.施工要求和施工方法3.1进入施工现场,首先拆除和拆除物相连管道、设备、电气、照明设施。3.2拆除建筑物内全部门窗及其它隶属结构,拆除建筑物全部腾空,拆除物立即外运,堆放在警戒线以外
12、安全区域。3.3在施工区域搭设4m高单排脚手架外挂石棉瓦,设置施工隔离带并留设好交通出入口。在建筑物南侧管廊有一处胀力,距离拆除物过近,在此处做一个比管廊高钢架外包铁皮把此处罩上固定牢靠,预防拆除物坍毁时把管廊砸坏。3.4在建筑物南北两侧各放置一台除尘机,采取湿法作业,控制施工扬尘,砂石飞溅。3.5拆除时采取先上后下、先非承重结构后承重结构、先板、梁后墙、柱标准,此次拆除采取破坏法施工,由西向东进行使用挖掘机及其配套空压机合电锤等,对建筑物解体、推倒。拆除物先不外运,使用挖掘机随时简单粉碎堆放在停机面下,使停机面标高逐步升高,整理修筑出由西向东逐步升高坡道,当拆除至沉降缝处时,停机面高度足以使
13、挖掘机能够拆除最高处高度。然后挖掘机继续东行,拆除东面框架结构。3.6建筑物完全解体后,用挖掘机装车,自卸汽车外运到厂外垃圾堆放处,运距约8km。3.7地上部分建筑物完全拆除后,拆除地下部分,破除砼地坪、地梁、地沟及大型杯口和独立基础。3.8碰到地下管线时,先和业主联络管线是否是废弃,能否拆除,确定后方可用冷法切割,明确管内无易燃、易爆物后,才可动火使用氧气乙炔焰切割。3.9地下设施拆除后,此处已是一个近2m深大坑,为下一步桩基础施工此处必需回填,回填土采取一般粘性土,分层扎实,每层厚度不超出250mm,压实系数达成0.9。4.安全确保方法4.1施工现场必需有技术人员统一指挥,严格遵照拆除方法
14、和拆除程序。4.2拆除现场施工人员,必需经过行业主管部门指定培训机构培训,并取得资格证方可施工。4.3施工人员进入施工现场,必需戴安全帽,扣紧帽带;高空作业必需系安全带、安全带应高挂低用,挂点牢靠。4.4施工现场必需设置醒目标警世标志,采取警戒方法派专员负责。非工作人员不得随意进入施工现场。4.5建筑物拆除时,应自上而下,次序进行,严禁数层同时拆除。当拆除某一部分时候应预防其它部分坍毁。4.6拆除项目完工后,必需有验收手续,达成工完、料清、场地净,并确保周围环境整齐和相邻建筑、管线安全。4.7拆除物受自然气候、环境影响较大,亲密注意,防患和未然。每个工作日结束后,工程技术人员必需去现场检验,确
15、定拆除物是否用加固,作到安全无隐患。5.施工进度计划及施工工期总工期为二十天第一部分 施工组织设计一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我企业多年来从事这类工程施工经验,编制此施工组织设计。参考规范及文件以下:1. 由甲方提供*地块内部4#标拆除工程之招标文件;2. 由甲方提供*地块内部标拆除工程之补遗通知;3. 现行国家规范及行业标准房屋拆迁工程施工安全管理条例、建筑拆除工程安全技术规范、房屋拆迁施工现场防治扬尘污染管理要求、城市房屋拆迁及建设工程施工现场市容环境卫生管理要求;4. 由甲方提供拆除建(构)筑物范围示意图;5. 其它相关专业规范及行业标准。二、工程概况
16、1 被拆除旧建(构)筑物工程概况。工程地点:深圳市福田区*路北、*路东;建(构)筑物结构形式:钢筋混凝土多层厂房、库房;平面尺寸及建筑面积:包含107#、107A、107C、107D、118#、119#建筑物及构筑物地面以上部分拆除工程,总占地面积约为5000平米,总建筑面积约8000平米;层数:包含一层框架结构、二层框架结构、一层混合结构及一层局部三层钢筋混凝土结构厂房。2被拆除旧建(构)筑物周围环境。本拆除工程在*地块内部,此地宽总占地面积约为170000平米,四面由围墙维护,出口累计四处南门一处,东门两处,西门一处。因为本工程为二、三、四标同时招标,同期施工,各标段交错施工,施工场地狭小
17、。尤其是本标段各个施项目分散部署,同一标、二标、三标施工范围全部有交叉,场地部署更为不利。4拆除工程协议工期或其它要求。本工程工期要求为25日历天,开工日期为10月15日,完工日期为11月10日。三、施工组织机构建立针对此工程项目,我企业推选项目班子一律持证上岗、押证施工,而且该项目经理部仅负责此工程。实施项目经理责任制,项目经理将对工期、安全、成本及文明施工全方面负责。各施工管理职能部门在项目经理部直接指导下做到有计划组织施工,确保工程质量、工期、安全等方面达成目标要求。并配置技术责任人、施工主管、安全责任人及其它技术、安全、施工等专业人员组织施工管理。人员配置情况以下:劳动力安排计划表工种
18、等级按工程施工阶段投入劳动力情况拆除技工机械工架子工水电工气割工1203020420施工组织管理机构框图:综合施工员项目技术责任人、安全责任人项目经理兼职安全员内业技术员测量员专业施工员环境保护消防员后勤员各作业班组四、拆除工程施工准备1技术准备工作(1)施工技术人员要认真审阅建设单位提供以下资料:拆除工程相关图纸和资料;拆除工程包含区域地上、地下建筑及设施分布情况资料。全方面了解拆除工程图纸和资料,进行实地勘察。搞清建筑物结构情况、建筑情况、水电及设备管道情况。(2)学习相关规范和安全技术文件。(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。(4)向进场施工人员进行安全技术教育。2
19、现场准备(1)施工前,要认真检验影响拆除工程安全施工多种管线切断、迁移工作是否完成,确定安全后方可施工。清理被拆除建筑物坍毁范围内物资、设备,不能搬迁须妥善加以防护。(2)疏通运输道路,接通施工中临时用水、电源。(3)切断被拆建筑物水、电、煤气管道等。(4)向周围群众出示安民通告,在拆除危险区域设置警戒标志。3机械设备材料准备本工程结构多为一、二、三层建筑结构,我方采取人工拆除为主、机械运输方法进行施工,依据施工经验及本工程实际境况,拟购进材料、机械、设备分列以下:关键施工机械设备表序号机械设备名称规格型号数量国别产地制造年份额定功率(kw)生产能力备注1炮机200型10日本982炮机220型
20、5日本983挖机1立米2日本954挖机1.2立米1日本955挖机1.5立米1日本936割枪20国产997汽车10吨20国产998起重机40吨1日产94关键材料需用表序号名称单位数量备注1钢管吨1202尼龙网平米2500围护用3手推车台504氧气瓶4005乙炔气瓶2006铁皮平米1500围护用5在工地固定场所设置下列标牌: (1)工程概况牌:标明工程项目名称、拆房施工单位名称和施工项目经理、拆(竣)工日期、监督电话; (2)房屋拆除安全生产牌; (3)文明施工牌。在拆除工程施工现场醒目位置应设安全警示标志牌,采取可靠防护方法,实施封闭施工。 6开工前必需采取封闭式围挡,依据本工程特点,围挡根据以
21、下要求设置: (1)施工现场围护采取铁皮完全封闭,围挡高度不低于1.8米,维护范围包含投标补遗附图所表示四标范围,围护结构离开建筑物安全距离为1.5倍建筑物高度,东侧和围墙相接,废品堆放处118、119单独维护。另外,107水处理厂房局部为三层结构,107C为二层框架结构,考虑到施工安全此两个区段周围搭设钢管脚手架,其高度不得低于被拆建筑物檐口,脚手架外围应采取目密目式安全网封闭,脚手架搭设方案见后附件。施工现场保留107水处理厂房北侧东侧及西侧道路作为施工便道,供施工车辆使用。(施工围护详见施工现场平面图)7施工影响范围内建筑物和相关管线保护应符合下列要求: (1)相邻建、构筑物应事先检验,
22、采取必需技术方法,并实施全过程动态管理; (2)相邻管线必需经管线管理单位采取管线切断、移位或其它保护方法; (3)开工前察看施工现场是否存在高压架空线,拆除施工机械设备、设施在作业时,必需和高压架空线保持安全距离。 五 拆除工程施工管理一、施工工艺1施工次序(1)本工程采取手动工具进行人工拆除建筑,施工程序应从上至下,分层拆除,按板、非承重墙、梁、承重墙、柱次序依次进行或依据先非承重结构后承重结构标准进行拆除。(2)屋檐、阳台、雨棚、外楼梯、广告版等在拆除施工中轻易失稳外挑构件,先予拆除。(3)拆除框架结构建筑,必需按楼板、次梁、主梁、柱子次序进行施工。拆除建筑栏杆、楼梯、楼板等构件,应和建
23、筑结构整体拆除进度相配合,不得先行拆除。(4)建筑承重梁、柱,应在其所承载全部构件拆除后,再进行拆除。(5)对于107水处理厂房,三层部分首先搭设钢管脚手架封闭拆除,二三层拆除完成后,一层部分再一起进行拆除工作。2留设作业通道拆除工程施工现场必需有作业通道。平面运输通道宽度为1.52米左右,以满足运输工具通行需要,作业通道内不得堆放杂物,要确保室内上、下通道应保持通畅。非作业通道利用警示带隔开,并制作标志牌利于通道口作出警示。3脚手架工程本工程107水处理厂局部为三层结构, 107C水池为二层结构,拆除前要先搭设钢管脚手架封闭,脚手架经验收合格后使用。作业人员应站在脚手架、脚手板、高凳或其它稳
24、定部位上操作,严禁站在整体被拆除构件上作业。脚手架随建筑物、构筑物拆除进程立即安排拆除。拆除前应对下层脚手架及拉攀作稳固检验。(脚手架搭设方案见后附件)4 楼板(包含平屋面)拆除,应符合以下要求:现浇钢筋混凝土楼板应采取粉碎性拆除。 (1)楼板捶击粉碎后应临时保留其钢筋网,待切割放梁前割除。 (2)建筑垃圾井道,可在各层楼板上凿洞设置。洞口临边采取围档封闭方法,采取钢管临时维护,围护高度为大于1.2米。井道按柱网“梅花形”部署,洞口边长为1.21.5m。5 预制楼板拆除可采取回收或破碎拆除: (1)应将预制板块逐块分离,用手拉葫芦或绳索将板吊起,下放到低层楼面回收利用或破碎。 (2)垃圾井道可
25、在每层按跨设置12个垂直井道。洞口临边采取钢管围档封闭,并挂上安全网。6 次梁拆除,应将梁二端各凿一条宽0.1m切割缝,割断一端钢筋(先下层,后上层),使次梁一端自然向另一端倾拆后,割断另一端钢筋(先上层,后下层),用绳索将次梁放道下层露面破碎。7 主梁拆除,应将梁二端斜筋部署设置割离缝,用起重机吊住主梁,割断钢筋后,将梁放到下层破碎。8墙体拆除应自上而下粉碎性拆除。9立柱拆除应按下列程序进行:为预防立柱坍毁时冲击力对结结组成破坏,立柱坍毁方向应选择在下层梁或墙位置上;将立柱切断部分钢筋剥出,将反方向钢筋和两侧结构筋割断,向坍毁方向拉断。撞击点设置建筑垃圾或草袋,做好缓冲防震方法。二、施工注意
26、事项(1)对部分拆除同一建筑物或构筑物进行拆除前,应先对保留部分采取必需加固方法。(2)严禁立体交叉方法拆房施工。砌体和简易结构房屋等确需倾覆拆除,倾覆物和相邻建筑物、构筑物之间距离必需达成被拆除物体高度1.5倍以上。(3)必需采取对应方法确保作业人员应在脚手架或稳固结构上操作,被拆除构件应有安全放置场所。对只进行部分拆除建筑,必需先将保留部分加固,再进行分离拆除。(4)施工中必需由专员负责监测被拆除建筑结构状态,并应做好统计。当发觉有不稳定状态趋势时,必需停止作业,采取有效方法,消除隐患。(5)拆卸下来多种材料应立即清理,分类堆放在指定场所,上层建筑垃汲应设置串筒倾倒,不得随意从高处下抛,并
27、立即清运。拆下材料和建筑垃圾应立即清理,严禁高空抛下。拆卸材料应放置垂直升降设备或流放槽卸下。建筑垃圾应设置垃圾井道卸下。屋面、楼面、平(阳)台上,不得集中堆放材料和建筑垃圾,堆放重量或高度应经过计算,控制在结构承载许可范围内。(5)拆除施工应分段进行,不得垂直交叉作业。作业面孔洞应封闭。(6)楼板上严禁多人聚集或堆放材料。(7)拆除横梁时,应确保其下落有效控制时,方可切断两端钢筋,逐端缓慢放下。(8)拆除柱子时,应沿柱子底部剔凿出钢筋,使用手动倒链定向牵引,采取气焊切割柱子三面钢筋,保留牵引方向正面钢筋。(9)拆除管道及容器时,必需查清其残留物种类、化学性质,采取对应方法后,方可进行拆除施工
28、。六 拆除工程安全技术管理1、安 全 生 产 管 理 体 系安全生产目标 达成五无目标,即“无死亡事故,无重大伤人事故,无重大机械事故,无火灾,无中毒事故”。并将通常减微事故发生频率控制在3以下。安全方针:安全第一,预防为主安全和文明施工目标:杜绝死亡和重大伤亡事故 年重伤事故频率控制在1以内; 年工伤事故频率控制在3; 月工伤事故频率控制在1以内; 努力争取达成安全生产,文明施工优良工地各施工队兼职安全员各班组组长:项目经理副组长:工程安全责任人机械设备责任人安全教育责任人施工管理责任人日常生活责任人现场维护责任人安全管理小组 项目经理必需对拆除工程安全生产负全方面领导责任。项目经理部应设工
29、程安全责任人,检验落实各项安全技术方法。施工安全分为施工管理、安全教育、机械设备、现场维护及日常生活5大部分,各部分设专员进行监督管理,负责将安全小组决定落实并向各施工班组安全小组交底并监督。做到安全落实到人,专员专题,职权分明。以下页安全管理体系网络图所表示。 安全教育制度 根据企业安全教育制度,加强宣传教育,制订科学合理施工方案,现场组织切合实际作业程序,正确严格地实施和利用施工及安全规范。对进场工人进行摸底测试,统一进行安全教育,增强质量、安全意识。各专业班组认真进行技术交底,认真学习和深刻体会施工技术规范和施工安全规范。经过培训交底达成合格职员才许可上岗操作,为安全工作顺利圆满开展打下
30、坚实基础。在施工过程中,建立每七天一次安全教育,由项目经理或专职安全员主持。同时在每道施工工序进行前,由专职安全员做书面安全技术交底,各班组长率领施工人员认真落实落实。2、通常要求(1)进入施工现场人员,必需配戴安全帽。凡在2m及以上高处作业无可靠防护设施时,必需使用安全带,安全带应高挂低用,挂点牢靠。如系安全带确有困难时,必需采取切实、有效、确保安全其它防护方法,不得冒险作业。(2)拆除建筑物通常不应采取推倒法,因特殊情况采取该方法时,遵照建筑安装工程安全技术规程要求,必需符合下列条件: (a)砍切墙根深度不能超出墙厚度三分之一,墙厚度小于两块半砖时候,不许进行掏掘; (b)在掏掘前,要用支
31、撑撑牢; (c)推倒前,应发出信号,待全体人员避到安全地方后,方可进行。 (3)拆房施工作业时严禁向下抛掷,拆卸多种材料应立即清理,分别堆放在指定场所。施工现场应做到材料堆放整齐,周围通道、沟管保持通畅,场内无积水,立即清运建筑垃圾。人工拆除关键扬尘步骤应有控制方法,安排专员定时洒水保持潮湿。 (4)遇有风力在六级以上、大雾天、雷暴雨、冰雪天等恶劣气候影响施工安全时,严禁进行露天拆除作业。临设及外架必需有避雷方法。防雷接地可和工程避雷预埋件临时焊接连通,接地电阻达成要求要求,每个月检测一次,发觉问题立即更正。设专员掌握气象信息,立即作出大风,大雨预报,采取对应技术方法,预防发生事故。严禁在台风
32、、暴雨等恶劣气候条件下施工。台风来临前,全部机械要停放在安全地点,全部零星材料要加强覆盖,全部生产和生活临设要加防风缆和压盖。(5)当日拆除施工结束后,全部机械设备应停放在远离被拆除建筑地方。 施工期间临时设施,应和被拆除建筑保持一定安全距离。 (6)拆除工程施工现场安全管理应由施工单位负责。从业人员应办理相关手续,签署劳动协议,进行安全培训,考试合格后,方可上岗作业。特种作业人员必需持有效证件上岗作业。拆除工程施工前,必需对施工作业人员进行书面安全技术交底。(7)施工现场临时用电必需根据国家现行标准施工现场临时用电安全技术规范JGJ46相关要求实施。夜间施工必需有足够照明。电动机械和电动工具
33、必需装设漏电保护器,其保护零线电气连接应符合要求。对产生振动设备,其保护零线连接点不应少于2处。电源采取三相五线制,设专用接地线。总配电箱和分配电箱应设防雨罩和设门锁,同时设对应漏电保护器。从配电房到现场根本一律采取质量合格电缆,并要正确架设。严格做到“一机一闸一漏电保护装置”。一切电气设备必需有良好接地装置。电动机械必需定机定人专门管理,使用小型手持电动工具时均使用带漏电保护闸箱。(8)拆除工程施工过程中,当发生重大险情或生产安全事故时,立即排除险情、组织抢救、保护事故现场,并向相关部门汇报。此一过程有安全管理小组负责。七 拆除工程文明施工管理 为加强文明施工管理,在认真学习落实国家及地方文
34、明施工管理条例基础上,组织成立文明施工管理小组,由项目经理任组长,从现场施工、垃圾运输到日常生活文明均设专员管理,切实加强施工现场文明施工,并制作文明施工标志牌,放在醒目标地方提醒工人注意,共同维护一个文明施工条件。文明施工管理网络见下页图示。文明施工注意事项:1、清运渣土车辆应在在施工封闭范围内停放;清运渣土车辆应封闭或采取苫布覆盖,出入现场时应有专员指挥。清运渣土作业时间应遵守相关要求,做到夜间不施工,降低对周围环境噪音影响。2、对地下各类管线,施工前在地面上设置显著标志,并标明管线用途,行进方向。对检验井、污水井也采取对应保护方法。3、拆除工程施工时,为降低粉尘对人员及环境影响,我方将设
35、专员向被拆除部位洒水降尘。4、拆除工程完工后,我方将立即将施工渣土清运出场,做到不积压,。 5、实施深圳市建设局深建施199841号文和深建施(1999)8号文相关深入加强施工现场文明施工管理通知。落实防火安全责任制,建立义务消防组织,明确责任人,负责施工现场日常防火安全管理工作。依据拆除工程施工现场作业环境,在确保充足消防水源基础上,在施工临设工人宿舍、现场办公室均配置足够灭火器材,做到办公生活区每幢工棚挂设4kg干粉灭火器26只,在每幢办公或生活工棚外各设置23个消防沙箱;并对工人进行安全消防教育,学习正确使用安全器材方法,加强安全防火意识。6、施工现场建立健全用火管理制度,对工人进行用火
36、安全施工教育培训,提升工人用火安全意识。施工作业用火时,须推行用火审批手续,经施工安全责任人审查同意,领取用火证后,方可在指定时间、地点作业。作业时应配置专员监护,作业后必需确定无火源危险后方可离开作业地点。7、拆除建筑时,当遇有易燃、可燃物及保温材料时,严禁明火作业。施工现场设置消防车道,并应保持通畅。施工现场道路保持两方向通畅,确保消防车辆能够立即进入事发觉场进行救援工作。8、对工人进行岗前教育,施工作业应该在同意施工场地内进行,不得在施工场地范围外堆放物料、机具等。9、施工现场工棚和临时厕所等临时设施远离临街一侧,不得改变使用性质。施工现场设置临时环卫设施,有专员负责保洁和管理,做到场区
37、内无暴露性生活垃圾;临时厕全部专员洗涮保洁,做好清掏、消杀工作,做到无蝇蛆孳生。10、不得在施工现场焚烧油毡、橡胶、油漆、垃圾和其它产生有毒、有害烟尘和恶臭气体物质。文明施工管理网络各班组专管员各班组专管员各班组专管员项目经理技术责任人施工组运输组生活组八 施工进度计划(1)在确保工程质量、安全生产前提下,优化施工进度计划,动态管理,合理组织,严格控制关键线路节点,确保工期目标。(2)采取性能完好机械设备并配齐数量,设现场专业机修班组,定时检验、调试。(3)现场职员及劳务认真挑选,竞争上岗,确保现场施工人员岗位技能水平及劳动数量满足工期要求。(4)依据施工进度控制统筹计划立即合理编制工程施工进度每七天计划,直至落实到小时工作安排。(5)平面按划定施工区段组织流水施工,将分为两个工作班组,分段流水协调施工,具体进度计划见施工进度计划横道图。(略)(6)劳动力安排计划以下表所表示(编号和横道图中一致),发觉问题立即处理。
