收藏 分销(赏)

抗滑桩综合标准施工专业方案.doc

上传人:a199****6536 文档编号:2495528 上传时间:2024-05-30 格式:DOC 页数:23 大小:127.04KB
下载 相关 举报
抗滑桩综合标准施工专业方案.doc_第1页
第1页 / 共23页
抗滑桩综合标准施工专业方案.doc_第2页
第2页 / 共23页
抗滑桩综合标准施工专业方案.doc_第3页
第3页 / 共23页
抗滑桩综合标准施工专业方案.doc_第4页
第4页 / 共23页
抗滑桩综合标准施工专业方案.doc_第5页
第5页 / 共23页
点击查看更多>>
资源描述

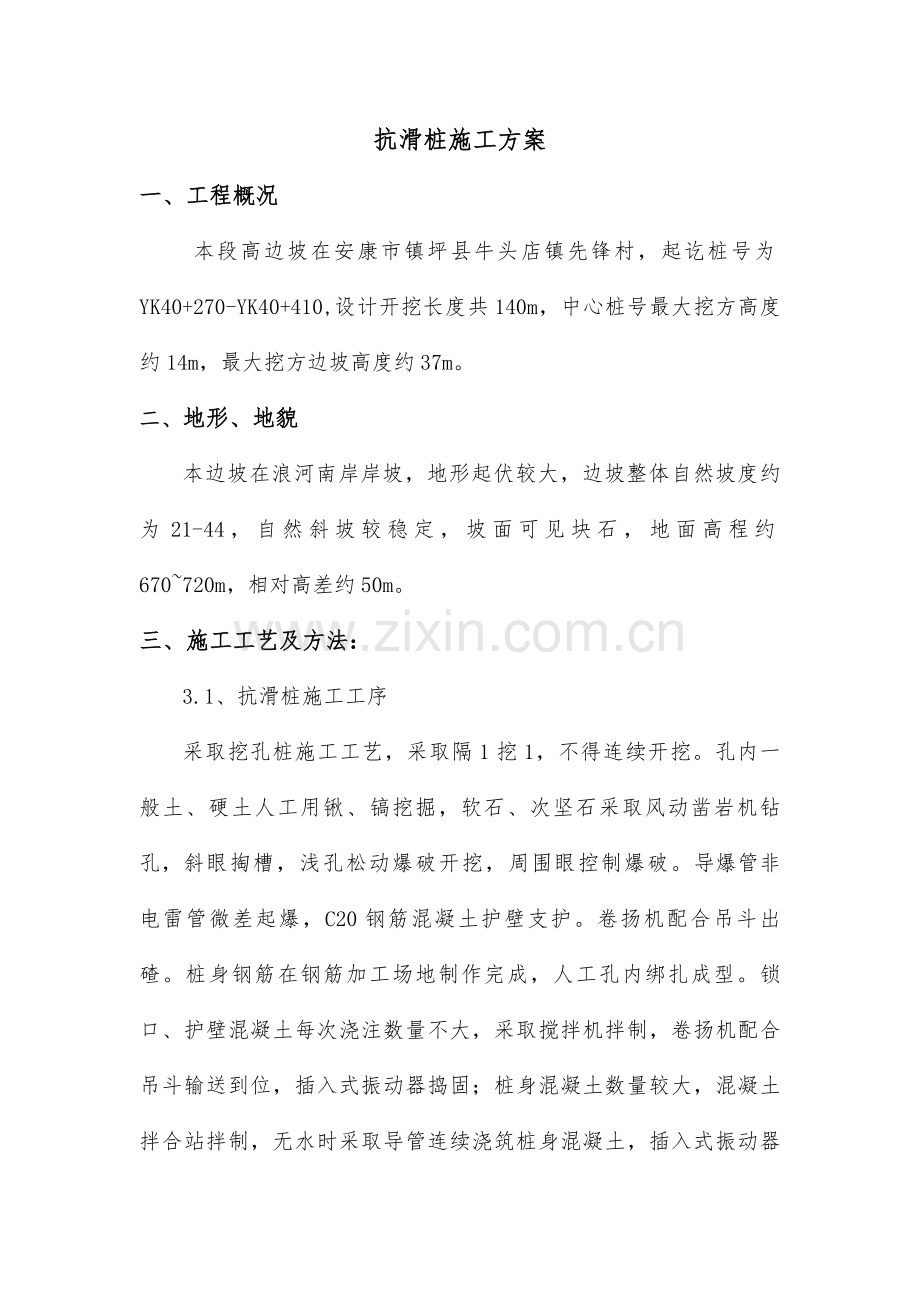

1、抗滑桩施工方案一、 工程概况 本段高边坡在安康市镇坪县牛头店镇先锋村,起讫桩号为YK40+270-YK40+410,设计开挖长度共140m,中心桩号最大挖方高度约14m,最大挖方边坡高度约37m。二、 地形、地貌 本边坡在浪河南岸岸坡,地形起伏较大,边坡整体自然坡度约为21-44,自然斜坡较稳定,坡面可见块石,地面高程约670720m,相对高差约50m。三、 施工工艺及方法: 3.1、抗滑桩施工工序 采取挖孔桩施工工艺,采取隔1挖1,不得连续开挖。孔内一般土、硬土人工用锹、镐挖掘,软石、次坚石采取风动凿岩机钻孔,斜眼掏槽,浅孔松动爆破开挖,周围眼控制爆破。导爆管非电雷管微差起爆,C20钢筋混凝

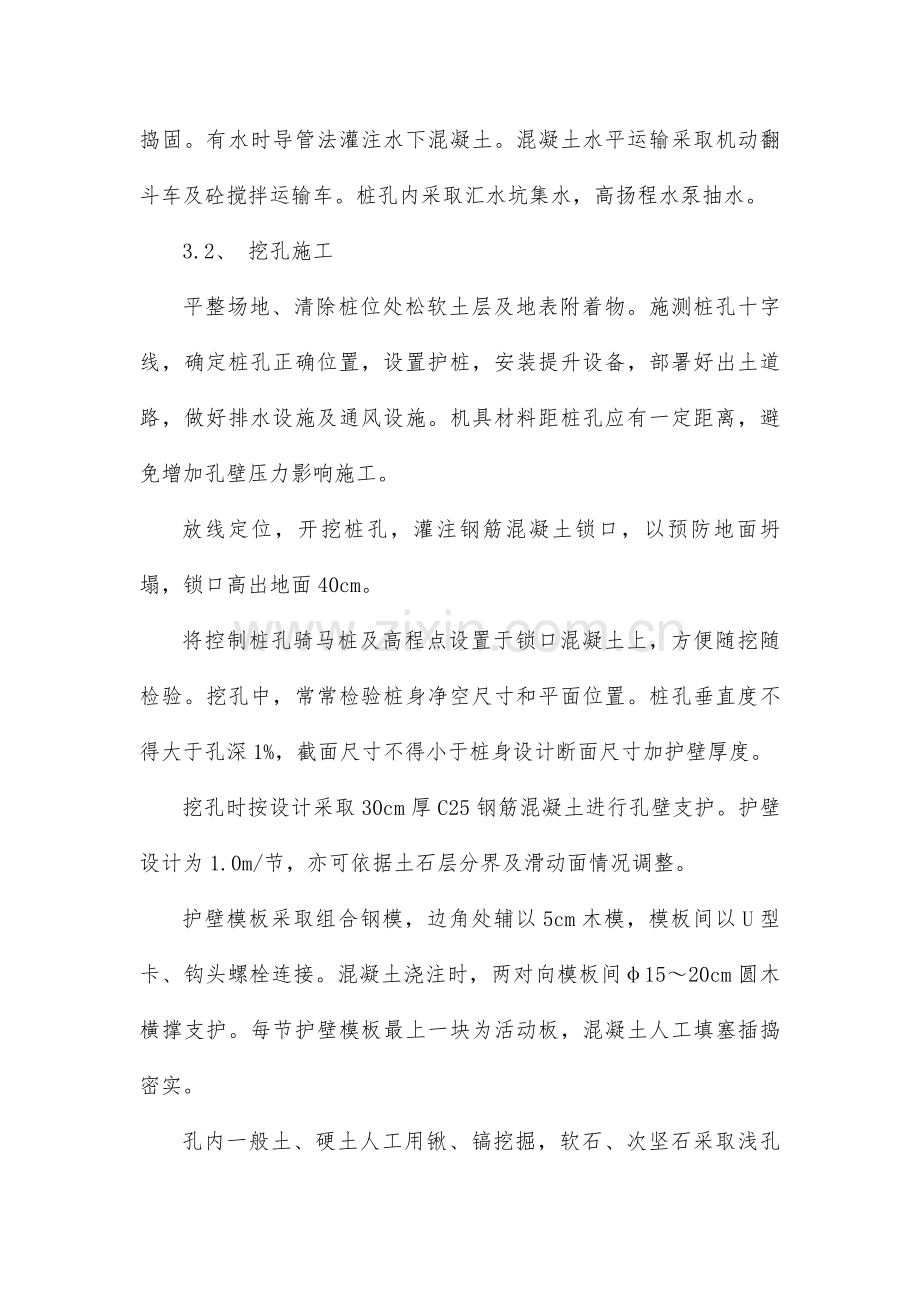

2、土护壁支护。卷扬机配合吊斗出碴。桩身钢筋在钢筋加工场地制作完成,人工孔内绑扎成型。锁口、护壁混凝土每次浇注数量不大,采取搅拌机拌制,卷扬机配合吊斗输送到位,插入式振动器捣固;桩身混凝土数量较大,混凝土拌合站拌制,无水时采取导管连续浇筑桩身混凝土,插入式振动器捣固。有水时导管法灌注水下混凝土。混凝土水平运输采取机动翻斗车及砼搅拌运输车。桩孔内采取汇水坑集水,高扬程水泵抽水。 3.2、 挖孔施工 平整场地、清除桩位处松软土层及地表附着物。施测桩孔十字线,确定桩孔正确位置,设置护桩,安装提升设备,部署好出土道路,做好排水设施及通风设施。机具材料距桩孔应有一定距离,避免增加孔壁压力影响施工。放线定位,

3、开挖桩孔,灌注钢筋混凝土锁口,以预防地面坍塌,锁口高出地面40cm。将控制桩孔骑马桩及高程点设置于锁口混凝土上,方便随挖随检验。挖孔中,常常检验桩身净空尺寸和平面位置。桩孔垂直度不得大于孔深1%,截面尺寸不得小于桩身设计断面尺寸加护壁厚度。挖孔时按设计采取30cm厚C25钢筋混凝土进行孔壁支护。护壁设计为1.0m/节,亦可依据土石层分界及滑动面情况调整。护壁模板采取组合钢模,边角处辅以5cm木模,模板间以U型卡、钩头螺栓连接。混凝土浇注时,两对向模板间1520cm圆木横撑支护。每节护壁模板最上一块为活动板,混凝土人工填塞插捣密实。孔内一般土、硬土人工用锹、镐挖掘,软石、次坚石采取浅孔松动爆破开

4、挖,辅以风镐凿细,人工装碴至吊斗内,卷扬机提升。卷扬机提升吊斗时,井下人员应避至可移动式钢制避人棚内,以防石碴掉落伤人。开挖应在上一节护壁砼终凝后进行,护壁砼模板支撑可于灌注后24h拆除。为提升护壁砼强度,可于砼中掺加早强剂,达成2.5Mpa强度由试验室试验给定。土质孔壁在开挖完成检验孔位后,应先在孔壁上钉设水平木桩,每平方不少于4个,桩头漏出孔壁5cm,锚固深度大于40cm,增大护壁和孔壁摩擦力,以防护壁下滑。如需爆破,在爆破后,压风排除孔内有害气体,井下有害气体许可浓度经检测符合下表后人员方可下井作业。护壁钢筋施工时锁口和护壁纵向钢筋要尽可能连接成一个整体,避免护壁在施工时下沉。挖孔桩锁口

5、和护壁混凝土强度根据设计为C25混凝土。护壁混凝土拌合,标准上应由主拌合站集中拌合,统一配送。因地形、道路受限,无法实现主拌合站集中拌合,应采取能够正确计量混凝土配合比中各材料重量强制式拌和机现场拌合方法,原材料堆放要硬化场地分仓堆放;混凝土要保持适宜和易性和流动性,且要随拌随用,已经初凝混凝土应于废弃。挖孔桩锁口高出地面大于40cm,锁口段高度为2.375米,孔口四面必需搭设防护栏杆,并要对井口周围1m范围内进行硬化处理,暂停施工时孔口要加盖钢筋网片并设置警示标志。挖孔桩施工时,相邻两孔不得同时开挖,要间隔交错跳挖,同时挖一节浇筑一节护壁混凝土。井下有害气体许可浓度有害气体名称CONnOmS

6、O2H2SNH3许可浓度按体积/0.00240.000250.00050.000660.004按重量/mg.m3305151030桩孔内如有地下水及岩体裂缝水采取在角部设汇水井,水泵抽水至污水处理池,经检测达标合格后排入周围沟渠。水量大时,增加大功率、高扬程水泵抽水,至满足排水要求为止,并对四面围岩采取打横向锚杆,挂钢筋网喷砼加强支护。挖孔至设计高程后,孔底应不积水,并应进行孔底处理,做到平整,无松碴等软层;当地质情况和设计不符时,要立即上报工程部、总工程师,会同相关单位妥善处理。抗滑桩挖孔作业见下图。 3.3、钢筋骨架制作和安放钢筋在作业队驻地钢筋加工场地制作,用汽车或架子车运至现场,孔内人

7、工绑扎成型。绑扎钢筋时,先下箍筋,箍筋位置摆放好后下四角主筋、钢束,然后定位箍筋,并将主筋或钢束和预先埋设在护壁上钢筋头(每2m一道)绑扎或焊接牢靠,按设计间距将箍筋固定于四角主筋上,以后按设计将纵向主筋单根或束下至孔内,绑扎次序先外圈钢束或钢筋,后第二排钢束。纵向主筋接头采取对焊接头,主筋为单根纵向主筋接头制作时可采取双面搭接焊,搭接长度大于5d,在同一截面内钢筋接头不得超出50,焊缝高度0.3d且大于4mm,焊缝宽度0.7d且大于8mm,接头错开距离大于35d且50cm。单根主筋接头需现场搭接,可采取单面焊。主筋为3根钢筋一组品字形钢筋束或两根一组钢筋束时,钢筋接头采取对焊接头。钢筋接头应

8、相互错开,在同一截面内,接头数不超出钢筋总数1/4,同时有接头截面之间距离大于2.5米,钢筋束三根钢筋需紧贴,沿钢筋1-2米点焊成束。 3.4、桩身混凝土灌注桩身混凝土设计强度等级为C30,混凝土由工地自动计量混凝土搅拌站制备,砼搅拌运输车运输。因桩孔较深在井口设置进料漏斗(漏斗搁置在钢管支架上),采取导管法浇筑,随混凝土浇注逐节取下导管,直至混凝土浇注完成。如采取坍落度较大(160mm,即自密式水下混凝土)混凝土进行浇筑时,在混凝土浇筑至桩顶8米范围内时,要采取插入式振捣棒分层振捣密实至桩顶标高。如采取坍落度较小混凝土浇筑,要用插入式振捣器逐层捣固密实至桩顶。桩身混凝土灌注必需连续、完整,不

9、得中止。抗滑桩施工工艺步骤图、抗滑桩质量自检报检步骤图:见附图。 3.5、石方爆破 桩孔内如出现岩石,需爆破开挖时,爆破采取松动爆破方法,不得扰动围岩和滑坡体。桩孔内石方开挖采取楔形掏槽,孔深1.01.5m松动爆破,周围眼采取控制爆破。为减轻爆破震动对其它桩孔影响,采取塑料导爆管非电雷管微差起爆系统,孔内延期起爆方法。 无水时用2号岩石硝铵炸药,有水时用防水乳化炸药,孔内采取非电毫秒微差延期雷管,孔外采取瞬发雷管连接起爆系统。炮眼直径3538mm,装药采取不偶合连续装药结构,掏槽眼及主爆区炮孔底部采取32mm或35mm药卷,柱部采取25mm药卷;周围孔底部装32mm或35mm药卷,柱部装25m

10、m药卷。炮眼间簇联,整个开挖断面炮眼间并联,击发装置采取电容式起爆器起爆瞬发电雷管。钻孔机采取风枪或风镐。 每循环开挖进尺为1.0m,周围眼炮眼堵塞长度大于20cm,其它炮眼堵塞长度大于1/2炮孔深。掏槽眼眼底间距离大于20cm,各类炮眼眼底必需在同一水平面上。单孔装药量须经试爆,经效果分析评定后再正确确定。钻孔:采取风枪。钻孔前,将炮眼周围松动土石清除洁净,每一炮眼打够深度后,要把眼内石粉冲净和吹干,并临时遮盖,方便装药。施工中,严禁在已爆炸后残眼中继续钻孔。装药:在装药以前首先把炮眼内及炮眼口周围石粉、泥浆除净。然后按爆破设计装入起爆药卷,注意区分雷管段位。堵塞炮孔:堵塞时,用一分粘土和三

11、分粗砂混合而成。混合料含水不应过湿,过干也不好。在捣实中注意不捣坏导爆管。起爆网络联结:非电起爆系统微差起爆方法采取孔内延期方法。同一段位非电雷管簇联,整个爆破断面并联。击发装置采取电容式起爆器起爆瞬发电雷管。发生瞎炮按以下方法处理:如导爆管经检验未被击发传爆,可重新起爆。距瞎炮0.6m打一平行炮眼进行诱爆;但需注意岩层节理情况,在钻孔地点避免有连通瞎炮之裂纹。若能用木或竹制工具安全妥善地掏出堵塞物时,可重装起爆药包。采取水冲或风吹法处理盲炮。3.6、井内通风桩孔开挖深超出7m时,采取轴流风机压入式通风。井下作业通风设计:按同一时间内工作最多人数计算:Q3km式中:k风量贮备系数,取1.15;

12、 m同一时间内井内工作最多人数,取4人。则Q=31.154=13.8m3/min按爆破工作量计算:Q=7.8/t(AS2L2K)1/3式中:A一次爆破所消耗炸药量,取4.86kg;S桩孔断面积(m2);L桩孔深度(m);t爆破后通风时间,取为30min;K考虑桩孔淋水使炮烟浓度降低系数,取1.0;风管漏风系数,取1.0。则Q=7.8/301(4.86(2.73.4)22921)1/3=16.8m3/min取Q=16.8m3/min 选择1台JF41-2型轴流式通风机,风量75112 m3/min,满足同时开挖3 个桩孔通风要求。风管选择直径300mm聚氯乙烯塑料风管,则16.8/(3.140.

13、32/4)/60=3.96m/s满足最低风速不低于0.15m/s,最高风速不高于6.0m/s要求。 3.7、井下照明桩孔开挖深超出7m时,井下需接入电源照明。电源采取36V低压电源,照明灯具为白炽灯,额定功率40W。四、 施工注意事项:4.1、施工过程中及支挡桩浇筑完成后,应加强对边坡检测,尤其在暴雨季节。4.2、支挡桩施工注意事项 4.2.1、支挡桩施工采取挖孔桩施工工艺,采取隔1挖1,不得连续开挖。 4.2.2、桩孔开挖过程中应分节施工锁口及护壁,每节开挖深度为1m,开挖一节,支护一节,当护壁混凝土含有一定强度后方可开挖下一节。各节护壁纵向钢筋必需焊接,严禁简单绑扎。依据需要在护壁内侧顺滑

14、动方向用临时横撑加强支护,当发觉横撑受力变形、破损而失效时,空下施工人员应立即撤离。 4.2.3、浇筑护壁混凝土时,须确保护壁不侵占抗滑桩截面,并在桩孔开挖过程中随时校准其垂直度和净空尺寸。 4.2.4、在开挖过程中,地质人员要下孔进行地质编录,查对地层岩性及滑面位置。 4.2.5、桩孔在开挖过程中应注意周围土层改变,发觉危险立即撤离工作人员,以确保施工安全。 4.2.6、桩孔开挖完成后,应进行验槽,确保封底混凝土厚度。4.2.7、混凝土灌注必需一次连续完成,且捣鼓密实,以免形成施工缝。4.3、锚索施工注意事项4.3.1、支挡桩施工中预留锚索位置。4.3.2、钻孔:支挡桩施工完成后,依据图纸所

15、要求孔位、孔径、长度和倾斜度采取旋转钻钻孔,钻孔完成后用高压风清空。4.3.3锚索制作安装锚索类型规格及性能应和设计相符合,应按图纸尺寸下料、调直、清污、制造。安装锚索时,把锚索缓慢送入钻孔内,插入锚索时应将注浆管和锚索同时放至钻孔底部。4.3.4、锚固段注浆注浆采取1:1水泥砂浆,水灰比0.380.48,砂浆强度不低于M40,注浆压力大于0.52.0Mpa。孔口采取可靠止浆方法,当孔内浆液初凝后,应立即进行二次劈裂注浆,使浆液充足进入岩土裂隙。在砂浆未完全固化前,不得拉拔和移动锚索。浆体未达成设计强度70%时,不得在钢筋体端头悬挂重物和拉拔碰撞。4.3.5锚索张拉锚索张拉应力大于100KN,

16、应依据现场试验确定。锚索张拉应在外锚垫墩混凝土、锚孔内灌注砂浆达成70%强度后方可进行。张拉分为:预张拉、第一次二级张拉、第二次多级张拉。预张拉为控制张拉力5%,将钢绞线由自然状态转入调直、绷紧状态。第一次张拉为施加预应力70%,分两次逐层进行张拉,第一级张拉至30%,每级稳定时间不少于10分钟。第二次张拉在第一次张拉后35天进行,分三级张拉,第一级至80%,第二级至100%,最终一级张拉就超张拉15%。第三次张拉在路基施工完成后进行,方便赔偿路基施工中震动等原因造成预应力损失。五、质量确保方法: 5.1、工序质量控制 严格实施自检和交接检验制度。施工过程中各工序应按施工技术标准进行操作,该工

17、序完成后,根据谁生产谁负责质量标准,要对反应该工序质量控制点进行自我检验,并如实做好统计。工程检验批、分项、分部工程报验前必需经过自验,且自验结果要留有统计,自验合格后方可报检,争取一次报验合格。一个检验批完成后必需向监理机构进行报验,经监理工程师检验认可后方可进入下道工序,未经检验或经检验不合格不得进入下道工序。 5.2、坚持技术交底制度 每项工程开工前,由主管工程师对各工艺步骤操作人员进行技术交底。讲清设计要求、技术标准、施工参数、操作关键点和注意事项,使全部操作人员做到心中有数。 5.3、坚持工艺过程“三检”制度。 每道工序均严格进行自检、互检和交接检,上道工序不合格不能进行下道工序施工

18、。 5.4、坚持“四不施工”、“三不交接”。 “四不施工”即:未进行技术交底不施工;图纸及技术要求不清楚不施工;测量控制资料未经换手复测不施工;上道工序未进行“三检”不施工。“三不交接”即:“三检”无统计不交接;技术人员未验收签字不交接;施工统计不全不交接。 5.5、认真实施隐蔽工程检验签证制度。 5.6、凡隐蔽工程项目,在内部“三检”合格后,按要求报请监理工程师复检,检验结果填写标准表格,双方签字确定后,方可隐蔽。六、安全保障方法: 6.1、钻孔清孔完成,经爆破施工责任人检验合格,通知爆破工,由专职爆破工装药、联起爆网络。爆破责任人对点火前爆破工作进行全方面检验,通知防护员封锁桩孔周围50m

19、以内爆破警戒区。待全部些人员撤离警戒区后通知炮手点火起爆。爆破完成后,认真检验有没有瞎炮,如有瞎炮,由爆破工按上述瞎炮处理措施立即处理完成。桩孔内被爆岩体表面,必需用炮被遮盖,以防出现飞石。爆破器材使用由爆破员领取;雷管或起爆体不得和炸药放在一起;建立爆破器材现场领用登记制度;装药作业由爆破员进行,严格根据设计进行装药并遵守安全规程和安全操作细则;责任人对爆破器材使用过程进行监督,发觉问题立即纠正;对施工现场进行封闭,严禁无关人员进场;天天将剩下爆破器材如数立即交回库房。 6.2、井上安全方法 距井口四面3.0m位置设置防护栏杆,距孔口10m内不存放大堆材料,在30m以外弃碴,产生震动大机械设

20、在50m以外。井口应设置供起吊人员装卸料用脚踏板和井口开关门。井上安全责任人陆恩达。 6.3、井下安全方法井内必需设置人员上下专用活动爬梯,人员上下不得搭乘出碴用吊斗。井内必需按审定方案设置送电线路及低压照明,加强通风。井下作业人员应配戴安全帽。卷扬机配合吊斗出碴时,井下人员应躲至可移动式钢架棚内暂避,以防石碴掉落伤人。钢架棚采取16mm钢筋焊成框架,顶面加焊5mm厚钢板制成。开挖过程中应立即统计开挖剖面、滑动面位置,填好地质柱状图,并依据地质情况,立即做好支护。在土石层改变处及滑动面周围,应加强支护,护壁不得分节。注意观察支护情况,若有变形、破损,应立即采取加强方法,撤离井下施工人员,井下责

21、任人由每班作业工班工班长担任。七、信息传达:井下、井上责任人均配置对讲机一对,实施呼叫应答制度,并听从施工总责任人指挥,特种作业人员必需持证上岗。八、冬季和雨季施工安排: 8.1、冬季施工安排8.1.1、当冬季来临时提前和气象部门保持亲密联络,早预报,早预防。为预防气候突变,在进入10月中旬开始冬季施工准备工作。8.1.2、砼灌注时温度在任何情况下,均不低于+5。8.1.3、用于拌制砼各项材料温度,满足砼拌和物搅拌合成后所需要温度,材料原有温度不满足需要时,首先按技术规范对拌和用水加热,仍不能满足需要时再对骨料加热。在骨料底部埋设蒸汽管道经过锅炉供热,水、砂石骨料加热温度可依据灌注温度和砼在拌

22、和、运输、灌注时热量散失综合考虑,经过热工计算和实际试拌结果确定。砂石骨料加热温度不高于60,水加热温度不高于80。如用温度高于80水时,先将水和砂石先行拌匀,再加水泥,以免水泥和热水直接接触,同时注意水泥不能加热。8.1.4、冬季拌和砼时,选择较小水灰比和较低坍落度,以降低拌和用水量,同时掺用引气剂和减水剂等外加剂提升砼抗冻性。其搅拌时间通常为常温施工时1.5倍。8.1.5、冬季施工工程,焊接钢筋通常在室(棚)内进行,不得已在室外进行时,要采取方法减小焊接温度改变梯度和预防焊接后接头立即接触冰雪。8.1.6、防冻砼和砂浆掺入外加剂时按要求掺入,但钢筋砼严禁掺入氯化钠外加剂。8.1.7、冬季砼

23、运输时间尽可能缩短,并做好防寒保温方法。8.1.8、砼浇筑后即进行蒸汽覆盖养护,养护时间不低于规范要求。8.2、雨季施工安排雨季施工时必需采取强有力施工方法,以确保施工质量和工期要求。8.2.1、项目经理部成立以项目经理为组长,相关部门组员及项目经理部关键组员参与防汛领导小组,配置天气预报员,亲密观察当地和上游地域天气改变情况,立即采取防汛方法。8.2.2、认真踏勘现场,深入调查当地地理、气象、水文环境,安全、经济、合理地确定生活区、施工场地、施工便道位置,避免水灾侵害。8.2.3、雨季施工前,依据现场具体情况确定可进行施工地段,编制实施性雨季施工组织计划,提交工程师审批。8.2.4、搞好临时

24、排水设施设计,确保现场排水设施通畅。8.2.5、加强施工便道养护和维修,确保雨季施工交通顺畅。 8.2.6、做好雨季施工材料和必备物资贮备工作,钢筋等原材料必需放在大篷内,并进行覆盖和支垫,支垫高度0.3m,钢筋大篷四面设排水沟预防积水,确保钢筋不被雨水侵蚀。 8.2.7、雨季砼施工,均搭设防雨棚,遇大雨时停止施工。需连续灌注砼,备足雨具作业,并调整施工配合比,确保砼质量。8.2.8、雨季前,对全部用电设备进行安全检验,落实防雨方法,对现场机械设备停放做出安排,确保施工不受雨季影响。九、环境保护体系及方法:9.1、遵守国家现行相关环境保护法律,严格控制新污染和逐步治理老污染。坚持“以防为主、防

25、治结合、综合治理、化害为利”标准,采取有利方法,预防污染和破坏自然环境,同时认真了解当地环境保护法规,而且严格遵守和实施。9.2、成立环境保护领导小组,由项目经理任组长,副经理任副组长,相关部门业务人员及各施工队长任组员环境保护组织机构,定时对施工现场周围环境进行检验。9.3、奖惩方法:制订严格、有效奖罚制度,对认真实施环境保护计划部门和施工队给经济奖励和荣誉奖励。对实施环境保护计划出现不符合项部门和施工队,视具体情况给经济处罚。9.4、珍惜道路,保持周围生态环境。施工便道常常见洒水车洒水降尘,减轻对环境空气影响。9.5、施工中弃土运到指定地点,保护好周围排水系统,降低水土流失和植被破坏。临时

26、征用土地,待工程结束后,立即复耕,恢复原有地表植被。9.6、珍惜环境,保护绿地及树木,严禁随意践踏绿地及破坏植被。充足利用空地进行种花、种草、种树,美化环境。在草地周围设隔离栏杆,保护当地珍稀动植物。9.7、施工区域机械维修、食堂产生含油废水设置集油池、隔油池存放处理。不随意排放废水、废液和生活垃圾。不向河流、水源排放弃油及多种有害杂质,预防水源污染。工程完工后,按要求立即拆除全部临时设施,并将工地及周围环境清理整齐,做到工完、料清、场地净。9.8、噪声污染控制。施工时采取噪声、振动低机械,合理分布机械设备工作场所,避免一个地方运行较多动力机械设备。噪音超标机械设备,采取消音器隔音材料、隔音内

27、衬、隔音棚等方法,降低振动部件噪音。合理安排作业时间,夜间严禁噪音大机械设备在居民区周围施工。9.9、施工期间土石方运输时,对运输车辆加盖蓬布,预防土石砂料撒漏,以降低运输扬尘。9.10、严禁在工地燃烧多种垃圾废弃物。9.11、维护好工地范围内排水系统,确保排水通畅,预防因排水不畅而造成水土流失。十、文明施工管理:10.1、我们严格根据“集中施工、快速施工、文明施工”十二字方针,总结我单位在以往类似工程中取得经验,精心组织、合理安装。10.2、施工中本单位将认真落实实施“陕西省公路建设文明工地标准”,和业主相关文明施工各项要求,不停提升文明施工水平,推行现代管理方法,科学组织施工,使文明施工规

28、范化、标准化、制度化。10.3、本协议段设置文明施工监督专职人员,并拨出专题资金。以施工生产为中心,强化标准化管理,严格日常管理,确保文明施工。10.4、健全文明施工管理制度,成立以项目经理为组长现场文明施工领导小组,负责协议段文明施工管理工作,并结合实际情况制订文明施工管理措施。10.5、施工生产过程中建筑垃圾清运到指定地点,确保施工现场整齐、洁净、卫生。10.6、坚持挂牌上岗制度,全部管理、施工人员一律配戴上岗证,标明职务、姓名、本人彩色像片,接收监督检验。10.7、施工期间,常常对运输道路进行检验维修,确保晴雨通畅,并方便沿线居民生产、生活。采取洒水车常常洒水,降低扬尘。车辆在运料过程中

29、对易飞扬物品覆盖严密,装料合适,严禁超载,车辆轮胎冲洗洁净,确保道路清洁。10.8、合理安排施工作业时间,在靠近居民区施工时,夜间不安排噪音大机械施工,其它工点夜间设置好安全标志并加强施工照明。10.9、消除施工污染场地废料、土石弃方处理,应按设计要求,按监理工程师指定地点处理,预防水土流失,尽可能降低对周围绿化影响和破坏。施工废水、生活污水不得污染水源、耕地、农田、浇灌渠道,工地垃圾立即运到指定地点。10.10、在材料加工及堆放场,要有明确标牌分类,各车间、操作间、拌和场等施工处要悬挂有安全技术操作规程。施工区段内设工程介绍牌及施工管理一览表,供相关单位检验和监督。十一、突发事故应急预案:1

30、1.1、根据“以人为本”和“快速有效救援”标准,项目经理部成立以项目经理为组长、各施工队责任人及专职安全员为组员紧抢救援领导小组。为确保施工安全,一旦出现险情,能够立即、快速、有效抢险,将损失减小到最低程度,成立应急组织机构,机构组成和安全管理组织机构相同。应急组织机构相关单位应公布联络电话,并确保随时通畅。11.2、突发事件依据事件对象、性质、损失程度、可预见和可控程度进行等级划分,对各类事件关键从管理和组织上采取对策,制订预防方法和预备方案十分必需。 11.3、工地发生触电事故应立即切断或用干燥木棒或绝缘物挑开身上电源,关闭电源。11.4、发生火灾,正确确定火源位置,火热大小,并快速向外发

31、出信号。立即利用现场消防器材灭火,控制火势大小,组织人员撤退出火区。如火势不能扑灭,应急时向所在地公安消防机关报警,寻求帮助。11.5、施工现场配置担架12副,配置抢救箱12只,内置抢救包等外伤抢救医疗卫生用具及消炎镇疼药材等。11.6、施工前项目安全员对工程所在地120抢救中心/就近医院,伤科医院等就近医疗机构地点,交通线路,联络电话了解清楚,打印张贴在安全宣传栏上。 11.7、项目部对进场职员尤其农民工,要认真细致地进行安全培训,做好三级安全教育,认真讲解“发生紧急情况抢救方法和汇报措施”和“本岗位预防事故措施”,并做好统计。11.8、项目部为职员购置意外伤害保险。11.9、工程部和项目部

32、对进场设备安装/机械操作人员进行安全教育和培训,认真讲解机械设备性能及特点、机械设备维修规章制度及发生紧急情况抢救方法和汇报措施,并做好统计。 11.10、项目部必需时应对重大机械设备购置保险。机材部建立合格设备租赁商/供给商名册,随时了解其货源情况,以备施工不时之需。工地假如发觉险情,人员立即向机械调度汇报;并在需要时,切断电源;机械调度召集抢险小组进入应急状态,由施工队人员上报项目部调度,由项目经理组织技术人员对险情制订抢修方案;各小组按职责实施方案。 项目部按同意方案,将损坏机械设备撤出并清理现场. 项目部紧急调运对应机械设备,以确保施工正常运行。抗滑桩施工工艺步骤图测量放样施工准备桩身开挖安井架及卷扬机、通风设备平整场地、挖排水沟出 碴检验井壁、绘地质图绑护壁钢筋配料拌合灌注桩身混凝土成 桩制取试件配筋桩身绑扎钢筋桩底达标拆 模井内通风灌注护壁混凝土井内排水护壁立模

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
