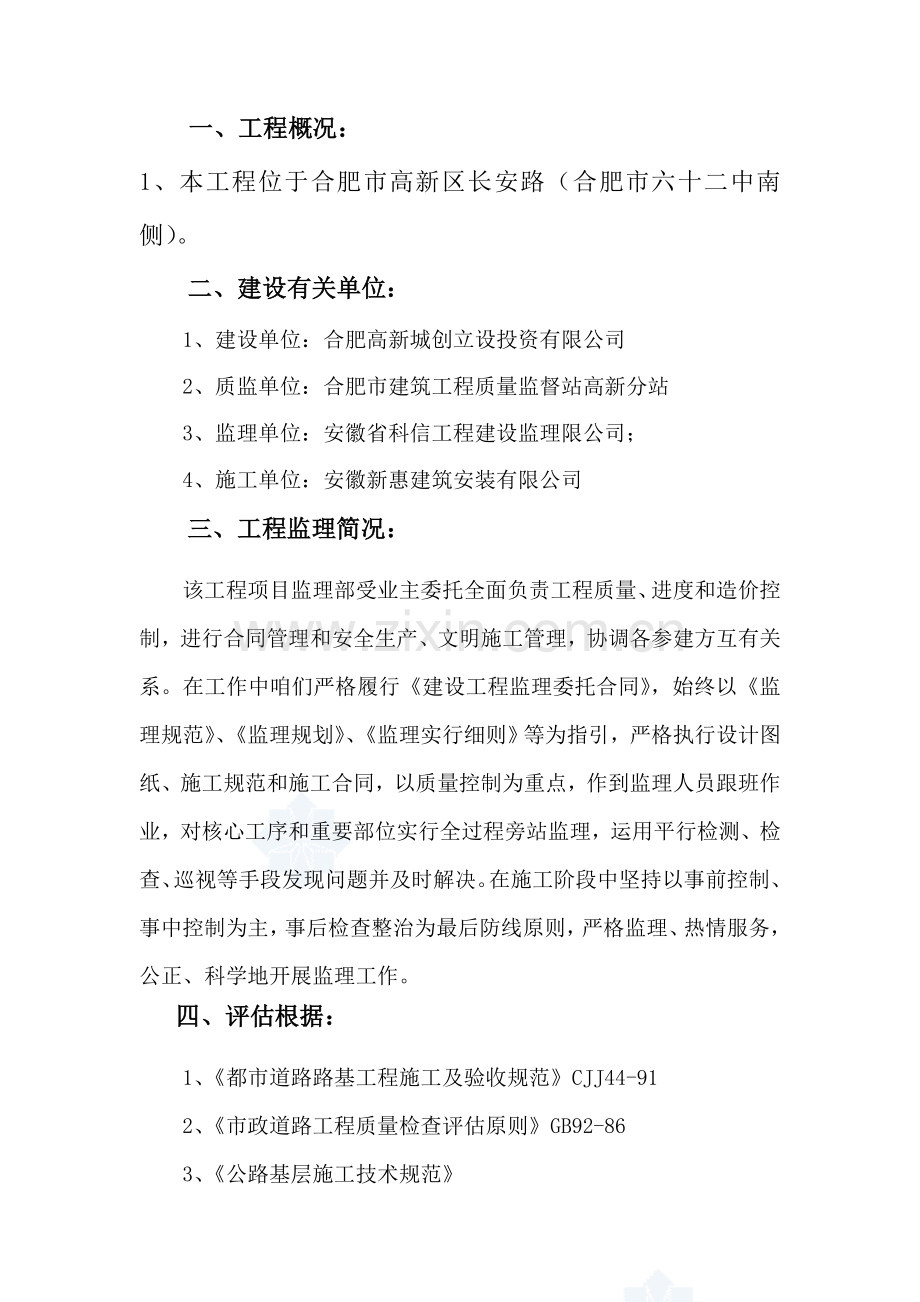

1、长安路(玉兰大道-62中)道路工程质量评估报告 建设单位:合肥高新城创立设投资有限公司施工单位: 安徽新惠建筑安装有限公司 项目总监: 孔东辉 编制人: 审批人: 安徽省科信工程建设监理有限公司报告日期:3月6日一、工程概况:1、本工程位于合肥市高新区长安路(合肥市六十二中南侧)。二、建设有关单位:1、建设单位:合肥高新城创立设投资有限公司2、质监单位:合肥市建筑工程质量监督站高新分站3、监理单位:安徽省科信工程建设监理限公司;4、施工单位:安徽新惠建筑安装有限公司三、工程监理简况:该工程项目监理部受业主委托全面负责工程质量、进度和造价控制,进行合同管理和安全生产、文明施工管理,协调各参建方互
2、有关系。在工作中咱们严格履行建设工程监理委托合同,始终以监理规范、监理规划、监理实行细则等为指引,严格执行设计图纸、施工规范和施工合同,以质量控制为重点,作到监理人员跟班作业,对核心工序和重要部位实行全过程旁站监理,运用平行检测、检查、巡视等手段发现问题并及时解决。在施工阶段中坚持以事前控制、事中控制为主,事后检查整治为最后防线原则,严格监理、热情服务,公正、科学地开展监理工作。四、评估根据:1、都市道路路基工程施工及验收规范CJJ44-912、市政道路工程质量检查评估原则GB92-863、公路基层施工技术规范五、监理工作成效:本工程于12月3日开工,施工单位人员、有关设备陆续进场。先后进行路
3、基开挖、碎石垫层摊铺压实、水泥稳定层摊铺压实、砼浇筑,及人行道各构造层施工。为保证对工程质量、安全及进度控制,我项目监理部安排人员依照现场施工进度及工序特点,对核心工序及重要部位进行了复核测量和旁站监督,对非核心工序和普通部位项目加强巡视和检查。1、施工准备阶段在工程正式开工前,我项目监理部对进场管理人员资质、进场机械、仪器使用证明及特种人员操作证等进行了审查,确认合格,准予进场,对施工组织设计及有关方案进行了详细审查,确承认行后,准予施工。2、施工阶段一方面督促施工单位作好施工中所需水准点、控制点、基准线布设测量并检查其关于记录,在施工单位上报测量资料基本上,监理人员对施工单位布设暂时水准点
4、等进行了闭合复测,误差在容许范畴内,符合规定,准予使用,这将为下一步在工程施工中进行测量控制提供了根据。1)、质量控制依照实际状况咱们编写了监理规划、监理实行细则,并在第一次工地会议中征求关于各方意见,明确了本工程监理工作内容、程序、范畴和施工各阶段、各工序、部位及原材料质量控制原则和办法。参加了由业主组织召开施工图纸会审、技术交底,对施工图中漏掉、不明确之处提出了建设性建议。在充分熟悉施工图、理解承包单位人力、物力、资金等资源和现场实际施工环境状况下,参加了施工组织设计审查,对施工方案所存在问题,督促承包人进行了补充和完善。在施工过程中,对进场原材料及每道工序、部位完毕后规定承包单位先自检,
5、自检合格后再报监理验收。施工中经常检查承包单位质量保证体系运营状况,规定施工各级自检人员都必要由具备一定施工经验和相应技术职称、责任心较强人员担任,同步保证其工作质量。在质量控制中坚持以事前控制为主、在重要工序施工前,规定承包单位制定施工方案,审批后实行,督促并检查承包人向施工班组做好技术交底工作。同步,认真做好事中、事后质量控制,加强施工过程中巡视、检查、旁站力度,坚持跟班作业,并对存在问题及时与施工单位关于人员交流,督促整治,获得了较好监理效果。2)、进度控制本项工程于12月 3日开工,从工程开工之际,咱们就督促施工单位对进度进行动态控制,在监理寻常工作中也作为重点加以检查,由于施工单位在
6、工序安排上存在较大差错,导致其所有工程无法保证在合同工期内完毕。4)、安全文明施工管理咱们按文明标化工地建设原则进行控制管理,使工地做到安全生产,无质量事故发生。五、施工中浮现问题及解决状况: 为解决工程质量、进度、投资、合同等有关问题,工程召开了 2 次工地例会。监理组就如何提高工作质量及更好开展监理工作,定期召开监理工作内部会议,从而保证了监理工作整体能力及本工程质量可靠性。六、工程质量评价:1、道路工程(1)碎石垫层施工由于本工程路基构造层最低层为碎石垫层,我监理项目部结合本工程特点,对已摊铺完毕碎石垫层进行高程复测,对于局部不平整、超高部位及时规定施工单位进行整治,对局部标高超过设计位
7、置规定施工单位及时进行解决,保证水泥稳定层预留厚度。碾压合格后,监理睬同检测单位对碎石垫层压实度进行了检测,对压实不合格段位及时督促施工单位进行了整治。结合检测部门出具检测报告,认定该工序施工质量合格,满足规范和设计规定,可进入水泥稳定层摊铺工序;(3)水泥稳定层施工在水泥稳定层施工前,施工单位上报了水泥稳定层配合比设计实验报告经审核,符合规定。在水泥稳定层摊铺前,规定施工单位将碎石垫层表面再次碾压、洒水,并精准放线,监理人员抽检了某些断面水稳层厚度、宽度均符合规定,但局部位置平整度欠佳,在水泥稳定层摊铺过程中监理人员进行了全过程旁站。水泥稳定层施工完毕后,复测了顶面高程,局部段位偏高,不符合
8、规定,为此规定施工单位及时进行整治,保证混凝土面层预留厚度。监理人员会同检测机构进行了压实度全过程旁站测试,鉴定为合格(压实度检测报告暂未出来)。(4)侧平石安装在侧、平石安砌过程中,对平石与水泥稳定层高差进行了检查,但局部地段高差局限性,规定施工单位及时进行整治,保证砼面层预留厚度,但局部位置侧石存在缺角、掉边,线型不够顺直,监理及时规定施工单位进行整治,依照其整体构造来看,基本符合规定。(5)混凝土面层施工混凝土面层施工前,监理人员对模板进行了验收(保证高度不低于18cm,模底不得挖槽,接口平顺、无歪斜)。砼面层施工过程中监理人员进行了全过程旁站。对厚度、浇筑时振捣、找平进行了控制,基本符
9、合规定。砼面层施工完毕后,监理进行了高程,平顺度、纵横坡度检测,基本符合规定,同步监理人员会同检测机构进行了砼强度、缩缝切缝深度全过程旁站测试,鉴定为合格。(6)人行道人行道各构造层施工基本在砼面层施工完毕后才开始进行施工。人行道路面砖安砌基本平顺,但局部位置人行道路面砖与检查井盖存在高差,同步由于路面砖采用多家生产厂家生产路面砖,局部位置路面砖接缝超宽,局部靠道牙位置边线不顺直;针对施工中存在问题,监理多次与施工单位关于人员进行了交流,施工单位整治基本到位。从总体来看,人行道构造层施工基本符合规定。七、质量综合评价本工程技术资料经检查基本齐全,保证资料:各种原材料检查等质保资料基本齐全,符合
10、规定,详见施工资料。综合以上检查成果,本工程能满足设计图纸及规范规定,执行了国家强制性规范,达到了合格工程原则,敬请竣工验收组予以核验审查。借此机会,向在本项工程实行过程中对监理方予以指引、支持、协助建设单位、设计单位、质监部门、施工单位及关于接受管理单位领导、同行、专家表达忠心谢意。 3、道路交通标志和标线(GB5768.123-) 安徽省科信工程建设监理有限公司 长安路(玉兰大道-62中)道路工程监理项目部 3月6日高新区已建路网交通设施完善工程质量评估报告 建设单位:合肥高新城创立设投资有限公司施工单位: 安徽恒通交通工程有限公司 项目总监: 编制人: 审批人: 安徽省科信工程建设监理有
11、限公司报告日期:8月16日一、工程概况:1、本工程位于合肥市高新区,是针对高新区已建路网进行交通设施完善,重要施工内容为停车位施划及停车位禁令标牌、停车批示牌安装。二、工程建设有关单位:1、建设单位:合肥高新城创立设投资有限公司2、质监单位:合肥市建筑工程质量监督站高新分站3、监理单位:安徽省科信工程建设监理限公司;4、施工单位:安徽恒通交通工程有限公司三、工程监理简况:该工程项目监理部受业主委托全面负责工程质量、进度和造价控制,进行合同管理和安全生产、文明施工管理,协调各参建方互有关系。在工作中咱们严格履行建设工程监理委托合同,始终以监理规范、监理规划、监理实行细则等为指引,严格执行设计图纸
12、、施工规范和施工合同,以质量控制为重点,作到监理人员跟班作业,对核心工序和重要部位实行全过程旁站监理,运用平行检测、检查、巡视等手段发现问题并及时解决。在施工阶段中坚持以事前控制、事中控制为主,事后检查整治为最后防线原则,严格监理、热情服务,公正、科学地开展监理工作。四、评估根据:1、道路交通标志和标线(GB5768.123-)五、监理工作成效:本工程于4月15日开工,施工单位人员、有关设备陆续进场。先后进行标牌基本开挖、标牌基本砼施工、及标线施工。为保证对工程质量、安全及进度控制,我项目监理部安排人员依照现场施工进度及工序特点,对核心工序及重要部位进行了复核测量和旁站监督,对非核心工序和普通
13、部位项目加强巡视和检查。1、施工准备阶段在工程正式开工前,我项目监理部对进场管理人员资质、进场机械、仪器使用证明及特种人员操作证等进行了审查,确认合格,准予进场,对施工组织设计及有关方案进行了详细审查,确承认行后,准予施工。2、施工阶段1)、质量控制依照实际状况咱们编写了监理规划、监理实行细则,并在第一次工地会议中征求关于各方意见,明确了本工程监理工作内容、程序、范畴和施工各阶段、各工序、部位及原材料质量控制原则和办法。参加了由业主组织召开施工图纸会审、技术交底,对施工图中漏掉、不明确之处提出了建设性建议。在充分熟悉施工图、理解承包单位人力、物力、资金等资源和现场实际施工环境状况下,参加了施工
14、组织设计审查,对施工方案所存在问题,督促承包人进行了补充和完善。在施工过程中,对进场原材料及每道工序、部位完毕后规定承包单位先自检,自检合格后再报监理验收。施工中经常检查承包单位质量保证体系运营状况,规定施工各级自检人员都必要由具备一定施工经验和相应技术职称、责任心较强人员担任,同步保证其工作质量。在质量控制中坚持以事前控制为主、在重要工序施工前,规定承包单位制定施工方案,审批后实行,督促并检查承包人向施工班组做好技术交底工作。同步,认真做好事中、事后质量控制,加强施工过程中巡视、检查、旁站力度,坚持跟班作业,并对存在问题及时与施工单位关于人员交流,督促整治,获得了较好监理效果。2)、进度控制
15、本项工程于4月 15日开工,从工程开工之际,咱们就督促施工单位对进度进行动态控制,在监理寻常工作中也作为重点加以检查,由于施工单位在工序安排上存在较大差错,导致其所有工程无法保证在合同工期内完毕。4)、安全文明施工管理咱们按文明标化工地建设原则进行控制管理,使工地做到安全生产,无质量事故发生。五、施工中浮现问题及解决状况: 为解决工程质量、进度、投资、合同等有关问题,工程召开了 2 次工地例会。监理组就如何提高工作质量及更好开展监理工作,定期召开监理工作内部会议,从而保证了监理工作整体能力及本工程质量可靠性。六、工程质量评价:1、标牌工程(1)标牌基本开挖标牌基本在施工过程中严格按设计施工,标
16、牌基本尺寸为800*800*800。基槽开挖完毕后施工单位及时告知我方,我方随后告知建设单位及有关参建单位对基槽进行验槽,并按照各参建单位在验槽过程中提出问题,监督施工方对基槽进行整治,整治合格后告知施工方进行下道工序施工。(2)标牌基本砼施工标牌基本砼施工前,我方按照验收程序对标牌基本进行了隐蔽工程验收,验收过程中对基本钢筋规格、间距及预埋螺栓规格、位置进行严格把控,保证无误后告知施工方进行砼浇筑。砼浇筑过程中,我方安排专职监理人员进行旁站监理,并及时解决、记录砼浇筑过程中浮现问题。(3)标牌安装在标牌基本砼达到规定强度后,我方对标牌安装过程实行全过程旁站监理。过程中对进场标牌规格、尺寸、厚
17、度及标牌内容进行验收,验收合格后方可容许施工方进行安装。(4)标线施划标线施划前,我方监理人员在施工单位配合下进行了验线,确认无误后,告知施工方施划标线(砼路面标线施划前,监督施工方做好底涂工作)。七、质量综合评价本工程技术资料经检查齐全,保证资料:各种原材料检查等质保资料齐全,且符合规定,详见施工资料。综合以上检查成果,本工程能满足设计图纸及规范规定,执行了国家强制性规范,达到了合格工程原则,敬请竣工验收组予以核验审查。借此机会,向在本项工程实行过程中对监理方予以指引、支持、协助建设单位、设计单位、质监部门、施工单位及关于接受管理单位领导、同行、专家表达忠心谢意。 安徽省科信工程建设监理有限公司 8月16日
