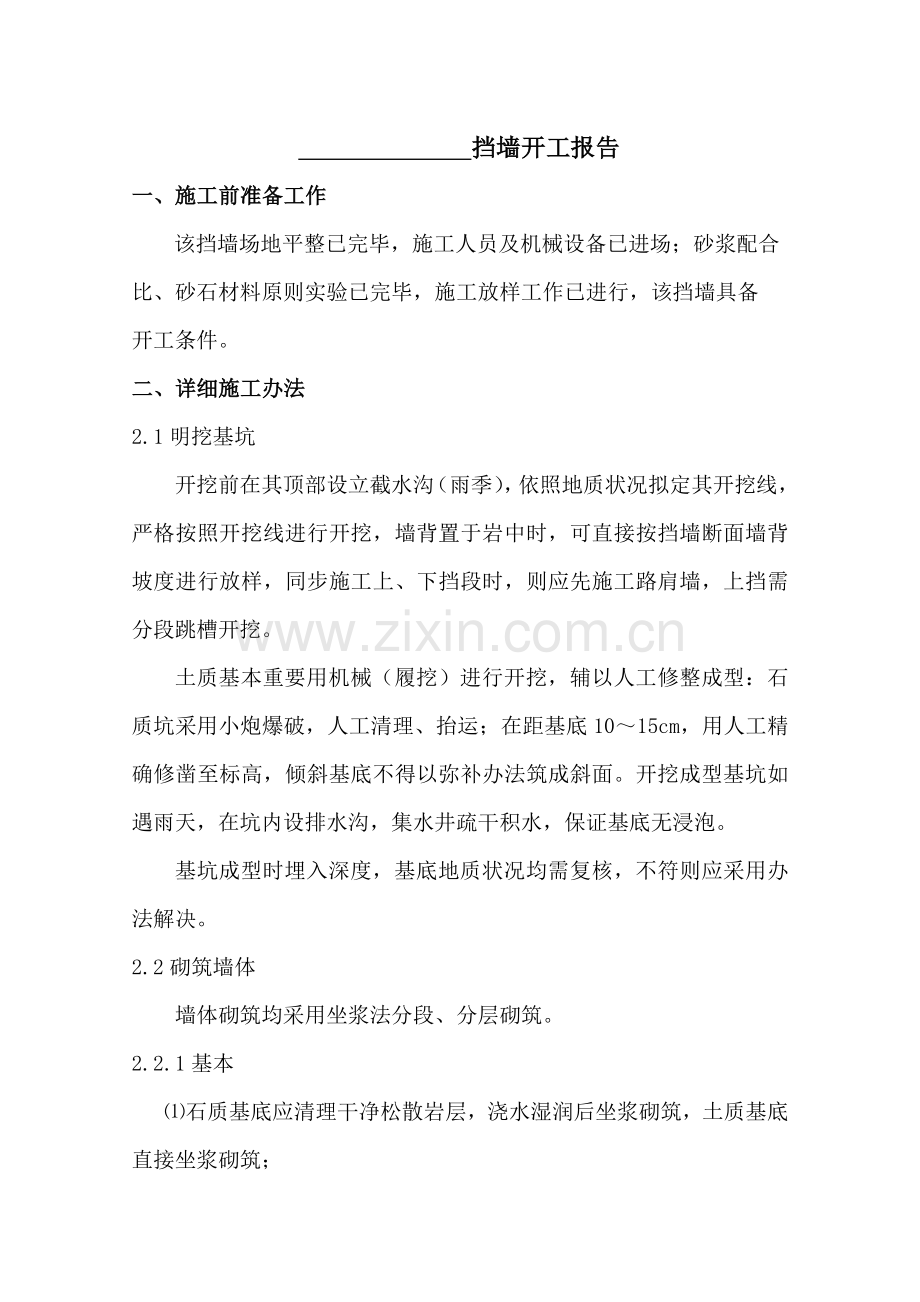

资源描述
挡墙开工报告
一、施工前准备工作
该挡墙场地平整已完毕,施工人员及机械设备已进场;砂浆配合
比、砂石材料原则实验已完毕,施工放样工作已进行,该挡墙具备
开工条件。
二、详细施工办法
2.1明挖基坑
开挖前在其顶部设立截水沟(雨季),依照地质状况拟定其开挖线,严格按照开挖线进行开挖,墙背置于岩中时,可直接按挡墙断面墙背坡度进行放样,同步施工上、下挡段时,则应先施工路肩墙,上挡需分段跳槽开挖。
土质基本重要用机械(履挖)进行开挖,辅以人工修整成型:石质坑采用小炮爆破,人工清理、抬运;在距基底10~15cm,用人工精确修凿至标高,倾斜基底不得以弥补办法筑成斜面。开挖成型基坑如遇雨天,在坑内设排水沟,集水井疏干积水,保证基底无浸泡。
基坑成型时埋入深度,基底地质状况均需复核,不符则应采用办法解决。
2.2砌筑墙体
墙体砌筑均采用坐浆法分段、分层砌筑。
2.2.1基本
⑴ 石质基底应清理干净松散岩层,浇水湿润后坐浆砌筑,土质基底直接坐浆砌筑;

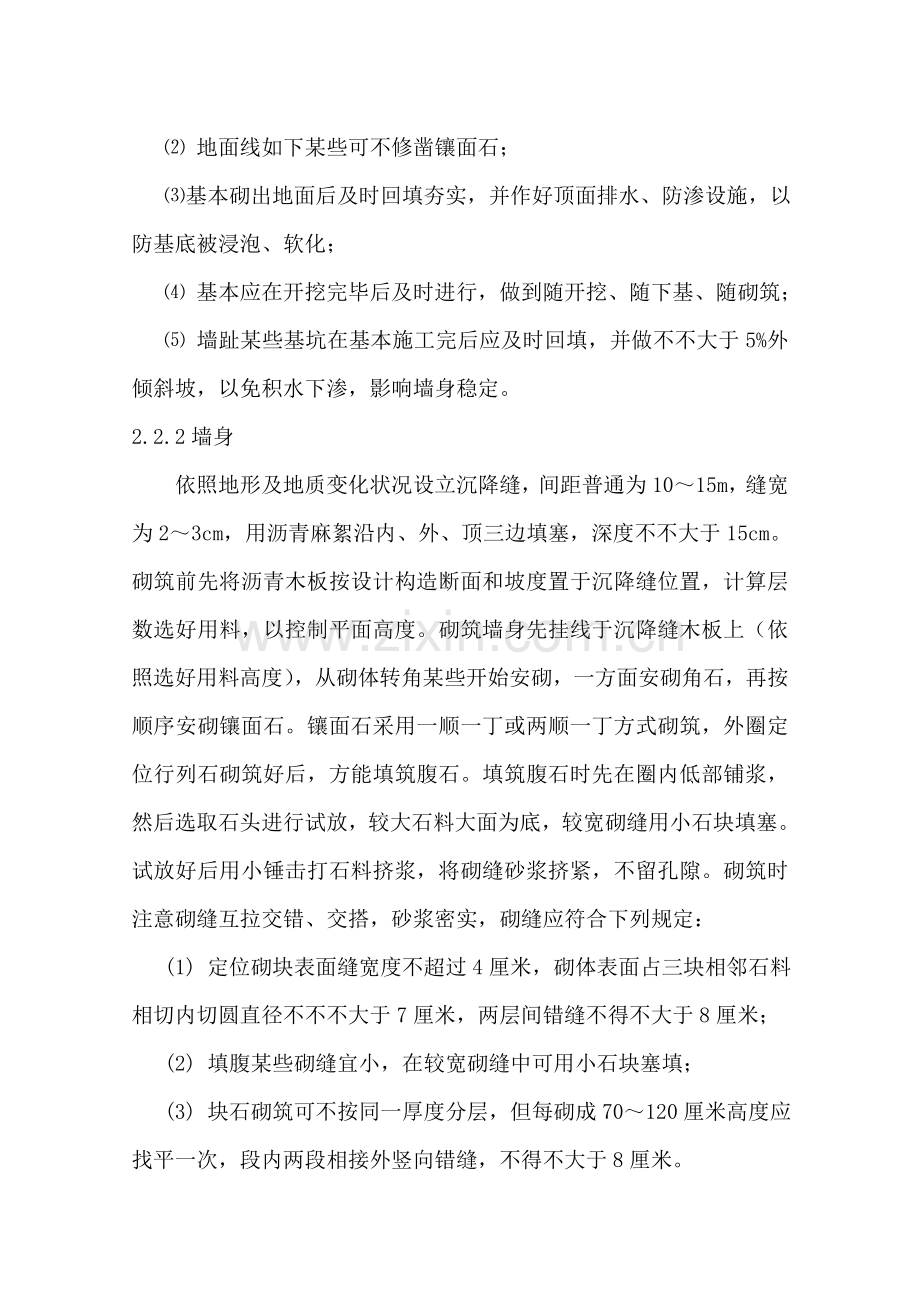

⑵ 地面线如下某些可不修凿镶面石;
⑶ 基本砌出地面后及时回填夯实,并作好顶面排水、防渗设施,以防基底被浸泡、软化;
⑷ 基本应在开挖完毕后及时进行,做到随开挖、随下基、随砌筑;
⑸ 墙趾某些基坑在基本施工完后应及时回填,并做不不大于5%外倾斜坡,以免积水下渗,影响墙身稳定。
2.2.2墙身
依照地形及地质变化状况设立沉降缝,间距普通为10~15m,缝宽为2~3cm,用沥青麻絮沿内、外、顶三边填塞,深度不不大于15cm。砌筑前先将沥青木板按设计构造断面和坡度置于沉降缝位置,计算层数选好用料,以控制平面高度。砌筑墙身先挂线于沉降缝木板上(依照选好用料高度),从砌体转角某些开始安砌,一方面安砌角石,再按顺序安砌镶面石。镶面石采用一顺一丁或两顺一丁方式砌筑,外圈定位行列石砌筑好后,方能填筑腹石。填筑腹石时先在圈内低部铺浆,然后选取石头进行试放,较大石料大面为底,较宽砌缝用小石块填塞。试放好后用小锤击打石料挤浆,将砌缝砂浆挤紧,不留孔隙。砌筑时注意砌缝互拉交错、交搭,砂浆密实,砌缝应符合下列规定:
(1) 定位砌块表面缝宽度不超过4厘米,砌体表面占三块相邻石料相切内切圆直径不不不大于7厘米,两层间错缝不得不大于8厘米;
(2) 填腹某些砌缝宜小,在较宽砌缝中可用小石块塞填;
(3) 块石砌筑可不按同一厚度分层,但每砌成70~120厘米高度应找平一次,段内两段相接外竖向错缝,不得不大于8厘米。
2.3泄水孔设立
砌筑时每隔2~3米上下左右交错设立泄水孔,泄水孔尺寸为10cm×10cm,最下一排泄水孔出水口应高出边沟水位0.3m。墙背泄水孔进水侧设立反滤层,厚度不不大于0.3米。
2.4回填土、勾缝
上、下挡需回填土某些随砌随填,墙后回填必要均匀摊铺平整,并设不不大于3%纵坡,以利于排水。在小型打夯机具可操作部位用小型打夯机压实,别的某些人工夯实并达到压实度规定,墙身砌筑完毕即可勾缝,采用M10砂浆勾平缝,力求美观自然。
2.5片石砼墙浇筑
采用组合钢模,设预埋拉杆及钢管架支撑;拌和砼采用强制式搅拌机拌和;灌注砼由于断面较大,采用水平分段,斜向分层浇筑及掺加片石。砼强度达设计强度70%可拆模重新支模于上一层(每次立模高度为2米,预埋拉杆),预埋内拉杆采用φ16钢筋自行加工。
三、施工工艺流程图
1、浆砌墙施工工艺流程
施工准备
基坑开挖
报检复核
砌筑基本
基坑回填
安设沥青板沉降缝
选修面石拌砂浆
砌筑墙身
填筑反滤层、回填土
清理勾缝
2、片石砼墙施工工艺流程
施工准备
基坑开挖
报检复核
浇筑基本片石砼
测量检查
搭架立模
预埋拉杆
浇筑墙体片石砼
养护
拆模
修整
竣工交验
四、施工组织和劳力安排
1、施工重要人员安排如下:
现场施工负责人:
现场技术负责人:
路基专业工程师:
实验负责人:
机械操作员: 人
2、施工机械、设备见下表:
序号
机 械 名 称
规 格
单 位
数 量
1
内燃空压机
V-3.5/3
台
2
小型打夯机
台
3
强制式拌和机
350L
台
4
抽水机
台
5
履带式挖掘机
1m3
台
3、施工时依照需要组织民工 15 ~25 人进行施工。
五、工期安排
本涵洞筹划于200 年 9 月 12 日开工,200 年 9 月 25 日前结束。
六、质量控制要点:
⑴ 组织学习各种有针对性规则、规范,严格掌握工程质量验收原则。
⑵ 从抓第一种分项工程开始,先抓出一段样板,做到开工必优、一次成优、样板引路。
⑶ 抓好开挖质量关,勤测量复核。控制超挖,杜绝欠挖。
⑷ 抓好原材料及工程实验关,不合格原材料禁止使用。
⑸ 片石砼抓好立模支护关,控制好中线、水平、构造尺寸。
⑹ 抓好砼生产、灌溉、捣固关、砼严格按配合比施工,砂、石料过磅计量。捣固密实,以内实为主线,外表平整美观,线条接缝整洁。
⑺ 施工全过程领工员监督,严格按照配合比拌制砂浆,保证砌缝饱满,勾缝自然、流畅。
⑻ 单位工程质量
a、地基承载实验成果与设计一致,坑底表面无松软岩土;
b、墙趾处岩土层尽量少受施工扰动,斜面地基平整无补贴;
c、基本周边大体平顺整洁或基坑壁贴紧;
d、回填分层夯实;
e、沉降缝、伸缩缝位置、缝填塞符合设计规定;
f、泄水孔位置,孔距符合设计规定,孔内畅通;
g、反滤层应及时设立、并隔水,其材料符合设计规定,厚度不不大于设计规定;
h、墙面平顺、整洁,墙顶及两端面与路基边坡连接应密贴封严;
i、墙面勾缝自然流畅,无暗缝、空缝、通缝。
七、安全及环保办法
⑴ 建立安全生产责任制,设专职安检人员,做好安全生产管理,监督检查,安全技术交底。
⑵ 开展定期安全技术学习,针对工程特点开展事故预想活动,采用办法,严把爆破、高空作业、机械施工、塌方掉石等重要关口。
⑶ 禁止穿拖鞋、赤脚、酒后上班。
⑷ 现场道路设专人养护、站岗。爆破作业点火前,爆破作用范畴内无过往车辆及人员。
⑸ 挖基必要按设计或已拟定好坡率开挖,绝不容许向四周陶土施工,以防坍塌。
⑹ 爆破人员持证上岗,特别注意不要钻残眼,做好瞎炮解决。
⑺ 严格用电管理,电线路架设原则,一机一闸,一闸一箱,一箱一锁。
⑻ 承重平台,脚手架必要通过检算,确认合格后方可使用。
⑼ 作好火工产品运送、贮存、领退、使用工作。火雷管非电起爆器材、炸药必要分库存储,严格领发制度,未使用完要及时退库,禁止无证人员领取、私藏和私用雷管、炸药。
⑽ 基坑开挖弃碴必要倾倒到指定弃碴场,不得任意向江河岸倾倒,设计弃土场必要先修挡碴墙,后弃碴。
展开阅读全文
