资源描述
工程施工技术
第一节 土方工程施工
一、土方工程分类及施工规定
常用土石方工程有:场地平整、基坑(槽)开挖、管沟开挖、路基开挖、人防工程开挖、地坪填土、路基填筑、基坑回填。
(一)土方工程分类与施工特点
1、土方工程分类
(1)场地平整
(2)基坑(槽)开挖。5m及其以内称浅基坑;超过5m为深基坑
(3)基坑(槽)回填
(4)路基修筑
2、土方工程施工特点
(1)面广量大、劳动繁重;
(2)施工条件复杂。
(二)土方工程施工规定
1、场地平整
场地平整顺序有
(1)先平整整个场地,后开挖建筑物基坑(槽);
(2)先开挖建筑物基坑,后平整场地;
(3)边平整场地,边开挖基坑
基坑开挖前需:拟定场地设计标高、计算挖方和填方工程量、拟定场内外土方调配方案,
选取施工机械,拟定施工办法与施工进度。
2、土方开挖

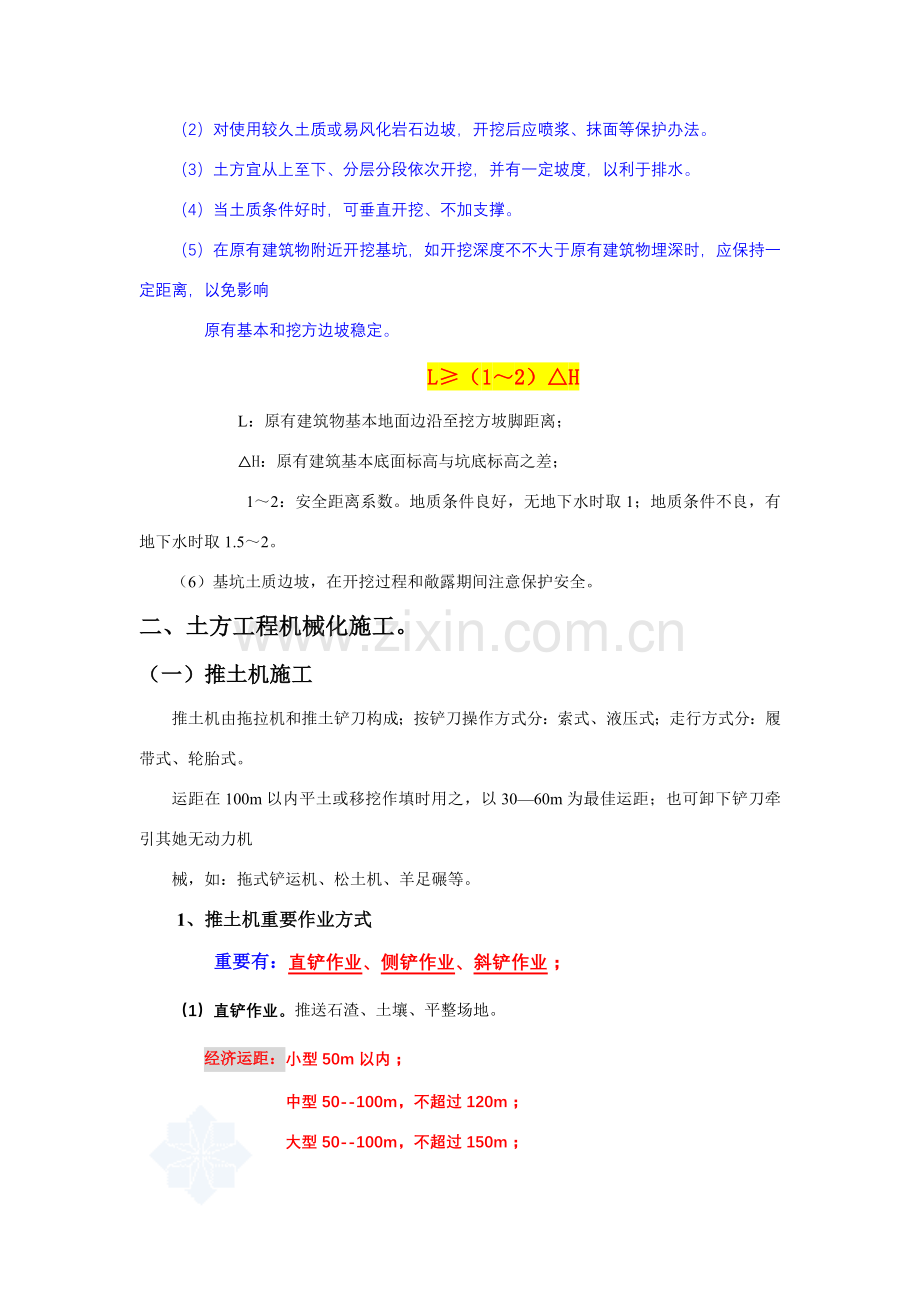

(1)挖方边坡坡度。应依照土种类、物理力学性质、地质状况、边坡高度及有效期限拟定。
(2)对使用较久土质或易风化岩石边坡,开挖后应喷浆、抹面等保护办法。
(3)土方宜从上至下、分层分段依次开挖,并有一定坡度,以利于排水。
(4)当土质条件好时,可垂直开挖、不加支撑。
(5)在原有建筑物附近开挖基坑,如开挖深度不不大于原有建筑物埋深时,应保持一定距离,以免影响
原有基本和挖方边坡稳定。
L≥(1~2)△H
L:原有建筑物基本地面边沿至挖方坡脚距离;
△H:原有建筑基本底面标高与坑底标高之差;
1~2:安全距离系数。地质条件良好,无地下水时取1;地质条件不良,有地下水时取1.5~2。
(6)基坑土质边坡,在开挖过程和敞露期间注意保护安全。
二、土方工程机械化施工。
(一)推土机施工
推土机由拖拉机和推土铲刀构成;按铲刀操作方式分:索式、液压式;走行方式分:履带式、轮胎式。
运距在100m以内平土或移挖作填时用之,以30—60m为最佳运距;也可卸下铲刀牵引其她无动力机
械,如:拖式铲运机、松土机、羊足碾等。
1、推土机重要作业方式
重要有:直铲作业、侧铲作业、斜铲作业;
(1)直铲作业。推送石渣、土壤、平整场地。
经济运距:小型50m以内;
中型50--100m,不超过120m;
大型50--100m,不超过150m;
轮胎式50—80m,最远不超过150m.
(2)侧铲作业。用于傍山铲土,单侧弃土。回转角左右各为25°;生产率较低。
(3)斜铲作业。工作时,场地纵向坡度不不不大于30°;横向坡度不不不大于25°。
2、推土机推土施工办法
(1)下坡推土法
(2)分批集中,一次推送法
(3)并列推土法。
(4)沟槽推土法
(二)铲运机施工
铲运机有拖式(无动力)和自行式两种。
铲运机特点:能独立完毕铲土、运土、卸土、填筑、压实等工作,对行驶道路规定低,速度快、灵活
以便、生产效率高。
惯用于坡度在20°以内大面积场地平整,开挖大型基坑、填筑道路等土方工程。
可直接在Ⅰ~Ⅲ类土中直接挖土、运土,经济运距为600—1500m,200—350m时效率最高。
(三)单斗挖土机
当场地起伏高差较大、土方运距超过1000m,且工程量大而集中,采用挖土机挖土,自卸车运土。
1、单斗挖土机挖土特点。
项 目
挖 土 特 点
适 用 范 围
正铲挖土机
迈进向上,强制切土
能开挖停机面以上Ⅰ~Ⅳ类土,适应土质较好,无地下水地区
反铲挖土机
后退向下,强制切土
能开挖停机面如下Ⅰ~Ⅱ类土,适应4m以内基坑,及地下水位较高
拉铲挖土机
后退向下,自重切土
能开挖停机面如下Ⅰ~Ⅱ类土,适当开挖大型基坑,及水下挖土
抓铲挖土机
直上直下,自重切土
只能开挖Ⅰ~Ⅱ类土,可挖掘独立基坑、沉井,特别适当水下挖土
三、排水与降水施工
(一)明排水法施工
明排水法施工是在基坑开挖过程中,在坑底设立集水坑,并沿坑底周边或中央开挖排水沟,使水流入
集水坑,然后用水泵抽走。
明排水法适当于:粗粒土层、渗水量小粘土层。间距20---40m;
(二)井点降水法施工
井点降水法施工是在基坑开挖之前,在基坑四周埋设一定数量流水管(井),运用抽水设备抽水,
使地下水位降落到坑底如下,并在基坑开挖过程中仍不断抽水。这样可使所挖土始终保持干燥状态,
也可防止流沙发生,土坡边坡也可陡些,从而减少了挖方量。
井点降水法有:轻型井点、喷射井点、管井井点、深井井点、电渗井点等。
依照:土渗入系数、减少水位深度、工程特点、设备条件等选取降水办法。
1、轻型井点降水(3~6~9m)
(1)轻型井点构造。沿基坑四周以一定间距埋入直径较细井点至地下蓄水层,井点管上端通过弯
管与总管相连接,运用抽水设备将地下水从井点管内不断抽出,使得原有地下水位降至坑底如下。
在施工过程中要不断地抽水,直至基本施工完毕并回填土为止。
(2)轻型井点施工。
井点系统安装顺序:挖井点沟槽、铺设集水总管;冲孔,沉设井点管,灌填砂滤料;
弯联管将井点管与集水总管连接;安装抽水设备;试抽。
弯管宜采用软管,便于安装,减少漏气部位,避免因井点沉降而导致管件损坏。
南方宜采用透明塑料软管,便于观测井点抽水状况;北方寒冷地区宜采用橡胶软管。
每根井点管沉设后应检查渗水性能。办法:正常状况下,当灌填砂滤料后井点管口应有泥浆冒出;
如管口没有泥浆冒出,则向管内灌注清水,如下渗不久,表白滤管质量良好。
(3)轻型井点使用
采用井点降水时,应对附近建筑物进行沉降观测,以便采用防护办法。
在抽水过程中,应调节离心泵出水阀以控制出水量,使抽吸排水保持均匀,达到细水长流。
2、喷射井点(8~20m)
当基坑较深而地下水位又较高时,降水深度超过8m时,宜采用喷射井点。
当基坑宽度不大于等于10m时,井点可作单排布置;当不不大于10m时,可作双排布置;
当基坑面积较大时,宜采用环形布置。
3、管井井点(3~5m)
沿基坑每隔一定距离设立一种管井,每个管井单独使用一台水泵不断抽水来减少地下水位。
在土渗入系数大、地下水量大土层中,宜采用管井井点。
4、深井井点(15m以上)
当降水深度超过15m时,可在管井井点中采用深井泵,这种采用深井泵井点称为深水井点。
普通可减少水位30--40m,甚至上百米。
惯用深井泵有两种类型:电动机在地面上深井泵;深井潜水泵(沉设式深井泵)
四、填土压实
(一)填方压实行工规定
1、填方边坡坡度,应依照填方高度、土类别、有效期限及重要性拟定。边坡坡度1/1.5;
2、填方宜采用同类土填筑;不同步,下层宜填筑透水性较大、上层宜填筑透水性较小填料。
3、基坑回填前,应清除积水、有机物,混凝土达到一定强度。
4、填方应按设计规定预留沉降量,或商定。
5、填方压实工程应由上至下分层铺填,分层压实。
分层厚度应依照:机械、密实度规定、填料分类及含水量拟定。
(二)土料选取与填筑办法
碎石类土、砂土、爆破石渣及含水量符合压实规定粘性土可作为填方土料。
淤泥、冻土、膨胀土、有机物含量不不大于8%、硫酸盐含量不不大于5%均不能作为填料。
含水量大粘土不适当作填土用。
办法:
1、填方施工应接近水平地分层填土、压实。厚度依照机械、土种类而定;
2、应分层检查填土压实质量,符合设计规定后,才干填筑上层;
3、当填筑位于倾斜地面时,应将斜坡挖成阶梯状,然后分层填筑,以防填土横向移动。
(三)填土压实办法
有:碾压法、夯实法、振动压实法
碾压法:平整场地等大面积填土;夯实法:小面积填土;振动压实法:压实非粘性土。
1、碾压法
分平碾、羊足碾
羊足碾适应于碾压粘性土,不适应砂性土。
松土不适当用重型碾压机直接滚压。
平碾:2km/h;羊足碾:3km/h;
2、夯实法
重要用于小面积回填土。惯用机械有:夯锤、内燃夯土机、蛙式打夯机。
3、振动压实法
适当于:爆破石渣、碎石类土、杂填土、粉土、非粘性土。
第二节 基本工程施工
一、桩基本施工
根 据 受力状况分:端承桩、摩擦桩;
按 施 工 方 法分:预制桩、灌注桩;
按成孔办法不同分:钻、挖、冲孔灌注桩、沉管灌注桩、爆破桩;
(一)钢筋混凝土预制桩
钢筋混凝土预制桩惯用断面有方形实心桩和管桩。方桩边长为200—450mm,管桩直径为300—500mm。
1、桩制作、运送、堆放
(1)桩制作。长度在10m如下短桩,多在工厂预制;较长桩,普通在打桩场现场制作。
重叠法预制时,待下层桩混凝土强度达到设计30%后进行,重叠层数不超过3层,洒水7h。
(2)运送、堆放。钢筋混凝土预制桩达到设计强度70%后才可起吊;100%后才干运送和打桩。
堆放时应设立垫木,垫木位置与吊点位置相似。堆放层数不适当超过4层。
2、打桩
(1)打桩机选取。打桩机涉及:桩锤、桩架、动力装置三某些。
桩锤:施加冲击力;桩架:吊装、导向;动力装置:涉及驱动桩锤及卷扬机用动力设备。
选取打桩机时:应依照地基土壤性质、工程大小、桩种类、施工期限、动力供应条件、现场状况拟定。
惯用桩锤有:落锤、单动汽锤、双动汽锤、柴油桩锤、振动桩锤。
(2)打桩前准备工作。管线清理、场地平整压实、放线。
(3)拟定打桩顺序。
应综合考虑:桩密集限度、基本设计标高、现场地形条件、土质状况等;
从中间开始分头向两边或周边进行;先深后浅,先大后小,先长后短;
(4)打桩施工。桩架垂直平稳,桩顶放弹性垫层;桩帽上放置垫木;做好记录。
(5)桩及桩头解决。空心管桩,桩尖以上1—1.5m范畴内用细石混凝土填实,别的可用细砂填实。
3、压桩
即静压桩;
(1)压桩顺序。预制管桩普通采用分段压入、逐段接长办法;
(2)接桩办法。可用焊接法或浆锚法;
4、振动沉桩
借助固定于桩头上振动箱所产生振动力,以减小桩与土壤摩擦力,使桩在自重与机械力作用
下沉入土中。
适应于:砂土、砂质粘土、亚粘土层,在含水沙层中效果更好。沙砾土中要配以水冲法。
振动沉桩不适当:粘性土、土层中夹有孤石状况。
(二)灌注桩施工
管桩桩与预制桩相比,可节约钢材、木材、水泥,节约成本30%左右;可消除打桩对邻近建筑物有害
影响。缺陷是操作规定高,技术间隔时间长,不能及时承受荷载,冬季施工困难较多。
1、钻孔灌注桩
施工程序:钻孔、安放钢筋笼、浇注混凝土成桩;
惯用机械:螺旋钻孔机、钻扩机、潜水钻孔机;
(1)螺旋钻孔灌注桩;
(2)大直径钻孔扩底桩
2、冲击振动灌注桩
是用落锤或蒸汽锤将管桩(钢管)打入土中成孔,然后放入钢筋骨架,灌注混凝土,拔出管桩成桩。
拔管要均匀,管内混凝土保持略高于地面,始终到管桩所有拔出地面为止。属于单打灌注桩。
为提高桩质量和承载力,还可采用复打施工。
3、振动灌注桩
(1)单振法 30%
(2)复振法 80%
(3)反插法 50%
振动灌注桩承载力比同样条件下钻孔灌注桩高50%~80%。
单振法桩截面比沉入桩扩大30%;复振法扩大80%;反插法扩大50%;
4、爆破灌注桩
二、基坑围护
1、横撑式支撑
开挖较狭窄基坑或沟槽时,多采用横撑式支撑。
(1)断续式水平支撑。适应于能保持直立壁干土或天然湿度粘土类土,地下水很少,深度3m以内。
(2)持续式水平支撑。适应较松散干土或天然湿度粘土类土,地下水很少,深度为3—5m。
(3)垂 直 支 撑。适于土质较松散或湿度很高土,地下水较少,深度不限。
(4)锚 拉 支 撑。适于开挖大型、深度不大基坑或使用机械挖土而不能安设横撑时使用。
2、板桩支撑
当开挖基坑较深,地下水位较高,开挖时也许浮现流沙但又未采用减少地下水位办法时。
板桩分为:木材、钢筋混凝土、钢材制成。
三、地基解决
土木工程地基问题,概括起来有四个方面。
1、强度和稳定性问题;
2、压缩及不均匀沉降问题;
3、地基渗漏量超过容许值,会发生水量损失导致发生事故。
4、地震、机器以及车辆振动、波浪作用和爆破等动力荷载也许引起地基土,特别是饱和无粘性土
液化、失稳和震陷等危害。
地基解决常采用办法:
1、采用办法使土中孔隙减少、土颗粒之间接近,密度加大,土得承载力提高;
2、在地基中掺加各种物料,通过物理化学作用把土颗粒胶结在一起,使使地基承载力提高,刚度加大、变形减小。
(一)砂桩、碎石桩、水泥粉煤灰碎石桩
碎石桩和砂桩合称为粗颗粒土桩。是指用振动、冲击或振动水冲等方式在软弱地基中成孔,再将碎石或
砂挤压入孔,形成大直径由碎石或砂构成密实桩体,具备挤密、置换、垫层和加筋等加固作用。
水泥粉煤灰碎石桩(简称CFG)是在碎石桩基本上加进某些石屑、粉煤灰和少量水泥,加水拌合制成
具备一定强度桩。桩承载力来自桩全长产生摩阻力及桩端承载力,合用于多层和高层建筑地基。
(二)土桩和灰土桩
是由桩间挤密土和填夯得桩体构成人工“复合地基”,适应于解决地下水位以上,深度5—15m湿陷
性黄土或人工填土地基。
土桩重要适应于:湿陷性黄土地基和湿陷性;灰土桩适于:提高人工填土地基承载力。
地下水位如下或含水量超过25%土,不适当采用。
(三)深层搅拌桩
是运用水泥、石灰等材料作为固化剂主剂,通过特制深层搅拌机械,在地基深处就地将软土和固化
剂(浆液或粉体)强制搅拌,运用固化剂和软土之间产生一系列物理--化学反映,使软土硬结成具备整体性病具备一定承载力复合地基。
深层搅拌桩适于加固各种成因饱和软粘土,如淤泥、淤泥质土、粘土、粉质粘土等,用于增长软土地
基承载力,减少沉降量,通过边坡稳定性和各种坑槽工程施工时挡水帷幕。
施工前依照工程地质资料,进行室内配合比实验,结合设计规定,选取最佳水泥掺入量,拟定搅拌工艺。
工艺办法有:一是运用水泥浆和地基土搅拌水泥浆搅拌,简称旋喷桩;
二是用水泥粉或石灰粉和地基土搅拌粉体喷射搅拌,简称粉喷桩;
第三节 砌筑工程施工
砌筑工程是指普通粘土砖、空心砖、硅酸盐类砖、石块、各种砌块砌筑。
砌筑过程是一种综合过程,涉及:砂浆制备、材料运送、搭设脚手架、砌块砌筑等施工过程。
一、砌砖与砌块施工
(一)砌砖施工
1、砖基本砌筑
砖基本必要采用烧结普通砖和水泥砂浆砌成,砖基本由墙基和大放脚构成。墙基与墙身同厚。
大放脚底宽应依照设计而定。大放脚各皮宽度应为半砖长整数倍(涉及灰缝)。
在墙基顶面应设立防潮层,
地下水位较深或无地下水时,防潮层普通为
20mm厚1/2.5防水砂浆,位于底层室内地面如下一皮砖处;
地下水位较浅时, 防潮层用60mm厚配筋混凝土带,宽度同墙身。
为增长基本及上部构造稳定,砌体防潮层与地圈梁合二为一。
砌筑砖基本注意事项:
(1)砌筑前,垫层表面清扫干净。
(2)为保证在同一平面,垫层转角、交接处、高低处立好基本皮数杆。
(3)可先先在转角或交接处砌筑几皮砖,然后拉准线砌筑中间。
(4)内外墙砖基本应同步砌筑;否则应留斜槎,斜槎长度不应不大于斜槎高度。
(5)大放脚普通采用一顺一丁砌筑形式。
(6)孔洞等应预留,宽度超过300mm洞口,应砌筑平拱或设立过梁。
(7)砌完基本后,及时回填、分层夯实,两层同步进行,单侧进行时,要到一定强度。
2、砌砖工艺
(1)抄平放线;
(2)摆砖;以使得洞口、门窗和墙垛等处砖符合模数。
(3)立皮数杆;
(4)盘角挂线;一砖厚单面挂线,内墙任何一边,外墙挂外边;一砖半及其以上厚墙要两面挂线。
(5)砌筑;
(6)勾缝、清理。
3、砖墙砌筑基本规定
(1)横平竖直;水平灰缝应平直,竖向灰缝应垂直对齐,不得游丁走缝。
(2)砂浆饱满;饱满度要达到80%以上,灰缝厚度为10±2mm。
(3)上下错缝;砖块错缝搭接长度不应不大于砖长1/4。
(4)接槎可靠;分斜槎、直槎。
斜槎长度不应不大于高度2/3。
留斜槎确有困难时,才可留直槎。直槎必要作成阳槎,并加设拉结筋。地震区不得留直槎,
拉结筋沿墙高每500mm留一层,每120mm厚墙留一根,但每层至少为两根。
(二)砌块施工
1、砌块排列
用砌块砌筑墙体时,应依照施工图纸平面、立面尺寸,绘出砌块排列图。
砌块排列原则:
(1)尽量多用主规格砌块砌筑,减少非主规格砌块数量和种类。
(2)应符合错缝搭接原则,搭接长度不应不大于块高1/3,且不不大于150mm,
搭接长度局限性时,水平灰缝内设2φ4钢筋网片。
(3)外墙转角和纵横交接处应交错咬槎砌筑。
(4)局部必要镶砖时,尽量使数量至少,并应分散布置。
2、运送和堆放
小型砌块重量约在100~150kg;
减少二次搬运。
3、砌块吊装顺序
按照施工段依次进行,先外后内、先远后近、先上后下,在相邻施工段之间留阶梯形斜槎。
4、砌块砌筑重要工序和规定。
(1)铺灰;稠度(5—7cm)良好水泥砂浆,铺3--5m长水平缝,均匀平整。
(2)砌块安装就位;稳妥后,才可松开夹具。
(3)校正;
(4)灌缝;砂浆灌缝,两侧用夹板夹注砌块,超过3cm竖缝采用不低于C20细石混凝土灌缝。
(5)镶砖;浮现较大竖缝或过梁找平时,应镶砖,采用MU10级以上红砖,最后一皮用丁砖。
(6)砌块砌筑应从转角或定位处开始外墙同步砌筑,应满足错缝搭接、横平竖直、表面清洁。
5、砌筑质量规定
(1)水平灰缝砂浆饱满,不低于净面积90%;竖向灰缝饱满限度不得不大于80%,不得有瞎缝、透明缝。
(2)墙体转角处和纵横墙交接处应同步砌筑。暂时间断应砌成斜槎,水平投影长度不不大于高度2/3。
(3)偏差符合规范规定。
二、砌 石
(一)毛石基本施工
砌筑毛石基本所用毛石应质地坚硬、无裂纹、无风化剥落,尺寸在200—400mm,重量在20—30kg,
强度级别普通在MU20以上,水泥砂浆用M2.5—M5级,稠度5--7cm,灰缝厚度普通为20--30mm,
不适当采用混合砂浆。
砌筑规定:
1、铺砌第一皮毛石时,基底若为素土,可不铺砂浆;若为各种垫层,应先铺4cm厚左右砂浆,选取
较方正毛石大面向下放平稳。
2、毛石扩大基本大某些作成阶梯形,每阶内至少砌两皮,每边比墙宽出100mm。
3、应双面挂线,控制高度和宽度,上下错槎100mm以上,毛石之间应犬牙交错。
4、应设立拉结石,长度超过墙厚2/3,每隔1m砌入1块,上下错开,呈梅花状。
5、毛石砌到室内地坪如下5cm处,应设立防潮层,普通用1/2.5水泥砂浆加适量防水剂,厚度20mm。
(二)石墙施工
墙体砌筑前应先复查基底轴线尺寸和标高与否精确,然后在找平层上弹出里外边线,墙角立好皮数杆,
挂线作为砌筑根据。
砌筑规定:
1、墙外角和纵横交接处要选取棱角整洁石块,使石块衔接牢固、外观平整。
2、石墙要分层砌筑,每层高300—400mm.。每隔1m设同墙宽拉结石,不得采用外面侧立石块中间
填芯砌筑办法。
3、石墙每砌一层要找平一次,最后用砂浆抹顶找平。
4、石墙每天砌筑高度不应超过1.2m,分段砌筑所留步槎不超过一步架。
5、石墙灰缝最后用1:1砂浆统一勾缝。
(三)石砌体砌筑质量规定
(1)石材及砂浆强度级别必要符合设计规定。
(2)砂浆饱满限度不应不大于80%;
(3)轴线位置及垂直度容许偏差符合规范规定。
三、砌筑砂浆
(一)原料规定
砌筑砂浆使用水泥品种及标号,应依照砌体部位和所处环境选取,标号不明或出场日期超过3个月
状况,应经实验后方可使用。
砂子宜采用中砂,含泥量:水泥砂浆和强度级别不不大于M5水泥混合砂浆,不应超过5%。强度级别
不大于M5水泥混合砂浆,不应超过10%。经试配能满足砂浆技术条件下,可恰当放宽。
采用混合砂浆时,应将生石灰熟化成石灰膏,用不不不大于3mm见方网过筛,熟化时间不少于7天,磨
细生石灰粉,其熟化时间不得少于1d。
(二)砂浆强度
砂浆强度级别是以原则养护(温度20±5℃,正常湿度条件下室内不通风处养护),龄期为28d试块
抗压强度为准。
砂浆强度级别分为:M15、M10、M7.5、M5,M2.5,M1,M0.4七个级别。
(三)砂浆制备与使用
砌筑砂浆配料应采用重量比,水泥、微沫剂配料精准度应控制在15%以内。
砂浆应采用机械拌和,拌和时间从投料完算起,不得少于1.5min。掺入微沫剂宜用不低于70℃水稀释
至5—10%浓度,拌和时间为3—5min。
高强度砂浆及砌筑处在潮湿环境下砌体时,采用水泥砂浆。
水泥砂浆应在拌成后3h使用完毕,混合砂浆4h;最高气温超过30℃时,分别减少1h。
第四节 钢筋混凝土工程施工
一、钢筋工程
(一)钢筋验收
钢筋进场应有质量证明书或实验报告,每捆(盘)应有标牌,并分批验收堆放。
验收内容涉及:核对标牌、外观质量检查、力学性能检查,合格后方可使用。
外观检查:表面不得有裂缝、结疤、折叠;
冷拉钢筋不得有裂纹和颈缩;
钢绞线表面不得有折断、横裂、互相交叉钢丝,表面无润滑油、油渍、锈坑。
按规范规定取试件做力学性能检查,其质量必要符合关于原则和规定。
普通不作化学成分分析,但加工过程中有脆断、焊接性能不良、或力学性能明显不正常时,应对该批钢筋作化学分析。
(二)钢筋加工与安装。
1、钢筋加工
钢筋加工涉及:冷拉、调直、除锈、剪切、弯曲、绑扎、焊接等工序。
钢筋冷拉也可达到调直、除锈目,可用应力控制或控制冷拉率。
当采用冷拉办法调直钢筋时:HPB235级钢筋冷拉率不适当超过4%;HRB335、HRB400和RRB400为1%。
受力钢筋弯钩和弯折应符合:
(1)HPB级钢筋末端应作180°弯钩,弧内直径不不大于钢筋直径2.5倍,平直段长度不不大于3倍;
(2)当设计规定钢筋末端做成135°弯钩时,HRB335、HRB400级钢筋弯弧内直径不不大于钢筋直径
4倍,平直段长度应符合设计规定。
(3)钢筋作不不不大于90°弯折时,弯折处弯弧直径不下于钢筋直径5倍。
(4)除焊接环式箍筋外,箍筋末端应作弯钩,弯钩形式符合设计规定。设计无规定期应符合下列规定:
1)箍筋弯钩弯弧直径除满足受力钢筋弯钩、弯折规定规定外,尚不应不大于受力钢筋直径。
2)箍筋弯钩弯折角度:普通构造,不应不大于90°;有抗震规定构造,不不大于135°;
3)箍筋弯后平直段长度:普通构造,不不大于箍筋直径5倍;有抗震规定,不不大于10倍。
2、钢筋安装
钢筋安装时,受力钢筋品种、级别、规格、直径、数量必要符合设计规定。
钢筋在混凝土中应有一定厚度保护层,保护层厚度应按设计或规范规定。
保护层:主筋外表面到构件外表面厚度。
(三)钢筋连接
1、焊接连接
惯用焊接有:闪光对焊、电弧焊、电阻点焊、电渣压力焊、埋弧压力焊、气压焊等。
闪 光 对焊:钢筋纵向连接、预应力钢筋与螺丝端杆连接;
电 弧 焊:有搭接焊接头、帮条焊接头、剖口焊接头、熔槽帮条焊;钢筋连接、钢筋与钢板;
电 阻 点焊:钢筋骨架或钢筋网中交叉钢筋焊接宜采用;
电渣压力焊:现浇钢筋混凝土构造中直径14—40mm钢筋竖向连接;
气 压 焊:竖向钢筋连接、各方面布置钢筋连接;直径差值不得不不大于7mm;
钢筋焊接效果与钢材可焊性和焊接工艺关于。焊接规定:
1)当环境温度低于—5℃,即为钢筋低温焊接,此时应调节钢筋焊接工艺参数,
使焊缝和热影响区缓慢冷却。
2)当风力超过4级时,应有挡风办法。
3)当环境温度低于—20℃时,不得进行焊接。
2、绑扎连接
同一构件中相邻纵向受力钢筋绑扎搭接接头宜互相错开,
绑扎接头中钢筋净间距不应不大于钢筋直径,且不应不大于25mm。
钢筋绑扎接头连接区段长度为1.2l1(l1为搭接长度)凡搭接接头中点应位于该连接区段长度内
搭接接头均属于同一连接区段。
同一区段内纵向受力钢筋搭接接头面积百分率应符合设计规定;设计无规定期:
(1)对于梁、板、墙类构件(即受拉受弯构件),不适当不不大于25%;
(2)对于柱类构件(即受压构件),不适当不不大于50%;
在梁、柱类构件纵向受力钢筋搭接长度范畴内,应按设计规定配备箍筋,当设计无详细规定期:
(1)箍筋直径不应不大于搭接钢筋较大直径0.25倍;
(2)受拉搭接区段箍筋间距不应不不大于搭接钢筋较小直径 5 倍,且不不不大于100mm;
(3)受压搭接区段箍筋间距不应不不大于搭接钢筋较小直径10倍,且不不不大于200mm;
当柱中纵向受力钢筋直径不不大于25mm时,应在搭接接头两端100mm范畴内各设立两个箍筋,
其间距宜为50mm。
3、机械连接
(1)挤压连接;分径向挤压连接、轴向挤压连接。
(2)锥形螺纹连接;自锁性能好,能承受拉、压轴向力和水平力,可在现场连接同径或异径竖向、
水平或任何倾角钢筋。
4、钢筋机械连接、焊接接头规定
(1)钢筋接头宜设在受力较小处。同一受力钢筋不适当设立两个或两个以上接头。
接头末端距弯曲点距离不应不大于钢筋直径10倍。
(2)当受力钢筋采用机械连接接头及焊接接头时,设立在同一构件内接头宜互相错开。
(3)纵向受力钢筋连接接头及焊接接头连接区段长度为35倍d,且不不大于500mm,凡接头中点位于
该区段内接头均属于同一连接区段。同一区段内钢筋接头面积百分率应符合设计规定;
或符合下列规定:
1)在受拉区不适当不不大于50%;
2)接头不适当设立在有抗震规定框架梁端、柱端箍筋加密区;无法避开时,不应不不大于50%。
3)直接承受动力荷载构造构件中,不适当采用焊接接头;当采用机械连接时,不应不不大于50%。
二、模板工程
模板构造由:模板和支架构成。
模板是新浇筑混凝土构导致型模型,使硬化后混凝土具备设计所规定形状和尺寸;支架某些作
用是保证模板形状和位置。
模板及支架应依照:工程构造形式、荷载大小、地基土类别、施工设备、材料供应等条件进行设计。
模板及支架应有足够承载力、刚度、稳定性,能可靠地承受浇筑混凝土重量、侧压力、施工荷载等。
模板安装应符合:
(1)模板接缝不应漏浆;浇筑前应洒水湿润,但不得有积水。
(2)模板与混凝土接触面应清理干净并刷涂隔离剂.;
(3)浇筑前模板内杂物应清理干净;
(4)用作地坪、胎膜等应平整光洁,不得产生影响构造质量下沉、裂缝、起鼓。
(5)对于长度不不大于4m梁、板,其模板应按设计规定起拱;起拱高度为跨度1/1000—3/1000;
(一)模板支设
模板支设应符合如下规定:
(1)保证构造和构件各某些形状、尺寸、互相位置对的性;
(2)具备足够稳定性、刚度、强度,能承受混凝土质量和施工荷载;
(3)构件简朴、拼装以便,能多次周转使用;
(4)模板拼缝严密,不得漏浆。
1、现浇整体构造式模板支设办法;
(1)阶梯形柱基本模板;
(2)矩形柱模板;每隔2m左右设浇注口。
(3)楼板模板;
(4)楼梯模板;先支平台梁模板,再装楼梯斜梁或楼梯底模。
2、组合钢模连接;
3、台模支设;程序:组装与就位、脱模、飞出;
4、塑料模壳支设;
(二)模板拆除
1、拆除模板时混凝土强度
现浇构造模板及其支架拆除时混凝土强度应符合设计规定;当无规定期,应符合:
侧模:在混凝土强度能保证其表面及棱角不因拆除模板而损坏后,方可拆除;
底模:
构件类型
构件跨度L(m)
达到设计混凝土立方体抗压强度原则值百分率(%)
板
L≤2
≥50
2<L≤8
≥75
L>8
≥100
梁、拱、壳
L≤8
≥75
L>8
≥100
悬 臂 构 件
——
≥100
2、模板拆除顺序
普通是:先拆非承重模板,后拆承重模板;先拆侧模板、后拆底模;
框架构造模板拆除顺序:柱→楼板→梁侧模→梁底模
拆除大型构造模板时:必要事先制定详细方案。
三、混凝土工程
涉及混凝土制备、运送、浇筑、养护等
(一)混凝土制备
混凝土制备就是依照配合比,把水泥、砂、石、外加剂、矿物掺合料、水通过搅拌手段使其成为均值得混凝土。
水泥:
(1)水泥进场应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并对其强度、安定性及其
她必要性能进行复检,其质量必要符合国家关于规定。
(2)当使用中对水泥质量有怀疑或出厂超过3个月(快硬1个月)时,应进行复检,并按复检成果使用。
(3)钢筋混凝土构造、预应力混凝土构造中,禁止使用具有氯化物水泥;
(4)混凝土外加剂使用时,其质量及应用技术应符合关于原则和环保规定;
(5)预应力混凝土构造中,禁止使用具有氯化物外加剂;
钢筋混凝土中,使用氯化物外加剂时,混凝土中氯化物总含量应符合现行国家规定。
粗细骨料:
粗细骨料质量应符合国家关于规定。
混凝土用粗骨料,其最大粒径不得超过板厚3/4、钢筋间距1/4;
不得超过实心板厚1/3,且不得超过40mm。
水:
拌制混凝土宜采用饮用水。
1、混凝土配合比
混凝土配合比应依照实际采用原材料进行配合比设计,并按普通混凝土拌合物性能实验办法等标
准进行试配、实验,以满足混凝土强度、耐久性、和工作性能(坍落度)等规定,不得采用经验
配合比。同步应符合经济、合理原则。在实际工作中,依照砂石含水率调节材料用量,提出施
工配合比。
2、混凝土搅拌机
按照其工作原理分为:自落式、强制式。
自落式适于拌制:塑性混凝土;
强制式适于拌制:干硬性和轻骨料混凝土。具备搅拌质量好、时间短、生产效率高特点。
3、搅拌制度
一次投料量,宜控制在搅拌机额定容量如下。
搅拌时间。
(1)一次投料法。将砂、石、水泥装入料斗,一次投入搅拌机内,同步加水搅拌。
(2)二次投料法。分为:预拌水泥砂浆法和预拌水泥净浆法。
二次投料法和一次投料法相比:
混凝土强度可提高约15%;在强度不变状况下,可节约水泥15~20% 。
(3)两次加水法。先将所有石子、砂和70%水投入搅拌机,拌和15s,使骨料湿润,再投入所有
水泥搅拌30s左右,然后加入30%拌合水再搅拌60s左右即可。亦可提高混凝土强度和节约水泥。
(二)混凝土运送
1、对混凝土运送规定
(1)在运送过程中应保持混凝土均质性,避免产生分离、泌水、砂浆流失、流动性减小等现象。
(2)混凝土应以至少运转次数和最短时间,从搅拌地点运至浇筑地点,初凝前浇筑完毕。
(3)混凝土运送应保证混凝土灌注量,保证混凝土浇筑持续进行。
2、混凝土运送办法
分为:地面运送、垂直运送、楼地面运送
泵送混凝土对混凝土配合比提出了规定:
(1)碎石最大粒径与泵管内径之比不适当不不大于1/3,卵石可为1/2.5;
泵送高度50—100m时宜为1/3—1/4;100m以上时宜为1/4—1/5。
(2)如为轻骨料,则以吸水率小者为宜,并宜以水预湿,以免在压力作用下强烈吸水,坍落度减低而
堵塞管道。
(3)砂宜用中砂,通过0.315mm筛孔砂应不少于15%,砂率宜控制在38—45%;如为粗骨料,可恰当提高。
(4)水泥用量不适当过少,否则泵送阻力加大,最小水泥用量为300kg/m3,水灰比宜为0.4—0.6。
(三)混凝土浇筑
1、混凝土浇筑普通规定
(1)浇注前检查钢筋、预埋件数量等,模板位置、稳定性等。
(2)在浇筑竖向构造前,先在底部填以50—100mm厚与混凝土成分相似水泥砂浆;浇注过程中不
得发生离析现象;当浇筑高度超过3m时,应采用串筒、溜管或振动溜管使混凝土下落。
(3)混凝土运送、浇筑及间歇所有时间不应超过混凝土初凝时间。
2、施工缝
在施工缝处继续浇筑混凝土时,必要待已浇筑混凝土强度达到1.2MPa时才可进行。
在浇注前,应清除混凝土表面水泥薄膜和松动石子以及软弱混凝土,冲洗干净,且不得有积水。
然后铺一层水泥或与混凝土内成分相似水泥砂浆,即可继续浇筑,并细致捣实。
3、大体积混凝土构造浇筑
在大体积混凝土浇筑中,应采用办法,减少温度变化引起裂缝,从而提高混凝土抗渗、抗裂、
抗侵蚀性能。以提高混凝土耐久性。
(1)要防止混凝土构造浇筑后产生裂缝,就要减少混凝土温度应力,即减少浇筑后混凝土内
外温差。
(2)选取水化热低水泥,满足设计前提下,尽量减少水泥用量,掺入适量粉煤灰(15—25%)
减少浇筑速度和减小浇筑层厚度。
(3)采用蓄水法或覆盖法进行降温,控制内外温差不超过25℃,也可同设计商量留施工缝分层分
段浇筑。
浇筑方案有:全面分层、分段分层、斜面分层。
4、混凝土捣实
分人工振捣、机械振捣
机械振捣分为:内部振捣器、表面振捣器、外部振捣器。
(1)内部振捣器:即插入式振捣器,适于基本、柱子、梁、墙等深度或厚度较大构造物,插入
深度不应不大于5cm,插入点应均匀。
(2)表面振捣器:适于振捣楼板、地面、板型构件和薄壳等薄壁构建。
(3)外部振捣器;又称附着式振捣器,适于振捣断面较小或钢筋较密柱、梁、墙等构件;
其振动效果与模板重量、刚度、面积及混凝土构件厚度关于;
当采用附着式振捣器时,其设立距离应通过实验拟定。
(四)混凝土养护
1、原则养护
混凝土在温度为20±3℃,相对湿度90%以上潮湿环境或水中条件下进行养护,称为原则养护。
2、热养护
为加速混凝土硬化过程,对混凝土进行加热解决,在较高温度下进行养护,惯用蒸汽养护。
3、自然养护
在常温(平均气温不低于+5℃),采用恰当材料覆盖混凝土,并浇水湿润、防风防干、保温防
冻等办法所进行养护,称为自然养护,分洒水养护、喷涂薄膜养护。
自然养护应符合下列规定:
(1)应在浇筑完毕12h内对混凝土加以覆盖并保湿养护。当天平均气温低于5℃时,不得洒水。
(2)混凝土洒水养护普通不低于7d,对于掺缓凝剂或抗渗引起混凝土,不得少于14d。
(3)洒水次数应保持混凝土湿润状态,养护用水同拌制用水。
(4)采用塑料布覆盖养护混凝土,其敞露某些所有表面应覆盖严实,并保持布内有凝结水。
(5)混凝土强度达到1.2MPa前,不得踩踏或安装模板或支架。
(6)也可喷涂养生液进行养护。
第五节 预应力混凝土工程施工
它是在构件承受外力之前,预先在构件受拉区对混凝土施加预压力,这种压力称为预应力。
构件在使用阶段外荷载作用下产生拉应力,一方面要抵消预压应力,推迟了混凝土裂缝浮现同步也限制了裂缝开展,从而提高了构件抗裂度和刚度。
施加预加应力办法是:张拉受拉区中预应力钢筋,通过预应力钢筋和混凝土之间粘结力或锚具,
将预应力钢筋弹性收缩力传递到混凝土构件中,并产生预压应力。
一、预应力钢筋种类
1、冷拔低碳钢丝
是由直径6—10mmⅠ级钢筋(R235)在常温下通过拔丝模冷拔而成,普通拔至3—5mm。
优 点:屈服强度明显提高,但塑性减少,适于小型构件预应力筋。
2、冷拉钢筋
是将Ⅱ~Ⅲ级热轧钢筋(RL335、RL400)在常温下通过张拉到超过屈服点某一应力,使其产生一
定塑性变形后卸荷,再通过时效解决而成。
冷拉钢筋弹性模量有所减少,而屈服强度和硬度有所提高,可直接用作预应力钢筋。
3、碳素钢丝(消除应力钢丝)
碳素钢丝是由高碳钢条经淬火、酸洗、拉拔制成。尚需通过矫直回火解决。
用作先张法预应力筋时,钢丝表面需通过刻痕解决以保证高墙钢丝与混凝土可靠粘结。
4、钢绞线
柔软,施工以便,但价格较贵。
惯用是:原则抗压强度为1860MPa高强、低松弛钢绞线。
5、热解决钢筋
普通热轧中碳合金钢经淬火和回火调质热解决制
展开阅读全文
