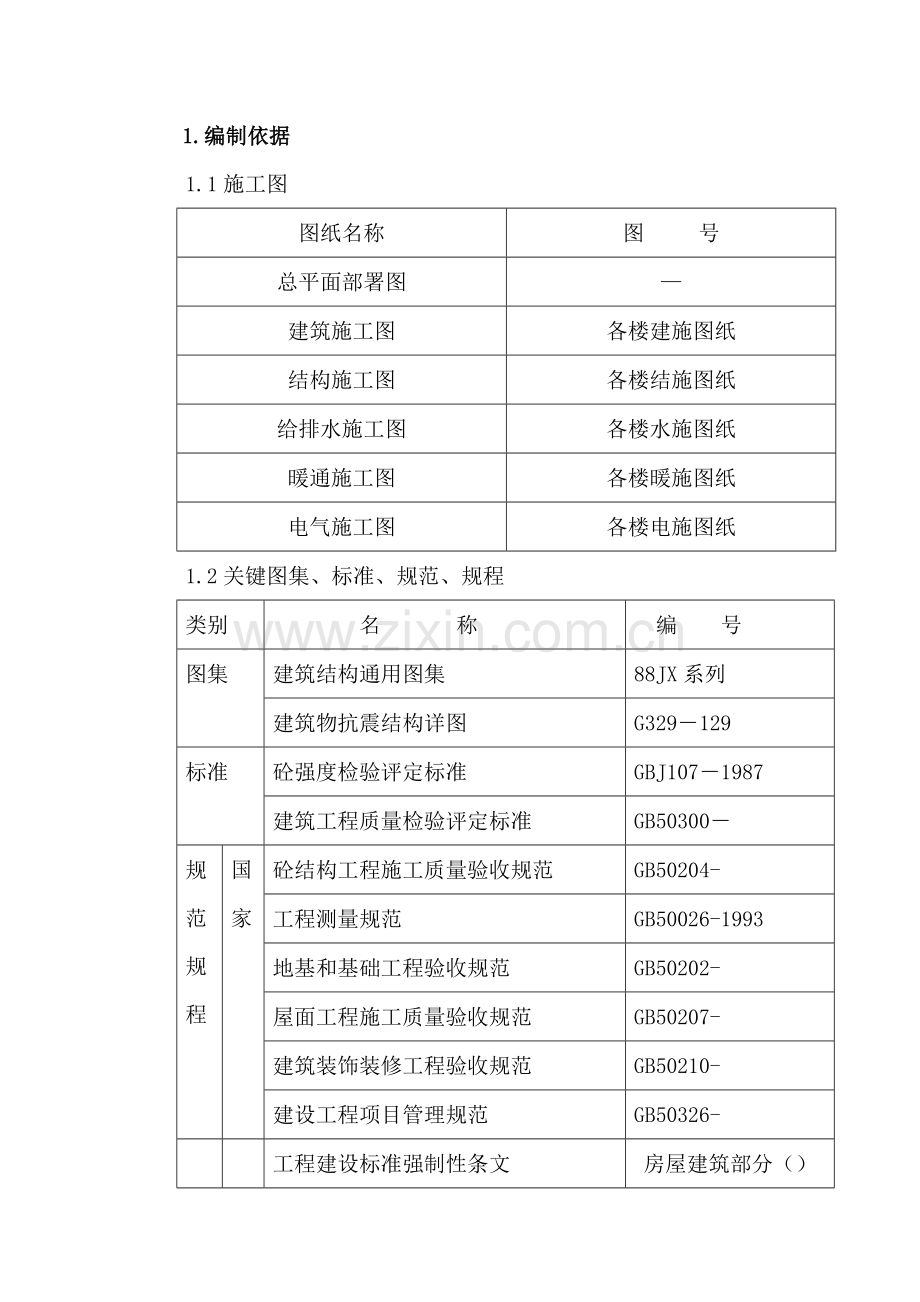

1.编制依据
1.1施工图
图纸名称
图 号
总平面部署图
—
建筑施工图
各楼建施图纸
结构施工图
各楼结施图纸
给排水施工图
各楼水施图纸
暖通施工图
各楼暖施图纸
电气施工图
各楼电施图纸
1.2关键图集、标准、规范、规程
类别
名 称
编 号
图集
建筑结构通用图集
88JX系列
建筑物抗震结构详图
G329-129
标准
砼强度检验评定标准
GBJ107-1987
建筑工程质量检验评定标准
GB50300-
规范规程
国家
砼结构工程施工质量验收规范
GB50204-
工程测量规范
GB50026-1993
地基和基础工程验收规范
GB50202-
屋面工程施工质量验收规范
GB50207-
建筑装饰装修工程验收规范
GB50210-
建设工程项目管理规范
GB50326-
工程建设标准强制性条文
房屋建筑部分()
砌体工程施工质量验收规范
GB50203-
建筑给水排水及采暖验收规范
GB50242-
建筑电气工程施工验收规范
GB50303-
建设工程现场供用电安全规范
GB50194-1993
塔吊起重机安全规程
GB5144-1985
行业
建筑施工高处作业安全技术规程
JGJ80-1991
建筑机械使用安全技术规程
JGJ33-
施工现场临时用电安全技术规程
JGJ46-1998
混凝土泵送施工技术规程
JGJ04-1997
地方
建筑工程资料管理规程
DB1335-
河北建筑工程施工安全规程
DB13(J)45—
2、工程概况
2.1工程介绍
序号
项目
内容
1
工程名称
冶金一局天元职员住宅楼工程
2
工程业主
中国冶勘工程总局一局
3
勘察单位
中冶地勘岩土工程
4
设计单位
中冶地建筑设计咨询
5
监理单位
三河金城监理企业
6
建筑面积
46000平方米
7
地理位置
燕郊开发区燕高路西侧
8
施工总包
中冶勘建筑安装工程
2.2工程特点
冶金新区住宅楼为冶金中区后期工程,在燕高路西侧,共由10栋单体住宅楼组成,总建筑面积 46000 平方米,地上6层砖混结构,层层高2.9米,檐高18.6米,基础采取筏基,抗震设防为8度。
2.3建筑设计特点
序号
项 目
内 容
1
屋面
非上人屋面
2
外墙
仿石涂料墙面、水泥砂浆墙面
3
内墙、顶棚
白腻子二道
4
楼地面
1:1:6水泥粗砂焦渣垫层、砂浆面层
5
门窗
塑钢中空玻璃门窗、木门
6
防水
屋面:SBS防水卷材、厕浴间:聚氨脂防水涂料
7
保温节能
水泥聚苯
2.4结构设计特点
基础类型
筏板基础
结构形式
砖混
砼强度等级
墙、板、柱、梁C20 基础C30 垫层 C10
砌块强度
MU10
砂浆
1~4层M10 5~6层M7.5 隔墙M5
钢筋类型
Ⅰ级、Ⅱ级、Ⅲ级
接头类别
搭接、焊接
3.项目经理业绩及班子组成情况
3.1项目经理业绩
我企业依据冶金南区住宅楼工程关键性,特委派含有相当丰富经验王新同志任项目经理,主管本工程。
王新同志,大学学历,,国家二级项目经理。多年施工经历,使该同志积累了相当丰富管理经验,她所主持施工工程,数次取得地、市级多种荣誉,深得业主好评。
该同志主管关键工程有:冶金南区住宅楼工程、冶金煤气站消防池工程、燕郊开发区燕灵小区12、13号楼工程、冶金一局中区住宅楼工程、燕郊开发区星月云河小区18、19、20号楼工程。
3.2项目班子组成情况
项目班子关键由年轻大学生队伍所组成,组员现有扎实理论基础,熟练操作技能,又有比较丰富实践经验;现有吃苦耐劳、爱岗敬业优良品质,又有推陈出新,不停探索创新精神。
王新及其所领导项目部向社会及建设单位郑重承诺:我们将在企业质量方针指导下,将凝聚我们汗水和智慧精品工程奉献给社会!
4、施工布署
4.1组织机构
组织机构图
项目经理
生产副经理
主任工程师
经营副经理
工程组
安全组
技术组
质量组
物资组
核实组
各 分 包 单 位
项目领导班子由项目经理、主任工程师、生产副经理及经营副经理组成,主管技术、质量、安全、经营、成本和行政管理工作,并负责对工程领导、指挥、协调、决议等重大事宜。
项目经理对企业负责,其它人员对项目经理负责,经理部下设六个工作组,各工作组职能以下:
4.1.1工程组:负责制订落实生产计划,完成工程量统计,组织实施现场各阶段平面部署、生产计划、安全文明施工及劳动力、工程质量等多种施工原因日常管理;
4.1.2安全组:负责安全防护、消防保卫、环境保护等工作。
4.1.3技术组:负责编制和落实施工组织设计、施工方案,进行技术交底,组织技术培训,办理工程洽商变更,聚集整理工程资料,组织物资检验和试验,检验监督工程质量,调整工序矛盾,并立即处理施工中出现技术问题。
4.1.4质量组:负责施工质量程序管理工作,监督检验工程施工质量,编制、搜集、整理工程施工质量验收统计等施工资料。
4.1.5物资组:负责工程物资和施工机具购置、搬运、贮存,编制并实施物资使用计划,监督控制现场多种物资使用情况,维修保养施工机具等,并负责材料标识及发放工作;
4.1.6核实组:负责编制工程产值报表,计算工程量,日常财务管理,工程成本核实,资金管理、分包协议管理等工作。
4.2质量管理体系及分工
为了确保企业质量方针实现及体系文件实施,达成用户满意、争创精品工程,在现场成立质量管理小组,其组长及组员以下:
组长:王新
副组长:赵晓伟
组员:王才 陈永林 付伟 马洪利 李义龙
4.2.1质量方针:创建精品,追求质量完美
热情服务,确保用户满意
4.2.2质量管理系统
质量管理结构图
项目经理
生产副经理
主任工程师
工
程
部
技
术部
质量部
物资部
分 包 单 位
各岗位质量职责
项目经理质量职责:
a. 在上级领导下,认真落实企业质量方针和目标,组织制订具体方法并确保本经理部全体人员落实实施。
b. 依据质量计划,结合项目工程实际,建立健全组织机构,配齐所需资源,落实质量责任制。
c.全方面推行项目工程质量管理职责,对工程重大质量事故负全方面责任。
d.主持项目工程质量策划,组织质量审核,组织落实纠正方法,并督促实施。
e.深入工地调查,研究立即推广确保工程质量优异施工方法,表彰激励质量管理优异集体和个人。
f.加强质量管理知识学习,支持质量检验人员工作,主持召开QC小组结果公布会。
g.坚持“质量第一”思想,推进创优质活动。
主任工程师质量职责
a. 在经理领导下,认真落实企业质量计划和目标,组织制订项目工程质量确保方法。
b. 严格项目工程施工技术和质量检验管理,并对其工程质量负责。
c. 制订和实施项目工程质量计划,加强施工过程控制,对因技术管理原因造成重大质量事故负全责。
d.监督检验采购物资检验和试验及设备控制,主持不合格品评审和处理。
e.推广应用统计技术,加强文件和资料控制,建立质量统计。
f.制订和实施纠正方法和预防方案,严把“图纸、测量、试验”关。
主持编制项目工程实施性施工组织设计,明确其技术确保和质量确保方法。
质检员质量职责:
a.制订经理部质量工作计划,并帮助经理部领导组织实施。
b.认真搜集相关质量管理合理化提议,立即反馈多种信息,帮助
领导分析质量情况。
c.搜集保管质量档案,按和质量体系文件和资料控制。
d.常常深入现场,掌握质量生产动态,对不合格产品立即加以阻止,提出纠正和预防方法,进行监督实施,并做好质量统计。
e.组织开展质量培训工作,指导并参与QC小组活动。
材料员质量职责:
a.深入现场,依据施工生产需要,做好料具供给工作。
b.熟悉材料规格及验收标准,进场材料除应有出厂说明书和合格证外,应对原材料进行检验,不然严禁使用。
c.实施计划用料,依据施工现场情况堆放材料,加强材料现场管理和使用。
d.做好修旧利废工作,建立物资进出审批制度,严格控制工程日用具消耗。
e.建立保管制度,严格领、发料制度,做到定时盘点,帐物相符。
试验员质量职责:
a.负责试验设备及计量检定设备购置、保养和检修
b.负责对采购材料检验、试验,对不合格品有权下令禁用,并提出处理方法。
c.负责对混凝土多种配比进行设计试验,并对施工过程中混凝土质量进行控制。
d. 负责对试验资料搜集和整理。
工长质量职责:
a. 负担施工任务,负责技术交底,技术指导和施工管理。
b. 参与图纸会审,编制施工方案,办理工程变更手续。
c. 严守施工操作规程,严抓质量,确保安全。
d. 组织班组努力完成任务,对施工中问题立即处理,向上级汇报并确保进度。
e. 认真做好隐蔽工程、分部分项及完工工程验收签证工作。
努力钻研技术,提升施工组织能力和水平。
4.2.3质量目标
4.2.3.1单位(子单位)工程质量完工验收(包含分部工程质量、质量控制资料、安全和关键使用功效、观感质量)符合相关规范和标准要求,一次交验合格率100%。
4.2.3.2确保廊坊市文明工地、廊坊市优良小区,搞好规范服务,建设精品工程,为用户优质服务。
4.2.4施工现场管理目标
无火灾、偷窃暴力等重大事故发生。争创廊坊市文明工地。
4.2.5各方关系协协调
4.2.5.1和业主关系协调
“急业主之所急,想业主之所想”是我们一贯服务宗旨,作为总承包商,我们在总承包管理过程中,将经过良好合作确保本工程承包协议全方面推行,为业主建造一座符合设计要求满足使用功效建筑艺术品。为此,从多层次多角度协调总包和业主关系。在工程施工和工程管理过程中,总承包商和业主对同一问题认识和见解可能有所不一样,但应该相信,双方目标是绝对一致,那就是“推行承包协议,建造优质工程”。所以,在双方合作中,我们将依据以下标准和制度协调总包和业主关系:
a.业关键求和总包要求不一致,但业关键求不低于或高于国家规范要求时服从业关键求;
b.业关键求和总包要求不一致但业关键求可改善使用功效时,服从业关键求;
c.业关键求超出协议范围但总包单位能够做到时,服从业关键求;
d.定时召开和业主碰头会,讨论处理施工过程中出现多种矛盾及问题,理顺每一阶段关系;
e.每七天将下周施工进度计划及关键施工方案和施工安排,包含质量、安全、文明施工工作安排全部事先以书面形式向业主汇报,便于业主监督。
g.从施工角度及以往施工经验来为业主当一个好参谋,立即为业主提供多种提升质量、改善功效及降低成本合理化提议,主动为业主着想,争取使工程以最少投资产生最好效果。
h.总包和业主配合方法
认真遵守招投标文件和施工总承包协议各项约定;
帮助业主选择优异分包商和供给商;
主动配合业主进行现场检验,接收业主监督和指导;
主动为本工程出计划策,做好业主参谋;
认真核定工程进度,为业主工程款拨付提供正确依据。
4.2.5.2和监理单位关系协调
主动参与监理工程师主持召开每七天一次生产例会或随时召集其它会议,并确保三位能代表总承包方当场做出决定高级管理人员出席会议,同时确保相关分包责任人参与;在任何时候假如监理工程师认为工程或其任何区段施工进度不符协议意进度计划或不符合完工期限要求,则确保在监理工程师同意下,立即采取任何须需方法加紧工程进度,以使其符合完工期限要求;总承包范围内全部施工过程和施工材料、设备,接收监理工程师在任何时候进入现场进行她们认为有必需检验,并提供一切便利;当监理工程师要求对工程任何部位进行计量时,我们确保立即派出一名合格代表,帮助监理工程师进行上述审核和计量,并立即提供监理工程师所要一切具体材料;确保在总承包范围内全部施工人员在现场绝对服从监理工程师指挥,接收监理工程师检验监督,并立即回复监理工程师提出相关施工任何问题。
4.2.5.3和分包单位关系协调
我们和分包单位将经过协议及协议明确我们和各分包方之间责任,而我们将以多种协议作为施工总承包管理依据。具体方法以下:
全部由监理工程师发给总承包指示,只要包含指定分包商工作或工程,我们确保立即转发给对应指定分包商,以确保监理工程师指示能立即得到落实。假如各指定分包商在工程施工过程中有需要监理或业主处理问题,作为总承包商,一样我们也会以最快速度转交监理或业主,方便问题得到立即处理,确保施工顺利进行。强化总包服务,遵守总承包协议相关总包给分包提供条件,提前做好各方面工作,确保各专业分包商一旦选定,即含有进场条件,进场即含有施工条件。总承包项目经理部将从办公、仓库、生产、生活、职员培训等各方面提供优质服务,尤其是对施工用水、用电、作业场地、水平及垂直运输提供良好工作条件,总包并有偿负责场内垃圾堆放处日常清运工作。总包向分包立即提供主协议中和分包相关内容复印件,方便分包全方面了解主协议相关要求,使其对总包负担总包自己根据协议向业主负担任何义务和责任。总包将为分包现场人员提供符合卫生要求生活条件。确保施工工人健康和预防传染病,并将雇用专业卫生防疫部门定时对现场和工程进行防疫和卫生专业检验和处理。总包在现场设置专门临时医疗站,配置足够设施、药品和称职医务人员,随时为各分包提供医疗服务。
在施工过程中,我们将从工程全局出发,根据总进度要求,充足协调各工种、工序间穿插,提供充足施工作业面给各施工分包单位。
在施工中,我们将提供实施安全和文明施工条件,并定时或不定时进行监督检验。制订切合实际施工计划,合理安排各分包单位施工流水节拍。定时召开协调会处理在施工过程中可能出现总分包间及分包和分包间多种矛盾,以使整个工程能顺利地施工完成,达成对应多种指标。
4.3施工总平面部署
4.3.1冶金中区施工总平面图(见附图1)
4.3.2现场电源
现场关键用电设备为塔吊40千瓦5台,60千瓦1台,泵站100千瓦2台,砂浆搅拌机7台,每台10千瓦,加上木工、钢筋机械,总用电量按700千瓦设计,在地勘院东侧,入口北侧由建设方提供700千瓦配电柜,现场总配电箱4个,分配电箱29个。现场接入采取VV-3*150+2*70电缆,主干线全部采取地埋,埋深700mm。采取三相五线制。
4.3.3现场水源
4.3.3.1现场水源在12号楼西侧,冶金学校东侧,采取DN100镀锌钢管提供水源,可满足现场生产、生活及消防用水需要。干管直径分别为DN100、DN75、DN50 支管直径为DN32、DN25,全部采取地埋,埋深800mm。
4.3.3.2消火栓部署采取从主干管上焊接,现场共设5个,并确保消防半径小于60米。
4.3.3.3生产用水支管采取DN20焊接钢管,其高度距对应楼层面90cm,在施工中生产用水利用塑料水管满足用水点需要。
4.3.4现场设置6台塔吊,在14号楼17号楼之间及10号楼和15号楼之间各设混凝土泵一台,砂、石料场部署在泵周围开阔处,泵周围设水泥库。
4.3.5现场设3~5M宽循环施工道路兼做消防通道,用压路机压实后上铺8mm厚石子;
4.3.6大门入口处进场主路宽6米,采取混凝土硬化,主路北侧设现场办公室及仓库。门口处设置七牌二图,大门按企业CI战略设计。
4.3.7本工程主体施工时正值雨季,为预防场内积水,场区内做有组织排水方法。
4.3.8工人宿舍设在场地南侧,按省级文明工地标准设置,每个人床铺面积大于2平米,每间不多于15人。
4.4施工工期
本工程计划工期 260 天,计划开工时间为 5月16日 ,计划5月1日交付使用,水、暖、电安装工程管线预留、预埋等穿插在土建施工中,施工中,土建专业安排月、周进度计划,其它专业要随其安排对应计划,如遇特殊情况需立即修正调整,确保不耽搁总工期,因不可抗力或其它特殊原因,应和甲方协商,申请工期调整。
4.5施工次序及验收安排
本工程本着先基础、后地上、再装修标准进行施工,结构施工分四步进行验收,分别为基础结构第一次、主体1~3层验收为第二次,主体结构4~6层为第三次,装修及水暖安装完成后组织最终完工验收。主体1~3层验收后可进行1~3层室内抹灰,待4~6层主体验收后进行全方面装修。
4.6劳动力组织
4.6.1因本工程面积较大,楼栋数较多,为确保工期及质量,计划由4个施工队伍分别进行施工,施工队伍进场前,由工程部及项目部对其进行各方面考评,合格后方准进场,要求施工队伍本身管理水平高、施工经验丰富、质量安全观念较强,且两季不回家,现有利于施工生产连续,又可确保工程工期及施工质量。
4.6.2做好职员入场教育培训,搞好全员各项交底工作,对关键部位及复杂施工方法等要做好具体交底,制订出公平合理奖惩制度,以激励工人主动性。
4.6.3加强职员职业健康安全教育,树立“安全第一,预防为主”意识,职员进场后进行三级教育,在不一样施工阶段进行有针对性分项技术交底,强化工人安全意识,把安全工作看成头等大事来抓。
4.6.4结构施工期间劳动力计划表
序号
工种
计划人数
进场时间
1
力工
160
5月
2
钢筋工
120
5月
3
木工
120
5月
4
混凝土工
60
5月
5
架子工
16
5月
6
瓦工
120
5月
7
电气焊工
4
5月
8
水暖工
60
5月
9
电工
60
5月
10
修理
4
5月
4.6.5装修期间劳动力计划表
序号
工种
计划人数
进场时间
1
抹灰工
240
9月
2
油漆工
200
10月
3
木工
30
9月
4
瓦工
30
9月
5
水暖工
60
9月
6
电工
60
9月
4.7关键项目工程量
项 目
数 量
单 位
土方
挖方
0㎡
立方米
填方
12435
立方米
防水
屋面
10231
平方米
卫生间厨房
7033
平方米
混凝土
2
立方米
钢筋
2255
吨
砌体
16500
立方米
蘑菇石
4706
平方米
涂料
37115
千克
4.8关键材料计划表:
序号
材料名称
单位
数量
规格
1
钢筋
吨
2255
—
2
水泥
吨
7435
p.o32.5
3
木材
立方米
99
——
4
石子
吨
18860
——
5
砂
吨
19768
中砂
6
蘑菇石
平方米
4706
——
7
涂料
千克
35340
——
8
天衣
平方米
10231
——
9
聚氨脂
吨
55
——
4.9关键机械计划表:
序号
名称
规 格
单位
数量
1
塔吊
—
台
6
2
砼泵
HBT-60
台
2
3
振捣器
Ф50
个
15
4
电焊机
BX1-50-7
台
6
5
切割机
GQ-50
台
4
6
弯曲机
GN-50
台
4
7
卷扬机
—
台
4
8
电锯
MJ500
台
4
9
电刨
MB104C
台
4
10
打夯机
H400
台
3
11
砂轮锯
JG-400
台
4
12
挖土机
ZX240LC
台
2
4.10关键检测设备计划表
序号
名称
规 格
数量
1
工程检测尺
LZF-2
2套
2
钢卷尺
50米
2
3
经纬仪
TDJ2E
2
4
水准仪
DZS3-1
5
5
砼抗压试模
150×150×150㎜
16组
6
砂浆抗压试模
70.7×70.7×70.7㎜
8组
7
砼塌落度桶
200×100×300㎜
2
8
磅秤
500千克
10
9
温度计
-20~100
20
10
钢卷尺
5米
20
11
塔尺
3米
5
5施工准备
5.1技术准备
5.1.1协议签定后,由技术部门向建设单位领取各专业图纸,由资料员负责施工图纸收发并建立管理台帐。
5.1.2由主任工程师组织工程技术人员认真审图,做好图纸会审前期准备工作,针对相关施工技术和图纸存在疑点做好统计。
5.1.3工程开工前立即和业主、设计单位联络,做好设计交底及图纸会审工作。
5.1.4依据图纸,查对工程定位尺寸和标高,做好工程控制网桩定位并做好标识加以保护。
5.1.5依据施工图纸,配置和本工程相关规范、规程及相关图集。
5.2现场准备
5.2.1做好施工现场道路、水、电、通讯工作,设置围档并进行美化装饰。
5.2.2按施工平面图部署,确保运输道路通畅,排水方向正确合理,现场临电详见临时用电施工组织设计,临时水详见临时用水施工组织设计。
5.3工程物资试验计划
工程物资进场时要有厂家合格证及检验汇报,进场后立即依据要求进行复检,复检合格后方可施工。 关键试验项目见下表:
序号
物资名称
样本数量
质量标准
1
钢筋
同一厂家同一品种、同一炉罐号同一进场日期每60吨取拉伸、弯曲试件各一组
GB1499—1998
GB13013—91
2
水泥
散装水泥每500吨、袋装水泥每200吨取样一次
GB177—85
GB750—92
3
砂
每400立方米或600吨取样一次
JGJ52—92
4
石子
每400立方米或600吨取样一次
JGJ53—92
5
多孔砖
每5万块取样一组
GB13544—92
6
粘土砖
每15万块取样一组
GB/T5101—1998
5.4施工过程通讯联络
为确保联络沟通顺畅,拟在现场设固定电话一部,塔司和信号工,泵站工作人员和砼工之间各配对将机一部。
6关键分部(分项)工程施工方法
6.1测量工程
全部测量仪器定时由县级以上质量技术监督部门或经同意授权计量检定机构检定,合格后含有检定证书方可使用。
6.1.1建筑物高程控制
6.1.1.1依据勘测院给定基准水准点,向建筑物四面引测半永久性高程控制点,间距在20M以内,尽可能投测在永久性已完成沉降建筑物上,点位在永久性建筑物以外,一律按测量规程要求半永久桩方法埋设并妥善加以保护,作为高程控制依据。
6.1.1.2每层墙体弹+50cm水平线,均以首层标高基准线向上引测,严禁层层向上测量。
6.1.1.3按要求在室外标高以上设置沉降观察点,每施工一层,观察一次,直至完工,沉降观察点等级按三级。
6.1.2建筑物轴线控制
6.1.2.1依据图纸及现场实际情况,对建筑物轴线进行网状控制,轴线桩距离基坑最少5M,设在道路以外并设显著标识,预防碾压、碰撞。
6.1.2.2首层结构完成后,将四角轴线投测到墙体上,一层以上放线均以此为准并常常复核,门窗洞口线用钢尺量测,外墙门窗洞口应每层用经纬仪进行校正,每层结构完成后,对标高及轴线进行复测并填写具体观察资料。
6.2土方工程
6.2.1土方开挖采取两台ZX240LC型反铲挖土机,土方开挖后,将土堆放在基槽四边,待回填时使用,堆土距离槽边大于3米,方便运料和严禁塌方。
6.2.1挖土宽度应在原槽宽基础上每边加宽0.4m,作为支模工作面,开挖深度应在设计标高基础上增高20cm,预防基底土质受扰动,预留20cm人工清理,挖土时随时控制标高,严禁超挖。
6.2.2土方回填时应将基础内垃圾等杂物清理洁净,肥槽回填前,必需清理到基础底面标高,将回落松散垃圾、砂浆石子等杂物清除洁净,回填颗粒应符合要求并无杂物,如含水量偏高,可采取翻松、晾晒或均匀掺入干土等方法,假如回填土含水量偏低,可采取预先洒水润湿等方法。回填土应分层铺摊,通常蛙式打夯机每层土厚度为200~250mm;人工打夯机厚度小于200mm,每层铺摊后,随之靶平,回填土每层最少夯打三遍,打夯应一夯压半夯,严禁采取“水夯法”,基础回填时,应在基础墙面两测同时回填,回填土每层扎实后,应按要求进行取样。
6.3钢筋工程
6.3.1钢筋进场后,要有厂家合格证,并由材料检验人员进行抽样复检,检测合格后方可使用。
6.3.2钢筋工长在下料前要进行放样,复杂部位做出细部大样,经技术组审核无误后方可加工。
6.3.3钢筋搭接、锚固可依据图纸结1、《混凝土结构工程施工统一验收规范》和03G101。
6.3.4基础钢筋绑扎
基础钢筋为Ф14,混凝土强度为C30,锚固长度为36d,在受拉区 25%接头百分率时接头长度为1.2×36 d、50%接头百分率时为1.4×36d,搭接区段长度为1.3×搭接长度。为节省材料,长向钢筋采取25%接头百分率,短向钢筋采取50%接头百分率,铺设次序底排钢筋先铺长向钢筋、再铺短向钢筋,上排钢筋先铺短向筋、再铺长向筋,上下排同一方向钢筋接头应相互错开,底板马凳单独制作,但不可伤主筋。
6.3.5圈梁、结构柱钢筋绑扎
圈梁、结构柱钢筋搭接长度为50 d,柱主筋为4根时可齐头搭接,四根以上时,接头位置应相互错开,接头位置箍筋要加密,箍筋和主筋交叉部位采取十字扣绑扎。结构柱采取点焊方法进行定位,预防偏移,结构柱和圈梁相交部位,梁主筋应在柱主筋内侧。箍筋要作成135度弯钩,开口位置相互错开,平直段长度大于10 d。圈梁遇门窗洞口时,底部加筋,长度为洞口宽+700㎜。
6.3.6梁板钢筋绑扎
板筋绑扎前,在模板上逐根弹上钢筋位置线,下铁弯钩向上,上铁弯钩向下,板主筋和分布筋起点位置距支座距离为50㎜,板主筋应在梁主筋之上,Ⅰ级钢筋弯钩平直段长度大于3 d,板上洞口加筋均在板下部,板长跨下铁应置于短向下铁之上,马凳铁高度要依据板厚制作,马凳铁下部应刷防锈漆。梁板下铁钢筋接头位置在距支座1/3范围内,上铁钢筋接头在跨中1/3范围内。
6.3.7钢筋调直采取冷拉法,冷拉率不得大于4%。
6.4模板工程
6.4.1本工程模板,圈梁、结构柱、楼梯均为现浇结构,结构柱、圈梁关键采取一般钢模,部分现浇梁采取竹模、木模制作成定型模板,楼板采取12mm厚竹模为底模,主龙骨采取100×100木方,间距为1.5米,次龙骨采取50×100木方,间距为0.4米,竖向受力支撑采取U型托支撑,对跨度大于4米梁、板,其模板应按设计要求起拱,当设计无具体要求时,起拱高度宜为跨度千分之三,为预防模板漏浆,在大于2mm缝隙内加塞海绵条。竹模板锯口刷白漆以防进水膨胀变形。对于大致积梁和墙体,为预防模板变形,中间采取自制对拉螺栓加强模板牢靠性。具体支模方法见《模板工程施工方案》。,
6.4.2模板拆除
圈梁和柱侧模,在砼强度达成1.2Mpa并确保拆除模板时表面和棱角不受损伤,拆除次序为先拆主龙骨、再拆次龙骨,拆掉第一块模板后再逐步拆除,不可大面积同时拆除。拆下模板不能对楼层形成冲击菏载,拆除模板和支架分散堆放立即清运,模板拆除时一定要达成要求强度。拆除前工长应向技术、质量组申请,严禁私自拆除。具体拆模时间及砼硬化时间表:
构件类型
构件跨度
达成设计强度百分率(%)
板
≤2
≥50
>2,≤8
≥75
>8
≥100
梁、板、壳
≤8
≥75
>8
≥100
悬臂构件
—————
≥100
混凝土硬化时间参考表
水泥品种标号
砼达成设计强度%
硬化时昼夜平均温度
5
10
15
20
25
30
p.o32.5
50
10
7
6
5
4
3
70
20
14
11
8
7
6
100
50
40
30
28
20
18
p.s32.5
50
16
11
9
8
7
6
70
30
20
15
13
12
10
100
60
50
40
28
24
20
6.5混凝土工程
混凝土工程应在钢筋、模板等施工完成并经检验合格后方可进行。本工程采取现场搅拌混凝土,采取泵送,要求泵送砼拌合物坍落度不低于100㎜。
6.5.1原材料计量
泵送砼骨料用配料机进行计量。配料机计量器具应该由检验机构出具合格证实后方可进行;在雨季,砂石料含水量较大时,应合适调整用水量,袋装水泥以袋标示重量为准,并定时抽查,散装水泥则用电子螺旋输送器计量。
6.5.2砼浇筑
梁板应同时浇筑。浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,依据梁高分层阶梯形浇筑,当达成板底位置时,再和板砼一起浇筑,伴随阶梯形不停延伸,梁板砼浇筑连续向前进行。柱浇筑应一次完成。浇筑前先用手电筒进行检验,对钢筋较密处应做合适调整,预防卡住震捣棒。浇筑前,应在底部铺10~15mm厚相同强度无石子砂浆,从下向上逐步振捣,振捣工应掌握好振捣深度,预防露振。楼梯段砼自下而上浇筑,先振实底板砼,达成位置时再和踏步砼一起浇捣,不停连续向上推进,并随时用木抹子将踏步上表面抹平。
6.5.3施工缝设置
施工中施工缝不应随意留置,其留置标准为:
a、 单向板,留置在平行于短板边任何位置;
b、 楼梯施工缝应留置在楼梯段1/3部位;
施工缝处继续浇筑砼时,已浇筑砼抗压强度必需达成1.2Mpa 以上,在已硬化砼表面上,清除水泥薄膜和松动石子和软弱砼层,同时还应加以凿毛,用水冲洗洁净并充足润湿,并在施工缝处铺一层水泥浆或和混凝土成份相同水泥砂浆。
6.5.4砼养护
砼浇筑完成后,应在12小时以内对砼加以覆盖并保湿养护。砼浇水养护时间,一般硅酸盐水泥或矿渣硅酸水泥拌制砼,不得小于7d,对掺用缓凝型外加剂或有抗渗要求砼,不得少于14 d,浇水次数应能保持砼处于湿润状态。砼养护用水和拌制用水相同,砼强度达成1.2N/mm2 前不得在其上踩踏或安装模板支架。
6.5.5砼试块留置
砼试块应在砼浇注地点随机抽取并有监理或甲方见证人在场,取样应符合下列要求:
A、每拌制100盘且不超出100M3同配合比砼,取样不少于一次,
B、每工作班拌制同配合比砼不足100盘时,取样不少于一次,
C、当一次连续浇注超出1000 M3时,同配合比砼每200立方米取样不少于一次,
D、每一楼层,同配合比砼取样不少于一次,
E、抗压试件采取150×150×150㎜标准试模制作,每组三块,每次取样制作三组,一组送试验室标样,一组同条件养护,作为拆模时砼强度评定依据,另一组同条件养护试块备用,
F、抗渗砼试块每组6块,同一工程、同一配比砼,每500立方米取样不少于一次,一次取样二组,一组标养,一组备用。
6.5.5对混凝土塌落度要随时检测,每一班次检测不少于两次。
6.5.6混凝土碱含量控制
正负零以下基础混凝土要求控制配比中碱含量,预防碱集料反应发生,当使用B种低碱活性集料时,其混凝土含碱量不超出5㎏/m3,当使用C种低碱活性集料时,其混凝土含碱量不超出3㎏/m3。本工程结构用水泥、砂石、外加剂掺和料等混凝土用建筑材料,必需含有核定法定检测单位出(含碱量和集料活性)检测汇报。在做混凝土配合比设计时,应选择低碱活性集料,优先选择低碱水泥(碱含量小于0.6%),经试配后,而且应提供原材料检测汇报或混凝土碱含量评定结果。对进入现场水泥、外加剂及矿物掺和料必需提供产品技术指标和碱含量检验汇报。同时认真做好混凝土用材料现场复试检验工作。
6.6砌体工程
6.6.1每一生产厂家砖到场后,按烧结砖15万块、多孔砖5万块为一检验批,抽检数量为一组进行复检,复检合格后方可使用;
6.6.2砖砌块在砌筑前应提前一天浇水湿润,干砖不得上墙,冬季施工时不浇水,但要合适增加砂浆稠度;
6.6.3砌筑前要按要求立好皮数杆,皮数杆标高要一致,排砖时为了使窗间墙排成好活,把破活甩在中间或不显著位置;
6.6.4墙体采取一顺一丁组砌方法,砖柱严禁采取“包心”砌法,灰缝厚度通常为10㎜,大于8㎜也小于12㎜,370墙必需双面挂线,采取“三一”砌砖法,砂浆要随拌随用,通常水泥砂浆必需在3h内用完、混合砂浆必需在4h内用完。外墙转角处要同时砌筑,内外墙交接处必需留斜槎,留槎长度大于墙体高度2/3,隔墙和施工洞等不能同时砌筑时,砌筑时应留阳搓并按要求加设拉结筋。
6.6.5墙体拉结筋放置参考图纸结①,不可漏放、错放,随意弯折等。
6.6.6 木门口两侧应预埋木砖,预埋时应大头在内,小头在外,作好防腐处理,洞口高度在1.2M以内,每边放二块;高度在1.2-2M,每边放三块;高度在2-3M,每边放四块,预埋木砖部位通常在洞口上边或下边四块砖,中间均匀分布,多种预留孔洞,应事先预留,不得事后剔凿。
6.6.7 结构柱做法:砌筑前应先弹出结构柱边线,马牙搓先退后进,随时进行吊靠,确保尺寸正确,不得任意进退,挤压钢筋。
6.6.8 砂浆试块留置应符合下列要求
每一检验批目不超出250m3砌体多种类型及强度等级砌筑砂浆,每台搅拌机最少抽检一次,同盘砂浆只应制作一组试块,每次抽样做二组试块,1组送试验标养,另一组同条件养护,作为备用。
6.7 脚手架工程
6.7.1构配件
6.7.1.1脚手架钢管采取现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092) 中要求3号一般钢管,其质量符合现行国家标准《碳素结构钢》(GB/T700)中Q235—A级钢要求。钢管上严禁钻孔。
6.7.1.2扣件式钢管脚手架采取可锻铸铁制作扣件,其材质符合现行国家标准《钢管脚手架扣件》(GB/T15831)要求;采取其它材料扣件,应经试验证实其质量符合该标准要求后方可使用。扣件在螺栓拧紧扭力矩达65N·m时,不得发生破坏。
6.7.1.3脚手板采取松木制作,其材质符合国家标准《木结构设计规范》(GB/J5)中Ⅱ级材质要求。脚手板厚50㎜,两端各设直径4㎜镀锌钢丝箍两道。
6.7.1.4连墙杆材质应符合现行国家标准(GB/T700)中Q235—A级钢要求。
6.7.2脚手架用途
本工程脚手架关键用来主体结构围护及外墙装修用架,搭设高度为19.6米,脚手架外立杆内侧满挂密目式安全网全封闭。
6.7.3基础做法
首优异行搭设场地平整、扎实工作,从建筑物主体向外围3—5‰找坡。回填土扎实后,用水准仪进行整平,上面铺设厚5㎜,宽20㎝木脚手板,沿建筑物周围通长铺设。
6.7.4排水方法
在距脚手架外排立杆外侧0.5米处,设置一排水沟,在最地点,设置积水坑,水流入坑内后用潜水泵将其排入市政排水管道。排水沟坡度为3—5‰。
6.7.5脚手架搭设次序
放置纵向扫地杆,自角部起依次向两边竖立底立杆,底端和纵向扫地杆扣接固定后,装设横向扫地杆并也和立杆固定(固定立杆底端前,应确保立杆垂直),每边竖起3—4根立杆后,随即装设第一部纵向水平杆(和立杆扣接固定)和横向水平杆、校正立杆垂直和水平杆水平使其符合要求后,按40—60N·m力拧紧紧围绕件螺栓,形成脚手架起始段,按上述次序依次向前延伸搭设,直至第一部架交圈完成。交圈后,全方面检验一遍脚手架质量和地基情况,严
