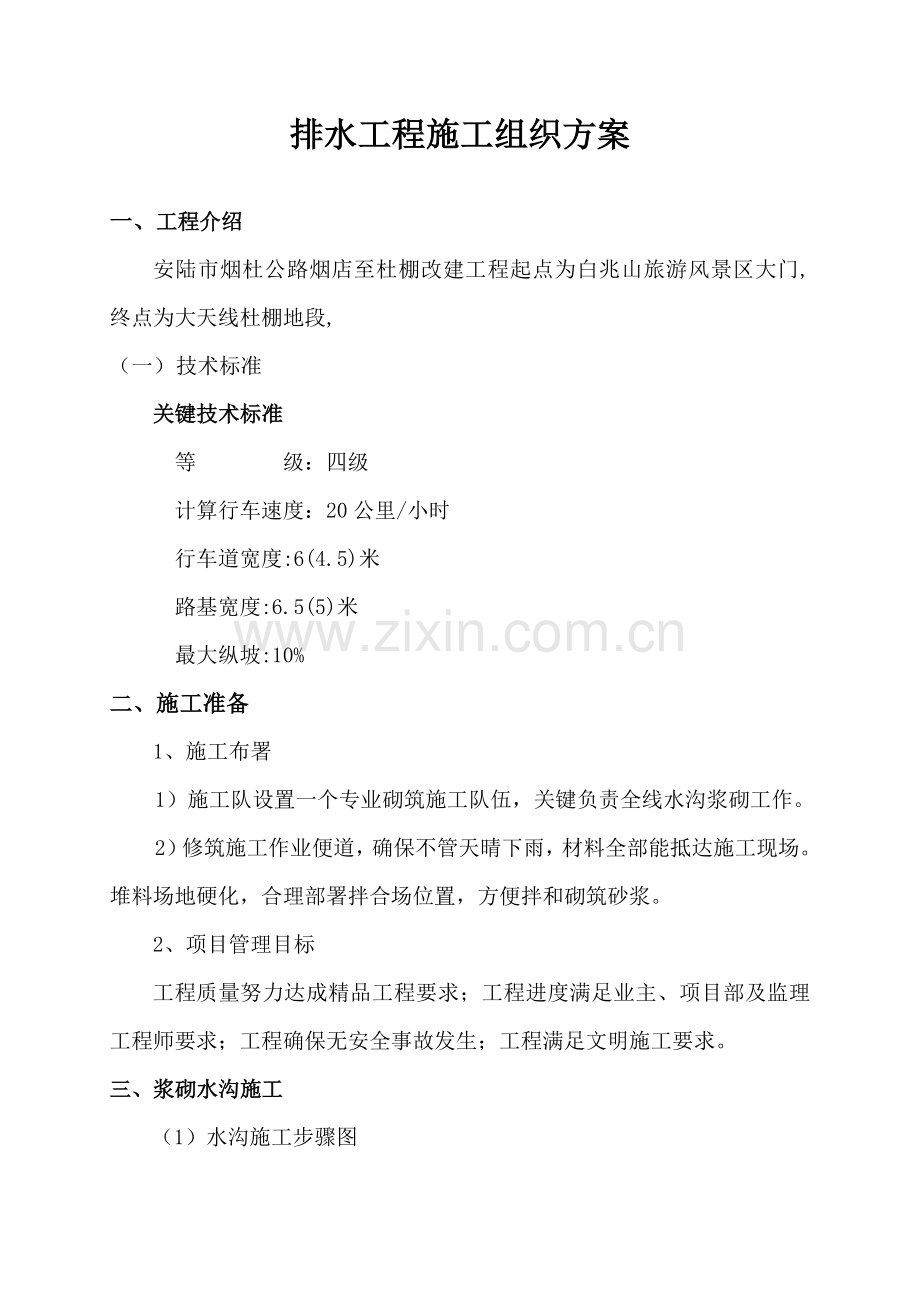

排水工程施工组织方案 一、工程介绍 安陆市烟杜公路烟店至杜棚改建工程起点为白兆山旅游风景区大门,终点为大天线杜棚地段, (一) 技术标准 关键技术标准 等 级:四级 计算行车速度:20公里/小时 行车道宽度:6(4.5)米 路基宽度:6.5(5)米 最大纵坡:10% 二、施工准备 1、施工布署 1)施工队设置一个专业砌筑施工队伍,关键负责全线水沟浆砌工作。 2)修筑施工作业便道,确保不管天晴下雨,材料全部能抵达施工现场。堆料场地硬化,合理部署拌合场位置,方便拌和砌筑砂浆。 2、项目管理目标 工程质量努力达成精品工程要求;工程进度满足业主、项目部及监理工程师要求;工程确保无安全事故发生;工程满足文明施工要求。 三、浆砌水沟施工 (1)水沟施工步骤图 水沟施工工艺步骤图   施 工 准 备 测 量 放 线 基 底 开 挖 基 底 检 测 配合比选择 材料准备 水 沟 砌 筑 勾 缝 养 生 (2)施工准备 材料起源:砂来自府河,片石自采,水泥采取京兰水泥。 施工前根据设计施工图纸,正确放样水沟路基中心线及基础主轴线、墙址轴线、水沟起迄点和横断面、基坑开挖线,并应用石灰线示出,并用细铁丝或木桩加密固定。 清理水沟范围内场地,铲除有机质和树根草从,水沟两端清理范围合适延长,合理部署堆料场和施工现场,做好场地临时排水工作。 (3)、基坑开挖 基坑关键以人工开挖,各部分尺寸、形状和深度,均根据设计要求施工,基坑开挖尺寸,应满足基础施工要求,对于基坑内部分不规则但稳定岩石,依据设计要求,能够跳过不挖、不砌。 (4)、砌筑工艺 砌体用石料强度应满足大于30MPa要求,片石最小尺寸不能小于30㎝, 采取7.5号砂浆砌筑。砂浆拟用小型砂浆搅拌机移动拌和,采取手推车作短距离运输至砌筑现场,施工配合比均根据规范和试验要求进行拌合。 浆砌镶面石时,先依据接砌部位情况,估量所需石块形状、大小,然后选石,不垫砂浆进行试砌,再依据试砌情况找出石块中碍事大棱角,用大锤打掉,用小锤打击小棱角,用凿子凿击底面放不平或影响上部接砌突出部分,然后铺上砂浆,将石块翻回,用小撬棍将石块拨正,使两边灰缝适宜。如石块较小,用手锤轻轻敲击,如石块较大,用手左右揉动,使灰缝挤实。 基坑完成后,按基底纵轴线结合横断面放线复验,根据设计、规范要求清理基坑,自检标高、平整度、断面尺寸、基底承载力,并挂线控制基顶标高,在检验、复核无误并报监理工程师同意后,方可进行水沟砌筑。 砌筑时采取分层砌筑,砌筑上层砌块时,避免振动下层砌块。砌筑工作中止后恢复砌筑时,对已砌筑砌层表面加以清扫和湿润。每一块石料均应先铺砂浆,再安放片石,经左右揉动几下,再用手锤轻击,将下面砂浆挤压密实,挤出砂浆刮起再用,并利用片石自然形状,使其相互交错衔接在一起,做到大面朝下,犬牙交错,搭接紧密,石块错缝咬合,避免垂直通缝和墙体分夹,片石和片石之间均用砂浆隔开,确保砂浆饱满,还应设置拉结石,并应均匀分布,相互错开,确保砌体质量和线形顺适美观。严格控制坡率和表面平整度及断面尺寸。 墙背填料采取碎石土填筑,则需待砌体砂浆强度达成75%以上方可进行。 (5)、勾缝 砌体外露面采取凹缝形式进行勾筑。墙面未预留凹槽时,在勾缝前用扒钉或凿子开缝,开出凹缝后,并以钢丝刷用水刷去砌石面上流浆及污垢,将凹槽浇洒湿润。如原有底浆不足,应先用砂浆填满,然后再勾缝。 (6)、养生 新砌圬工告一段落或在收工时,须用浸湿麻袋将砌体盖好,在砌筑完后10~12小时以内即需洒水养护,养护时间不少于7~14天,养护时须使覆盖物常常保持湿润,最初3天内,昼间最少每隔3小时浇水一次,夜间最少浇水一次,以后每昼夜最少浇水3次。 四、质量确保方法 工程质量目标:工程合格率100%。 质量确保方法 1、安排熟练测量人员进行测量控制工作,以确保各部尺寸、标高正确性,实施从放线到完工“一条龙”质量控制程序,严格实施复核制度、交底签认制度、向监理工程师报批制度,以“放准;勤复;点、线、面通盘控制”方法,确保测量工作正确无误,并做好测量原始统计保留归档工作。对于各类测量仪器,如水准仪、全站仪等,须按要求定时做好检校工作,在使用过程中要随时注意发觉可能出现偏差,以确保测量放样正确。 2、严格控制施工原材料质量。依据业主要求选择适用材料, 除业主提供材料外,自行采购材料,必需在供货质量、信誉、供货能力等方面进行评价,在有确保连续供货能力供货处采购。做好材料进货检验和标识工作。按质量体系标准和要求,在进货、检验、试验、进仓、登记、标识、使用等全过程中,全部必需严格实施“进货检验和试验控制程序”文件要求,从采购第一程序开始,层层把关,确保材料质量。对于业主提供材料,要采取必需检验和试验手段,确保材料质量能时时处于控制之中。做好多种材料质量统计和资料整理和保留工作,做到多种证实、合格证(单)、验收、试验单据齐全,确保其可追溯和完整性。根据试验检测频率对挡土墙砂浆进行抽样检验,制作砂浆试件,测其强度。 3、配齐满足本挡土墙施工需要人力资源,进行必需施工前准备,以确保施工各项技术要求。配齐满足工程施工需要各类设备,设备必需经检修、试机、检验合格后,方能上场施工,并严格实施“设备维修保养管理要求”及“施工机械操作规程”,确保各类设备在施工中作用,满足整个工程施工需要。 4、开工前要做好各部位、工序技术交底工作,严格根据经理部质量体系要求内容做好技术交底,根据四级技术交底要求,使各级施工人员清楚地掌握对将要进行施工挡土墙各部位、各工序施工工艺、技术规范要求,做到心中有数,确保施工操作规范性和正确性。对已经认可适宜施工方案、方法、工艺技术参数和指标进行严密监视和控制,使挡土墙每个部位、施工工序均达成优良标准。经过严把过程检验关,确保施工每一段、每个部位质量在施工过程中受到控制。严格根据“过程检验和试验控制程序”内容和要求确保四级验收制度效能,立即组织质检员、施工人员和相关技术人员对各工序进行自检,按相关规程、规范进行检验、试验、标识和统计,对出现问题,立即组织相关人员进行研究分析,订出纠正和预防方法,以确保达成其实施效果。并立即通知业主和监理单位,经现场认可后才能进行下一工序施工。确保多种试验有效性和正确性,在加强企业试验室对本工程中多种试件测试工作基础上,还现场设置专(兼)职试验人员,配合试验室工作,并严格根据规范要求做好各类原材料、砂浆等抽检和复检工作,认真把好质量关,用数据和分析图表配合和指导现场施工质量。依据工程验收和企业质量体系对工程完工资料和施工管理控制资料要求,做好各类资料搜集、保留、归档工作,严格根据企业“文件和资料控制程序”内容和要求,对图、表、签证、原始凭证、施工文件、内容、格式等方面进行管理和控制,确保文件资料控制有效性和可追溯性,确保工程完工资料正确性、立即性和完整性。 质量确保体系框图 质量确保体系 技术确保 思想确保 组织确保 施工确保 制度确保 落实ISO9002系列标准,推行全方面质量管理 提升质量意识 质 检 部 创优计划 经济法规 检验创优效果 制订创优方法 明确创优项目 经济责任制 岗前技术培训 熟悉图纸掌握规范 质量工作检验 现场Q C 小组活动 测量复核 应用新技术工艺 技术交底 质量计划 优质优价 完善计量支付手续 制订奖罚方法 签署承包责任状 各项工作 制度和标准 接收业主和监理监督 定时不定时质量检验 进行自检互检交接检 充足利用现代化检测 手段加强现场试验控制 项目经理部 质量管理领导小组 工区质量小组 TQC教育 质量评定 实现质量目标sfi标 反馈 奖优罚劣 经济兑现 制订教育计划 下一道工序是用户 为 用 户 服 务 质 量 第 一 五、安全确保方法 建立健全安全生产管理机构,成立以施工队队长为组长安全生产领导小组,全方面负责并领导安全生产工作。 1、实施安全生产三级管理,即:一级管理由施工队队长负责,二级管理由专职安全员负责,三级管理由施工班、组长负责,作业点设安全监督岗。实施逐层安全技术交底制,由经理部组织相关人员对涵洞施工进行具体安全技术交底,凡参与安全技术交底人员要推行签字手续,并保留资料。项目经理部专职安全员要对安全技术方法实施情况进行监督检验,并作好统计。 2、经过安全教育,增强职员安全意识,树立“安全第一、预防为主”思想;对从事施工管理和生产人员,未经安全教育不准上岗;新工人(含民工、临时工)未进行三级教育不准上岗;掌握安全生产知识和操作技能;提升职员遵守施工安全纪律自觉性,认真实施安全操作要求,做到:不违章指挥、不违章操作、杜绝安全事故。认真实施安全检验制度,经理部要确保检验制度落实,要定时检验;作业班组天天进行一次,对检验中发觉安全问题根据“三不放过”标准制订整改方法,定人限期进行整改,确保“管生产必需管安全”标准真正落实。工地用电应依据用电操作规程进行操作。多种机械操作人员必需持有操作合格证,不准将机械设备交给无操作证人员操作,对机械操作人员要建立档案,专员管理。操作人员必需根据本机说明书要求,严格实施工作前、工作中及工作后检验保养制度。 3、施工现场设置安全标志牌,用以警示过往行人及车辆注意交通安全,避免交通安全事故发生。同时在施工道路周围悬挂安全宣传口号,意在指示我们时刻警记“安全第一”。现场材料堆放要在不影响交通行驶范围外,不可占道。
