收藏 分销(赏)

生活区临时设施综合项目施工专项方案.doc

上传人:丰**** 文档编号:2428454 上传时间:2024-05-30 格式:DOC 页数:23 大小:85.04KB
下载 相关 举报
生活区临时设施综合项目施工专项方案.doc_第1页
第1页 / 共23页
生活区临时设施综合项目施工专项方案.doc_第2页
第2页 / 共23页
生活区临时设施综合项目施工专项方案.doc_第3页
第3页 / 共23页
生活区临时设施综合项目施工专项方案.doc_第4页
第4页 / 共23页
生活区临时设施综合项目施工专项方案.doc_第5页
第5页 / 共23页
点击查看更多>>
资源描述

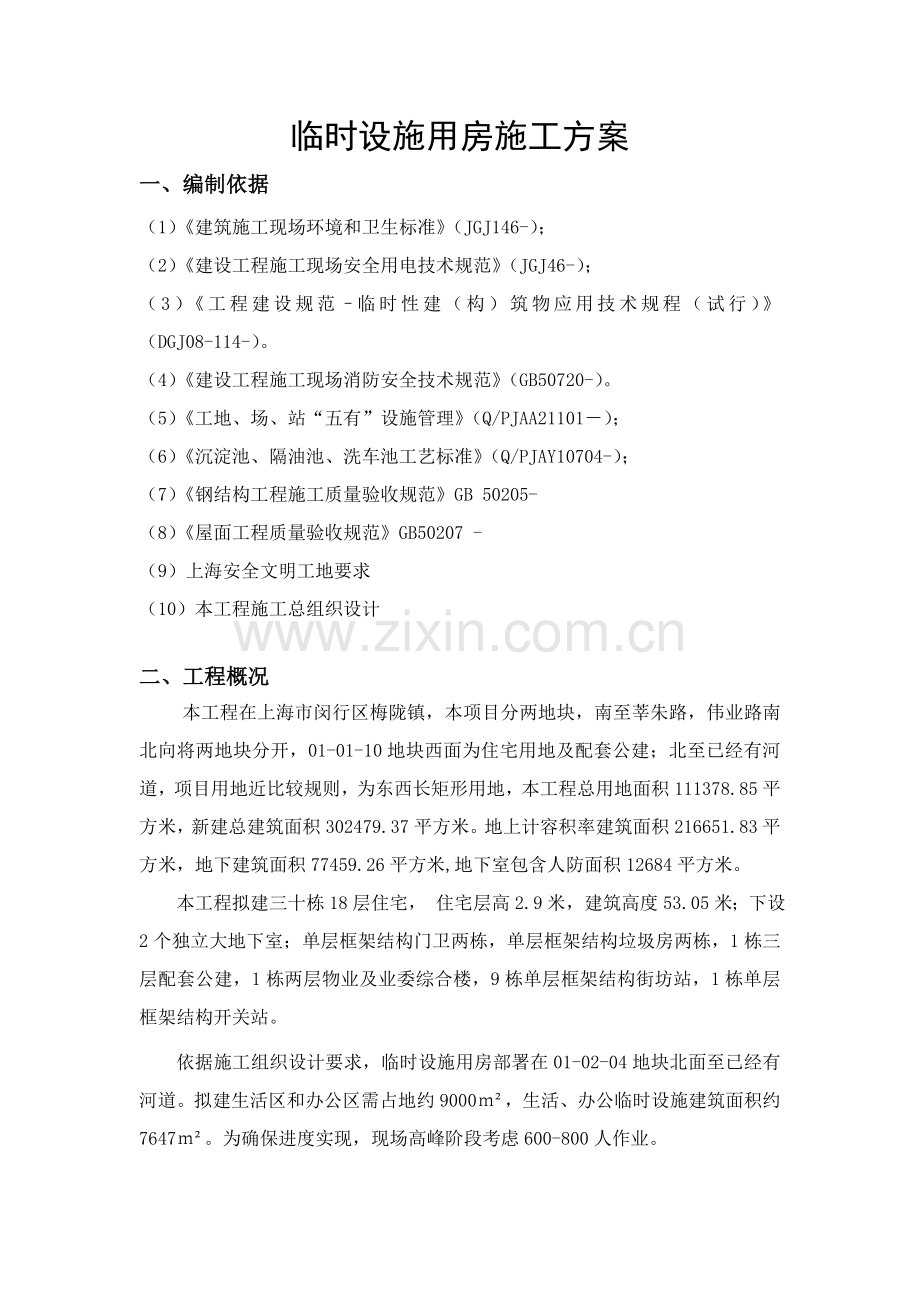

1、临时设施用房施工方案一、编制依据(1)建筑施工现场环境和卫生标准(JGJ146-);(2)建设工程施工现场安全用电技术规范(JGJ46-);(3)工程建设规范临时性建(构)筑物应用技术规程(试行) (DGJ08-114-)。(4)建设工程施工现场消防安全技术规范(GB50720-)。(5)工地、场、站“五有”设施管理(Q/PJAA21101);(6)沉淀池、隔油池、洗车池工艺标准(Q/PJAY10704-);(7)钢结构工程施工质量验收规范GB 50205-(8)屋面工程质量验收规范GB50207 -(9)上海安全文明工地要求(10)本工程施工总组织设计二、工程概况 本工程在上海市闵行区梅陇镇

2、,本项目分两地块,南至莘朱路,伟业路南北向将两地块分开,01-01-10地块西面为住宅用地及配套公建;北至已经有河道,项目用地近比较规则,为东西长矩形用地,本工程总用地面积111378.85平方米,新建总建筑面积302479.37平方米。地上计容积率建筑面积216651.83平方米,地下建筑面积77459.26平方米,地下室包含人防面积12684平方米。本工程拟建三十栋18层住宅, 住宅层高2.9米,建筑高度53.05米;下设2个独立大地下室;单层框架结构门卫两栋,单层框架结构垃圾房两栋,1栋三层配套公建,1栋两层物业及业委综合楼,9栋单层框架结构街坊站,1栋单层框架结构开关站。依据施工组织设

3、计要求,临时设施用房部署在01-02-04地块北面至已经有河道。拟建生活区和办公区需占地约9000,生活、办公临时设施建筑面积约7647。为确保进度实现,现场高峰阶段考虑600-800人作业。三、临时设施计划部署1、因为施工现场场地狭小,临时设施部署在工地以外,具体位置:01-02-04地块北面至已经有河道,具体见临时设施部署图。生活区计划、部署按上海市安全文明施工标准化及甲方要求进行,做到生活区、办公区及施工区“三区分离”,并不影响甲方办公区工作、安全和总体形象。2、挖掘机械进场先清除场地杂草、和杂树,打堆后集中处理。3、推土机将场地推平,局部坑洼出排除积水和淤泥,用建筑垃圾回填平整,生活区

4、场地整体按排水方向做出1%自然坡,便于地表水自然通畅。4、依据生活区部署进行道路施工,(见平面图)道路宽6米,C20混凝土厚度150mm,每5米设置伸缩缝。路基铺200厚碎石或建筑垃圾,机械压实。建筑垃圾压实后充当临时道路,待围墙施工完成后浇筑混凝土路面。路基施工时同时考虑过路预留水、电套管和下水道预埋工作。5、围挡施工:为实现生活区封闭管理及创建文明标化工地需要,将生活区设置砖砌围墙围挡,考虑生活区围挡是靠近河边,其高度为2.0米,围墙内外形象设计根据上海市文明标化工地创建相关要求实施。大门处设门卫并安排专门门卫值班。 砖砌围墙做法:临时围墙施工采取水泥砖砌筑,基础为500宽、厚100C20

5、钢筋混凝土内配圆8钢筋间距150,分布筋为圆6间距400,(视围墙基础地基情况选择)二皮二十寸水泥砖放脚,二皮十五寸水泥砖,二边收坡。依据基础深度,地面以下用水泥实心砖砌筑,0地面以上用水泥砖砌筑,每4米设置十寸乘十五寸砖垛。围墙顶部做防水压顶,用水泥砖做十五寸挑边,十寸压顶。M5.0混合砂浆砌筑。墙体要求灰浆饱满,垂直平整,1:4水泥砂浆打底,1:1:4混合砂浆抹面,要求表面平整光洁无浮砂粒。7、活动板房安全设置要求:使用金属夹芯板芯材燃烧性能A级,临时房防火间距大于3米,每层面积大于200平方米时设置2处楼梯,板房设置专用电源插座,用于插座回路和用电设备终端电回路剩下电流动作保护器额定动作

6、电流值小于30mA,额定动作时间不应大于0.1s。生活区设置宽度大于3.5米消防通道,每栋板房设置一组灭火器且不少于两个,生活区设置三处消防栓,配置30米60消防软管。 8、办公区设在生活区以西,依据项目管理构架设定部门设置办公室数量,共设10间两层,并在办公区设置施工会议室、活动室、民工学校,设男女卫生间、盥洗台,前设置花圃、停车位及旗台。生活区职员宿舍楼共14栋,每栋为20间,平均每间居住5人,管理人员宿舍2栋,宿舍场地宽度4m,宿舍夹弄间距4m,场地中间设13m1.2m水池四个,给水管暗设,预防冻裂,场地中间设排水沟,拟设置钢筋栅栏盖板,活动房位置比场地高10公分,场地向中间窨井或明沟做

7、3%散水坡,场地混凝土采取C20,厚度100mm,场区内采取窨井明沟相结合形式进行排水。食堂操作间外设置3m1.5m1.5 m隔油池、卫生间外设置3m5m2m化粪池,在场外和市政总管接口前设二级沉淀池,场区内全部污水排于此二级沉淀池后再排于市政管道。9、设职员食堂、职员服务部、医务室,为一层活动板房,(食堂操作间墙体宜用砖砌)。职员服务部、医务室为3.6m6m各一间,食堂操作间7.2m3.6,外侧设置隔油池。售饭间3.6m6m一间,6个售饭窗口,设置空调一台,余下餐厅为通间,设置统一餐桌,安装10台吊扇。餐厅安装电视机一台,平时可作为农民工学校,餐厅、厨房、操作间、售菜间室内地面均采取600m

8、m600mm瓷砖铺砌而成。在餐厅在走廊一侧墙上开设两道双开门,以满足最高峰时人流在食堂中流动需要。依据需要将室内分成生菜间、熟菜间、伙房、库房、工作人员休息室及餐厅等,不一样房间之间采取轻质彩钢板,分隔开来,便于充足发挥各工作室作用。 10、生活区设男女厕所、男女浴室和洗衣间,为一层活动板房,36m6m=216,男厕所3.6m6m4,设30个蹲位,女厕所3.6m6m,设4个蹲位,男浴室3.6m6m2,设淋浴龙头20个,女浴室3.6m6m,设4个淋浴龙头。开水房3.6m6m,采取锅炉及电炉方法,由专员管理,确保生活区二十四小时热水供给。11、生活区照明灯具,以3m6m单间为例,每20平方/间设节

9、能日光灯二盏,分别设开关,安装二、三眼插座3套,供职员手机充电,和播放小电视。走道均匀部署节能顶灯,每间宿舍安装空调专用插座。 12、现场卫生设施部署(1) 厕所大小便槽、隔断贴白或浅色瓷砖,设手拉式冲水箱,设化粪池,粪便不得直接排入下水道。(2)浴室装有合适数量太阳能或电热淋浴装置。(3)浴室室内安装由室外拉线开关控制防潮灯,做到通风、明亮,排水良好,做到地面不积水。(4)厕所和浴室有专员打扫,保持清洁卫生,做到无臭味、无污垢、无积水。(5)水槽:为方便工人用水洗衣,在宿舍楼外侧集中设置砖砌水槽,加装防雨顶棚和节水型龙头。13、 排水设施生活区、办公区内排水系统独立部署,自成体系。生活排水经

10、净化沉淀后排入市政排污管道;若施工场地周围无市政管道,则经和当地河流管理处协商许可后,采取净化和沉淀方法,将生活污水排入其它污水处理系统。排水沟截面尺寸为宽深(0.30.3m),采取砖砌结构,流水面用水泥砂浆抹面,在穿越道路应埋管或加盖板,排水沟沿围墙四面连续设置,排水顺坡坡度为3。污水经排水沟聚集于三级沉淀池,经沉淀后排入污水系统。三级沉淀池尺寸为长宽深(1.80.90.8 m)。沉淀池采取砖砌结构,内部砂浆抹面,各级沉淀池间设隔墙,并在其上加盖板。四、临时设施施工布署1、技术准备:项目部认真编制本工程施工组织计划,编制施工方案,明确施工操作关键点,对可能出现问题部位和工序,提出针对性方法,

11、为工程施工生产作出指导。并组织施工人员学习质量体系和验收规范,围绕本工程企业质量目标,深入全方面掌握建筑工程质量检评标准,掌握确保优良工程质量标准和质量控制。2、现场准备: 1)、查勘现场,熟悉场地及周围情况,按活动板房总平面要求,在工程施工区域设置测量控制网,做好控制基线、轴线和水平基准点校核和签证,确保施工质量。在自然场地域域,活动房不需另设基础,原状土平整压实满足活动房地面标高时,建筑C20混凝土,厚度100,回填土厚度超出300时,将虚土挖除,在活动房墙体部位用砖砌至活动房地面标高后,填土压实。浇筑混凝土地面。2)、检验场内三通一平情况,对现场生活用水、污水排放等确保通畅,堆放板材及构

12、件场地应高出路面10cm,以防积水。3)、 依据工程实际施工需要,现场需接通380V或220V电源,计算好所需足够电源线,作好分配电箱接地工作。严格按规范中施工临时用电标准实施,确保施工安全、正常供电。4)、 确定送货车辆行进路线及材料进场后堆放场地、堆放位置,确保道路通畅,以不影响施工为准。5)、 对土建基础平面尺寸及水平标高等进行测量、复核,以确保施工顺利进行。3、 施工队伍准备:1) 从企业建立劳务市场中选择高素质施工班组,依据施工组织设计中施工程序和施工总进度计划要求,确定各阶段劳动力需用量。2) 为进场工人作准备,对工人进行技术、安全、思想和法制教育,教育工人树立“质量第一,安全第一

13、”正确思想。使施工班组明确相关任务、质量、技术、安全、进度等要求。遵守相关施工和安全技术法规和地方治安要求。3) 做好后勤工作安排,做好临时设施建设为进场工人处理食、住、医、工作问题,方便进场人员能够进场后快速投入施工,充足调动职员生产主动性。4、 材料进场准备1) 依据施工组织设计中施工进度控制计划和施工预算中工料分析,编制工程所需材料用量计划,做好备料、供料工作,做好材料进场计划。2) 依据施工总平面部署要求,确定和修建仓库和堆放场地,并做好保管工作。5、 施工机械准备按施工组织设计中确定施工方法,配置多种机械设备做进场准备工作。机械设备进场后按要求地点和方法部署,并进行对应保养和试运转等

14、项工作,以确保施工机械能正常运转。 五、 临时设施施工工期 本临时设施总占地面积为9000M2,施工建筑面积7000M2,依据现场实际情况,该临时设施工程计划工期为45日历天。六、关键机具及劳动力安排1、施工资源计划是根据本工程工程量和现场施工条件,确定施工方法,并按本工程计划工期、我单位技术装备、劳动力情况综合考虑统筹编制。在施工期间根据计划实施施工资源动态管理,以保持现场所理资源状态。2、依据工程需要,首先落实关键加工机械和安装机械及运输车辆、大宗材料运输,多种小型机械将随施工队伍一起进场。 3、 机械配置计划在大规模建筑施工中,机械设备是工程顺利进行关键,在本工程施工中,将投入足够设备,

15、确保本工程施工需要,本工程施工机械设备用量计划见表3.1所述。3.1 关键机具装备一览表序号机械名称产地单位数量备注1摇臂钻台5 2气割套2 3电焊机台2 4气泵台2 5叉车台16云石机把107角磨机把5 8砂轮锯台25 9水平仪套2 10水平尺台10 11手枪钻把5 12拉铆枪把5 4、依据本项目工程施工特点,组成一个强有力现场施工管理机构,在本企业内挑选实力雄厚、敢打硬仗施工作业队伍,挑选懂技术、善管理、工作认真、吃苦耐劳施工管理人员来实施本项目标相关管理内容,确保本项目优质、高速地按期投入使用。合理安排多种劳动力并有一定贮备,依据施工现场需要,随时进行劳动力调整。同时在管理组员、施工机械

16、、物资确保、施工技术管理等方面全部要得到最充足确保,实现施工综合成本有效控制,本工程关键劳动力安排详见表4.2所述。4.2 关键劳动力一览表序号工种名称工种人数备注1泥工20人2木工2人3电焊工2人4水电工5人5油漆工5人6板房安装工20人7累计54人七、活动板房搭设施工技术方案及关键技术方法1 、 施工技术方案1)、 设计阶段:组织企业技术人员进行图纸设计。2)、 采购阶段(1) 材料采购员根据技术人提供钢材、焊条数量、规格和型号进行采购,生产厂家必需含有“三证”。(2) 保管员必需严格检验原材料质量是否符合图纸设计要求,如达成要求后,方可办理入库手续。(3) 原材料入库必需对号分类堆放,达

17、成材料摆放明确。3)、 施工材料复检(1) 彩钢夹芯饭、钢构件及相关辅材,出厂前应按工程需求。图纸说明及对应技术规范进行自检。(2) 材料进场后,依据材料清单或随车发货单认真检验、查对;如发觉有任何质量缺点或数量短缺,应以书面形式通知生产制造商。4) 制作阶段:为了确保工期及质量,对制作等关键步骤进行关键控制。(1) 构件加工:主构件、钢架柱及钢架梁按设计图纸采取C型钢及方钢焊接。(2) 矫正:主构件、钢架柱及钢架梁半成品用如有变形采取矫正机矫正达成钢结构制作规范。(3) 钻孔:柱、梁节点板上螺栓孔采取钻床钻孔。(4) 小配拼装:将主构件、钢架柱及钢架半成品和节点板拼接成成品。(5) 预拼接:

18、对主构件、钢架柱及钢架梁进行拼装,检验各项指标是否符合图纸要求,如达成设计要求,方可进行下一道工序。(6) 焊接:在组装好构件上施焊,应严格根据焊接工艺要求。(7) 除锈:采取人工手动砂轮,将钢材表面浮锈清除到露出金属光泽。 (8) 喷涂:构件表面除锈后8小时内,将其表面进行喷涂完成,喷涂两道防锈漆对于湿度较大时,除锈后2-4小时内喷涂完成。5)、 堆放阶段结构运抵堆放场,经过检验后分类,配套按堆垛堆放。堆放高度通常小于2m,以确保安全。堆垛之间必需留出必需通道,通常宽度为2m。2、 材料要求和结构安装:材料要求:(1) 防火A级彩钢夹芯板防火材质应符合下列要求:1)彩钢夹芯板钢板外层钢板:厚

19、度应大于0.326mm;2)芯材:(矿)岩棉容量为10120kg/m3)侧边钢带或无侧边封钢带: 1.0mm彩钢板镀铝锌板岩棉夹芯彩钢板下料宽度1200mm,有效宽度为1150mm;净化彩钢板企口板下料宽度1200mm,有效宽度1150mm;H型板有效宽度1200mm。(2)用于檩条、墙梁冷弯薄壁型钢结构构件壁厚不宜小于1.5mm(压型钢板、夹芯板面层除外),用于桁架、柱壁厚不宜小于2mm。钢管柱不宜小于402,桁架上弦型钢不应小于L402,桁架下弦和腹杆不宜小于L302。(3)屋面扣槽、屋脊板、水落管、天沟内衬、泛水板等配件厚度应大于0.5mm,铝合金配件厚度应大于1mm。(4)活动房地面混

20、凝土强度不应低于C20,基础垫层混凝土强度不应低于C15。地面找平用水泥砂浆强度不应低于M10。(5)扣件应采取可锻铸铁制作扣件,其材质应符合钢管脚手架扣件(GB15831-)要求;采取其它材料制作扣件,应经试验证实其质量符合上述标准要求。安装要求:(1) 安装准备应符合下列要求:1)现场堆放彩钢夹芯板和轻钢构件,垫木间距不应大于1.5m,上下垫木应对齐,支点处外挑长度不应大于1.0m。堆放高度不应大于1.5m;2)现场堆放彩钢夹芯板,应有遮阳、防雨雪及防火方法;3)混凝土地面(地圈梁)应平整、顺直,随浇随光,并应两次净面。(2)结构工程安装次序应符合下列要求:1)应按设计图纸要求墙体轴线、尺

21、寸,在混凝土地圈梁上弹出墙体、钢立柱位置线;2)应采取焊接或高强螺栓将钢立柱和主钢梁连接成单榀排架;钢管立柱中间不能分段,从首层直接到二层顶。3)单榀排架柱脚和混凝土地圈梁应用金属膨胀螺栓连接,校验正垂直位置后,在未成系统前,应先用临时支撑固定;4)以后每次安装完成1单榀排架,应立即用次钢梁和前1单榀排架主钢梁进行螺栓连接和逐榀连接,形成单层框架体系;5)应将预制板搁置于楼层次钢梁,灌缝后,板上应浇筑20mm厚水泥沙浆面层;6)应按设计图纸要求墙体轴线、尺寸,在楼层上弹出墙体、钢立柱位置线,反复本条24款,然后安装屋面板。(3)墙体工程安装应符合下列要求1) 应按墙体位置线安装地槽铝,用间距小

22、于400mmM8金属膨胀螺栓锚固,地槽铝必需紧贴于墙基面,连接接口用平整、密缝;2) 地槽铝安装轴线偏差不应大于5mm;3)地槽铝在外墙面一侧底部应预设泄水孔,孔径应大于等于6mm,间距宜为600mm;4) 应按排板图安装墙板。墙板宜先安装受风面积较小一面,并应放逐间安装,逐步封闭。板墙和地槽铝连接应紧密、牢靠,板于板之间接缝应平整、严密,墙面应保持垂直;5) 墙板吊装索具采取白棕绳,不宜使用钢丝绳。如使用钢丝绳,对板材采取保护方法;6) 墙板安装中不得使用撬棒移动搬材;7)板墙采取斜支撑临时固定,支撑杆稳定可靠,支撑点应有保护方法,不得损坏板材;8) 钻孔、切割等作业过程中,应做到“落手清”

23、,以免磨损、划伤金属板面。(4)屋面工程安装应符合下列要求:1)屋面板不宜搭界,必需搭界时,应按顺坡方向搭接,搭接点应落在檩条或其它支撑件上,搭接长度不应小于250mm;2)横坡方向2块屋面板接缝,应将相邻两表面板向上翻边大于等于25mm,在其上倒扣槽形连接配件,密封胶或防水材料封闭;3)全部搭接缝和外露钉头必需用密封胶或防水材料封闭;4)管道穿越屋面板处,应做好防水技术处理。(5) 临建设施验收临时性建筑物验收应含有下列文件:1)设计图纸、施工方案;2)原材料质量确保书;3)隐蔽工程验收资料;(6)活动板房拆除严格根据施工方案实施(另祥)1、 应遵照谁安装谁拆除标准,由专业厂家进行,严禁私自

24、拆除;2、 凡超出安全使用期限,必需采取破坏性机械拆除;3、 拆除作业应由上而下,根据次序进行,作业人员应相互配合;严禁上下同时拆除,严禁先拆除隔墙板。4、 如遇五级以上大风、大雾和大雨等恶劣天气时,不得进行拆除作业;5、 拆除前应先拆除或切断在活动房内电源。八、计算内容:生活区用房计算1、项目部管理人员数量统计高峰期约30人。办公室面积:63.614=302(m2) 所需办公室面积: W1qN 430 =120 (m2) 302(m2) 120 (m2) 满足要求q为生活设施参考指标(34m2/人)(取4m2/人); N为办公高峰时人数(按30人计算)2、农民工生活区用房:因为本工程建筑面积

25、较大,施工工期长,考虑到主体结构施工阶段用工量较大,所以在现场修建一定数量生活用房是必需,生活用房包含职员宿舍、食堂、浴室、厕所及小卖部等临时性设施。1)计算内容(1)计算施工期间使用生活用房人数:依据总施工组织设计安排要求,结合我企业多年施工经验,经项目部初步估算在主体结构施工阶段最高峰时劳力人数将达成800多人以上,管理、后勤人员为30多人,民工宿舍每间计划5人,管理人员宿舍每间计划2人,为确保有足够临时设施供职员休息,经项目部反复研究,决定现场将管理人员和一般民工生活用房分隔开来,方便于统筹安排和管理。(2)确定生活用房项目及其面积职员宿舍用房及面积标准上管理人员宿舍每间计划安排2名管理

26、人员就宿,为单层床;民工宿舍计划每间安排5人,为双层床,A、管理人员宿舍(计划为单层床)所需单间宿舍面积: 实际单间宿舍面积:W1qN W2长宽3.52 33=7 (m2) 9(m2) 9(m2) 7 (m2) 满足要求q为生活设施参考指标(3.54m2/人)(取3.5m2/人); N为单间房内人数(计划2人)B、民工宿舍 (计划为双层床)所需单间宿舍面积: 实际单间宿舍面积: W3q民N W4长宽2.35 63=11.5(m2) 6(m2) 18 (m2) 11.5(m2) 满足要求q民:为生活设施参考指标(2.02.5m2/人)(取2.3 m2/人);N:为单间民工宿舍人数(计划5人)。

27、厕所及浴室面积计算A、管理人员 厕所面积: 所需平面积: 实际平面面积:W5q厕N W6长宽0.0730 3.66=2.1 (m2) 21.6 (m2) 21.6 (m2) 2.1 (m2) 满足要求q厕:为生活设施参考指标(按高峰年平均职员人数取0.020.07m2/人)(取0.07 m2/人);N:高峰时管理人员人数按30人计算。因为工地男性管理人员便多,现场场女性所用生活设施同时也作对应考虑,但女性生活设施(厕所和浴室平面面积)计算(略)。B、民工厕所及浴室(单区计算)厕所面积:所需平面积: 实际平面面积:W5q厕N W6长宽0.07600 14.46=42(m2) 86.4(m2)10

28、8 (m2) 42(m2) 满足要求q厕:为生活设施参考指标(按高峰年平均职员人数取0.020.07m2/人)(取0.07 m2/人);N:高峰时民工人数按600人计算。浴室面积:所需平面积: 实际平面面积:W5q浴N W6长宽0.07600 7.26=42 (m2) 43.2 (m2) 43.2(m2) 42(m2) 满足要求q厕:为生活设施参考指标(按高峰年平均职员人数取0.070.1m2/人)(取0.07 m2/人);N:最高峰时民工人数按600人计算。因为工地男性管理人员便多,现场场女性所用生活设施同时也作对应考虑,但女性生活设施(浴室和厕所平面面积)计算(略)。在洗浴间旁部署燃气无压

29、锅炉房及开水房,二十四小时提供职员引用开水,并定时供给洗浴用热水。食堂面积计算所需平面积: 实际平面面积:W5q食N W6长宽0.5600 366=300(m2) 216(m2) 216 (m2) 300 (m2) 考虑职员利用宿舍就餐 基础满足要求q厕:为生活设施参考指标(按高峰年平均职员人数取0.50.8m2/人)(取0.5 m2/人);N:最高峰时民工人数按=600人计算。九、临时用水安装临时用水直接使用厂区接入自来水接驳点。接入水管为DN32管,并安装水表,供给办公用水、生活用水和消防用水。 1)、办公、生活区基地用水采取管径为DN32管,供水管生活区计划统一部署,并在各个需要用水部位

30、接支管,留出水龙头并安装阀门; 2)、消防用水用DN50管,设消防水池,采取加压泵加压,配置60m消防软管,确保消防需要; 3)、食堂、生活区场地洗漱水池和浴室、洗衣间用DN20水管, 4)、排水沟采取明沟窨井相结合排水系统。依据施工需要,可进行合适加深。污水出水口设置三级沉淀池及集水井,污水经沉淀后集中排入市政污水管道。具体位置详见附图。十、 电气线路安装1、槽板配线1)、 槽板敷设应紧贴建筑物表面,且横平竖直、固定可靠,严禁用木楔固定;塑料槽板表面应有阻燃标识。2)、 槽板底板固定点间距应小于500mm;槽板盖板固定点间距应小于300mm;底板距终端50mm和盖板距终端30mm处应固定。3

31、)、 槽板底板接口和盖板接口应错开20mm,盖板在直线段和90转角处应成45斜口对接,T形分支处应成三角叉接,盖板应无翘角,接口应严密整齐4)、 槽板穿过梁、墙和楼板处应有保护套管,跨越建筑物变形缝处槽板应设赔偿装置,且和槽板结合严密5)、 电线在线槽内有一定余量,不得有接头。电线按回路编号分段绑扎,绑扎点间距不应大于2m。6)、 电线连接设在器具处;槽板和多种器具连接时,电线应留有余量,器具底座应压住槽板端部。2、 灯具、开关、插座安装:1)、 单相两孔插座,面对插座右孔或上孔和相线连接,左孔或下孔和零线连接;单相三孔插座,面对插座右孔和相线连接,左孔和零线连接;2)、 单相三孔、三相四孔及

32、三相五孔插座接地(PE)或接零(PEN)线接在上孔。插座接地端子不和零线端子连接。同一场所三相插座,接线相序一致。3)、 接地(PE)或接零(PEN)线在插座间不串联连接。4)、 潮湿场所采取密封型并带保护地线触头保护型插座,安装高度不低于1.5m。5)、 同一建筑物、构筑物开关采取同一系列产品,开关通断位置一致,操作灵活、接触可靠;6)、 开关安装位置便于操作,开关边缘距门框边缘距离0.150.2m,开关距地面高度1.3m;7)、 相同型号并列安装同一室内开关安装高度一致,且控制有序不错位。并列安装拉线开关相邻间距大于20mm;十一、生活区管理: 1、 现场住宿管理:1)、施工现场依据作业需

33、要设置职员宿舍。宿舍应集中统一部署,严禁在厨房、作业区内住人。 2)、生活区实施封闭式管理,各宿舍分区独立管理生活秩序。 3)、宿舍内设有保暖、消暑、防煤气中毒、防蚊虫叮咬等方法。 4)、宿舍采取钢结构彩钢板房,确保主体结构安全,设施完好。5)、宿舍建立室和卫生管理制宽,且和宿舍人员外单一起上墙。宿舍内宜设置统一床铺和储物柜,室内保持通风、整齐,生活用具整齐堆放严禁摆放作业工具。 6)、宿舍内(包含值班室)严禁使用煤气灶、煤油炉、电饭煲、热得快、电炒锅、电炉等器具。 7)、宿舍周围环境应保持整齐、安全。 2、 生活设施管理: 1)、生活区设置食堂和茶水亭和休闲亭。食堂应有良好通风和洁卫方法,保

34、持卫生整齐。炊事员健康证上岗。食堂内应功效分隔,尤其是灶前灶后、储物间、生熟食间应分开。主动使用燃油、电热灶具,不宜用柴灶。 2)、生活区设固定男、女淋浴室和厕所,并要确保结构稳定、牢靠和防风雨。厕所天棚、墙面刷白,高1.5m墙裙、便槽贴面砖,地面用水泥砂浆或地砖,宜采取水冲式,并实施专员管理、立即清扫,保持整齐,要有灭蚊蝇孳生方法。 3)、建立现场卫生责任制,设卫生保洁员,生活垃圾必需盛放在容器内并做到立即清理。 3、生活区食堂管理:1)、食堂设置在远离厕所、垃圾池及其它有毒害场所并做到四面场地平整无污水,食堂内要设通风排气和污水排放设施,墙面、锅台贴白色釉面砖,地面批水泥桨,安装纱门纱窗。

35、2)、厨房、食堂是确保职员身体健康关键场所,同时也是最易滋生蚊、蝇、虫、鼠场所。食具、食物有防蝇、防蚊盖,生熟用具分开使用,熟食使用钢盆、桶装盛,多种食品和饮水符合食品卫生法要求,厨房内保持清洁,生活垃圾随时处理。3)、厨房、食堂卫生由专员负责,每日打扫清洗,一周进行一次大扫除,食堂设电热开水桶,每晚由生活区值班员关闸上锁。4)、设置生活垃圾池,垃圾分类堆放,做好生活区防蝇、灭鼠等工作。 4、生活区用电管理:从申请好变压器引电,满足办公区和生活区用电要求。电缆采取标准挂墙方法部署。每栋活动房设置独立控制电箱,每间宿舍外安装一组漏保、一组限流器你(电压限定为360W以下)、一块电表,宿舍内严禁使

36、用大功率电器。空调电源设置专门控制线路和控制开关插座。十二、消防安全管理依据施工组织设计计划,结合消防源情况制订了管理方法和实施方法。消防栓部署:生活区及办公区共设置4个消防栓。办公区设置一个消防栓,生活区设置三个消防栓。消防管道部署成环状,采取两台加压泵供水,确保规范要求消防栓用水量,全部消防栓部署间距全部小于120m,采取DN100镀锌钢管供水。消防箱部署:1、宿舍楼、办公楼每幢每层设置23个灭火箱。2、管理人员小食堂设1个灭火箱。3、职员人员食堂设置2个灭火箱。4、全部灭火器必需用保险栓栓牢。十三、预防电气火灾方法1、依据电气设备用电量正确选择导线截面,从理论上杜绝线途经负荷使用,保护装

37、置要认真选择,当线路上出现长久过负荷时,能在要求时间内动作保护线路。 2、导线架空敷设时其安全间距必需满足规范要求,当配电线路采取熔断器作短路保护时,熔体额定电流一定要小于电缆或穿管绝缘导线许可载流量2.5倍,或明敷绝缘导线许可载流量1.5倍。常常教育用电人员正确实施安全操作规程,避免作业不妥造成火灾。 3、电气操作人员要认真实施规范,正确连接导线,接线柱要压牢、压实。多种开关触头要压接牢靠。铜铝连接时要有过渡端子,多股导线要用端子或涮锡后再和设备安装,以防加大电阻引发火灾。 4、严禁使用电炉子。使用碘钨灯时,灯和易燃物间距要大于30cm,室内不准使用功率超出100W灯泡,严禁使用床头灯。 5

38、、存放易燃气体、易燃物仓库内照明装置一定要采取防爆型设备,导线敷设、灯具安装、导线和设备连接均应满足相关规范要求。 6、配电箱、开关箱内严禁存放杂物及易燃物体,并派专员负责定时清扫。 7、建立防火检验制度,强化电气防火领导体制,建立电气防火队伍。 8、一旦发生电气火灾时,扑灭电气火灾应注意以下事项: (1)快速切断电源,以免事态扩大。切断电源时应戴绝缘手套,使用有绝缘柄工具。当火场离开关较远需剪断电线时,火线和零线应分开错位剪断,以免在钳口处造成短路,并预防电源线掉在地上造成短路使人员触电。 (2)当电源线因其它原因不能立即切断时,首先派人去供电端拉闸,其次灭火时,人体各部位和带电体应保持一定

39、充足距离,必需穿戴绝缘用具。(3)扑灭电气火灾时要用绝缘性能好灭火剂如干粉灭火机,二氧化碳灭火器或干燥砂子。严禁使用导电灭火剂进行扑救。 9、民工宿舍内用电每个房间设置限电器。十四、安全文明、季节性安全确保方法 1、临时设施施工及使用过程中“四节一环境保护”方法1)、落实“以资源高效利用为关键,以环境优先保护为标准”指导思想,达成高效、低耗、环境保护目标,实现环境保护节能综合效益最大化;2)、节水方法:施工现场办公区和生活区用水,全部使用节水型用水器具,在水源处设置显著节省用水标识; 3)、节能方法:施工现场办公区和生活区内全部采取节能照明灯具。办公区内所用电脑、空调等用电设备,下班后关闭。办

40、公区及生活区门口粘贴“节省用电 下班关好电源”等宣传口号;4)、临时设施从设计到施工,应充足考虑节省彩钢夹芯板等关键建筑材料;5)、临时设施应充足利用施工区域内闲置土地,降低占地面积;6)、施工现场办公区和生活区水土污染控制:食堂设隔油池,并立即清理;设置临时厕所化粪池并做抗渗处理; 2、雨季和汛期现场排水系统日常维修方法1)办公区生活区排水系统日常由专员负责、定时检验和清除排水沟和沉淀池中积存物,确保排水沟通畅。2)逢雨季、汛期增加潜水泵,提升排水流量、流速,确保排水通畅、快速。3)雨季、汛期成立防汛抗台工作小组,做到人员到位、职责分明、防汛抗台物质贮备充足,并做好雨水搜集对道路扬尘进行洒水

41、。3、雨季确保方法1)在雨季,做好在台风及洪水期间防洪抗台抢险工作,预防生活区大面积积水或临时设施遭受破坏。2)雨季来临前首先做好防洪排水工作,如截、排水沟设置、洼地疏水、集水带排引、汇水坑、集水井挖设、抽水机配置和机械停放位置。3)修建临时排水设施,确保雨季生活区场地不被雨水淹没并能立即排除地面水。4、夏季高温施工预防方法(1)合理调整施工作业时间,尽可能避免中午抓两头施工。(2)做好防暑降温工作,合理安排休息时间,尽可能降低中午高温工作时间十五、附图 上海明师房地产开发 11月27日 临时设施用房施工方案上海明师房地产开发11月27日目录一、编制依据二、工程概况三、临时设施计划部署四、临时设施施工布署五、临时设施施工工期六、关键机具及劳动力安排七、活动板房搭设施工技术方案及关键技术方法八、计算内容:生活区用房计算九、临时用水安装十、 电气线路安装十一、生活区管理十二、消防安全管理十三、预防电气火灾方法十四、安全文明、季节性安全确保方法十五、附图

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
