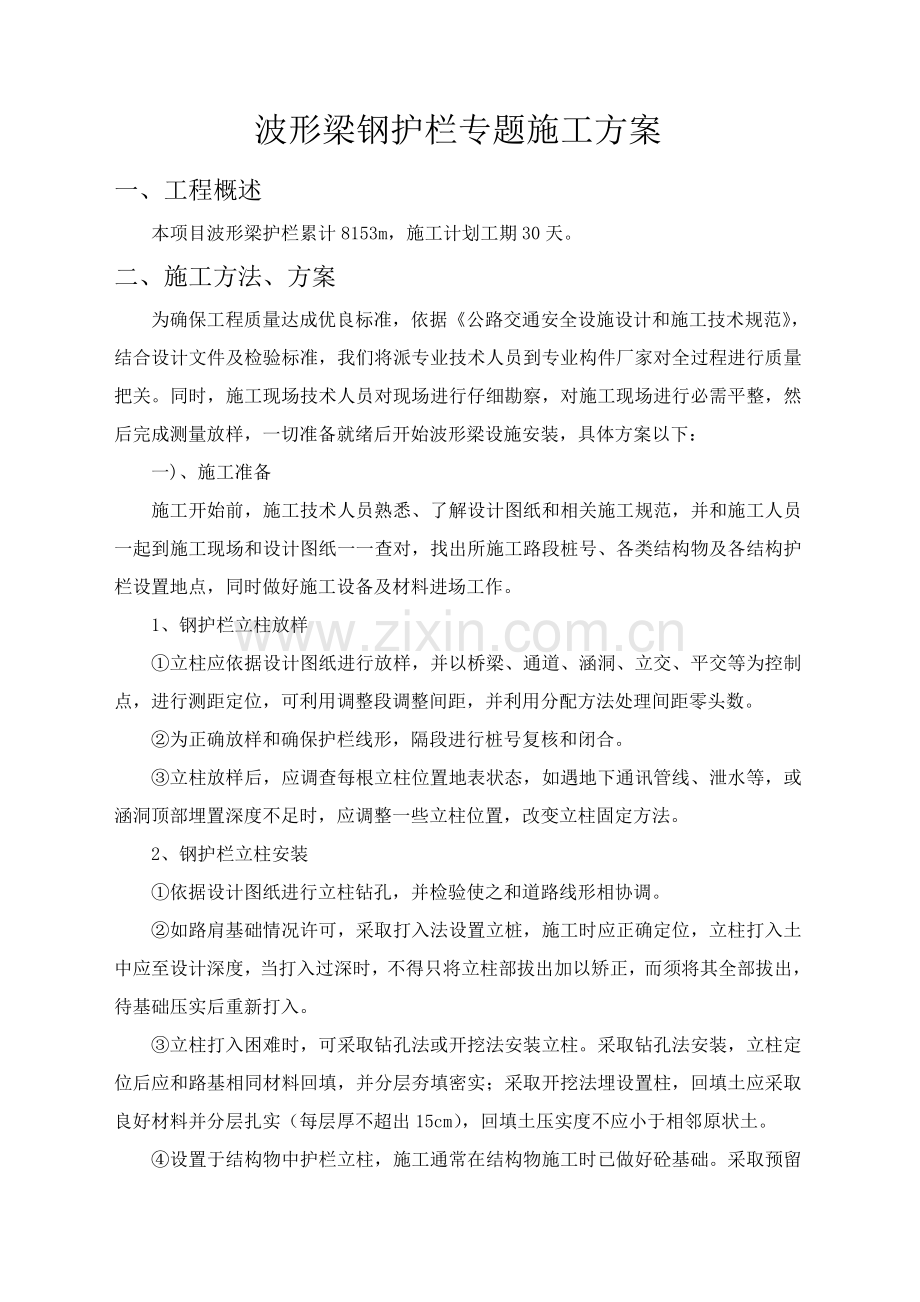

1、波形梁钢护栏专题施工方案一、工程概述 本项目波形梁护栏累计8153m,施工计划工期30天。二、施工方法、方案为确保工程质量达成优良标准,依据公路交通安全设施设计和施工技术规范,结合设计文件及检验标准,我们将派专业技术人员到专业构件厂家对全过程进行质量把关。同时,施工现场技术人员对现场进行仔细勘察,对施工现场进行必需平整,然后完成测量放样,一切准备就绪后开始波形梁设施安装,具体方案以下:一)、施工准备施工开始前,施工技术人员熟悉、了解设计图纸和相关施工规范,并和施工人员一起到施工现场和设计图纸一一查对,找出所施工路段桩号、各类结构物及各结构护栏设置地点,同时做好施工设备及材料进场工作。1、钢护栏
2、立柱放样立柱应依据设计图纸进行放样,并以桥梁、通道、涵洞、立交、平交等为控制点,进行测距定位,可利用调整段调整间距,并利用分配方法处理间距零头数。为正确放样和确保护栏线形,隔段进行桩号复核和闭合。立柱放样后,应调查每根立柱位置地表状态,如遇地下通讯管线、泄水等,或涵洞顶部埋置深度不足时,应调整一些立柱位置,改变立柱固定方法。2、钢护栏立柱安装依据设计图纸进行立柱钻孔,并检验使之和道路线形相协调。如路肩基础情况许可,采取打入法设置立桩,施工时应正确定位,立柱打入土中应至设计深度,当打入过深时,不得只将立柱部拔出加以矫正,而须将其全部拔出,待基础压实后重新打入。立柱打入困难时,可采取钻孔法或开挖法
3、安装立柱。采取钻孔法安装,立柱定位后应和路基相同材料回填,并分层夯填密实;采取开挖法埋设置柱,回填土应采取良好材料并分层扎实(每层厚不超出15cm),回填土压实度不应小于相邻原状土。设置于结构物中护栏立柱,施工通常在结构物施工时已做好砼基础。采取预留孔基础时,应先清除孔内杂物,吸干孔内积水,将化好沥青在孔底涂一遍,然后放入立柱,控制好标高。即可在立柱周围注砂。在灌砂时一定要保持立柱正确位置和垂直度。把砂振实后,即可用沥青封口,预防雨水漏入孔内。沥青路面段立柱施工时,柱坑从路基到面层下5cm采取和路基相同材料回填并分层扎实,余下部分采取和路面相同材料回填并扎实。立柱安装就位后,其水平方向和竖直方
4、向形成平顺线形。渐变段端部护栏施工时,应按设计要求坐标严格控制其立柱位置,注意抛物线形。3、波形梁安装波形梁安装时,经过拼接螺栓相互拼接,并由连接螺栓固定于立柱或横梁上。波形梁拼接方向是安装关键,施工时确保搭接方向应和行车方向一致。拼接以下图:行车方向波形梁拼接方向示意图波形梁在安装过程中应不停进行调整,所以连接螺栓及拼接螺栓不宜过早拧紧,方便在安装过程中利用波形梁长圆孔立即进行调整,使其形成平顺线形,避免局部凹凸。安装时波形梁顶面应和道路竖曲线相协调。并检验护栏线形,当确定线形比较直顺和流畅时,方可最终拧紧螺栓。4、防阻快安装防阻块能预防立柱阻拌车轮,避免护栏局部受力和碰撞时车辆减速,所以,
5、应确保使其正确就位,在安装调整之前,即可安装防阻块,防阻块经过连接螺栓固定于立柱之间,最终把波形梁装上并进行统一调整。5、波形梁钢护栏起、终端头安装路侧护栏开口处应安装端头梁并进行锚固。端头锚固关键包含钢丝绳锚固件及混凝土基础。在端部基础混凝土设计强度达成50%以后,方可拧紧螺栓或固定缆索。二)、活动式钢护栏安装该标段活动式钢护栏设在中央分隔带开口处,其安装在波形梁钢护栏安装完成后进行。在施工安装前依据设计文件要求,应对活动式钢护栏安装位置、数量进行查对;根据确定位置进行安装,安装时应使其垂直于地面,纵向线形适顺,不得有凹凸和扭曲。基座套管是提前预埋,安装后应测试是否易于拔出及重新插入。三)、
6、注意事项施工准备应充足,施工路段桩号位置找正确。放样应正确,误差在要求范围内。立柱施工应严格认真,其垂直度、间距、螺栓孔位置及其它尺寸均应符合要求,不符合要求需立即返工,同时,应严格按规范JTJ074-94要求进行返工。波形梁板、立柱等构件包装和标志应符合GB6725要求。购货时护栏不得散装,且应确保在吊装、运输、堆放过程中不致使产品变形、损坏(伤)。运输过程中应固定可靠,预防因颠簸碰撞损坏涂层或使构件变形。购货时注意波形梁高强拼接螺栓连接处包装和标志应符合GB/T1231相关要求。护栏施工时操作应谨慎,不得破坏路面下埋设电缆、管道等设施。三、确保工程质量和安全方法一)、质量确保方法为了确保此
7、次工程质量,项目部专门成立了质检部门,下设两个质检小组,建立质量责任制,把握原材料、加工和施工安装每一个步骤质量,确保方法以下:(一)、严格控制原材料质量1、波形钢护栏波形梁钢护栏采取140钢管立柱,F-1防阻块,4320310854型波形板(标准板)及2320310854型波形板。一般路段路侧护栏立柱打入深度为140;中央分隔带为60;特殊路段护栏立柱和混凝土基础连接。波形梁钢板、立柱、托架及连接螺栓JI、JII所用钢材为一般碳素结构钢(Q235),其技术指标应符合钢结构用扭剪高强螺栓连接件要求。安装时损伤部分应用高浓度锌作防锈处理。波形梁、立柱等材料,按每批重量不得超出50t进行抽样检验。
8、 (二)、成立质量确保体系,建立质量责任制。质量总责任人施工质量负责材料质量负责试验、检测室运输质量安装质量(三)、严格按技术规范进行操作(1)工程开工前,必需按分部、分项编写完善施工组织设计和施工要求。施工工艺设计关键内容包含:工程概况、关键工序、施工方法和操作规程,施工大样图,质量要求及标准,人员、材料和设备使用计划等。(2)加强施工技术管理,以施工组织设计为纲领,以施工工艺设计和施工关键点为指导,操作规程和工序交接检验为确保,严格各施工工序控制和管理。对易产生问题或出现质量通病部位要加大技术投入和管理力度,严格遵守操作规程及施工工艺步骤。(四)、对施工人员进行全方面技术交底,吃透设计文件
9、中要求各项要求。(五)、严把施工质量关,设专门人员检验控制基础放样、施工、安装等全过程质量。按设计文件及施工规范要求,严格检验,假如不合格,立即返工。(六)、主动接收监理工程师和业主监督和意见。四、安全确保方法1、项目部成立安全管理领导机构,并建立、健全各级部门安全生产责任制,责任落实到人。2、施工驻地和施工现场实施全封闭式安全管理,杜绝闲杂人员进入干扰。对材料、设备储存库房或堆放点、施工人员生活区,专员值班防火防盗。3、施工用电配电箱电缆应有套管,电线进出不混乱,室外支线应架空,不得随地拖拉或绑在脚手架上。室外照明灯具距地面不得低于6m,室内距地面不应低于24m。施工现场及其周围高压电线,变
10、压器等应有醒目标安全警示标志,尤其是夜间施工时,更应采取具体方法预防出现电击事故。4、建立定时安全检验制度。有时间、有要求,明确关键部位、危险岗位。安全检验有统计,对查出隐患立即整改,做到定人、定时间、定方法。5、由项目经理主抓安全生产和安全制度落实,为把安全工作落到实处,使全体人员有章可循。把安全管理工作由人管变为法治,必需建立健全安全施工责任制、安全教育制、安全检验制、安全例会制、安全奖罚制度。明确要求各项安全工作内容和标准及各级人员职责、权力和义务,使安全管理工作具体化、系统化和标准化。具体安全方法以下: (1)根据施工图设计要求,树立质量第一,安全第一,用户至上思想。 (2)作好施工现
11、场安全管理: 施工现场保持整齐有序,便于施工操作; 进入施工现场必需戴安全帽,穿反光制服; 严禁无证人员操作工程机械; 严格按施工规范或操作规程,避免发生事故; 施工现场配放可移动安全标志。 (3)加强安全教育,安全宣传。 (4)建立完善安全奖惩制度,并严格实施。 (5)施工过程中,接收业主和监理工程师安全监督。 (6)和其它施工单位搞好团结、协作,避免发生纠纷。 五、确保工期方案和方法工期控制是施工企业管理内容之一,也是反应综合管理能力一项关键指标,我们在交通设施建设中,要为自己树立一个很好企业形象,在发明优良工程同时,要确保按期完成施工任务。(一)、确保工期关键方法1、为加紧本协议建设,我
12、们将采取对内指挥施工生产,对外负责协议推行及协调联络方法,方便能确保工期。2、实施本协议施工队伍已选定,现在已熟悉施工图纸,开工后即可进行施工。机械设备已随同施工队伍抵达施工工地,确保主体工程按时或提前完成。3、我们已做好了施工准备,认真进行了复核图纸,落实重大施工方案,施工中碰到问题影响进度时,我们将统筹安排和立即调整,确保总体工期。4、以投标施工组织进度和工期要求为依据,完善施工组织设计,落实施工方案,报监理工程师同意。依据施工情况改变,不停地优化,使工序衔接,劳动力组织,机具设备,工期安排等有利于施工生产。5、建立从经理部到各施工队调度指挥系统,全方面、立即掌握并快速、正确地处理影响施工
13、进度多种问题。对工程交叉和施工干扰应加强指挥和协调,对重大关键问题提前研究,制订方法,立即调整工序和调感人、财、机,确保工程连续性和平衡性。6、强化施工管理,严明劳动纪律,对劳动力实施动态管理,优化组合,使作业专业化、正规化。7、安排好雨季施工,依据当地气象、水文资料,有预见地调整好各项工作施工次序,并做好预防工作,使工程能有序和不间断地运行。8、加强机械设备管理。切实做到加强机械设备检修和维修工作,配足维修人员,配足常备构件,确保机械正常运转,对关键工序将贮备一定备用机械,确保机械化施工顺利进行。9、依据工程需要,配置充足技术人员和技术工人,并采取各项方法,提升劳动者技术素质和工作效率。(二
14、)、工期确保体系图工期确保体系组织确保建立、健全调度指挥系统各级领导层层负责、分片包干加强思想教育,提升协议工期意识协调好各方关系发明良好施工工作确保编制科学合理施工组织计划做好物资供给和后勤确保突出关键,日清月结杜绝返工和安全事故制度确保工程例会制度工期责任制度实施内部承包制,加大产值所占比六、质量、安全确保体系(一)、质量确保体系1、质量目标确保优良工程,争创优质工程。2、遵照标准认真落实公路工程施工企业质量自检体系管理暂行要求,整个工程及分项、分部工程按要求施工,按施工监理程序和实施细则进行检验,按公路工程质量检验评定标准评审验收。3、质量控制机构项目部成立质量管理领导小组,由项目经理、
15、副经理、质量安全部长、工程技术部长、试验室主任、测量组长组成,是整个工程质量管理和最高领导机构,负责制订整个协议段工程质量创优计划、方针、方法。各施工处分别成立现场质量管理小组,由本队长、质量安检组长、主任工程师组成,在项目部质量管理小组领导下,制订本队施工区段创优方法,质量实施计划,并在现场落实。施工队成立工序检验小组,所属各专业班组依据自己创优任务,确定具体分项实施计划,由工序检验小组实施到人,严格要求,全员全过程质量控制,结各施工段关键工序进行关键攻关。4、完善自检体系各施工处建立并完善质量自检组织机构,关键采取方法预防多种质量缺点事故发生。并主动配合监理工程师工作,接收她们监督和帮助。
16、(二)、安全确保体系1、项目部成立安全管理领导机构,并建立、健全各级部门安全生产责任制,责任落实到人。2、施工驻地和施工现场实施全封闭式安全管理,杜绝闲杂人员进入干扰。对材料、设备储存库房或堆放点、施工人员生活区,专员值班防火防盗。3、施工用电配电箱电缆应有套管,电线进出不混乱,室外支线应架空,不得随地拖拉或绑在脚手架上。室外照明灯具距地面不得低于6m,室内距地面不应低于24m。施工现场及其周围高压电线,变压器等应有醒目标安全警示标志,尤其是夜间施工时,更应采取具体方法预防出现电击事故。4、建立定时安全检验制度。有时间、有要求,明确关键部位、危险岗位。安全检验有统计,对查出隐患立即整改,做到定人、定时间、定方法。5、由项目经理主抓安全生产和安全教育。定时召开安全生产会议,检验安全生产规章实施落实情况,建立安全生产奖罚制度,使人人全部重视安全。北海经济开发区公路安全生命防护工程波形梁护栏专项施工方案
