收藏 分销(赏)

车间拆除综合项目工程综合项目施工专项方案.doc

上传人:精**** 文档编号:2425628 上传时间:2024-05-30 格式:DOC 页数:54 大小:3.37MB
下载 相关 举报
车间拆除综合项目工程综合项目施工专项方案.doc_第1页
第1页 / 共54页
车间拆除综合项目工程综合项目施工专项方案.doc_第2页
第2页 / 共54页
车间拆除综合项目工程综合项目施工专项方案.doc_第3页
第3页 / 共54页
车间拆除综合项目工程综合项目施工专项方案.doc_第4页
第4页 / 共54页
车间拆除综合项目工程综合项目施工专项方案.doc_第5页
第5页 / 共54页
点击查看更多>>
资源描述

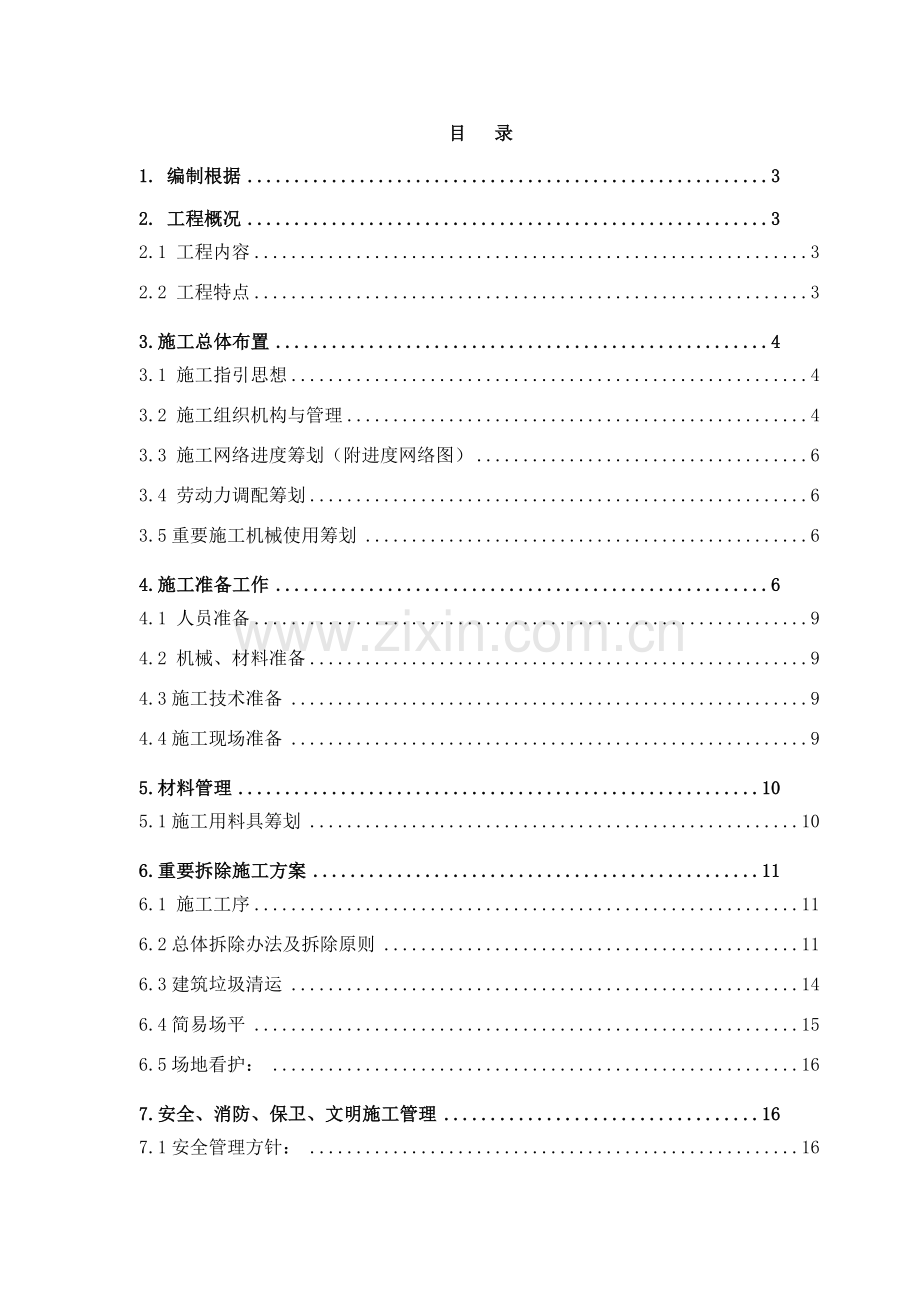

1、 宝钢集团 南通线材制品有限公司 酸洗车间拆除工程中华人民共和国二十冶集团有限公司2月20日 目 录1. 编制根据32. 工程概况32.1 工程内容32.2 工程特点33.施工总体布置43.1 施工指引思想43.2 施工组织机构与管理43.3 施工网络进度筹划(附进度网络图)63.4 劳动力调配筹划63.5重要施工机械使用筹划64.施工准备工作64.1 人员准备94.2 机械、材料准备94.3施工技术准备94.4施工现场准备95.材料管理105.1施工用料具筹划106.重要拆除施工方案116.1 施工工序116.2总体拆除办法及拆除原则116.3建筑垃圾清运146.4简易场平156.5场地看护

2、:167.安全、消防、保卫、文明施工管理167.1安全管理方针:167.2安全目的及安全管理法规167.3 安全管理体系177.4 安全管理规定:237.5 安全、消防、文明施工管理保证体系237.6 施工安全技术办法247.7安全技术办法277.8防尘办法297.9切割安全办法317.10治安防火办法318 环保338.1 环保目的338.2 环保管理体系338.3 环保责任制度358.4 环境控制目的、指标和方案及技术办法368.5 重要环境因素清单及运营控制记录389 事故应急救援预案389 附件501. 编制根据1)工程量清单;2)现行国家政策、法律法规,有关国标、规范;3)我公司历年

3、来大型房屋拆除工程施工技术资料文献及经验和总结;4)国家关于施工及验收规范和原则(最新版);5)公司施工作业指引书;6)施工地点现场勘察;7)建筑拆除工程安全技术规范 (JGJ147-200)8)中华人民共和国安全生产法9)施工现场暂时用电安全技术规范 (JGJ146-)10)建筑机械使用安全技术规程 (JGJ33)11)建筑工程施工现场供用电安全规范 (GB5019493)12)建筑施工高处作业安全技术规范 (JGJ8091)2. 工程概况工程名称:南通线材制品有限公司酸洗车间拆除工程建设单位:南通线材制品有限公司施工单位;中华人民共和国二十冶集团有限公司工程地点:宝钢路8号 本工程项目总面

4、积1890平方米,柱子构造为钢筋混凝土构造。拆除内容涉及11跨屋架拆除和混凝土柱子拆除。2.1 工程内容 重要内容涉及:围护构造拆除、钢构造平台拆除、屋架拆除。2.2 工程特点1、本工程处在宝钢路8号。2 、本工程拆除建筑电缆、地线管线等现场状况复杂。3 对现场需要看护,要用到大量保安人员。4 拆除作业进行前,应沿拆除范畴边线将需要拆除某些与保存某些划分区域,保证安全后再进行正常拆除。3.施工总体布置3.1 施工指引思想在实行本拆除工程过程中指引思想侧重于如下几种方面:3.1.1坚持“顾客满意工程”服务宗旨,进一步树立“把一切问题都视作我司问题”责任观念,想业主所想,急业主所急。3.1.2现场

5、施工责任到人,在保证施工质量同步把安全工作摆到第一位。3.2 施工组织机构与管理3.2.1组织机构a. 为贯彻执行上海市关于拆除管理规定,本拆除工程实行拆除项目经理责任制,遵循项目管理层与作业层分开原则。b. 由我公司各职能人员构成拆除项目部。拆除项目部管理机构设立以能完毕项目规定工作任务为原则,要配有拆除项目经理、专职安全员、技术人员及管理人员,所有管理机构成员要持证上岗。c. 拆除工程施工管理网络图(见下图)中华人民共和国二十冶集团有限公司 拆除项目经理部项目经理区房屋拆除工程施工安全管理站业主施工、安全管理部门现场拆除施工队伍安全文明负责人 现场负责人 消防负责人 技术负责人机械材料负责

6、人项目常务经理 项目经理部各职能部门运用当代化管理办法、手段及先进科学技术对项目进行筹划、组织、指挥、协调、控制,严格按公司建立质量保证体系(ISO9001:质量保证模式)和安全管理体系对本工程所有施工内容。3.3 施工网络进度筹划(附进度网络图)1、在正式开工之前,完毕现场地下管线、电缆等关闭与清理确认工作,提前准备现场暂时用电、用水、以及消防用水接入点;2、本拆除工程工期以开工令日期为准,15日内完毕所有合同文献规定工作。3、本筹划工期为理论工期,若遇不可抗力、工作量增长等不定因素,工期将作相应调节或顺延。3.4 劳动力调配筹划 序号工种高峰人数备注1拆除工102气割工23机械工24水电工

7、15普工26现场主管3施工与安全7安全管理人员1安全3.5重要施工机械使用筹划序号名称数量备注3自卸车2垃圾外运440m自行式高空平台车1构造分解5气割设备8构造分解650T履带吊1吊装屋架*重要机械性能40m自行式高空平台车4.施工准备工作 4.1 人员准备进现场之前,对施工人员办理入场手续,进场之后及时安全教诲和技术交底。对特殊工种特种操作证及附属设施进行逐个检查。4.2 机械、材料准备4.2.1提前准备物资及施工机具进场工作,以备随用随到;4.2.2对进场机械性能进行详细检查、鉴定,保证每台机械设备完好,能正常运转,并做好机械检查台帐;4.2.3组织氧气、乙炔进入施工现场,并分类集中摆放

8、,并配有防倾倒装置,统一管理。准备好在使用时钢筋笼防倾倒装置;4.2.4现场灭火器生产日期、种类、数量检查确认;4.2.5所有进入施工现场机具、材料等资产必要做好台帐,并报保卫部门,便于出门时核查。4.3施工技术准备4.3.1拆除施工前认真领略各类有关资料 ,我单位积极办理好各类有关手续签证。4.3.2拆除施工前,编制详细作业方案用来指引现场施工。4.3.3在各种报批手续完毕后,将编写单体拆除施工作业方案,呈报业主关于部门进行审批。4.3.4项目部全体人员要进一步现场,理解拆除设施各种构造形式及相应技术难度,合理安排施工工序,做到施工前心中有数。4.3.5由拆除项目部组织进行拆除前安全技术交底

9、,并做好会议记录。4.3.6项目部将拆除安全技术资料下发到各施工队伍,贯彻到人,拆除过程中及时进行整顿,定期对作业人员做好安全教诲、安全技术交底,同步填写书面记录。4.4施工现场准备4.4.1施工机械停放区及暂时材料堆放场地,施工布置原则上尽量运用既有条件,以便减少成本。4.4.2为保证拆除“安全、有序、文明、受控”,拆除施工前先对拆除区域采用安全绳进行围护警示,制作并设立好各种安全警示牌及安全标语。4.4.3在拆除作业前与业主关于人员对水、电、煤、气等各类能源介质管线走向及各种阀门、开关位置进行排查,并依照拆除工程需要关闭或切断。拆除前施工作业班组一方面对已关闭各种管道内残存气体进行吹扫,吹

10、扫干净后将管道断开。4.4.4在拆除现场配备足够灭火器材,在核心部位和易燃物周边备好消防黄砂等消防材料。4.4.5对登高人员进行必要体格检查,为登高人员配备齐全安全防护器具。4.4.6同关于部门联系,办理建筑垃圾外运各项手续,确认行走路线,办理车辆通行证。5.材料管理5.1施工用料具筹划序号料具名称规格单位数量备注1安全绳红白米10002灭火器CO2瓶每个动火点2个3钢脚手管DN40吨1404安全标记牌块155暂时配电箱带计量个4暂时用电用6对讲机MOTOROLA-1225对6注意事项:(1)拆除利旧材料、构件经安全确认后,再行使用。(2)执行业主对材料管理关于规定和规定。(3)执行公司原则有

11、关程序文献规定。(4)物资在运送、装卸过程中,依照规范规定和物资不同特点,选取合格装卸工具和绳索对物资进行装卸。6.重要拆除施工方案6.1 施工工序6.2总体拆除办法及拆除原则6.2.1总体拆除办法 本工程项目总面积1890平方米,柱子构造为钢筋混凝土构造。6.2.2拆除原则按建筑物构造特点及规定,从构造高度方面入手,以“先易后难”、“先低矮后高大建筑物拆除”、“先简朴后复杂”,先拆除附属建筑物后拆除主体建筑物,自上而下,按顺序逐级逐跨进行解体拆除,杜绝立体交叉作业。人工拆除作业按照建筑施工逆顺序进行,先拆除非承重构造,后拆除承重构造。拆除构件或构造时,应防止相邻某些发生坍塌,应加强安全防护工

12、作。A安全第一,当经济效益与安全生产发生矛盾时,应保证安全生产,施工管理中时刻提高警惕,突出安全教诲。B严格执行施工技术人员制定拆除方案,当方案与实际不相符时,应及时报告关于管理部门,重新制定的确可行拆除方案进行施工。6.2.3拆除顺序:垂直方向遵循:至上而下拆除顺序;水平方向从:一端到另一端;构造上依:屋面水平梁柱子顺序。6.2.4拆除办法 施工顺序:钢构造平台拆除-围护构造拆除-屋架拆除-废钢清运-交工验收。1、钢屋架拆除 本次拆除屋架共11跨,宽度为21米,长度为90米,拆除时办法:运用40米登高作业车和吊车配合施工,一方面将南面山墙围护构造、抗风柱拆除。吊车站到指定位置(如下图所示),

13、挂好钢丝绳,就位后对屋架和柱子螺栓连接处进行人工分离,然后采用50T履带吊将屋架整体吊装地面,施工顺序从一端向此外一端依次拆除,人工地面进行分解施工。为保证施工安全,施工时必要配备吊装指挥工种。 机械站位示意图钢丝绳选用:拟选用39mm 6x37 钢丝绳,钢丝绳拉断力总和为87500公斤(查表所得,按155kg/mm2抗拉强度)。钢丝绳安全系数按做吊索无弯曲上限值7;钢丝绳破断拉力换算系数按0.82计。39mm 6x37 钢丝绳容许拉力为:F=(换算系数*破坏拉力总和)/钢丝绳安全系数=(0.82*87500)/7=10250公斤经验算39mm 6x37 钢丝绳容许拉力为10250公斤,完全瞒

14、住吊装需求。 注意事项:施工时,注意对地面和柱子保护。 50T履带吊性能表2、 钢构造平台拆除 一方面将钢构造平台周边附属设施和能介管道预先拆除,拆除采用人工气割和吊车配合施工。人工将平台切割,然后采用吊车将钢构造构件吊装到地面进行分解。注意事项:1、 施工前明确哪些单体为保护性建筑物,并且编制防护办法。2、 拆除对会同业主确认哪些管线为保护,哪些为破坏(地上及地下)。3、拆除机械禁止在无保护办法地下管线地面上作业,施工公司禁止在距地下两侧1米范畴内使用机械开挖。机械拆除作业时现场应有专人指挥;拆除建筑物时,应保证未拆除某些构造完整和稳定:机械操作人员以外其她人员不得进入机械作业范畴。在机械拆

15、除工程施工过程中需要人工拆除配合时,禁止人、机上下交叉作业,并符合人工拆除工程施工规定。6.3建筑垃圾清运构件分割破碎:随着拆除机械推动,当建筑垃圾所处位置处在安全区域时,用普通剪刀机把不便于装车较大构件破碎,人工运用气割设备把构件之间钢筋断开,装车汽运到建筑垃圾处置码头或弃土场。使用机械:反铲 日立、40吨自卸车 6.4简易场平待拆除所有完毕后,对全区域进行简易场平,按照甲方规定拆除及垃圾清运完后达到基本与室外道路平齐或业重规定标高,并对拆除区域内低洼之处进行回土,达到自然标高,保证拆除质量。6.5场地看护:人员设立:设两班人员每班8人,轮流看护。看护人员责任:A、 夜间巡逻、防火防盗、B、

16、 检查进出车辆、登记物质运送状况C、 对搬迁住户房屋门窗拆除,以防回迁、D、 收集搬迁住户房屋钥匙、协助搬迁人员切断每户水电煤气通讯等。7.安全、消防、保卫、文明施工管理7.1安全管理方针:安全第一,防止为主。7.2安全目的及安全管理法规7.2.1安全目的(1)工伤率为零;(2)重伤率为零;(3)千人轻伤率0.3;(4)杜绝恶性险肇事故。7.2.2安全管理法规(1)中华人民共和国安全生产法;(2)冶金建筑施工安全检查评分原则(YB9247-92);(3)江苏省颁发施工现场标化管理规定;(4)江苏省建、构筑物拆除施工安全资格管理规定市房地局。(5)建筑机械使用安全技术规程;(6)建筑施工高处作业

17、安全技术规程;(7)安全标志;(8)施工现场暂时用电安全技术规范;(9)暂时用工安全管理办法,按我公司“沪建(94)”;(10)外协队伍安全生产管理,按我公司“沪建(95)”;(11)江苏省房屋拆除工程施工安全管理规定(试行)市建委;(12)江苏省房屋拆除工程施工安全管理规定实行细则(试行)市房地局;7.3 安全管理体系7.3.1安全施工管理组织机构公司总部和专业公司分别成立了安全生产管理部门,加大对安全生产管理力度。针对工程项目管理任务,公司专门成立了安全生产监督部,在项目上设立受公司直接领导安全监督分站。建立以项目经理为第一负责人、安全生产监督分站为详细责任部门、各参建专业公司为详细实行施

18、工安全管理体系。在项目上按“分区划片、一片一岗、一岗一人”原则,“按规模、等比例”地设立安全监督岗,加大安全监督力度,保证安全施工全面处在受控状态。构建适应本项目施工当代化安全生产管理体系。 公司负责安全要素分派,项目安全监督分站负责现场环境安全状态,专业公司负责员工安全行为,从而做到“各司其职、各尽其能、各负其责”。7.3.2项目安全管理体系要素职能分派项目安全管理体系要素职能分派序号相应ISO9001:原则条款安全保证体系要素项目经理施工副经理安全主管项目总工程师工程管理部综合办公室经营部安全环保部财务部14.3.1危险因素辨认与评价24.3.2法律、法规与其她规定34.3.3目的策划44

19、.3.4管理方案54.4.1安保体系和管理职责64.4.2培训、意识和能力74.4.3协商和沟通84.4.5文献资料控制94.4.6分包方控制104.4.6施工现场安全控制114.4.6检查、检查和标记124.5.1绩效测量和监视134.5.2纠正和防止办法144.5.3安全记录154.5.4内部安全体系审核注: 主管领导 主管部门(人) 有关部门(人)7.3.3 项目安全生产责任制(1)项目经理安全生产职责A、贯彻贯彻国家和地方关于安全生产方针、政策、法律、法规、原则和公司各项安全生产规章制度及操作规程,贯彻公司关于安全管理决定,是本项目安全生产第一负责人,对本项目安全生产工作全面负责。B、

20、代表公司履行合同规定,建立健全项目安全生产保证体系和安全生产责任制,组织制定项目安全生产管理制度和安全生产保证筹划,拟定安全管理目的与考核办法,保证项目工程安全施工。C、负责建立项目安全生产委员会,定期或不定期召开安委会,研究安全生产重要事项,提出不同阶段安全生产工作重点和重要办法。D、建立健全项目安全生产管理机构,按规定配备专职安全生产管理人员,保证安全生产管理目的实现。E、组织制定项目安全生产工作筹划,参加上级部门组织安全生产检查,定期或不定期组织项目安全大检查,发现问题及时整治,限期消除生产安全隐患。 F、组织制定项目安全生产资金保障制度,负责实行施工组织设计(方案)中安全技术办法、施工

21、暂时用电方案和危险性较大工程安全专项施工方案所需资源配备,保证安全生产所需资金和人员有效投入。G、接受政府安全生产监管部门和关于部门监督检查,接受工会、从业人员对安全生产工作民主监督,对上级提出安全生产与管理方面问题,要定人、定期、定办法予以解决。H、严格分包管理,按规定与分包方订立安全生产管理合同,明确安全生产职责和安全办法费用。I、负责安全设施所需材料、设备及设施采购筹划审批。监督采购部门把好劳防用品等安全物资采购质量关,防止不合格产品流入施工现场。J、实行现场原则化管理,抓好文明施工,保证施工现场环境和文明施工;加强食堂、宿舍管理,做好清洁卫生、防止食物中毒,保证职工健康。K、组织制定施

22、工现场应急准备与响应预案。L、建立生产安全事故应急救援组织,配备人员及设备,制定有效救援办法并保障实行;当发生安全事故后,应保护现场,启动应急预案组织急救并及时上报,组织和参加事故调查,按“四不放过”原则进行解决。(2)项目安全主管安全生产职责A、贯彻贯彻国家和地方关于安全生产方针、政策、法律、法规、原则和公司各项安全生产规章制度及操作规程,贯彻公司关于安全管理决定,对项目安全管理承担监督、检查领导责任。B、参加制定项目安全生产工作筹划和安全生产保证筹划,并监督、检查其执行状况。C、参加编制施工组织设计(方案)中安全技术办法、施工暂时用电方案和危险性较大工程安全专项施工方案,参加安全技术交底,

23、并监督、检查其执行状况。D、按规定对分包单位安全生产工作进行监督、检查和指引,负责对分包单位进行安全考核与评价工作。E、负责组织安全生产检查,对查出问题整治状况进行验证,及时消除事故隐患。F、监督、检查施工现场安全防护设施验收、安全设施所需材料和设备采购及进场验收工作。G、组织开展安全生产、劳动保护方面宣教和竞赛评比工作,总结和推广安全生产先进经验。H、督促、检查安全教诲培训工作。I、负责组织项目各级管理人员及时进行安全资料填写,建立、健全安全管理台账。J、参加编制和实行施工现场应急准备与响应预案,并对实行状况进行监督、检查。K、发生工伤事故,应保护现场,按应急预案组织急救,并及时上报;参加事

24、故调查解决,采用有效整治办法,防止发生重复事故。(3)项目总工程师安全生产职责A、贯彻执行国家和地方关于安全生产方针、政策、法律、法规、原则和公司各项安全生产规章制度及操作规程,贯彻公司关于安全管理决定,负责项目安全生产中技术工作,承担安全技术领导责任。B、组织编制和审批施工组织设计(方案)中安全技术办法、施工暂时用电方案和危险性较大工程安全专项施工方案,负责组织安全技术交底并对实行状况进行检查、指引与监督,及时解决施工中重大安全技术问题。C、参加制定项目部安全管理规章制度。编制新材料、新技术、新工艺、新设备方案时,应同步编制相应安全技术办法与安全操作工艺,及时上报,批准后方可实行;同步组织上

25、岗人员进行安全技术教诲培训。认真执行相应安全技术办法与安全操作工艺,防止实行中也许导致事故。D、组织编制安全生产保证筹划,并组织内部安全评估和内审,对上级审核提出问题及时组织有关人员进行整治。E、负责组织危害辨识和环境因素辨识、评价,拟定重大危险因素和重要环境因素,并制定相应控制办法和管理方案。F、负责项目部安全生产技术改进和研究,做出因本工程项目特殊性而须补充安全操作规定,总结交流经验。G、参加安全检查,对检查出来问题,责成关于人员提出有效安全技术办法,并督促其按期贯彻。H、参加重大安全事故调查,从技术上分析事故因素,组织制定纠正办法,并检查办法贯彻,做到持续改进。(4)工程处重要负责人安全

26、生产职责A、贯彻执行国家、行业和地方关于安全生产方针、政策、法律、法规和原则,是本单位安全生产第一负责人,对本单位安全生产负全面责任。B、定期研究本单位安全生产工作,贯彻执行安全生产规章制度、操作规程和各项安全管理办法。C、贯彻安全生产保证筹划,组织实行安全技术办法。针对工程特点,组织对班组长、工人(涉及分包方)进行书面安全交底,履行签字手续;检查安全技术办法、操作规程和交底规定执行状况,随时纠正作业违章。D、组织每日班前、班后对作业环境、设施设备、各种危险源安全检查。E、负责对安全防护办法及作业环境等组织验收并保障安全运营;对重点、特殊部位施工,必要检查作业人员及各种设施与否符合安全规定。F

27、、严格执行特种作业人员持证上岗制度,禁止违章指挥,对违背安全生产法律、法规和操作规程上级批示,有权回绝执行,并及时向上级主管部门报告。G、组织学习安全生产法律、法规、操作规程、安全管理制度和安全技术知识,提高员工安全意识。H、开展安全生产检查,贯彻整治办法,认真消除事故隐患;接受安所有门或人员安全监督检查,及时解决提出不安全问题和事故隐患。I、对分管工程项目应用新材料、新工艺、新技术严格执行申报、审批制度,发现问题,及时停止使用,并上报关于部门或领导。J、发生伤亡事故后,及时急救伤员和控制事故蔓延,并及时上报,保护现场,做好事故解决工作。(5)工段长、班组长安全生产职责A、对班组安全生产负责,

28、认真执行上级关于安全生产批示、决定、安全生产规章制度、安全操作规程和安全技术交底。B、组织本班组职工学习安全管理制度和操作规程,检查执行状况;在任何状况下,均不得违章蛮干,不得擅自动用机械、电气等设备,不得擅自拆除脚手架等安全防护设施。C、组织班组境和职工思想、体质技术状况合理分派生产任务。D、认真做好新工人岗位教诲。经常对成员,特别是新职工和特殊工种进行安全意识教诲,监督成员对的使用个人劳防用品,不断提高自我保护能力。E、班前、班后对所有使用机具、设备、防护用品及作业环境进行安全检查,发现问题及时解决并上报关于负责人。F、听从专职安全员检查和指引,接受改进办法,教诲全班同志坚守岗位,严格执行

29、安全生产规程和制度,做好上、下班交接工作和自检工作。G、严格执行特种作业人员持证上岗制度,禁止违章指挥和冒险蛮干,对违背安全生产法律、法规和操作规程上级批示,有权回绝执行,并及时向上级主管部门报告。H、认真做好班组安全活动记录。发动员工,为增进安全生产和改进劳动条件提出合理化建议。I、发生工伤事故,及时急救,及时报告并保护好现场。安全活动,认真执行班前安全交底,开好班前安全生产会,并依照作业环。(6)作业人员安全生产职责A、严格遵守国家关于安全生产法律、法规、原则和各项安全生产规章制度及安全技术操作规程。B、自觉接受关于安全生产教诲和培训,不断增强生产劳动中自我保护意识,特殊工种必要获得有效特

30、种作业操作资格证书,持证上岗。C、积极参加各项安全活动,认真执行班前安全交底内容,理解施工现场危险源,不违章作业,并劝阻她人不违章作业,服从安全生产管理。D、掌握安全操作技能,遵守安全操作规程,认真改正她人提出不安全操作办法。互相协助、互相督促、互不伤害,积极对新工人传授安全生产知识。E、对的佩带和使用劳动防护用品,维护一切安全装置、设施、防护用品等,并不得任意拆改,做好工具、设备等维护保养工作,保持作业现场整洁。F、发现事故隐患或其她不安全因素,应及时报告负责人并采用相应安全办法;有权回绝违章指挥和冒险作业,并及时向上级部门报告或举报。G、掌握事故防范办法和应急办法,积极对安全生产工作提出意

31、见和建议。H、发生事故,保护好现场,及时上报。7.4 安全管理规定:在这次拆除施工中,因拆除建筑各类水、电、气等各类介质管道在拆除准备工作中必要组织专业施工人员密切和甲方生产单位进行联系,切断后必要有明显断点,对于煤气、等易燃气体管道,必要进行吹扫,实行三方签字确认,我单位详细负责人( )负责,负责人必要熟悉水、电、汽切断口,同步负责挂牌并不定期确认检查总断口,并对拆除施工操作人员、现场安全负责人、安全员、进行现场交底,为止确认,安全人员要将此列入寻常检查,操作人员要严格履行交底状况。负责人同步要依照施工部位需要用检测仪对施工部位及区域进行再次确认。7.5 安全、消防、文明施工管理保证体系7.

32、5.1安全、消防、文明施工管理保证体系(见下页框图图) 施工方 环保责任组安全、消防责任组7.5.2为使工程安全顺利进行,依照我公司颁发“我公司项目管理部(组)安全管理条例”规定,本工程建立如下文明施工保证体系。(1)本工程成立以拆除项目经理为首安全施工管理工作组,加强对施工现场安全监督检查和实行协调管理工作,(2)安全施工管理工作组,下设安全、消防负责人,并且各作业组设专职安全员。贯彻安全生产责任制,加强施工现场安全管理工作。(3)各专职安全员负责现场安全管理及安全检查工作。坚持班前安全教诲并做好记录,大力开展“无违章、无隐患、无事故”“三无”活动,保证安全、文明施工顺利进行。7.6 施工安

33、全技术办法7.6.1建立安全管理体制由于本次拆除工程难度较大,因此对安全提出一种更高规定。因而,咱们必要从主观上树立安全第一观念,对整个施工全过程安全监督管理,建立安全管理责任制,同步在特别作业面上加配专职人员。(1) 入场安全教诲:凡进入现场施工及管理人员必要进行进场前安全教诲,使其掌握安全知识,树立安全意识,凡特殊作业人员必要持证上岗。(2) 凡进入现场机具、设备、机械,入场前严格检查,手续齐全、真实有效,保证其安全无隐患。(3) 各作业面要配专职安全员,由专职安全员负责管理、协调。(4) 贯彻各级安全责任制,除配备专职安全员外,各作业小组组长兼管安全,做到层层把关,保证安全。(5)坚持每

34、天开工前安全工作会议,下班由安全员负责检查安全隐患,确认各种办法妥当,方可离开。(6) 凡高空作业或动火作业必要先登记后施工,所有能源介质管线切断必要由主管部门书面确认后方可施工。(7) 实行方案保证办法实行方案保证办法是保证整个施工可以按质、按量、安全完毕保障,为此采用如下保证办法:A、管理干部跟班制。施工过程中,管理人员在现场办公,及时安排、解决、协调各项工作。B、技术人员跟班制。技术人员除进行技术交底外,施工中至少需要一名技术人员在施工现场进行技术指引、检查,及时解决详细问题,保证技术设计正的确施。C、对施工人员进行技术交底。由设计人员向施工员、施工员向各施工组、各施工组向每个作业人员进

35、行技术交底,依照需要,可由技术人员向作业人员直接交底。D、成立检查组。随时检查施工质量,对不合格及时返工,每道工序结束前,组织专门人员进行检查,保证施工质量。E、抽样检查。F、成立应急小组。针对现场实际状况,预测事故也许性,制定应急办法,成立应急小组,以防不测。7.6.2保证安全详细办法为了本次拆除任务能安全圆满完毕,按“安全第一,防止为主”原则,特制定如下办法。(1)严格执行安全法规,遵守安全生产六大纪律。(2)施工人员进入现场需进行安全教诲,戴好安全帽,扣紧帽带。高空作业必要系好安全带,安全带应高挂低用,挂点牢固。(3)每个单项工程拆除前无安全交底不施工,无施工方案不施工,无技术交底不施工

36、。(4)需要夜间作业,保证配备足够夜间照明设施,但夜间不得进行拆除工作。(5)施工现场各施工用品要分类堆放,特别是切割用氧气、乙炔不得混放、混装,按规定分开放置,并且在操作时要保证安全距离。(6)拆除物四周设安全警示绳,并配备醒目安全标志,禁止车辆人员进入安全绳以内区域。(7)在人工配合拆除部位,特别是破坏性拆除设施,必要配备足够安全保护设施。(8)禁止高空抛物,拆除物应缓慢放下,以免发生伤亡事故。(9)在拆除过程中发现异常现象应及时停止施工,待各方研究决定施工方案后方可进行施工。(10)各类机械施工时,拆除人员应离开现场,在安全范畴内等待,机械作业范畴禁止人员走动。(11)设立专人负责施工机

37、具管理,特别是电气装置要定期检查各种保护装置与否齐全,以防发生触电事故。(12)现场拆除需要动火处,应提前提出申请,并获得主管部门签证后方可进行施工,并安排专人监护。(13)遇到风力在六级以上、大雾天、雷暴雨等恶劣气候影响施工时,禁止进行露天作业。(14)对进入施工现场没有穿戴劳保用品者每人每次罚款500元。第二次发现罚款1000元。(15)对施工作业班每月发一定数量安全奖,如有安全事故发生扣除本月安全奖外,再罚所在施工队及有关人员相3倍罚款。(16)必要为施工人员配备符合国家规范劳动防护用品,统一单位标记,实行目视化管理,办法为接受安全培训教诲具备合格上岗工人,由安全员统一从业主安所有门领取

38、帽贴并加盖业主公章。(17) 必要按照上海市规定为进入施工现场合有施工人员办理工伤保险或意外伤害保险等险种,其人力资源部门与施工人员订立劳动用工合同。7.6.3消防办法(1)每个作业面设立4个CO2灭火器,用于燃烧开始阶段扑救,一旦使用,两小时内补足。(2)充分运用区域内消防设施,设立消防枪,结合降尘保证消防安全。(3)实行安全巡逻制度,白天和夜间均巡逻。巡逻组负责对施工区域煤气管道、电线电源、易燃物堆放、以及氧气乙炔仓库和现场放置与否规范,与否符合安全作业规范。(4)严格实行动火证制度,对动火区域10m范畴不得有任何可燃物,否则不得开具动火证。(5)在班组中设立兼职消防员,负责本班组人员施工

39、区域安全防火工作。(6)动火作业班班组配备监护人员、和不不大于两个灭火器7.6.4文明施工办法(1)拆除工程四周设立封闭式围护栏,并配备专一道路作为施工出入口,出入口保持畅通、清洁。(2)工程拆除施工现场挂有“五牌一图”。A. 工程概况;B. 管理人及及安全网络图;C. 消防保卫制度D. 文明施工制度E. 工程概述及施工平面图F. 进度筹划(3)施工区域内所有施工通道要每天进行清扫,以保证施工道路清洁畅通。7.6.5文明施工(1)依照各组施工状况,协调各工种、施工机械进行交叉作业。(2)施工过程中,注意保护周边其她设施。(3)拆除构件要充分破碎,随拆随运,禁止在现场长时间堆放。(4)施工机具放

40、置和机械进出场地要安全有序,并有防雨、防火办法。(5)在拆除过程中,用完料具分开放置,等待互换。(6)被拆物灰尘较多地方,洒水后再拆除,以免灰尘扬起,导致空气污染。每天下班前应将清运剩余垃圾集中堆放,便于下一天拆除工作。(7)工地上机具堆放要内外整洁,各种小型工具要堆放有序,便于下次使用。7.7安全技术办法7.7.1开工前必要根据拆除筹划、建筑物特点、作业环境,编制详细、有针对性、合理安全技术办法。7.7.2必要在开工迈进行安全技术交底,并履行交底人和被交底人签字手续。7.7.3依照施工场地狭小,施工中应注意如下安全事项:(1)施工人员均应持证上岗操作,并穿戴好安全帽及劳防用品。(2)机械设备

41、电器用品设专人专管,开关箱设漏电保护装置,所有电气机具应有良好接地。(3)施工现场设安全护栏。(4) 现场备有足够灭火器。(5) 对工作现场周边进行安全隔离,重要部位设立警告牌、安全绳,同步设专人在隔离区进行检查,非工作人员禁止进入工作现场。(6)严格执行现场内动火制度,认真办理动火证,加强现场监护,无证人员不准进行动火作业。(7)严格执行房屋拆除工程施工安全管理关于规定,禁止交叉作业(人拆必要停止机拆,机拆必要无人),每天开工前由安全员、技术员进行现场勘察,对所拆房屋构造构件腐烂等危险状况,向施工人员进行安全、技术办法交底,使施工人员清晰懂得所拆除部位和应注意事项。施工过程中,施工负责人全面

42、指挥拆除施工,各区域负责人详细负责,施工技术员、安全员必要在现场,随时解决施工中技术问题和安全问题,并做好施工日记。(8)施工区域设立警戒标志、施工动态安全明示牌及警戒线,警戒线范畴设立要科学,尽量远离建筑,在拆除前要彻底检查建筑物内与否有人,与否有交叉作业,清理确认完拆除区域人员后,指派专人负责看守监护(监护人至少设立3三以上,原则上在互相视线范畴内都设立人员监护),禁止无关人员(涉及回收材料人员)进入施工区域。材料回收、交接必要在作业结束后在指定安全区域(材料暂时堆放点)进行。并派专人加强对围档监护,防止其崩塌,保证环境卫生及安全生产。(9)拆除工程进行前依照建设单位管线交底,再次进行复查

43、,对其现状进行记录,避免管线事故发生。(10)气割施工时气割所用氧气瓶、乙炔瓶,分车运送、分开放置,并配备水桶和灭火器。(11)开工前对所有进场施工机械、运送车辆等进行验收,验收记录验收合格后方可进行有关作业。(12)不准在建筑物屋面、楼板、平台等部位汇集人群或集中堆放材料和垃圾,以免发生危险。(13) 为保安全,夜间不进行拆除工作。(14)拆除施工时在被拆建筑崩塌也许影响范畴内禁止进行其她作业和无关人员通过,并设定警戒线(15)镐头机工作时明确驾驶员,做到持证上岗。回转半径内禁止任何人员进入,并由机械指挥员用对讲机进行作业指挥。机械进行拆除作业时,除机械施工人员和指挥人员外,其她人员必要距作业点10米以外。(16)派专职安全员进行现场巡视,检查气割等有明火处周边状况,及时消除也许存在隐患;动用明火要有动火证,明确动火人、监护人。在施工结束后二小时,由施工员进行复检,保证无火灾隐患,防止失火事故发生。凡特殊作业人员(电工、电焊工)必要持证上岗(17)拆房回收建筑材料及时整顿、分类堆放,及时清运建筑垃圾,

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
