资源描述
工程管理系统 经视家装馆
装饰企业工程管理系统
工
艺
规
范
标
准
体
系
1
工程管理系统

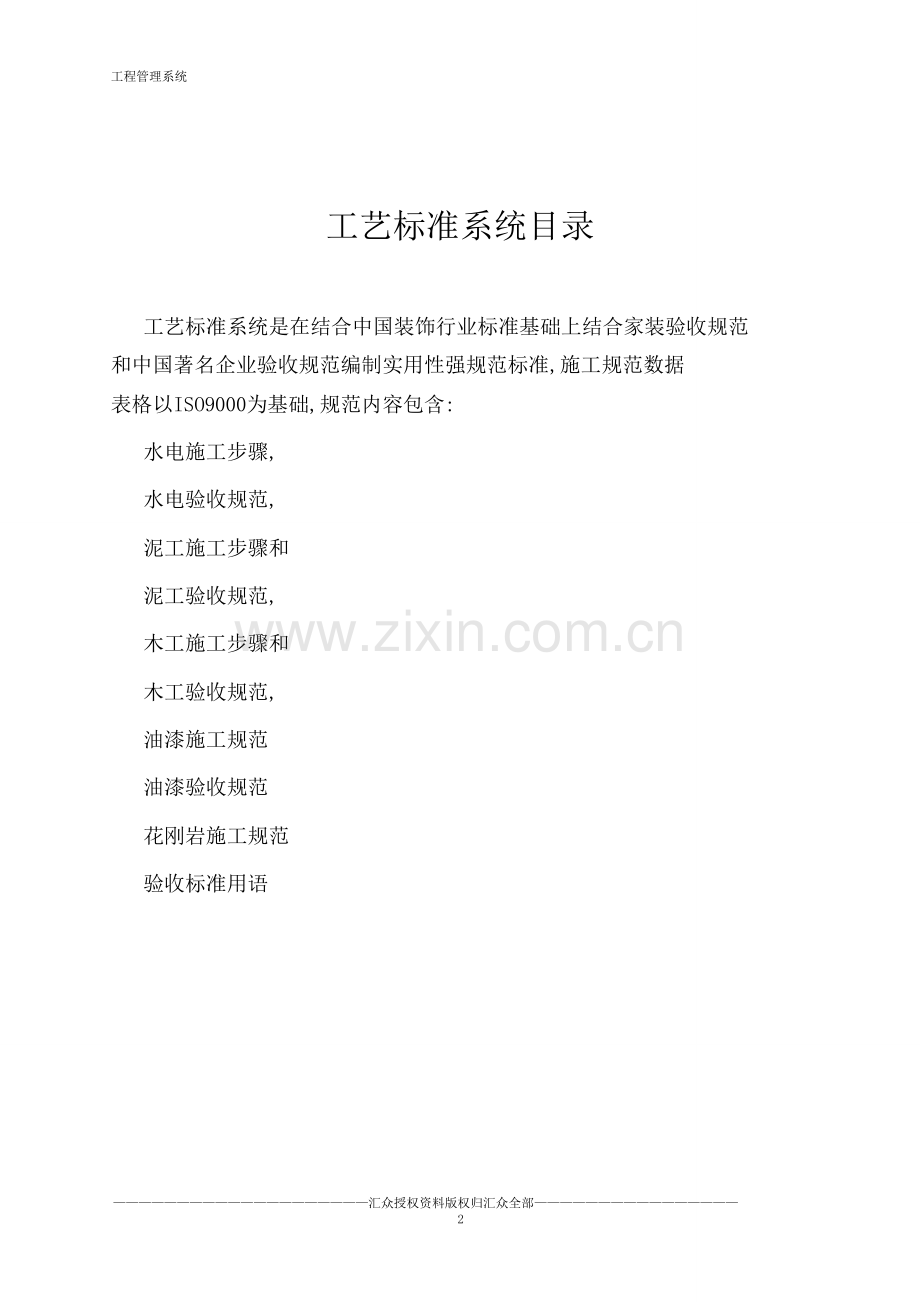

工艺标准系统目录
工艺标准系统是在结合中国装饰行业标准基础上结合家装验收规范
和中国著名企业验收规范编制实用性强规范标准,施工规范数据
表格以ISO9000为基础,规范内容包含:
水电施工步骤,
水电验收规范,
泥工施工步骤和
泥工验收规范,
木工施工步骤和
木工验收规范,
油漆施工规范
油漆验收规范
花刚岩施工规范
验收标准用语
————————————————————汇众授权资料版权归汇众全部————————————————
2
工程管理系统
第一章 水电工施工操作规范
第一节 .进场施工前必需先测弹水平线。检验原有给排水管是否通畅,总阀启闭是否灵活严密
(对于关闭不严密闸阀应要求业主联络物管立即调换成气密性强截止阀),并对厨卫地面做盛水
试验。查看原进户电源(电表容量、进线线径大小)、电话线、电视线、宽带信息网线是否连接到位。
第二节 .现场查对家俱、电器、卫生洁具和开关位置及尺寸,如有不符经业主同意,按实际
情况加以调整并签字立案。
第三节 .管道和洁具
1、除设计注明外,冷热水管均采取钢塑复合管。主水管管径统一为φ20mm(PP-R管为φ25mm)。
别墅、跃层主水管管径应根据室内给水管网实际所需流量值确定,费用按实计算。敷设管道前
应先确定座便器、浴缸、拖把糟、洗脸盆、洗衣机、热水器等卫生器具和家用电器型号,了解其
进出水位置和安装方法。
2、管道施工前应先检验所选管材和管件有没有异常,管道是否通畅。有显著伤痕管子不得使用,
变形管口用专用工具整圆。切割时应预防管子变形,管子切口端面应和管子轴垂直,切口处毛
刺等应立即清理洁净。严禁将冷水管做热水管使用。水管安装完成,绘制好施工管道走向图(并在图
纸上正确具体地标明其尺寸或拍摄)。
① 钢塑管采取螺纹连接,并用麻丝、厚白漆或生料带衬口。
② PP-R管采取热熔连接,所用PP-R管熔接工具应和水管材质相符、热熔前应除附在管材
(件)上杂物。工作温度控制在250℃—270℃左右,指示灯亮后方可操作,焊接时间不宜过长。
管材截断应采取专用管剪。
③ 铜管焊接前应对焊接处用细砂纸,钢毛刷等去除表面氧化物;焊接时应在管件上使用助焊
剂,尽可能避免倒立焊;焊接完成后去除管道外壁残余熔剂。钢管焊接不得使用含铅钎料,含氨焊
剂。热水管直线管段长超出10米时,应有管道热伸长赔偿方法。
3、管道试验压力为0.65Mpa,金属及其复合管恒压10分钟,管内压下降≤0.02Mpa;PR-R管恒
压1小时,许可最大下降压力为0.05Mpa;同时检验管道各连接处,以无渗漏为标准。PP-R管安装完
毕应对每个出水口做通水试验,待水管安装完成二十四小时后方可进行水压试验。试压时所用软管必
须在验收后立即拆除。
4、管道安装应横平竖直,敷设牢靠。采取螺纹连接时,其连接处应钉外露螺纹,安装完成立即
————————————————————汇众授权资料版权归汇众全部————————————————
3
工程管理系统
用管卡固定,管材和管件或阀门之间不得有松动。经移位水表处应加装便于检修拆卸带伸缩
阀门或接头。热水管应在冷水管左侧,冷热水管并行间距≥30mm。
5、管道埋入墙体深度应确保管外有10~15mm以上水泥砂浆保护层。冷热水出水头子整齐水
平,凸出墙面10~15mm,确保和瓷砖面齐平。明装钢塑管、焊接铜管管道应有保温和防腐处理:明
装PP-R管道应做防护处理,严禁将未经防护处理PP-R管道直接安装在阳光直射或紫外线强场
所。
6、水管安装不得靠近电源。水管和电线管并行间距应大于100mm;交叉时,PVC管应做过桥弯
过分。水管和燃气管并行间距应大于50mm。在确定燃气热水器进出水位置时候,应充足考虑其
良好通风环境及排气要求,排气管严禁和油烟管道、通风管道相连接。
7、经过地垅、吊顶长距离热水管道和冷热水管短距离并行时管道需经保温处理,固定时也
应充足考虑其伸缩间隙缝。埋于强化地板下热水管必需经保温处理。
8、通往阳台水管必需加装阀门,中间尽可能避免接头。过地面管道在条件许可下应在凿掉找
平层后方可埋入地面。PP-R管、焊接铜管安装完成后应做好保护方法,避免受到猛烈撞击及尖锐物
体触碰。
9、不得随意破坏有防水要求厨卫地面找平层,且不得随意改变排水管、排污管及地漏废污
水排水性质。确须改动,应根本做好防渗漏工作,管道连接必需符合排水要求,以杜绝地面渗漏、
臭气上排和地漏溢水等事件发生。经改动U—PVC下水管必需胶粘严密,水平坡度符合35‰要
求。改动后需做通水试验,确定无渗漏后做好临时封口工作,以防杂物堵塞。厨房在有条件时应保
留地漏。
10、外露头子常规高度(均为净尺寸,定位时应按实际情况调整):
淋浴龙头 110cm 洗脸(菜)盆出水口 60cm
浴缸龙头 650cm 机水龙头 110cm或洗衣机侧
11、工程施工时应严格掌握好施工用水,做好阀门关闭工作,以根本杜绝渗漏问题。管道安
装完成应安装临时施工用水龙头,以室外或盛大间低龙头为佳。
12、在安装三角阀和水龙头时应先放水冲刷管道,去除杂物。卫生洁具安装必需牢靠,安装后
做满水和通水试验,以满水无渗漏,通水、排水通畅为标准。
————————————————————汇众授权资料版权归汇众全部————————————————
4
工程管理系统
13、座便器安装应用专用密封圈或硅酮胶密封,严禁用水泥砂浆固定。浴缸安装时应保持整体
水平,下水配件和缸体连接处应做密封处理,排水要用硬管连接,在条件许可情况下应预留检修口。
第四节 .电气
1.电气布线前应和业主确定开关、插座等型号和品牌,核实有没有门铃,门灯电源等。
2.每户设置配电箱大小应依据实际所需空开数而定,每户均须设置总开(两极)及漏电保护
器,漏电动作电流应小于30mA。别墅及跃层每层分设配电箱,配电箱安装必需有可靠接地连接。
3.空调插座、厨房插座,卫生间插座、其它插座及照明电源均应设计单独回路。各配电回路保
护断路器均应含有过载和短路保护功效,断路时应立即断开相线和零线。分路负荷线径截面选择
应使导线安全载流量大于该分路线全部电器额定电流之和,各分路线累计容量不许可超出进
户线容量。
4.电气布线均采取Bv单股铜芯线,接地线为黄绿双色线,穿PVC套管敷设。管内严禁接头和
扭结,并确保无杂物管口应有杯梳或橡皮护口,管内无杂物,确保导线间和导线对地间绝缘电阻值
大于0.5MΩ。均用新线,旧线在水电验收时交付业主。
5.严格根据操作规范布线。照明主干线2.5mm2,支线为1.5mm2。严禁将单芯线直接埋入墙面,
灯线移位时必需穿黄蜡套管。吊顶筒灯预留线均须穿管敷设,接头处留过渡盒或司令箱。
6.室内布线穿管敷设时,不一样回路、不一样电压等级或交流直流导线不得穿在同一管道中。强
电敷设禁用三通。管内导线总截面积不得超出管内截面积40%。通常按以下规范要求敷管穿线:¢
15PVC管穿1.5mm单芯线2—4根,2.5mm单芯线2—3根;¢20PVC管穿1.5mm单芯线4-6根,2.5mm
单芯线2—5根,4.0mm单芯线3—4根;弱电线路穿管管内许可穿1-3根不一样类型线,或根同类
型线。
7.线管敷设应横平竖直,尽可能地沿墙或吊顶内敷设。无吊顶但有8cm石膏阴角线时可敷Φ
20mm、Φ15mm线管各一根;严禁厨卫等潮湿地面敷管走线。木地垅地面墙角可明敷一根线管,其它
过地面线管在条件许可下应在凿掉找平层后埋入地面。导线管和燃气管间距大于100mm。
8.电话线、电视线、网络线等进户线盒不得移动或封闭。确需移动应留过渡盒,并在提供
电路图上标明具体位置。每户均应设置总弱电箱,和配电箱间距大于500mm。弱电终端须从总弱
————————————————————汇众授权资料版权归汇众全部————————————————
5
工程管理系统
电箱处一对一拉出。
9.强弱电线严禁穿同一根管子,包含穿越开关、插座暗盒和共同暗盒;强弱电线管敷设应尽可
能避开并行,特殊情况时并行间距应≥50mm,弱电线管宜从墙面或沿墙角敷设(铺强化地板除外)。
10.暗盒预埋应整齐平正,同类型其高度应水平一致。线盒内预留导线长度为150mm,电线
头用电胶布封头。电器插座开关和燃气管间距不得小于150cm。
11.开关插座安装必需牢靠,整齐美观,部署合理,功效符合要求。开关插座相零线连接方法
必需正确(相线进开关、插座左零右相上接地),接地线在连接时不得断开。露台、卫生间等潮湿场
所安装插座开关时,应充足考虑其防水要求。低于2.4米安装金属灯具应加设接地线。1米以下
插座宜采取安全插座,卫生间插座宜选择防潮式。吊灯必需采取金属膨胀管安装。
12.插座离地面应不低于200 mm。线盒内导线应留有余量,长度宜为150 mm,接线时相线进开
关,零线直接进灯头,螺口灯头相线不应接外壳,照明灯开关距地高度宜为1.3 mm,开关不宜装在
门后。
开关插座常规高度(均为净尺寸,定位时应按实际情况调整):
一般插座 30cm 房间电视机插座 70cm
开关 130cm 油烟机插座 220cm(欧式可置顶上)
分体空调插座 220cm 床头灯插座 60cm
立式空调插座 30cm 厨房备用插座 110cm
13.吊平顶内电气配管,应按明配管要求,不得将配管固定在平顶吊架或龙骨上。灯头
盒、接线盒设置应便于检修,并加盖板。使用软管接到灯位,其长度不应超出lm。软管两端应
用专用接头和接线盒,灯具连接要牢靠。金属软管本身应做接地保护。多种强、弱电导线均不得
在吊平顶内裸露。
14.预埋工程完工时,每个房间安装临时照明灯一盏,插座一只。安装好配电箱及保护开关,
接通全部电源,裸露电线头必需用电胶布封头。绘制好电气系统图,线管、水管管道走向图,各
————————————————————汇众授权资料版权归汇众全部————————————————
6
工程管理系统
立面图(或拍摄)。并提供后期材料清单(包含开关面板,灯具、洁具规格和数量等),便于业主
自行安排时间选购。
第五节 .油漆进场施工前,必需对全部强弱电做一次全方面复检。若发觉问题立即补救。
第六节 .严禁改动燃气管道及表头位置,严禁私自改装强弱电进户线及给排水主管等非施工范
围项目。水管、线管开槽时,若遇外墙应从室内墙面开槽到对应高度后再打洞穿出,以确保外墙
墙面整体性。
第七节 .安装浴缸、灯具、洁具、五金挂件、防雾镜(一般镜子由木工安装)前应先检验安装
物品,查看有没有损坏或少配件。仔细阅读安装说明书,根据说明规范操作。
第八节 .施工操作必需遵守安全制度,铜管焊接施工人员应持证上岗。严禁带电作业(特殊情
况需带电作业时须有两人以上在场)。
第九节 .工程安装完成应对全部灯具、电器、开关、电表进行通电试验,并在配电箱空开上准
确标明各线路空开。对全部卫生洁具进行通水试验检验,并将产品合格证书、保修单、安装说明书
等立即移交业主。
第十节 .若因业主方原因未遵照严禁条款,应要求业主在施工手册上签字立案。
第十一节 .工班长必需现场作业,现场验收时。天天下班立即关闭水管总阀和电源总开关,搞
好卫生清理工作。
注:当水管选择皮尔萨管时,参考PP-R管相关要求
————————————————————汇众授权资料版权归汇众全部————————————————
7
工程管理系统
表一、水电验收标准及方法
验收
序号 项目 要求
量具 测量方法
项目
分类
1 给水管道加压试
验
无渗漏 试压泵 试验压力0.65Mpa,金属及其
复合管恒压10min,压力下降
不应大于0.02Mpa:塑料管恒
压1小时,压力下降不得在于
0.05MPa
A
2 给排水管材、管
件、阀门、器具连
接
安装牢靠,位置正确,连接方法、
坡度符合要求
目测手感
钢卷尺
通水观察测量 A
3 水管和燃气管间
距
水管和燃气管平行时距离≥
100mm,交叉≥50mm
钢卷尺 测量 A
4 龙头、阀门、水表
安装
左热右冷平整阀门开启灵活、水
表运转正常
目测手感通水观察 A
5 管道安装* 冷热水管间距≥30mm,长距离热
水管保温处理,明装管道保温、
防腐
目测钢卷
尺
观察 测量 A
6 配电箱 BVR搪锡反复接地分路合理过载
短路漏电保护器
目测专用
仪器
通电试验 观察 A
7 绝缘电阻值 相对零、相对地、零对地阻值≥
0.5MΩ
绝缘电阻
测试仪
测试 A
8 室内布线 BV穿管、横平竖直、部署合理,
材料合格、线径符合要求,严禁
相零线混用
目测 全检 A
9 强弱电线管 严禁穿同一根管子,间距≥50mm目测
钢卷尺
测量 A
10 插座,开关、导线
和燃气管,水管间
距
导线和燃气管并行≥电气插座开
关和燃气管不一样平面≥150mm,同
一平面≥100mm;导线和水管并行
≥100mm
目测
钢卷尺
测量 A
11 插座、开关距地高
度
插座离地大于200mm,开关离
地约130mm左右;同一房间同类
型保持同一水平线
目测
钢卷尺
测量 A
12 水表、阀门、水流、
接头、软管
启闭灵活、关闭严密、水表运转
正常,水流符合要求、接头处无
漏水
目测、手
感
通水、加压0.4MPa观察 A
13 台盆、洗涤槽、洁
具安装
安装正确,牢靠无松动,无损坏,
上下水通畅且无渗漏
通水试验全检 A
14 开关、强弱电插
座、灯具
安装正确,平整,插座左零右相
上接地,灯具安装牢靠
目测、专
用测试仪
全检 A
15 触保器、空开 漏电测试正常,标识正确 目测 漏电测试 A
注:管道安装为套内热水器出水冷热水管安装要求,当小区采取集中供暖时,管道安装按住宅装饰装修工程施工规
范>要求。
————————————————————汇众授权资料版权归汇众全部————————————————
8
工程管理系统
第二章 泥工施工操作规范
施工工序:
基础处理—铺贴磁砖—铺地砖—清理—保护
第一节 .基础处理
1.补线槽和水管槽时,先检验管子是否高出墙面,清除槽内灰尘,再用水充足浇湿后补管槽,
确保砂灰之间紧密结合。
2.封管子之前,先了解一下瓷砖尺寸和要封管子,看是否能贴整张瓷砖。煤气管严禁用
砖砌块封闭。
3.卫生间和厨房间地面抬高,在做之前,必需先检验地面是否渗水(处理方法见“二、防水
处理”),方可进行下一步施工。地面抬高要做好四面墙根防渗漏方法,浴缸、林浴房底座支脚处
必需用混凝土浇捣,同时还要掌握好和外面房子地面高低差。
4.钢丝网抹灰厚度必需确保在15mm以上,钢丝网应大于木柜10cm以上,面积较大时,钢丝网
搭接不得小于10cm。铲除原抹灰层,用钉将钢丝网钉紧,并固定在原毛坯墙面上,木板和钢丝网用
五夹板板条隔离固定,钢丝网和板之间必需贴防潮纸,粉刷需分2次进行。(此项工作由木工帮助)
5.平顶及立面应洁净,接搓平顺,线角顺直、粘接牢靠,无空鼓、脱层、爆灰和裂缝等缺点,
抹灰应分层进行。
第二节 .防水处理
1.在铺卫生间墙地砖之前,先检测地面是否漏水;
2.检验措施:先堵上全部下水管口子,再在地上放一定量水,观察二十四小时以后,到楼
下房子检验是否渗水;
3.如有渗水,处理措施:先清理墙根上和地面上杂物,一定要整齐洁净,再在地面上和墙根
上去1.2米墙体上涂上防水浆或防水剂,待干以后再涂第二遍,以三遍为宜。
4.浴厕地坪抬高严禁用装潢垃圾填充。
5.塑钢、铝合金、门窗台抹灰,水泥砂浆面必需里高外低并填实缝隙,以免雨水倒渗。
————————————————————汇众授权资料版权归汇众全部————————————————
9
工程管理系统
6.在基层无漏水情况下防水按以下操作:
① 把原基层清理洁净,保护好各下水口。地漏处抬高必需使用同规格PVC硬管(严禁用水泥
直接抬高),然后再做地面找平处理。
② 在搞好清理找平层上均匀地涂刷上防水剂后,凝固12小时以上再湿铺地砖块料。(涂刷防
水剂时严禁接触到钢塑管道,以免腐蚀)。
第三节 .贴磁砖
1.必需十分认真、细心测量,弹水平线、垂直线。
2.仔细计量每面墙尺寸,方便磁砖合理排列。从明到暗,最终一片不得少于磁砖1/3,
管柱遇二片时最好相等。
3.和业主确定哪一面墙或哪一部分不需要贴磁砖和贴花片位置。
4.贴磁砖之前,先检验尺寸、色泽,以求一致,并对水电预埋工程按图纸尺寸进行校对:充足
掌握磁砖在水中浸泡时间,捞出待面上无水方可铺贴,铺贴时表面纹路必需一致。
5.贴磁砖必需用水泥砂浆,禁用纯水泥。
6.腰线通常控制在离地面80cm—110cm之间。
7.磁砖铺贴通常以上面整张,从上到下排列。余多出少留至最下面一片;铺好地砖后,再补最
下面一块磁砖。
8.要求每个角落全部要做到方角90°。
9.铺贴时,千万不要忘记肥皂盒、手纸盒等预埋。
10.铺贴磁砖,必需做到平整、垂直、横竖缝整齐,不得有空鼓。
11.浴缸边上需加宽时,边上铺贴磁砖和浴缸接头地方必需平整,如有难度,磁砖可彻45
度斜边。在浴缸底部必需用细石混凝土做好斜坡倾向排水接口处,且高于外面地砖。
第四节 .铺地砖
1.检验下水管是否通畅。铺贴抛光砖时,应先在表面打蜡,以预防吸进污影和擦拭不净。
————————————————————汇众授权资料版权归汇众全部————————————————
10
工程管理系统
2.从门口最显著地方,整张往里铺进。干铺时,地面应用水充足浇湿后进行纯水泥捣浆,再
进行铺贴。地砖底面必需刮纯水泥浆,严禁现铺现走。
3.卫生间地面应门口高处,地漏处低,有自然倾斜度,把水集中流向地漏。地漏这张地砖需
地漏角对地砖角割开敷设(视具体情况决定)。卫生间地砖严禁干铺。
4.卫生间厨房间地面和客厅地面高低差,以2cm为宜。门口宜用大理石压边处理且必需用水
泥砂浆湿铺,确保潮气不外渗。
5.地砖铺贴必需平整,拼缝紧密、横竖整齐、无空鼓,缝隙必需用纯水泥浆勾平。无落水要求
地面块料铺贴应保持水平;有落水要求地面在铺贴后应放水测试,满足排水要求,不得有积水。
6.卫生间做淋浴房门坎时,必需先安放门坎,再铺地砖,且里外缝必需对齐。
第五节 .清理
每一项工作、每一道工序均须做到工作面清爽、洁净,地面洁净,垃圾立即清运。磁砖、地砖
铺好以后应立即将面层擦洁净,以免留下污痕,影响色泽和洁净度。磁砖、以不搓白水泥为宜。如
业关键求搓白水泥,必需用白水泥浆勾缝,禁用白水泥粉干擦(磁砖同色填缝剂勾缝最好)。
第六节 .保护
要做好磁砖、地砖、大理石、花岗岩等保护工作,预防污染和碰坏。成品表面应用成品保护
膜并用胶带固定。绝对不许可在抛光砖或大理石板上倒有色液体或能溶解有色物体。
————————————————————汇众授权资料版权归汇众全部————————————————
11
工程管理系统
表二、泥工验收标准及方法
验收方法
序
号
项目 质量要求及许可偏差
量具 测量方法
项
目
分
类
一、抹灰
1 空鼓 不许可 小锤慢击 全检 B
2 表面平
整度
≤4mm 建筑用电子水平尺或2M靠
尺、塞尺
每面随机检测2处,取最大
值
C
3 立面垂
直度
≤5mm C
4 阴阳垂
直度
≤4mm
建筑用电子水平尺或2M垂
直检测尺
每室随机选一面墙,测量三
处,取最大值
5 阴阳角
方正
≤4mm 建筑用电子水平尺或直角
检测尺
每室随机测量一阴阳角 C
6 外观 符合1.5要求 目测 全检 C
二、墙面镶贴
石材 墙面砖
7 外观 符合3.10条要求 目测 B
8 空鼓* 不许可 小锤轻击
全检
B
9 表面平
整度
≤4mm ≤3mm 建筑用电子水平尺或2M靠
尺、塞尺
C
10 立面垂
直度
≤3mm ≤2mm 建筑用电子水平尺或2M垂
直检测尺
C
11 阴阳角
方正
≤3mm ≤3mm 建筑用电子水平尺或直角
检测尺
C
12 接缝高
低差
≤1mm ≤0.5mm 钢直尺、塞尺 C
13 接缝直
线度
≤3mm ≤2mm 5M拉线、钢直尺 C
14 接缝宽
度
≤1mm ≤1mm 钢直尺
每室随机选一面墙,测量2
处,取最大值
C
三、地面镶贴
15 外观 符合4.5条要求 目测 B
16 空鼓 不许可 小锤轻击
全检
B
17 表面平
整度
≤2mm 建筑用电子水平尺或2M靠
尺、楔形塞尺
C
18 接缝高
低差
≤0.5mm 钢直尺、楔形塞尺 C
19 接缝直
线度
≤3mm 5M拉线、钢直尺 C
20 间隙宽
度
≤2mm 钢直尺
每室测量2处,取最大值
C
21 排水坡
度
坡度应>2‰,并满足排水要求,
无积水要求
建筑用电子水平尺或泼水
试验
全检 C
————————————————————汇众授权资料版权归汇众全部————————————————
12
工程管理系统
第三章 木工施工操作规范
第一节 .进场必需对水平线进行复测,检验厨卫地漏及下水是否通畅。
第二节 .现场查对家俱平面、立面和实际是否相符(包含电器、开关、插座等位置),如有不符,
则应按实际情况进行调整(变动较大时,需跟业主和设计师协调)。
第三节 .施工工序:
立框架、吊顶——制压门扇——贴饰面——钉线条——安装门扇——钉地垅——家俱验收(—
—油漆施工)——地板安装——踢脚线安装
注:1. 地板下如有衬板时,钉地垅工序应在立框工序之前
2. 地板为素板时,地板安装应在家俱验收之前
第四节 .立框架
1.立框架时应立即跟业主商议,确定外形及内部结构,以免造成返工。
2.在框架上应预先划好水平线位置,安装时对齐水平线,调整垂直线;水平、垂直误差应在
2mm内。
3.家俱框架一律用细木工板立主框。背后用五合板(如有饰面板时仍需用五合板衬底),刷胶
后用骑马钉或1寸铁钉固定,禁用直钉。门套、窗套一律用细木工板衬底,不得用多层板替换;门
套高低缝一律用实木条封边,不得用饰面板、溥皮替换。做家俱主框时应注意实际尺寸。进门大柜
要考虑开关插座位置及门套线宽度,和吊顶阴角线、床头柜和柜门间距。书柜、酒柜、鞋柜要注
意净高度,应和业主沟通按需定位。
4.全包移门轨道安装应考虑维修时滑轮拆卸。移门如不在同一滑道内,交叉搭接(关闭时)
门梃必需在同一立面内。
5.遇柜背后需抹灰时,必需确保其抹灰层厚度1.5cm以上,用3cm左右板条衬托钢丝网,确
保泥工在抹灰时钢板网在抹灰层中,钢板网应大于木框10cm,并铲除原抹灰层,用钉子将钢板网钉
牢在原毛祥和柜上。(此工作由泥工帮助)
6.卫生间、厨房底柜木质材料不得直接安置在地面上,门套木工板基层和门套线需离地,以防
————————————————————汇众授权资料版权归汇众全部————————————————
13
工程管理系统
地面受潮。全部贴墙部位木基层均须衬垫防潮纸进行防潮处理。
第五节 .吊顶
1.吊顶工程顶面水平误差应在5mm内,平面平整误差应在2mm内,垂直误差应在2mm内。
2.吊顶高度一定要依据实际情况进行调整,计算好门框线高度和阴角线尺寸和梁关系,必需
确保阴角线平直(柱子及凹凸大于5cm时现场决定),必需时须衬钉好基层板。
3.龙骨一定要安装牢靠,木龙骨为2.5cm×3.5cm以上档料,间距需≤4cm×60cm平方,铝扣
板平顶在钢龙骨上必需用木龙骨定位,严禁用铁丝等替换,间距≤90cm。木龙骨应进行防火处理,
预埋件、钢吊筋等应进行防腐、防锈处理。
4.换气扇、浴霸等电器全部要单独配制木框,用木龙骨固定(具体位置须跟业主协商确定)。
5.在吊灯及挂衣架等有可能需吊挂物件位置,全部要用细木工板进行衬底,并打开全部筒灯洞口,
拉出预设电源线(内如有木工板或多层板衬底时,必需先开好比筒灯洞口)2cm方洞)。
6.在上面料之前一定要对龙骨架平整度进行检测,尤其是铝扣板等一次性完成工程,要求误
差在1mm内,缝隙做到十字相等,石膏板平顶板和板之间需留5—8mm缝隙。螺丝间距板中小于30cm,
板周围小于20cm。
第六节 .
1.柜门和抽屉应安装牢靠,启闭灵活,下口和底边下口位置平行;整排抽屉应在同一垂直线上,
拉出时相互应不触碰关闭严密且无反弹、倒翘。
2.抽屉墙板为杉木板,底板为五合板,不得用其它板材替换,刷胶后骑马钉固定。
3.门扇基层制作档料:大门用机制板或杉木档。家俱用1.5cm杉芯细木工板。大门用木档制
作时必需做榫头,家俱门制作必需用骑马钉正反二面连拼,门扇贴饰面板必需加压48小时以上。
4.修整门扇时注意包边线条实际厚度,大门间缝2~3mm,家俱门方口不得大于2.5mm,圆口
不得大于1.5mm,横缝不得大于3mm。
第七节 .饰面板为清漆时,在粘贴前必需先刷底漆一遍(混漆、套色饰面板除外);活动家俱、
床等,底边须用白木条封边,以免三合板饰面损坏。
————————————————————汇众授权资料版权归汇众全部————————————————
14
工程管理系统
第八节 .框架正面除设计说明外,有柜门时为饰面板封边,无柜门时为硬木封边;门扇边实木
封边除设计注明外,房门封边厚0.8cm,家俱封边厚0.5cm;门缝间隙单项误差不得大于0.5mm,门
窗套线除设计注明外,房门外正面为0.8cm×8cm,内面为0.8cm×6cm,窗套为0.8mm×6cm;10cm
以上饰面板门套为九厘板衬底加饰面板,钉1.2cm阴角线及压顶线。
第九节 .地垅
1.地垅安装前必需和业主确定好地板长度,并在施工手册上签字。
2.地垅安装须水平,朝上一面要刨光。木榫必需用干燥本松木(须预先备好)。打洞时地垅
之间应相互交叉间距≤40cm,用3—4寸地垅钉固定,地垅用3cm×5cm松木档或3cm×4cm东北松档,
间距22,5c—25cm,按地板实际尺寸决定,平直度用2m靠尺掌握,误差不得超出2mm(指整体。隔
壁地垅误差不得超出1mm)。每只地垅钉必需正确钉在木榫正中,如有偏差,必需补钉一只地垅钉;
如无基层衬板时,在安装地板时必需对全部地垅进行校正,补钉地垅钉,有基层衬板时在板面上必
须弹出地垅中心线。
第十节 .踢脚板除设计注明外,高度为12cm,均为九厘板衬底,饰面板贴面,上面压1.2cm阴
角线,安装必需平直,钉九厘板必需打洞,并用木榫固定,分上下二排交叉,单排间距≤50cm。
第十一节 .
全部饰面板、木线条必需用胶水,钉子一律用蚊钉,禁用直钉(门窗套线、阴角线等特殊线除
外)。木线条和饰面板必需平整(初操作时线条应略凸于饰面板,以防木线收缩,待要验收收时进行
整修)。
2.墙饰面表面应光洁,木纹朝向一致,接缝紧密,棱边和棱角光洁、无毛刺或飞边。板面间装
饰性缝隙宽度均匀,墙饰板应安装牢靠,上沿线水平,无显著偏差,阴阳角应垂直。墙饰板用于特
殊场所时应做好防护处理。
第十二节 .工程面层要求:
在同一房间饰面板颜色花纹要求基础一致,在同一立面饰面板花纹要求上下对齐。
2.安装牢靠,接缝符合规范,表面平整、光洁,无污染,无刨痕、毛刺、折裂、缺棱、掉角、
脱胶、锤痕等缺点。
————————————————————汇众授权资料版权归汇众全部————————————————
15
工程管理系统
第十三节 .镜子、玻璃在搬运、安装时,一定要注意安全(防雾镜需电工配合,一般镜背后必
须全贴胶带)。安装前、后均应检验一遍,是否有破损,安装完成后应擦洁净。三角圆形玻璃搁板每
块必需安装一只固定夹,五金配件安装必需正确、到位、牢靠,螺丝一定要用螺批拧紧,不得用螺
丝当钉头钉。
第十四节 .在施工中除和其它工种紧密配合外,必需对易碰、易碎、易坏物品做好防护工作,
对地板、抛光砖等成品应用成品保护膜进行保护。家俱门背后需贴波音片时,应先取好料留给油漆
工粘贴。玻璃工程需待油漆工前期工程结束后再安装。
第十五节 .场地必需天天清理,垃圾立即搬运。家俱验收前必需对整个木工工程进行自检,自
检合格后应搞好全方面卫生清理工作(包含柜内、床下等),把全部家俱安放到位,通知企业立即
验收。
表三、木工验收标准及方法
验收方法 序
号
项目 质量要求及许可偏差
量具 测量方法
项目
分类
一、吊顶工程
1 钢、木骨架外观 应牢靠,无弯曲错位 手感、目测 全检 A
2 防火、防腐处理 经防火、防腐处理 木质部位安装电气
全检,金属全检
A
3 表面质量 符合第十二条要求
目测
全检 B
4 接缝直线度 ≤3mm 5M拉线、钢直尺 C
5 接缝高低差 ≤1mm 钢直尺 C
6 吊顶水平 ±5mm 建筑用电子水平尺或2M靠
尺,塞尺
C
7 分隔板立面垂直度 ≤3mm 建筑用电子水平尺或直角
检测尺
C
8 分隔板阴阳角方正 ≤3mm 建筑用电子水平尺或直角
检测尺
随机测量2处,取
最大值
C
二、橱柜制作
9 安装 牢靠 手感 A
10 粘贴面料 平整不脱胶,边角处无起
翘
目测 B
11 橱柜门安装 无翘角和变形,门扇启闭
灵活
手感
全检
B
————————————————————汇众授权资料版权归汇众全部————————————————
16
工程管理系统
12 立向垂直度 ≤2mm 建筑用电子水平尺或垂直
检测尺
随机测量2处,最
最大值
C
13 橱门和抽屉 符合第六条、十二条要求C
14 台面质量 光滑平整 C
15 门扇和移门门锁启闭 灵活 C
16 橱杠圆角 面板边和收口条收口密
封
目测,手感 全检
C
17 表面外观 砂磨光滑、无毛刺和锤
印,枪钉不外露
目测、手感 全检 C
18 门套线接口 弥缝,符合要求 C
三、门套安装和门套线接口
19 安装 牢靠 手感 全检 B
20 外观 符合第十二条要求 目测 全检 B
21 上口直线度 ≤2mm 5M拉线、钢直尺 C
22 立面垂直度 ≤1.5mm 建筑用电子水平尺或垂直
检测尺
B
23 表面平整度 ≤1mm 建筑用电子水平尺或2M靠
尺
C
24 接缝宽度 ≤1mm 钢直尺
每面测量2处,取
最大值
C
25 接缝高低差 ≤0.5mm C
26 地垅安装 敷设牢靠、水平、用松木
榫
建筑用电子水平尺或2M靠
尺
全检 B
≤2mm 建筑用电子水平尺或2M靠
尺、楔形塞尺
C
≤0.5mm 塞尺 C
≤0.5mm C
≤0.5%
钢直尺,楔形塞尺
每室测量三处,取
最大值
C
和墙面之间留8—10mm
伸缩缝
钢直尺 测量四边 C
行走无显著响声 行走一圈 C
27
地板
安装
表面洁净、无沾
展开阅读全文
