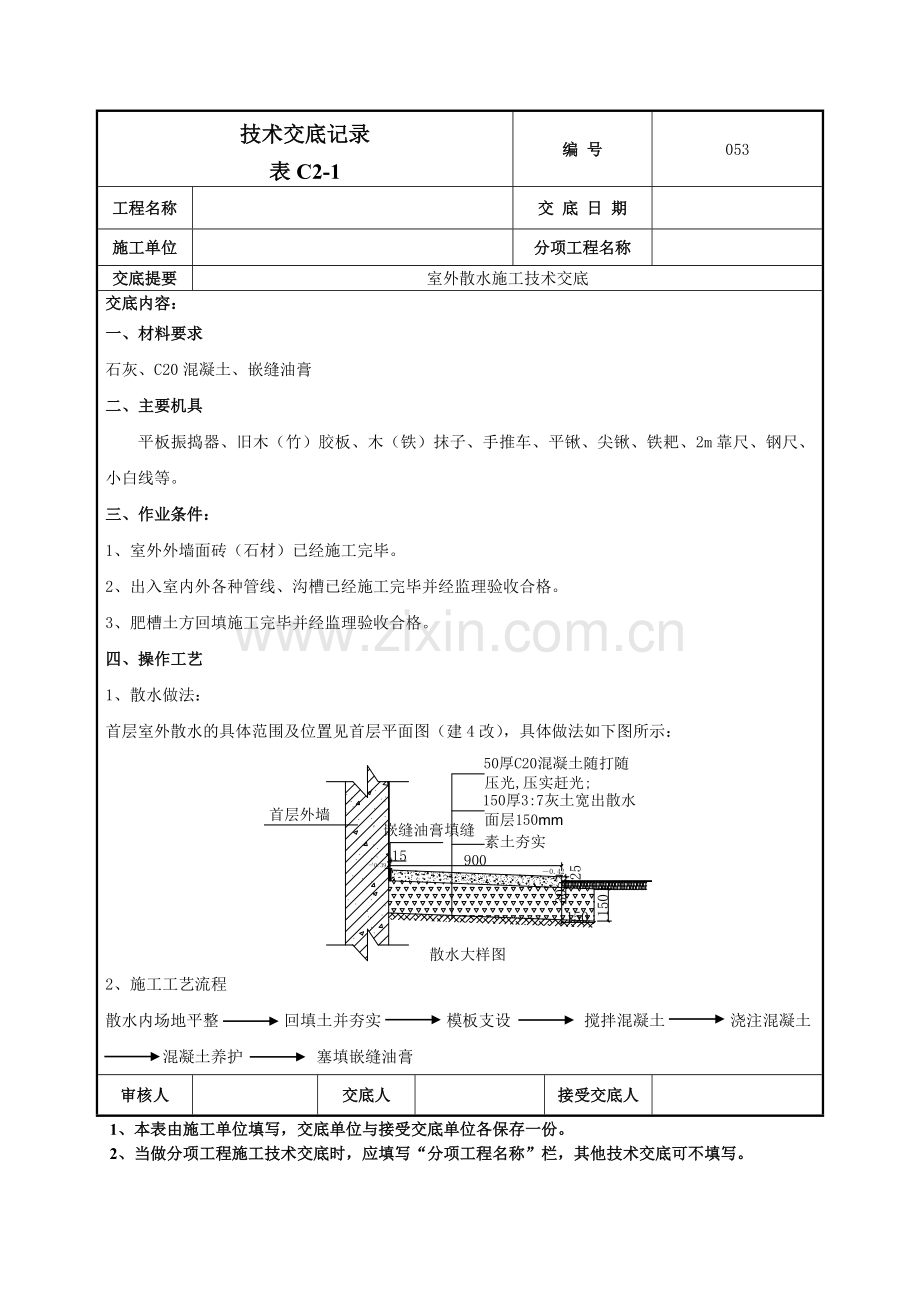

1、技术交底记录表C2-1编 号053工程名称交 底 日 期施工单位分项工程名称交底提要室外散水施工技术交底交底内容: 一、材料要求石灰、C20混凝土、嵌缝油膏二、主要机具平板振捣器、旧木(竹)胶板、木(铁)抹子、手推车、平锹、尖锹、铁耙、2m靠尺、钢尺、小白线等。三、作业条件:1、室外外墙面砖(石材)已经施工完毕。2、出入室内外各种管线、沟槽已经施工完毕并经监理验收合格。3、肥槽土方回填施工完毕并经监理验收合格。四、操作工艺1、散水做法:首层室外散水的具体范围及位置见首层平面图(建4改),具体做法如下图所示:2、施工工艺流程散水内场地平整 回填土并夯实 模板支设 搅拌混凝土 浇注混凝土 混凝土养

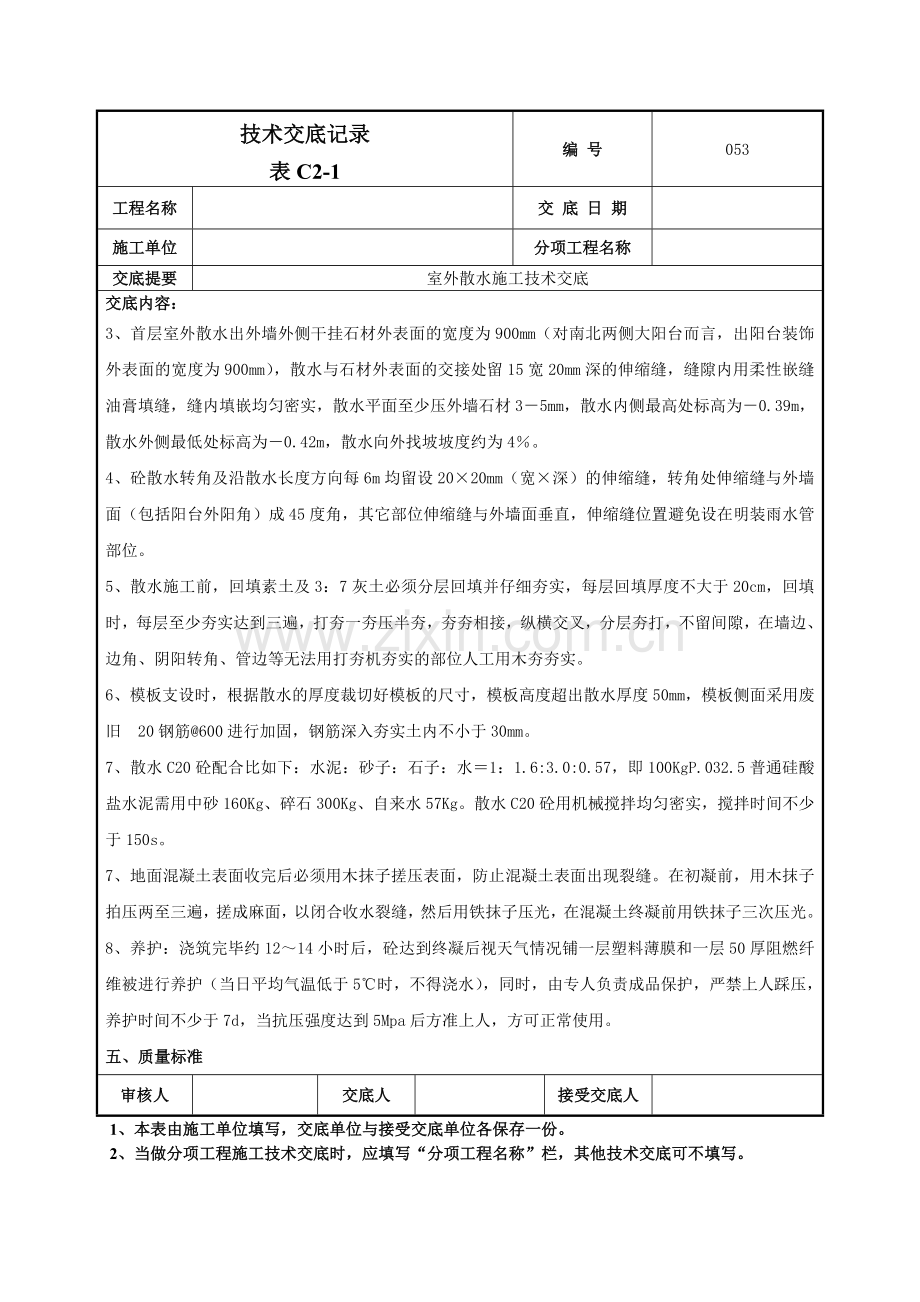

2、护 塞填嵌缝油膏审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号053工程名称交 底 日 期施工单位分项工程名称交底提要室外散水施工技术交底交底内容: 3、首层室外散水出外墙外侧干挂石材外表面的宽度为900mm(对南北两侧大阳台而言,出阳台装饰外表面的宽度为900mm),散水与石材外表面的交接处留15宽20mm深的伸缩缝,缝隙内用柔性嵌缝油膏填缝,缝内填嵌均匀密实,散水平面至少压外墙石材35mm,散水内侧最高处标高为0.39m,散水外侧最低处标高为0.42

3、m,散水向外找坡坡度约为4。4、砼散水转角及沿散水长度方向每6m均留设2020mm(宽深)的伸缩缝,转角处伸缩缝与外墙面(包括阳台外阳角)成45度角,其它部位伸缩缝与外墙面垂直,伸缩缝位置避免设在明装雨水管部位。5、散水施工前,回填素土及3:7灰土必须分层回填并仔细夯实,每层回填厚度不大于20cm,回填时,每层至少夯实达到三遍,打夯一夯压半夯,夯夯相接,纵横交叉,分层夯打,不留间隙,在墙边、边角、阴阳转角、管边等无法用打夯机夯实的部位人工用木夯夯实。6、模板支设时,根据散水的厚度裁切好模板的尺寸,模板高度超出散水厚度50mm,模板侧面采用废旧20钢筋600进行加固,钢筋深入夯实土内不小于30m

4、m。7、散水C20砼配合比如下:水泥:砂子:石子:水1:1.6:3.0:0.57,即100KgP.032.5普通硅酸盐水泥需用中砂160Kg、碎石300Kg、自来水57Kg。散水C20砼用机械搅拌均匀密实,搅拌时间不少于150s。7、地面混凝土表面收完后必须用木抹子搓压表面,防止混凝土表面出现裂缝。在初凝前,用木抹子拍压两至三遍,搓成麻面,以闭合收水裂缝,然后用铁抹子压光,在混凝土终凝前用铁抹子三次压光。8、养护:浇筑完毕约1214小时后,砼达到终凝后视天气情况铺一层塑料薄膜和一层50厚阻燃纤维被进行养护(当日平均气温低于5时,不得浇水),同时,由专人负责成品保护,严禁上人踩压,养护时间不少于

5、7d,当抗压强度达到5Mpa后方准上人,方可正常使用。五、质量标准审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号053工程名称交 底 日 期施工单位分项工程名称交底提要室外散水施工技术交底交底内容: 1、主控项目:1.1混凝土强度等级为C20,砼所用材料符合施工规范要求;8.1.2面层与基层结合牢固,无空鼓、裂纹,散水严禁下沉。2、一般项目:2.1面层表面洁净、密实、无裂缝、蜂窝、麻面、脱皮、起砂等缺陷;2.2面层表面的坡度符合设计要求(坡度为4%),不

6、得有倒泛水和积水现象;2.3 缝宽窄、深浅均匀一致,缝内填嵌均匀饱满。六、冬季施工1、室外散水正处于冬季施工,回填土不得采用含有冻土块的土回填;2、冬期土方回填时,每层铺土厚度不得超过20cm,用蛙式打夯机夯实;3、冬期填方施工在填方前清除基底上的冰雪和保温材料,排除积水,挖出冰块和淤泥; 4、冬期施工及时推填夯实并平整场地,其堆填料不得有冰雪及其他杂物;5、回填土工程连续进行,防止基土或已填土层受冻,同时对已回填部位用50厚阻燃纤维被进行覆盖。6、砼内掺入水泥用量35的砼防冻剂,砼随拌随用,不得使用隔夜砼。七、成品保护1、外墙进行混凝土浇注时,注意不能污染已经施工完毕的外墙砖(石材)。2、散

7、水浇注完毕在养护期间禁止行人及施工机械在上面行走。八、安全环保措施1、工人进行施工时必须佩戴安全帽。2、工人在进行散水施工时,随时注意上部外墙的施工情况,并派专人进行看管。3、施工必须做到活完场清。4、 各种材料必须妥善保管,防止雨淋,不得随意遗洒和浪费材料,严格按交底及配比施工,不得随审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号053工程名称交 底 日 期施工单位分项工程名称交底提要室外散水施工技术交底交底内容: 意更改。5、各种材料进场及接受前必须检查材料质量及数量,不合格的材料不得使用。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
