收藏 分销(赏)

某工程施工组织设计.pdf

上传人:曲**** 文档编号:239176 上传时间:2023-04-22 格式:PDF 页数:125 大小:5.36MB
下载 相关 举报
某工程施工组织设计.pdf_第1页
第1页 / 共125页
某工程施工组织设计.pdf_第2页
第2页 / 共125页
某工程施工组织设计.pdf_第3页
第3页 / 共125页
某工程施工组织设计.pdf_第4页
第4页 / 共125页
某工程施工组织设计.pdf_第5页
第5页 / 共125页
点击查看更多>>
资源描述

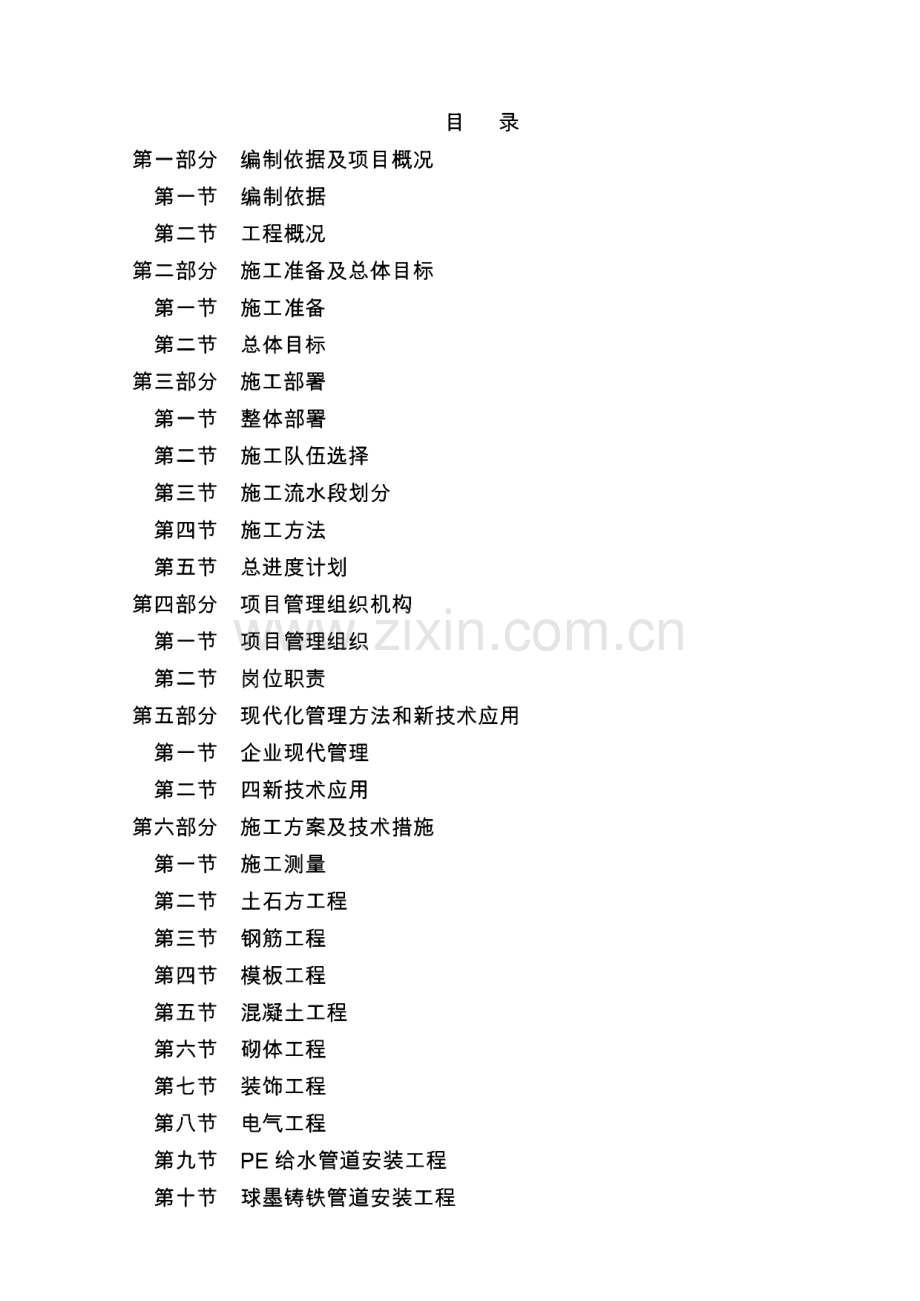

1、目 录第一部分 编制依据及项目概况第一节编制依据第二节工程概况第二部分 施工准备及总体目标第一节施工准备第二节总体目标第三部分施工部署第一节整体部署第二节施工队伍选择第三节施工流水段划分第四节施工方法第五节总进度计划第四部分项目管理组织机构第一节项目管理组织第二节岗位职责第五部分现代化管理方法和新技术应用第一节企业现代管理第二节四新技术应用第六部分施工方案及技术措施第一节施工测量第二节土石方工程第三节钢筋工程第四节模板工程第五节混凝土工程第六节砌体工程第七节装饰工程第八节电气工程第九节PE给水管道安装工程第十节球墨铸铁管道安装工程第十一节钢筋混凝土顶管工程第十二节HD PE双璧玻纹管道工程 第

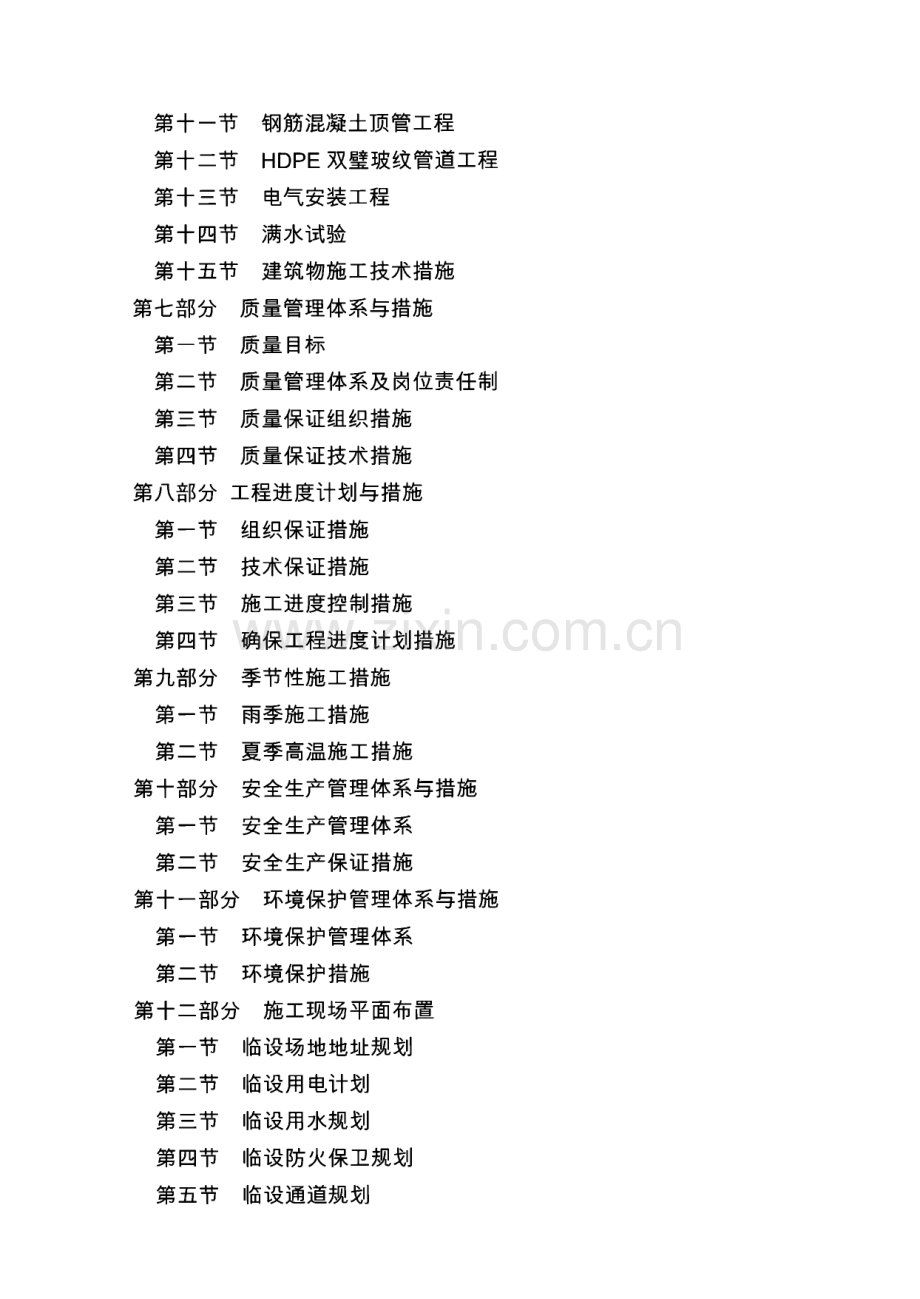

2、十三节电气安装工程第十四节满水试验第十五节建筑物施工技术措施第七部分 质量管理体系与措施第一节质量目标第二节 质量管理体系及岗位责任制 第三节质量保证组织措施第四节质量保证技术措施第八部分工程进度计划与措施 第一节组织保证措施 第二节技术保证措施 第三节施工进度控制措施 第四节确保工程进度计划措施第九部分季节性施工措施 第一节雨季施工措施 第二节夏季高温施工措施第十部分安全生产管理体系与措施 第一节安全生产管理体系 第二节安全生产保证措施第十一部分环境保护管理体系与措施 第一节 环境保护管理体系 第二节环境保护措施第十二部分施工现场平面布置 第一节临设场地地址规划 第二节 临设用电计划 第三节

3、临设用水规划 第四节临设防火保卫规划 第五节临设通道规划第十三部分成品保护措施第十四部分地下管线保护措施附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一部分 编制依据及项目概况 第一节编制依据1.龙头寺公园中水回用工程和龙头寺公园供水系统修缮工程招标文件。2.龙头寺公园中水回用工程和龙头寺公园供水系统修缮工程施工图纸 及工程量清单。3.重庆市政府规定的相关文件。4.我公司现有的技术力量、管理水平及机械设备。5.相关的国家及地方法律、法规、标准、规范和规程。5.1

4、基本要求(D混凝土结构工程施工及验收规范(GB50204-92);给水排水构筑物施工及验收规范(GBJ141-90);电设备安装工程和验收规程(GBJ232-8 2);市政工程施工技术资料管理规定(建设部颁发卜5.2 土石方工程(D土方施工及验收规范(GBJ201-8 3);地基与基础工程施工及验收规范(GB202-8 3);5.3 混凝土硅酸盐水泥、普通硅酸盐水泥(GB175-99)普通混凝土用碎石或卵石质量标准及检验的方法(JGJ53-92)普通混凝土用砂质量标准及检验的方法(JGJ52-92)普通混凝土配合比设计技术规定(JGJ55-92)混凝土结构工程施工质量验收规范GB50204-2

5、002建筑给水排水及采暖工程施工质量验收规范GB50242-2002预制混凝土构件质量检验评定标准(GBJ321-90)(8)混凝土质量控制标准(GB5016492)混凝土强度检验评定标准(GBJ107-8 7)do)混凝土拌合用水标准(JGJ63-8 9);地下防水工程施工及验收规范(GBJ208-8 3);(12)混凝土外加剂应用技术规范(GB119-8 8b5.4 钢筋钢筋混凝土结构用热轧带肋钢筋(GB1499-91);普通低碳钢热轧盘条(GB701-65);混凝土结构设计规范(GBJ10-8 9);钢筋混凝土用热轧光圆钢筋(GB3013-91);钢筋焊接接头试验方法(JGJ278 6)

6、;预应力混凝土工程用热处理钢筋(GB4463-8 4);钢筋焊接及验收规程(JGJ18-96)o5.5 建筑建筑地面工程施工及验收规范(GB50209-95);屋面工程技术规范(GB50207-94);0)砌体工程施工及验收规范(GB50203-98);建筑装饰工程施工及验收规范(JGJ73-91);(5)建筑内部装修设计防火规范(GB50222-95);建筑防腐蚀工程施工及验收规范(GB50212-91);楼面与地面工程施工及验收规范(GBJ209-8 3);(8)装饰工程施工及验收规范(GBJ210-8 3);5.6 管道工程市政排水管渠工程质量检查评定标准(CJJ3-90);工业管道工程

7、施工及验收规范(GBJ235-8 2);第二节工程概况一、工程概述工程名称:龙头寺公园中水回用工程和龙头寺公园供水系统修缮工程工程地点:渝北区龙头寺公园内建设单位:重庆市建龙城市建设工程有限公司设计单位:重庆大恒建筑设计有限公司质量标准:一次性验收合格工期要求:90日历天。二、主要工程量1、中水回用工程控制室土建工程:平整场地39.69 m2,基槽、坑土石方353.05m3,基础、柱、梁、板磴103m3,钢筋26T,屋面防水36 m2,内外墙装饰225 m2,楼地面62.25 m2o2、中水回用工程控制室及污水池安装工程:配线ZR-BV-2.5(4.0)安装240.8 1米,动力照明配电箱安装

8、1台,插座、开关安装15个,灯安装14套,避雷网线83米。APB型侧壁式通风器安 装1台,进出风百叶6个。D N 300D N 8 0网性防水套管安装60个。3、中水回用工程外线管网管井土建及土石方工程:挖沟槽土石方58 07.44m3,回填方5379.25m3,砂垫层401.24m3,闸 阀井、检查井等67座。4、中水回用工程室外管网工程:D N 200D N 300球墨铸铁管124.27m、D e160D e200高密度聚乙烯 管(PE 管)28 08.20m,D 8 00 顶管钢筋硅管 47.0m,D N 300HD PE 管 90.0m,给排水配件195个。5、中水回用工程污水池土建工

9、程:平整场地555.58 m2,实心砖墙21.67 m3,钢筋268.664T,垫层、梁、板、墙商品碎1140.73 m3,墙面、楼地面防水砂浆3215.22 m2,预埋铁件 1.675To6、中水回用工程污水池土石方工程:土石方开挖4413.59m3,土石方回填4963.52m3,余方弃置38 90.04m3。7、供水系统修缮给水管网拆除及恢复工程:拆除地面硬质铺砌380 rrf、恢复地面硬质铺砌380 铺种草皮3720m整理绿化用地3720 m2。8、供水系统修缮给水管网管井土建及土石方工程:挖沟槽土石方4238.54m3;回填方3771.12m3;砂垫层573.38 m3;检 查井、闸阀

10、井、水表井、消防井等共88座。9、供水系统修缮给水管网安装工程:D e110-D e160高密度聚乙烯管(PE管)4167.23m,给水配件514个,消防栓28个。三、地理水文1、地理位置渝北区位于重庆主城东北部,地跨东经1062730”1065758、北 纬2934,45”300722”之间。东邻长寿区、南与江北区毗邻,同巴南、南 岸、沙坪坝区隔江相望,西连北陪、合川区,北接四川省广安地区的邻水 县、华釜市。2、气象条件渝北属亚热带湿润气候区,大陆性季风气候特点显著。具有冬暖春早、秋短夏长、初夏多雨、无霜期长、湿度大、风力小、云雾多、日照少的气 候特点。常年平均气温17.3P。极端最高气温4

11、CTC,极端最低气温-2P左 右。常年平均降雨量1100毫米左右,平均日照1340小时左右,平均无霜 期319天。第二部分 施工准备及总体目标 第一节施工准备 一、技术准备1、组织有关人员熟悉和审查施工图纸和地质勘察报告,明确各分部项 施工要点,参加由建设单位主持召开的图纸会审会议,以进一步领会设计 要求。2、根据建设单位提供的施工图纸进一步完善“施工组织设计“,并编制专 题施工方案。3、编制“施工图预算”,提出各种材料、成品和半成品的详细“材料需求 计划”及确定材料合格供方。当建设方需要时,我们将按照指定的重要材料 厂家、规格、质量、价格进行采购。4、根据建筑市场管理的具体规定,到各部门办理

12、建筑工程施工前相关 手续。5、编制工程(含分部、各分项工程)及材料检验试验计划。二、物资准备1、项目经理部主要管理人员等在工程正式开始施工前至少5天进场展 开工作。2、按照“施工平面布置图”和现场施工需要,建造各项临时设施(包括 办公生活设施、施工临时水、电、材料堆场等),为正式开工服务。3、因该工程量较大、战线长、工期紧,须提前联系组织劳动力、施工 机具和材料进场。创造开工条件。4、根据建筑物的室外设计标高和场地的自然地坪标高,对场地进行平 整。修建场内排水管沟,确定场区内的排水方式和走向。5、根据设计图纸,开始进行钢筋、一般模板工程的材料采购及制作。6、完成施工临时道路、场地的铺设工作7、

13、为便于与外界和场地内联系,现场设电话一部,五部手机。8、开工前准备好施工用水、用电。三、施工机械准备我司在综合考虑工程特点、施工条件、工期、质量等因素的基础上,对施工机械设备及器具的计划详见附表一、二。四、劳动力准备根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作 业队伍进行该工程的施工。1、根据本工程的工程特点、施工进度计划及实际情况,我公司派出本 公司最优秀的成建制的劳务队伍进驻现场,进场前进行入场教育,特殊工 种持证上岗,入场后迅速进入工作状态,我们将保证劳动力的质量和数量 不受季节的影响。具体劳动力计划见劳动力需用量计划表及动态图。2、对工人进行必要的技术、安全、思想和法制

14、教育,教育工人树立“质 量第一、安全第一”的正确思想;遵守有关施工和安全的技术法规;遵守地 方治安法规。3、生活后勤保障工作:在大批施工人员进场前,做好后勤工作的安排,为职工的衣、食、住、行、医等予以全面考虑,认真落实,以充分调动职 工的生产的积极性。五、施工现场准备现场准备工作包括以下内容:1、根据业主提供的坐标点设置工程测量控制网。2、按总平面图设置将水、电引至各施工点。3、排水沟及基槽、坑临边防护。4、现场临建搭设及施工区域内部分道路的硬化。5、施工区域临时围墙及大门的设置。第二节总体目标一、工程总工期目标我公司根据本项目的工程特点和业主确定的工期目标及质量目标,成 立项目经理部。精心组

15、织施工,确保在招标文件要求的工期内完成招标文 件规定的全部内容。项目计划总工期为90日历天。二、工程质量控制目标在工程质量上,严格遵循我公司质量手册,以雕琢艺术品的理念对 待工程中的每一个细节,严格做好材料选择、细心做好过程控制、精心做 好成品保护,实现以下质量目标:达到国家质量验收标准的合格等级,力争优良。遵守有关主管部门对工地防火要求。确保工程施工噪音不超过有关规范要求。三、安全、文明施工目标我公司的安全生产、文明施工的管理目标是:杜绝重大工伤死亡事故 的发生,轻伤出现率在0.05%内,实现地市级“文明工地向社会展示我公 司形象,体现工程项目部总体施工管理水平。四、环境保护目标保护工程现场

16、的良好排水条件,排水渠道须经业主认可,有固定的排 水路径,禁止无组织排放,禁止泥浆直接排放。确保施工期间余土,建筑垃圾的处置要按照监理、业主核准的地点、方式处理,运载车辆离开工地前进行彻底清扫,禁止脏车出场,保证道路、设备机具的清洁。确保整个施工现场的良好卫生条件,卫生和健康条件要符合当地卫生 部门或主管部门的要求。第三部分施工部署 第一节整体部署本工程工期紧,任务重,施工部署按照“先下后上、先土建后安装,先 结构后装饰,同时与管网并列施工”的原则,实行平面分区,立体分层,流 水施工的施工方法,按照系统工程原理,精心组织各工种、各工序的作业,对工程的施工过程、进度、资源、质量、安全、成本实行全

17、面管理和动态 控制。在施工中,确定以地下室及住宅主楼施工为关键线路。为突出重点,明确目标,将工程施工分为六大阶段。第一阶段:施工准备阶段。重点做好场地交接和施工前测量准备,调 集人、材、物等施工力量,进行施工平面布置,图纸会审,办理开工有关 手续,做好技术、质量交底工作,目标是充分做好开工前的各项准备工作,争取早日开工。第二阶段:建筑物及构筑物基槽施工阶段。由于工程刚开工,此阶段 主要是组织、协调,使施工尽快趋于正常,做好现场的排水工作。第三阶段:建筑物及构筑物主体施工及安装施工阶段。此阶段为工程 施工的高峰期。此阶段为工程竣工的关键阶段,是文明施工和安全生产较 难控制的阶段,重点要做好各方的

18、协调工作。第四阶段:防水与及装修施工阶段。第五阶段:工程全面收尾阶段。目标控制在2014年7月26日竣工。根据本工程实际情况及有关特殊要求,为保证工程各分部分项有序穿 插进行以及工程顺利的按期完成。抓住影响工程顺利进行的主要矛盾,制 定以下施工顺序:1、管网工程基槽一管道安装一井砌筑或浇筑-试验-回填一验收2、中水处理站及总控室基础-主体-屋面-装饰装修-水电安装-散水-环境工程。第二节施工队伍选择1.瓦工作业队:负责建筑物及构筑物砌筑工程、内外墙抹灰、面砖及地 砖的施工。2.结构施工队:负责建筑物及构筑物基础及主体结构工程的施工。3.木工作业队:负责模板工程的施工。4.架子工作业队:负责各种

19、脚手架工程的施工。5.管道安装作业队:负责室外给排水管道工程的施工6.油工作业队:负责总控室内墙漆及其他油漆施工。7.防水作业队:负责屋面、地面及墙面防水工程的施工。8.水电安装作业队:负责给排水及电气、通风等工程的施工。第三节施工流水段划分总体上本工程划分为建筑物和构筑物各为一个工作面,其中构筑物以 划分四个施工段,分别同时流水施工。施工流向采取自下而上,与此同时,穿插进行架工、模板工、钢筋工、磴工等工种进行现浇磴施工,主体完成 后及时进行填充墙和内墙抹灰,各工种相互协作配合流水性完成施工任务。第四节施工方法1.中水处理站基础采用筏板基础,总控室感出采用独立基础+基础梁。2.运输:中水回用主

20、管道、中水处理站进水管道、溢流管道、超越管 道均属埋地施工,采用人工配合起重机吊装;总控室及中水处理池均为地 下一层和地上一层,除硅采用泵送外,其余材料均采用人工运输;3.梁、柱、剪力墙及钢筋磴检查井模板均采用18 mm厚胶合板组合模 板,板模采用18 mm厚优质胶合板。4、钢筋现场制成:柱筋采用电渣压力焊接头,水平筋(P16以上采用 机械直螺纹接头,水平筋16以下采用双面搭接焊接头,o5、混凝土:由商品乙公司供应,汽车泵输送。6、脚手架:采用落地式综合钢管脚手架,立面用安全网封闭。第五节总进度计划本工程计划开工日期2014年4月28日,按总工期90日历天编制施工 进度表,具体工期控制详见附表

21、四。为保证工期进度,我公司将采取以下保 证措施:1、提高劳动生产率:不断提高劳动生产率,对于挖掘企业劳动潜力,提高产量,缩短工期、增加利润都具有重要意义。2、提高机械设备的利用率:首先配置足够的施工机械设备,以满足施工 生产日益增长和机械化水平提高的要求。其次要充分发挥施工机械的效能和 安全生产必须保持完好的状态,保证正常运转,有效利用作业时间以及充分 使用机械能力。3、加强质量控制:不断提高工人施工技术水平,改进施工工艺和操作 方法,严格控制各道工序,严格执行工程质量检查验收制度,同时认真严 格按图施工,确保一次成优,以避免因质量问题返工而影响工期。4、加强安全管理:确保施工操作安全,为施工

22、人员提供安全的操作环 境。避免由安全问题而影响工期进度。5、加强后勤保障工作:确保每个参战人员吃好、住好、休息好。6、保证劳动力供应:开工前,同公司所属的劳务公司签订劳务合同,确 保劳动力按进度需要保质保时入场。施工中配备充足劳动力,以保证施工作 业的需要。7、保证材料供应:开工前进行市场采价及货源的调研和优选工作,根 据施工进度计划订出材料的需用计划,并根据计划同材料供应部门签订购 货合同,明确责任。8、采取平面流水作业及立体穿插施工方法:立体合理穿插的办法来缩短 工期。9、充分利用施工空间差和时间差展开各工种流水交叉作业。装饰施工 征得设计同意前提下在主体施工完六层后提前插入施工,室外工程

23、在装饰 施工阶段插入展开。10、严格把住各工序质量关,每道工序开工前有交底,先做样板,中 间检查、督促,事后有验收,杜绝发生质量问题而造成返工延误工期。11、为保证工程进度所需的劳动力,维持正常生产,施工期间所有节 假日均正常施工,对节日坚持上班的所有员工发放节日加班补助费,提高 他们的工作积极性。第四部分 项目管理组织机构 第一节项目管理组织本工程按项目法组织施工,所派项目经理具有丰富的施工管理经验;项目总工选派有较高技术管理水平和沟通能力较强的工程技术人员任本项 目总工程师。根据工程特点,组建精干项目经理部,对本项目的人、财、物按照项目法施工管理的要求实行统一组织,统一布置,统一计划,统一

24、 协调,统一管理,并认真执行I S09001质量标准,充分发挥各职能部门、各岗位人员的职能作用,认真履行管理职责,确保本项目质量体系持续、有效的运行。通过我们科学、严谨的工作质量和项目管理经验,确保实现 合同规定的工期、单位工程确保一次性验收合格,现场达市级文明安全工 地的预定目标。项目部班子主要成员及各主要组室的职责:1.领导班子:由项目经理、项目总工程师组成,负责对工程的领导、指 挥、协调、决策等重大事宜,对工程进度、成本、质量、安全和创优及现 场文明施工等负全部责任。2.技术组负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工

25、程变更,及时收集整理工程技术档案,组织材料检验、试验、施工试验和施工测量,检查监督工序质量,调整工序设计,并及时解决施工中出现的一切技术问 题。3.施工组:负责组织施工组织设计实施,制定生产计划,组织实施现场 各阶段的平面布置,安全文明施工及劳动组织安排,工程质量等施工过程 中各种施工因素管理。4.质安组:负责施现场安全防护、文明施工、工序质量日常监督检查工 作。5.物资组:负责工程材料及施工材料和机械、工具的购置、运输,监督 控制现场各种材料和工具的使用情况等。6.机械组:负责施工机械调配、进场安装及维修、保养等日常管理工作。7.核算组:负责工程款的回收,工程成本核算,工程资金管理,编制工

26、程预算、决算,验收及统计等工作。8.综合办公室:设专人负责接待工程周边群众来访、协调、解决施工扰 民问题等事项;负责文件管理,劳资管理,后勤供应及与地方政府管理部 门的对外工作联系及接待工作。9.保卫组:负责施工现场治安保卫、防火消防工作。第二节岗位职责一、项目经理1.项目经理是公司总经理在该工程上的委托人,负责施工现场的生产、安全、经营、质量等管理工作。2.严格履行工程施工合同,确保工程质量、安全、进度要求;3.领导、监督并保证质量体系的有效运行,确保质量目标的实现;4.制定项目部工程质量和安全生产责任制等内部管理制度,明确岗位职责并督促检查,同时接受公司职能部门的管理;5.统筹劳动力、物资

27、和施工机具等资源,做好工程质量、安全、进度和 成本控制;6.负责施工过程质量控制,过程检验和试验、最终检验和试验,工程防 护和交付以及服务的实施;7.负责组织新员工上岗位培训,组织全体员工质量安全学习,确保各类 施工人员持证上岗;8.负责使顾客满意及施工后的保修服务;9.负责与甲方、监理、安装及其他专业施工队伍的配合与协调。二、技术负责人1.协助项目经理贯彻实施公司质量管理体系;2.负责现场的技术、质量管理和相关质量记录的收集整理文件。3.负责编制项目质量计划、施工组织设计和各类专题施工方案。负责组 织项目的图纸预审、会审、技术变更工作,在分部分项工程施工前进行技 术交底;4.负责或参与对不合

28、格品的评审、处置及制定相应的纠正、预防措施;5.负责“四新”技术的应用和推广工作;6.负责项目部数据分析的应用、指导工作;7.负责项目部计量管理工作,参与现场标识管理工作;8.负责特殊过程的确认和控制;9.负责与业主、监理单位、设计院等部门联络处理有关问题;10.负责施工过程质量控制,过程检验和试验、最终检验和试验,工程 防护和交付以及服务的实施;11.负责工程资料收集、整理、报验工作等。三、测量员1.紧密配合施工,坚持实事实是、认真负责的工作作风;2.测量前需了解设计意图,学习和校核图纸;了解施工部署,制定测量 放线方案;3.会同建设单位一起对红线桩测量控制点进行实地校测;4.测量仪器的核定

29、、校正;5.与设计、施工等方面密切配合,并事先做好充分的准备工作,制定切 实可行的与施工同步的测量放线方案;6.须在整个施工的各个阶段和各主要部位做好放线、验线工作,并要在 审查测量放线方案和指导检查测量放线工方面加强工作,避免返工;7.验线工作要主动。验线工作要从审核测量放线方案开始,在各主要阶 段施工前,对测量放线工作提出预防性要求,真正做到防患于未然;8.准确地测设标高;9.负责垂直观测、沉降观测,并记录整理观测结果;10.负责及时整理完善基线复核、测量记录等测量资料。四、施工员1.具体组织质保体系的有效运行,严格执行施工程序,保证按照设计图 纸、标准、规范及批准的工艺文件进行施工;2.

30、坚持每天深入现场,监督检查各专业作业面及施工班组质量、安全、进度、文明施工情况,发现问题并及时整改;3.组织班组按时、按质、按量完成施工负责人下达的施工任务;4.严格执行施工图纸技术交底工艺规程和规范要求,确保各检验批、分 项工程等质量指标实现;5.坚持实行施工过程自检、互检,如实填写原始质量记录;6.负责做好产品标识,工程保护和服务工作;7.组织班组人员进行安全学习落实安全措施,不野蛮施工和违章指挥;做到文明施工,确保“工完场清五、安全员1.协助项目经理负责现场安全管理工作,对安全管理直接责任;2.参与本工程安全管理制度的制定并具体负责组织实施;3.负责现场安全管理工作的业务指导;4.检查落

31、实各项安全管理措施及安全技术交底措施;5.在安全管理上独立行使职权,每天检查巡视施工现场,随时制止任何 安全违章行为;6.负责安全统计报表的编制及上报。六、质检员1.负责监督项目部贯彻实施质量管理体系和质量改进措施;2.负责对特殊过程进行技术复核;3.负责分项工程检验和质量等级核定,参与分部工程和工程最终预验工 作;4.对施工过程中质量进行监督、检查,严格把好质量安全检验关,确保 按照图纸、规范、批准的方案及工艺文件进行施工;5.参与对不合格品的评审和处理,并负责一般不合格品的验证;6.负责对工程潜在不合格因素的预防和纠正措施的跟踪检查;7.参与图纸预会审和工程质保资料、评定资料的管理工作;8

32、.参与工程回访回修工作。七、资料员1.收集整理齐全工程前期的各种资料;2.按照文明工地的要求,及时整理文明工地资料;3.做好本工程的工程资料并与工程进度保持同步。4.工程资料应认真填写,字绩工整,装订整齐;5.填写施工现场天气晴雨、温度表;6.登记保管好项目部的各种书籍、资料表格;7.收集保存好公司及相关部门的会议文件;8.及时做好资料的审查备案工作。9.参加重庆市档案馆组织的档案培训。第五部分现代化管理方法和新技术应用 第一节企业现代管理 一、计算机应用和管理技术我公司在施工中大力应用计算机管理技术,利用计算机的高速、准确 和大容量的特点,对工程中的各类文件和数据资料等进行管理。应用各种 经

33、营管理软件,提高工程的管理水平;使用技术软件为施工技术提供方便、快捷、准确、合理的计算和方案;使整个工程施工过程体现出高度信息化,高度计算机化。二、项目管理控制技术项目管理控制是把各种资源应用于项目,以实现项目的期望目标。资 源包括人、材料、机械、资金、科学技术和市场等。期望目标包括时间、费用、质量和信誉等。我公司在项目管理过程中,应用先进的项目管理控 制软件,通过“施工进度与累计工作量曲线了工程计划工力与实际工力曲线“工程实际资金与计划资金曲缓的动态控制,实现施工项目在预期的人员组 合、预期的工期、预期的资金内实现预期的质量目标、预期的经济目标。第二节四新技术应用在本项目工程施工中,我公司广

34、泛应用“建设部推广的建筑业十项新技 术”及建设部近几年公布的“科技成果推广转化项目O1、采用新型模板,满足混凝土施工要求采用胶合木模板及其支撑体系,提高模板制作质量和施工技术水平。因地制宜发展多种支模方法。自行开发制作的各种系列模板及其支撑体系 成功的运用在以往污水处理站工程的施工中,极大的提高了混凝土的外观 质量。这些模板具有牢固可靠、拼装方便、施工快速的优点。在本工程中,我公司将优化模板相互连接形式及模板边加工方法,使浇筑出的混凝土内 部更密实、外表更美观。2、高性能混凝土技术根据工程特点,应用“高效复合防水剂”及其它掺和料配制补偿收缩混凝 士。“高效复合防水剂”具有膨胀性能高、碱含量低、

35、对养护条件要求宽松、质量稳定等优点,是一种安全耐久性好的抗裂防水外加剂。补偿收缩混凝 土可实现混凝土结构自防水,取消外防水;扩大大体积混凝土温控范围,控制温差裂缝,具有良好的抗裂防渗效果。3、新型管材应用本工程采用新型管材较多,应用于建筑给水及排水管道,具有耐腐、质轻、美观、便于管理等优点。我公司具有一定的安装经验掌握了管材的 特点,具有成熟的安装方法,能够保证管道的安装质量。对于新推广的管 材,我公司已充分了解其材料特性和基本安装技术,工程一旦开工,我们 将快速优质地完成各种管道施工。第六部分施工方案及技术措施根据本工程的实际特点和重要性,我公司有针对性的组织编写了项目 的施工技术措施。第一

36、节施工测量本项目为多种构筑物、建筑物、各种管线及绿化组成的综合工程,施 工过程中对测量工作要求很高。我们在工程的施工中合理调配测量设备、人员,使测量工作完满达到预期目标。1.组建测量组项目部将组建一个经验丰富、业务水平高的测量组。测量组设组长1 名,测工2名。测量组长由具有丰富测量施工经验的测量工程师担任,可 熟练地使用测量全站仪进行坐标定位。测量组在项目总工程师领导下进行 全厂范围内的施工测量工作。测量工作组织及人员分工如下:项目部总工程师对测量规范及测量文件充分学习掌握,并依此制定项目部针对本项目 的具体测量方案。领导项目部的测量工作,对具体工作实行监督指导。测量组长认真依据国家工程测量规

37、范及本项目测量方案,接受项目部总工程师 的领导,具体布置测量组人员的工作分工。负责组织现场的测量复核工作,负责与竣工测量单位的协调配合。测量员接受测量组长的领导,认真学习施工图纸及本项目测量方案,不断提 高业务水平。负责现场测量工作的具体操作,直接准确地为现场提供服务,对自己所进行的测量工作负责。2.测量施工接桩、布置轴线及高程控制桩进场后,立即进行由业主提供的本项目平面控制点、高程控制点的接 桩任务,并布置场区内的平面坐标控制网及高程控制网。场区的高程控制网布设成闭合环线,对于重点平面控制点及高程控制 点浇筑混凝土墩进行加固保护(混凝土墩深1m,长和宽各0.6m),并设立 红色警示牌,提醒车

38、辆及行人注意。控制点每月进行核测一次,遇有大风、大雨及降雪天气后加测一次,检查控制点的变化情况,如有异常及时予以 调整或平差。2.1 原始地形、地貌测量测量接桩后,立即进行本标段范围内原始地貌的测量工作,并绘制出 详细的成果图,为以后土方施工等提供依据。2.2 施工过程中的测量工作各构筑物施工过程中要依照施工图纸,认真钉出各单元仓的边线、分 仓线、温度缝轴线、侧墙中心线,并延伸至各单元仓以外。并且将控制点 浇筑混凝土墩进行加固保护(混凝土墩深1m,长和宽各0.6m),并设立红 色警示牌以提醒注意。地基、垫层、基础、侧墙的高程线随工序的施工随 时定出,确保施工要求。建筑物施工过程中要依照施工图纸

39、,认真定出各道墙的轴线,严格控 制防潮层、地梁、圈梁、门口、窗口、楼板等的高程线。构筑物附属管线施工过程中要依照施工图纸,认真定出管线中心轴线 及管线流水面的高程线。3.测量复核测量组在项目总工程师领导下,严格依据污水厂站验收程序组织专人 进行各道工序的测量复核。施工过程中的测量复核记录做到清晰、规范,并由测量组长每周检查一次,有关测量复核情况,每月由测量组长汇总报 项目部总工程师审阅。4.竣工测量项目部应根据施工进度选择有测量资质的人员组成竣工测量小组,并 报请工程师单位审批。竣工测量小组进入施工现场后,项目部测量组与竣 工测量单位密切配合,按相关竣工测量的程序,使竣工测量有序进行,尽 早完

40、成。5.测量设备年检、维修及保护、更新对测量设备依据中华人民共和国计量法及其它实施细则的要求定 期检验,检验工作由测量组长具体负责,质测科计量员协助。施工过程中,经常检测水平仪i角,发现精度达不到规定要求时,或发 现仪器设备异常,测量组及时对设备或仪器进行封存,尽早送至定点维修 单位进行维修。对测量设备加强保护意识,轻拿轻放,并由专人使用和保管。在工程 进行过程中,对使用时间过长,维修后精度仍达不到要求的设备及仪器,由测量组长提出申请,履行有关审批程序后,及时进行报废更新,旧设备 按公司要求做回收处理。6.测量过程中与工程师的配合在开始测量前48小时前,及时通知工程师,以便工程师在场检查。在

41、测量过程中做好与工程师的配合工作,尊重工程师,支持其工作,认真听 取工程师单位对测量工作的意见,及时改进工作中的不足之处。及时将布设好的平面控制网及高程控制网资料,报工程师审批,并邀 请其到现场进行实地核测,在得到工程师批准后方可使用。在施工过程中,对需要报工程师进行复核的工序或部位,认真填报有关表格,及时上报工 程师。施工过程中随时接受工程师的复核及日常检查。第二节土石方工程土石方开挖前5天,我方将拟定的土石方开挖施工方案报请本工程师 批准,该方案包括:土石方工程开始前我方复测的地面标高资料、图纸,土石方开挖、回填顺序及工期安排,必须进行的施工降水的系统设计、安 装、操作程序,土石方开挖、运

42、输、回填及压实方法,根据设计图纸对施 工范围内的地下管线进行物探调查时,探坑的位置、尺寸,地下管道交叉 处回填土方法。待方案批准后我方首先对施工范围内的地下管线进行物探 调查,并将调查结果向相应的管理单位核实后,报工程师备案。1.施工排水工程构筑物及建筑物基坑开挖及基础施工时,如遇雨季,为保证施工 的正常进行,需采取必要的排水措施。构筑物及建筑物基坑在沿槽底口线布置上口宽0.6m、下口宽0.4m、深0.4m的排水边沟,并有一定坡度坡向集水井。集水井直径1.2m深1.5m,井内各放置一台(p100潜水泵,排水出路根据现场总体排水布置而定。2.基坑开挖施工基坑开挖范围、开挖深度及宽度严格按照设计图

43、纸要求,执行相 应的国家及地方技术标准。构筑物土方采用机械开挖,人工配合,按规范放坡,工作间宽2.0m。施工时先挖至设计基底以上0.2m,余下的0.2m由人工清挖。对开挖出的地基及时布点进行钎探,钎探梅花状布点间距1.5m,钎探 前由质控人员做好探点编号,每点每300mm 一层,分层记录锤击数。在基坑开挖过程中,如遇不明地下障碍物,或地基出现与设计不符现 象,及时与工程师单位及建设单位有关人员联系,征求设计单位意见,确 定适当的处理方法并经实施处理后,可进行下一步施工工序。3.设置马道根据现场环境及临时路布置情况,在基坑适当位置设马道,马道宽度 和坡度满足施工要求。4.土方回填土方回填在结构外

44、观及满水试验经工程师检查验收合格后进行。回填 土选择开挖出的土方选料进行,还土前检验土质(土类、含水量等),并满 足招标文件和GBJ201-8 3的要求。基坑结构外侧大面积土方采用推土机分 层摊铺,机械碾压;在机械回填及碾压不到的部位,配合人工摊铺,采用 蛙式打夯机夯实。每层虚铺厚度不超过250mm;每层成活后,进行密实度 检测。基坑回填土密实度需达到GBJ2018 3的要求。第三节钢筋工程1.钢筋采购及进场检验钢筋均采用符合国家标准的产品。到场钢筋必须附有出厂合格证及试 验报告单,钢筋进场后由项目部质测科负责按现行国家有关标准的规定,抽取试样,做力学性能试验,合格后方可使用。2.钢筋的存放钢

45、筋按照级别、直径、炉号、试验与否分类堆放,已试验合格的钢筋 挂白色标牌,尚未试验钢筋挂黄色标牌;已试验不合格钢筋挂红色标牌,并设置单独存放区,及时清退出厂。钢筋码放时,其下部垫好方木,距地面150mm并应保证钢筋不变形,钢筋上面覆盖苫布,保证待用钢筋清洁无污染、无锈蚀。3.钢筋的加工钢筋采用集中加工,加工前由施工员绘制下料表,经工号负责人审核 后,交于现场的钢筋加工厂进行加工。钢筋加工前,钢筋厂负责对弯曲的钢筋调直并清除污锈,加工时首先 制做样筋,下料结束后,挂蓝色料牌,经项目部质检人员检验合格后,使 用专用车辆运至现场使用。4.筋接头处理进场钢筋在钢筋加工厂下料前,采用钢筋对焊机进行闪光对焊

46、,然后 根据运输条件及图纸要求下料,尽可能减少现场焊接数量。现场钢筋对接时,直径大于q)16时水平筋用窄间隙焊或锥螺纹接头,竖向筋用电渣压力焊或锥螺纹接头。无论采取哪种接头形式,均做到满足现行国家标准钢筋焊接及验收 规程的要求。5.筋绑扎安装基础钢筋绑扎之前,认真学习图纸。由钢筋班长与工号施工员一起依 据设计图纸,在垫层混凝土上用墨线弹出每根钢筋位置;侧墙钢筋绑扎前,依据设计图纸,每隔2m左右立起一组竖向钢筋用粉笔点画出其它筋位置。钢筋的保护层、间距、定位和设计图及相关规范要求一致。钢筋绑扎时,严格按照标示的位置布筋,对号入位。所有构筑物,为 防止绑扎过程中及绑扎完毕后,钢筋移位或变形,无论是

47、基础钢筋还是侧 墙钢筋,均加设支撑梯架。梯架事先由钢筋工按照基础厚度及侧墙宽度计 算加工,基础钢筋梯架间距为1.0m1.2m,其端部及中间每隔4m6m 设一道三角形支架,以防支架变形,侧墙钢筋梯架间距不得大于2.0m。钢筋绑扎过程中,如钢筋位置与预留孔、预埋管位置冲突时,不得将 钢筋割断,而是将钢筋做成缓弯,从预留孔、管四周绕行。钢筋垫块由钢筋工放置,在基础或侧墙直墙段,每平方米加垫块不少 于一块,在侧墙拐角或有斜八字凸出段另外加倍放置垫块,垫块呈梅花状 并与钢筋绑牢。钢筋垫块由专人负责集中加工,其强度等级与结构混凝土相同,配比 由公司试验室试配。垫块厚度根据设计图纸要求的钢筋保护层厚度确定。

48、垫块加工完毕后,经项目部质控人员验收后存入专用料库,使用时依照程 序进行发放。第四节模板工程污水处理站混凝土结构不同于一般混凝土工程,不仅要求混凝土达到 其技术等级指标,而且要求其浇筑完成后,保持其颜色一致,混凝土表面 平滑、顺直、美观,不得有错台、漏浆现象,尤其是其几何尺寸必须精确,以满足工艺设备精度要求,对模板本身要求较高。1.模板的主要控制点保持模板平整、直顺;拼缝严密不漏浆,无错台现象;模板表面光 洁无锈。模板及其支撑体系、网度、强度安全可靠;在浇筑混凝土施工荷载 作用下无超标变形,确保混凝土施工成形后几何尺寸准确。止水带模板保证止水带位置准确。侧墙与基础混凝土的施工缝无漏浆、“流泪”

49、现象。适应工期要求,能快速进行模板拼装及拆卸。2.模板施工顺序一般原则模板施工顺序:垫层模板-基础模板一侧墙及挑檐(或顶板)模板各部位模板施工顺序:基础模板:(基础钢筋绑扎)一周圈模板-“踢克”(导向墙)模板墙体模板:内侧模板一(墙体钢筋)-外侧模板一挑檐模板模板的施工垫层模板垫层设计厚度一般为100mm,现场需要尽可能一次大面积浇注出来,以提供更多的施工工作面,而且垫层面层的平整度要求较高,所以垫层模 板要求拆卸快速,并且能够为施工提供一个好的基准参照面。垫层混凝土模板采用10#槽钢或方木,槽钢或方木在使用前进行调直 整平。支模时,挂高程线,使槽钢或方木顶面即为要浇筑垫层顶面。模板拼装及支撑

50、图由项目部工程科绘制拼装及支撑图,经项目总工程师审核后照图施工。每个构筑物针对其不同部位不同受力特点结合现场周边施工环境综合 考虑,做到模板拼装合理简洁、简单实用,支撑体系稳固安全。模板施工本标段主要构筑物水池为矩形池体,对混凝土的棱角、横竖边线要求 很高,故采用专制大型胶合木模板组合系列。模板支搭时套取市政“SZ”系 列模板支撑体系。水池为矩形池体,池体由若干块壁板组成,壁板栽入基础的杯口中,壁板板缝再封模填筑混凝土,完成池体的封闭。池体壁板要先预制加工,因为壁板的特殊型式及在壁板的三侧要预留出钢筋,所以壁板模板专门加 工成异型模盒。初沉池、二沉池的杯口为一次现浇完成,而且杯口的内外 侧弧度

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
