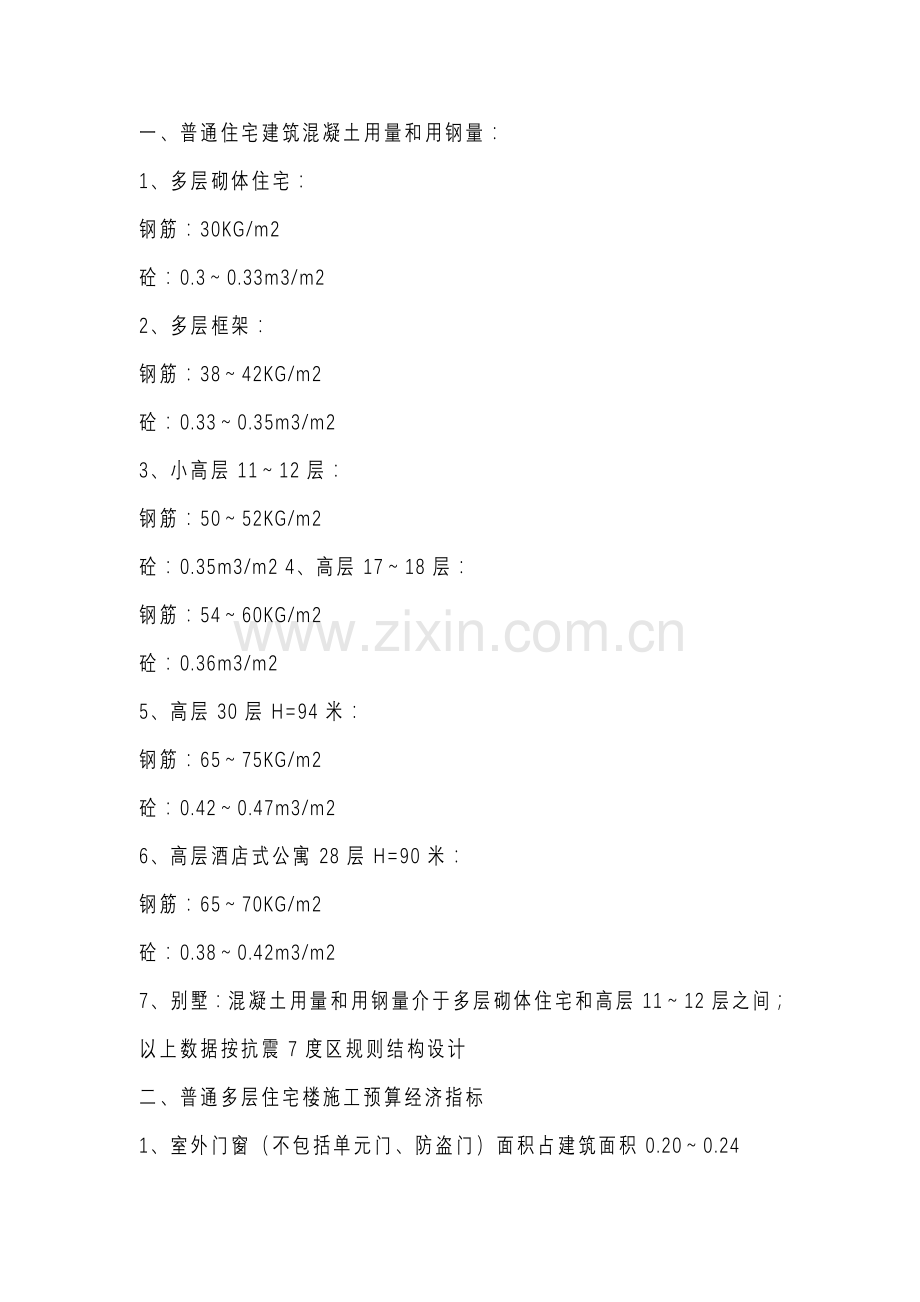

1、一、普通住宅建筑混凝土用量和用钢量:1、多层砌体住宅: 钢筋:30KG/m2 砼:0.30.33m3/m2 2、多层框架: 钢筋:3842KG/m2 砼:0.330.35m3/m2 3、小高层1112层: 钢筋:5052KG/m2 砼:0.35m3/m2 4、高层1718层: 钢筋:5460KG/m2 砼:0.36m3/m2 5、高层30层H=94米: 钢筋:6575KG/m2 砼:0.420.47m3/m26、高层酒店式公寓28层H=90米: 钢筋:6570KG/m2 砼:0.380.42m3/m2 7、别墅:混凝土用量和用钢量介于多层砌体住宅和高层1112层之间;以上数据按抗震7度区规则结

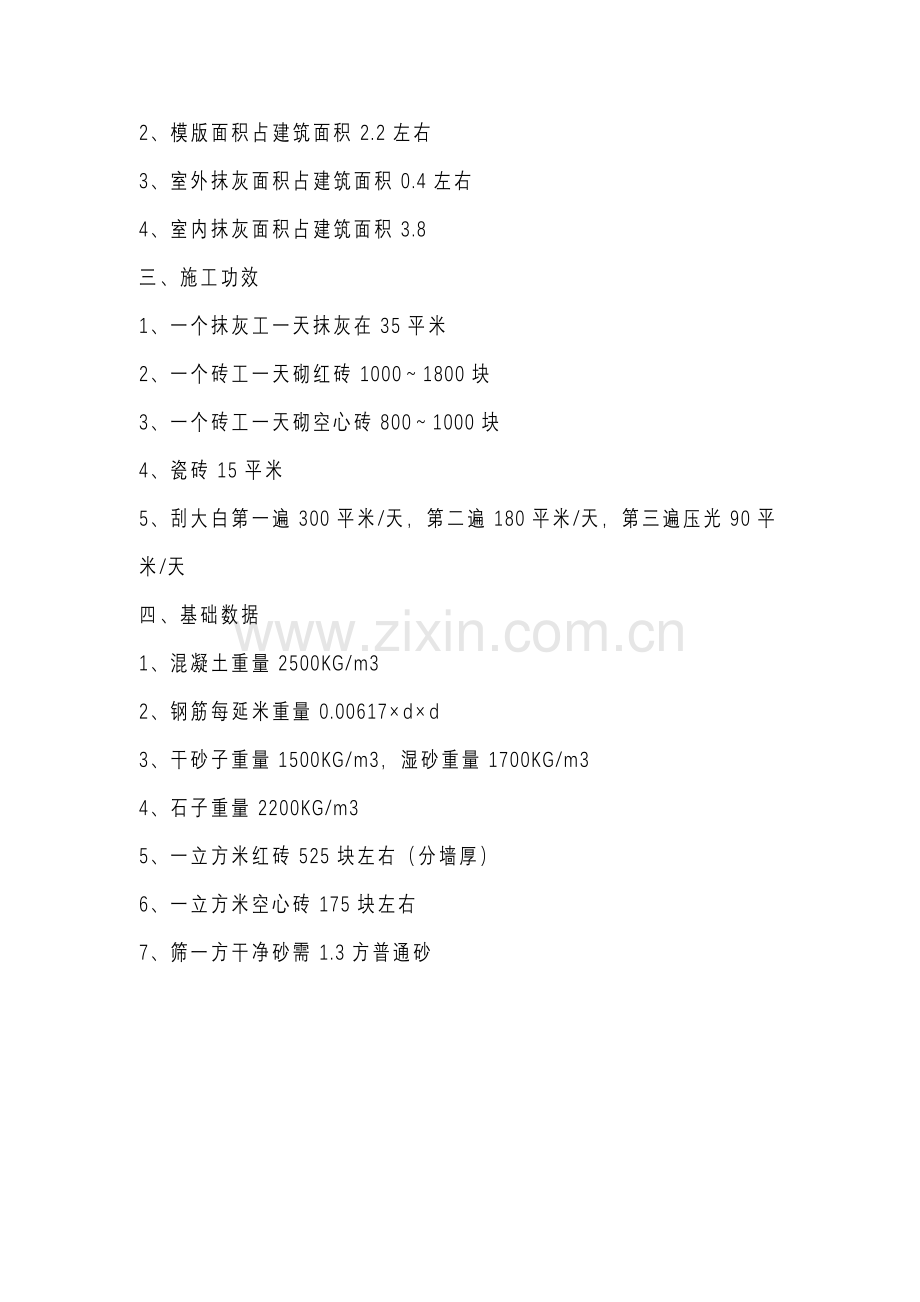

2、构设计 二、普通多层住宅楼施工预算经济指标 1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.200.24 2、模版面积占建筑面积2.2左右 3、室外抹灰面积占建筑面积0.4左右 4、室内抹灰面积占建筑面积3.8 三、施工功效 1、一个抹灰工一天抹灰在35平米 2、一个砖工一天砌红砖10001800块 3、一个砖工一天砌空心砖8001000块 4、瓷砖15平米 5、刮大白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天 四、基础数据 1、混凝土重量2500KG/m3 2、钢筋每延米重量0.00617dd 3、干砂子重量1500KG/m3,湿砂重量1700KG/m3 4、石
3、子重量2200KG/m3 5、一立方米红砖525块左右(分墙厚) 6、一立方米空心砖175块左右 7、筛一方干净砂需1.3方普通砂 建筑程序歌要想建设效果好, 选择队伍要招标。中标以后订合同, 免得约束无依照。协议内容应详尽, 权利义务与违约。甲方按时交图纸, 会审图纸别忘掉。施工单位做“两算”,人工机械和材料。施工现场先平整, 线外两米要接牢。找好方位来放线, 按着规定挖地槽。先做垫层后基础, 地梁一般三百高。基础部位有洞口, 具体位置图示标。做完基础砌墙体, 二者之间有防潮。砖墙砌体要牢固, 首层砂浆强度高。制作圈梁支模板, 顶浆上板提工效。三毡四油来防水, 顺水坡度二分毫。人工排水落水管
4、, 自然排水檐板包。外墙做完做勒脚, 勒角间隔有线条。外墙根部有散水, 六米伸缩紧记牢。室外完工转室内, 水暖安装第一招。中级抹灰分两层, 砂灰打底后麻刀。先做屋面后墙裙, 墙裙下面有踢脚。厨浴厕所精装修, 瓷砖地砖不可少。素灰打底贴稳固, 厕浴底部谨防潮室内最后做地面, 磨石机遇要抓好。门窗安装上油漆, 接通水电待结交。交工之前要验收, 自检用户共同瞧。如有不妥再返修, 执行合同勿动摇。建行留足包修金, 保期维修不烦恼。按时结算保工期, 争创国家全优号! 室内设计常用尺寸2007-9-9 22:28:00有时候一直找不到,把它贴这里以后好找1、墙面尺寸(1)踢脚板高;80200mm。(2)墙
5、裙高:8001500mm。(3)挂镜线高:16001800(画中心距地面高度)mm。2餐厅(1) 餐桌高:750790mm。(2) 餐椅高;450500mm。(3) 圆桌直径:二人500mm二人800mm,四人900mm,五人1100mm,六人11001250mm,八人1300mm,十人l500mm,十二人1800mm。(4) 方餐桌尺寸:二人700850(mm),四人1350850(mm),八人2250850(mm),(5) 餐桌转盘直径;700800mm。餐桌间距:(其中座椅占500mm)应大于500mm。(7) 主通道宽:12001300mm。内部工作道宽:600900mm。(9) 酒吧
6、台高:900l050mm,宽500mm。(10) 酒吧凳高;600750mm。3商场营业厅(1)单边双人走道宽:1600mm。(2)双边双人走道宽:2000mm。(3)双边三人走道宽:2300mm。(4)双边四人走道宽;3000mm。(5)营业员柜台走道宽:800mm。营业员货柜台:厚600mm,高:800l000mm。(7)单*背立货架:厚300500mm,高:18002300mm。双*背立货架;厚;600800mm,高:18002300mm(9)小商品橱窗:厚:500800mm,高:4001200mm。(10)陈列地台高:400800mm。(11)敞开式货架:400600mm。(12)放射
7、式售货架:直径2000mm。(13)收款台:长:1600mm,宽:600mm4饭店客房(1)标准面积:大:25平方米,中:1618平方米,小:16平方米。(2)床:高:400450mm,床*高:850950mm。(3)床头柜:高500700mm;宽:500800mm。(4)写字台:长;11001500mm;宽450600mml高700750mm。(5)行李台,长9l01070mm宽500mm高400mm。衣柜:宽:8001200mm高16002000mm深500mm。(7)沙发:宽:600800mm高:350400mm*背高1000mm衣架高:17001900mm。5卫生间(1)卫生间面积;3
8、5平方米。(2)浴缸长度;一般有三种1220、1520、1680mm;宽;720mm,高450mm。(3)坐便;750350(mm)。(4)冲洗器:690350(mm)。(5)盟洗盆:550410(mm)。淋浴器高:2100mm。(7)化妆台;长:1350mm;宽450 mm。6会议室(1)中心会议室客容量:会议桌边长600(mm)。(2)环式高级会议室客容量;环形内线长700l 000mm。(3)环式会议室服务通道宽:600800mm。7交通空间(1)楼梯间休息平台净空:等于或大于2100mm。(2)楼梯跑道净空:等于或大于2300mm。(3)客房走廊高;等于或大于2400mm。(4)两侧设
9、座的综合式走廊宽度等于或大于2500mm。(5)楼梯扶手高;8501100mm。门的常用尺寸:宽:8501000mm。(7)宙的常用尺寸;宽;4001800mm,(不包括组合式窗子)窗台高;8001200mm。8灯具(1)大吊灯最小高度:2400mm。(2)壁灯高:15001800mm。(3)反光灯槽最小直径:等于或大于灯管直径两倍。(4)壁式床头灯高:12001400mm。(5)照明开关高:1000mm。9办公家具(1)办公桌:长:12001600mm:宽:500650mm 5高;700800mm。(2)办公椅:高;400450mm长宽:450450(mm)。(3)沙发:宽:600800mm
10、;高:350400mm;*背面:1000mm。(4)茶几;前置型:900400400(高)( mm);中心型:900x 900400(mm)、700700400(mm);左右型:600400400(mm)。(5)书柜:高:1800mm,宽:12001500mm;深:450500mm。书架:高:1800mm 6宽:10001300mm ;深:350450mm。 室内设计常用尺寸 家具设计的基本尺寸(单位:厘米)衣橱:深度:一般6065;推拉门:70,衣橱门宽度:4065推拉门:75150,高度:190240矮柜: 深度:3545,柜门宽度:3060电视柜:深度:4560,高度:6070单人床:宽
11、度:90,105,120;长度:180,186,200,210双人床:宽度:135,150,180;长度180,186,200,210圆床: 直径:186,212.5,242.4(常用)室内门:宽度:8095,医院120;高度:190,200,210,220,240厕所、厨房门:宽度:80,90;高度:190,200,210窗帘盒:高度:1218;深度:单层布12;双层布1618(实际尺寸)沙发:单人式:长度:8095,深度:8590;坐垫高:3542;背高:7090双人式:长度:126150;深度:8090三人式:长度:175196;深度:8090四人式:长度:232252;深度8090茶几
12、:小型,长方形:长度6075,宽度4560,高度3850(38最佳)中型,长方形:长度120135;宽度3850或者6075正方形: 长度7590,高度4350大型,长方形:长度150180,宽度6080,高度3342(33最佳)圆形:直径75,90,105,120;高度:3342方形:宽度90,105,120,135,150;高度3342书桌:固定式:深度4570(60最佳),高度75活动式:深度6580,高度7578书桌下缘离地至少58;长度:最少90(150180最佳)餐桌:高度7578(一般),西式高度6872,一般方桌宽度120,90,75;长方桌宽度80,90,105,120;长度
13、150,165,180,210,240圆桌:直径90,120,135,150,180书架:深度2540(每一格),长度:60120;下大上小型下方深度3545,高度8090活动未及顶高柜:深度45,高度180200木隔间墙厚:610;内角材排距:长度(4560)*90室内常用尺寸: 1、墙面尺寸(1)踢脚板高;80200mm。(2)墙裙高:8001500mm。(3)挂镜线高:16001800(画中心距地面高度)mm。2餐厅(1) 餐桌高:750790mm。(2) 餐椅高:450500mm。(3) 圆桌直径:二人500mm二人800mm,四人900mm,五人1100mm,六人11001250mm
14、,八人1300mm,十人l500mm,十二人1800mm。(4) 方餐桌尺寸:二人700850(mm),四人1350850(mm),八人2250850(mm),(5) 餐桌转盘直径;700800mm。餐桌间距:(其中座椅占500mm)应大于500mm。(7) 主通道宽:12001300mm。内部工作道宽:600900mm。(9) 酒吧台高:900l050mm,宽500mm。(10) 酒吧凳高;600750mm。3商场营业厅(1)单边双人走道宽:1600mm。(2)双边双人走道宽:2000mm。(3)双边三人走道宽:2300mm。(4)双边四人走道宽;3000mm。(5)营业员柜台走道宽:800
15、mm。 营业员货柜台:厚600mm,高:800l 000mm。(7)单*背立货架:厚300500mm,高:18002300mm。 双*背立货架;厚;600800mm,高:18002300mm(9)小商品橱窗:厚:500800mm,高:4001200mm。(10)陈列地台高:400800mm。(11)敞开式货架:400600mm。(12)放射式售货架:直径2000mm。(13)收款台:长:1600mm,宽:600mm4饭店客房(1)标准面积:大:25平方米,中:1618平方米,小:16平方米。(2)床:高:400450mm,床*高:850950mm。(3)床头柜:高500700mm;宽:5008
16、00mm。(4)写字台:长;11001500mm;宽450600mml高700750mm。(5)行李台,长9l01070mm宽500mm高400mm。衣柜:宽:8001200mm高16002000mm深500mm。(7)沙发:宽:600800mm高:350400mm*背高1000mm衣架高:17001900mm。5卫生间(1)卫生间面积;35平方米。(2)浴缸长度;一般有三种1220、1520、1680mm;宽;720mm,高450mm。(3)坐便;750350(mm)。(4)冲洗器:690350(mm)。(5)盟洗盆:550410(mm)。淋浴器高:2100mm。(7)化妆台;长:1350m
17、m;宽450 mm。6会议室(1)中心会议室客容量:会议桌边长600(mm)。(2)环式高级会议室客容量;环形内线长700l 000mm。(3)环式会议室服务通道宽:600800mm。7交通空间(1)楼梯间休息平台净空:等于或大于2100mm。(2)楼梯跑道净空:等于或大于2300mm。(3)客房走廊高;等于或大于2400mm。(4)两侧设座的综合式走廊宽度等于或大于2500mm。(5)楼梯扶手高;8501100mm。门的常用尺寸:宽:8501000mm。(7)宙的常用尺寸;宽;4001800mm,(不包括组合式窗子)窗台高;8001200mm。8灯具(1)大吊灯最小高度:2400mm。(2)
18、壁灯高:15001800mm。(3)反光灯槽最小直径:等于或大于灯管直径两倍。(4)壁式床头灯高:12001400mm。(5)照明开关高:1000mm。9办公家具(1)办公桌:长:12001600mm:宽:500650mm 5高;700800mm。(2)办公椅:高;400450mm长宽:450450(mm)。(3)沙发:宽:600800mm;高:350400mm;*背面:1000mm。(4)茶几;前置型:900400400(高)( mm);中心型:900x 900400(mm)、700700400(mm);左右型:600400400(mm)。(5)书柜:高:1800mm,宽:12001500m
19、m;深:450500mm。书架:高:1800mm 6宽:10001300mm ;深:350450mm。一个包工头头脑中的重要数据1. 钢筋直径与重量的关系M=d2/162其中: M 每单位m长的钢筋的重量d 钢筋的直径2. 1米十六层标准砖,1平方240墙128块标准砖,1立方240墙529块标准砖,1立方砂浆用1800块砖,6100块砖用1立方砂浆3. 一手推斗车 满(固体)0.00815,正常为(流体) 0.05697m3,能砌429块砖,能浇注砼240圈梁1米一瓦刀 0.0001899 m3一铁锨(平头)0.0036 m34. 砂密度取1500kg/ m3 石子取1800 kg/ m3
20、水泥取1300 kg/ m3 5.1.1 施工图预算的概念和作用 1施工图预算的概念 施工图预算即单位工程预算书,是在施工图设计完成后,工程开工前,根据已批准的施工图纸,在施工方案或施工组织设计已确定的前提下,按照国家或省市颁发的现行预算定额、费用标准、材料预算价格等有关规定,进行逐项计算工程量、套用相应定额、进行工料分析、计算直接费、并计取间接费、计划利润、税金等费用,确定单位工程造价的技术经济文件。 建筑安装工程预算包括建筑工程预算和设备及安装工程预算。 建筑工程预算又可分为一般土建工程预算、给排水工程预算、暖通工程预算、电气照明工程预算、构筑物工程预算及工业管道、电力、电信工程预算;设备
21、及安装工程预算又可分为机械设备及安装工程预算和电气设备及安装工程预算。 本章只讨论“一般土建工程施工图预算”的编制。 2 施工图预算的作用 ( 1)确定工程造价的依据 施工图预算可作为建设单位招标的“标底”,也可以作为建筑施工企业投标时“报价”的参考。 ( 2)实行建筑工程预算包干的依据和签订施工会同的主要内容 通过建设单位与施工单位协商,征得建设银行认可,可在施工图预算的基础上,考虑设计或施工变更后可能发生的费用增加一定系数作为工程造价一次包死。同样,施工单位与建设单位签定施工合同,也必须以施工图预算为依据。否则,施工合同就失去约束力。 ( 3)建设银行办理拨款结算的依据 根据现行规定,经建
22、设银行审查认定后的工程预算,是监督建设单位和施工企业根据工程进度办理拨款和结算的依据。 ( 4)施工企业安排调配施工力量,组织材料供应的依据 施工单位各职能部门可依此编制劳动力计划和材料供应计划,做好施工前的准备。 ( 5)建筑安装企业实行经济核算和进行成本管理的依据 正确编制施工图预算和确定工程造价,有利于巩固与加强建筑安装企业的经济核算,有利于发挥价值规律的作用。 ( 6)是进行“两算”对比的依据。 5.1.2 施工图预算的编制依据 ?编制依据 ( 1)施工图纸 是指经过会审的施工图,包括所附的文字说明、有关的通用图集和标准图集及施工图纸会审记录。它们规定了工程的具体内容、技术特征、建筑结
23、构尺寸及装修做法等。因而是编制施工图预算的重要依据之一。 ( 2)现行预算定额或地区单位估价表 现行的预算定额是编制预算的基础资料。编制工程预算,从分部分项工程项目的划分到工程量的计算,都必须以预算定额为依据。 地区单位估价表是根据现行预算定额、地区工人工资标准、施工机械台班使用定额和材料预算价格等进行编制的。它是预算定额在该地区的具体表现,也是该地区编制工程预算的基础资料。 ( 3)经过批准的施工组织设计或施工方案 施工组织设计或施工方案是建筑施工中重要文件,它对工程施工方法、材料、构件的加工和堆放地点都有明确规定。这些资料直接影确工程量的计算和预算单价的套用。 ( 4)地区取费标准(或间接
24、费定额)和有关动态调价文件 按当地规定的费率及有关文件进行计算。 ( 5)工程的承包合同(或协议书)、招标文件 ( 6)最新市场材料价格 是进行价差调整的重要依据 ( 7)预算工作手册 预算工作手册是将常用的数据、计算公式和系数等资料汇编成手册以便查用,可以加快工程量计算速度。 ( 8)有关部门批准的拟建工程概算文件 2. 编制条件 ( 1)施工图经过设计交底和会审后,由建设单位、施工单位和设计单位共同认可; ( 2)施工单位编制的施工组织设计或施工方案,经过其上级有关部门批准; ( 3)建 设单位和施工单位在设备、材料、构件等加工定货方面已有明确分工。 5.1.3 施工图预算的编制方法和步骤
25、 ?施工图预算的编制方法 施工图预算的编制方法有单价法和实物法两种。 ( 1)单价法 用单价法编制施工图预算,就是利用各地区、各部门编制的建筑安装工程单位估价表或预算定额基价,根据施工图计算出的各分项工程量,分别乘以相应单价或预算定额基价并求和,得到定额直接费,再加上其它直接费,即为该工程的直接费;再以工程直接费或人工费为计算基础,按有关部门规定的各项取费费率,求出该工程的间接费、计划利润及税金等费用;最后将上述各项费用汇总即为一般土建工程预算造价。 这种编制方法便于技术经济分析,是常用的一种编制方法。 ( 2)实物法 用实物法编制一般土建工程施工图预算,就是根据施工图计算的各分项工程量分别乘
26、以预算定额的人工、材料、施工机械台班消耗量,分类汇总得出该工程所需的全部人工、材料、施工机械台班数量,然后再乘以当时、当地人工工资标准、各种材料单价、施工机械台班单价,求和,再加上其它直接费,就可以求出该工程直接费。间接费、计划利润及税金等费用计取方法与单价法相同。 下面以单价法为例介绍一般土建工程施工图预算的编制步骤。 2 一 般土建工程施工图预算的步骤 ( 1)收集基础资料,做好准备 主要收集编制施工图预算的编制依据。包括施工图纸、有关的通用标准图、图纸会审记录、设计变更通知、施工组织设计、预算定额、取费标准及市场材料价格等资料。( 2)熟悉施工图等基础资料 编制施工图预算前,应熟悉并检查
27、施工图纸是否齐全、尺寸是否清楚,了解设计意图,掌握工程全貌。另外,针对要编制预算的工程内容搜集有关资料,包括熟悉并掌握预算定额的使用范围、工程内容及工程量计算规则等。 ( 3)了解施工组织设计和施工现场情况 编制施工图预算前,应了解施工组织设计中影响工程造价的有关内容。例如,各分部分项工程的施工方法,土方工程中余土外运使用的工具、运距,施工平面图对建筑材料、构件等堆放点到施工操作地点的距离等等,以便能正确计算工程量和正确套用或确定某些分项工程的基价。这对于正确计算工程造价,提高施工图预算质量,有着重要意义。 ( 4)计算工程量 工程量计算应严格按照图纸尺寸和现行定额规定的工程量计算规则,遵循一
28、定的顺序逐项计算分项子目的工程量。计算各分部分项工程量前,最好先列项。也就是按照分部工程中各分项子目的顺序,先列出单位工程中所有分项子目的名称,然后再逐个计算其工程量。这样,可以避免工程量计算中,出现盲目、零乱的状况,使工程量计算工作有条不紊地进行,也可以避免漏项和重项。 有关工程量计算方法和规则,参见本章第四节。 ( 5)汇总工程量、套预算定额基价(预算单价) 各分项工程量计算完毕,并经复核无误后,按预算定额手册规定的分部分项工程顺序逐项汇总,然后将汇总后的工程量抄入工程预算表内,并把计算项目的相应定额编号、计量单位、预算定额基价以及其中的人工费、材料费、机械台班使用费填入工程预算表内。 (
29、 6)计算直接工程费 计算各分项工程直接费并汇总,即为一般土建工程定额直接费,再以此为基数计算其他直接费、现场经费,求和得到直接工程费。 ( 7)计取各项费用 按取费标准(或间接费定额)计算间接费、计划利润、税金等费用,求和得出工程预算价值,并填入预算费用汇总表中。同时计算技术经济指标,即单方造价。 ( 8)进行工料分析 计算出该单位工程所需要的各种材料用量和人工工日总数,并填入材料汇总表中。这一步骤通常与套定额单价同时进行,以避免二次翻阅定额。如果需要,还要进行材料价差调整。 ( 9)编制说明、填写封面、装订成册 编制说明一般包括以下几项内容: ?编制预算时所采用的施工图名称、工程编号、标准
30、图集以及设计变更情况; ?采用的预算定额及名称; ?间接费定额或地区发布的动态调价文件等资料; ?钢筋、铁件是否已经过调整; 5)其它有关说明。通常是指在施工图预算中无法表示,需要用文字补充说明的。例如,分项工程定额中需要的材料无货,用其它材料代替,其价格待结算时另行调整,就需用文字补充说明。 施工图预算封面通常需填写的内容有:工程编号及名称、建筑结构形式、建筑面积、层数、工程造价、技术经济指标、编制单位及日期等。 最后,把封面、编制说明、预算费用汇总表、材料汇总表、工程预算分析表,按以上顺序编排并装订成册,编制人员签字盖章,请有关单位审阅、签字并加盖单位公章后,一般土建工程施工图预算便完成了
31、编制工作。 第2章:工程量计算的原则和方法5.2.1 工程量的概念 工程量,就是以物理计量单位或自然单位所表示的各个具体工程和结构配件的数量。物理计量单位,一般是指以公制度量表示的长度、面积、体积、重量等。如建筑物的建筑面积,楼面的面积( m 2 ),墙基础、墙体、混凝土梁、板、柱的体积(m 3 )、管道、线路的长度(m)、钢柱、钢梁、钢屋架的重量(t)等。自然计量单位是指以施工对象本身自然组成情况为计量单位,如台、套、组、个等。 5.2.2 工程量计算的原则 工程量是编制施工图预算的基础数据,同时也是施工图预算中最繁琐、最细致的工作。而且工程量计算项目是否齐全,结果准确与否,直接影响着预算编
32、制的质量和进度。为快速准确的计算工程量,计算时应遵循以下原则: ?熟悉基础资料 在工程量计算前,应熟悉现行预算定额、施工图纸、有关标准图、施工组织设计等资料,因为他们都是计算工程量的直接依据。 2计算工程量的项目应与现行定额的项目一致 工程量计算时,只有当所列的分项工程项目与现行定额中分项工程的项目完全一致时,才能正确使用定额的各项指标。尤其当定额子目中综合了其他分项工程时,更要特别注意所列分项工程的内容是否与选用定额分项工程所综合的内容一致,不可重复计算。 例如,现行定额楼地面工程找平层子目中,均包括刷素水泥浆一道,在计算工程量时,不可再列刷素水泥浆子目。 3工程量的计量单位必须与现行定额的
33、计量单位一致 现行定额中各分项工程的计量单位是多种多样的。有的是 m 3 、有的是m 2 、还有的是延长米m、t和个等。所以,计算工程量时,所选用的计量单位应与之相同。 4必须严格按照施工图纸和定额规定的计算规则进行计算 计算工程量必须在熟悉和审查图纸的基础上,严格按照定额规定的工程量计算规则,以施工图所标注尺寸(另有规定者除外)为依据进行计算,不能随意加大或缩小构件尺寸,以免影响工程量的准确性。 5工程量的计算应采用表格形式 为计算清晰和便于审核,在计算工程量时常采用表格形式,表格具体形式可参见本章第六节工程量计算实例中表 5-20。 5.2.3 工程量计算的一般方法 为了防止漏项、减少重复
34、计算,在计算工程量时应该按照一定的顺序,有条不紊地进行计算。下面分别介绍土建工程中工程量计算通常采用的几种顺序。 1.按施工顺序计算 按施工先后顺序依次计算工程量,即按平整场地、挖地槽、基础垫层、砖石基础、回填土、砌墙、门窗、钢筋混凝土楼板安装、屋面防水、外墙抹灰、楼地面、内墙抹灰、粉刷、油漆等分项工程进行计算。 2.按定额顺序计算 按当地定额中的分部分项编排顺序计算工程量,即从定额的第一分部第一项开始,对照施工图纸,凡遇定额所列项目,在施工图中有的,就按该分部工程量计算规则算出工程量。凡遇定额所列项目,在施工图中没有,就忽略,继续看下一个项目,若遇到有的项目,其计算数据与其它分部的项目数据有
35、关,则先将项目列出,其工程量待有关项目工程量计算完成后,再进行计算。例如:计算墙体砌筑,该项目在定额的第四分部,而墙体砌筑工程量为:(墙身长度高度 -门窗洞口面积)墙厚-嵌入墙内混凝土及钢筋混凝土构件所占体积+垛、附墙烟道等体积。这时可先将墙体砌筑项目列出,工程量计算可暂放缓一步,待第五分部混凝土及钢筋混凝土工程及第六分部门窗工程等工程量计算完毕后,再利用该计算数据补算出墙体砌筑工程量。 这种按定额编排计算工程量顺序的方法,对初学者可以有效地防止漏算重算现象。 3.按图纸拟定一个有规律的顺序依次计算 ( 1)按顺时针方向计算 从平面图左上角开始,按顺时针方向依次计算。如图 5.1所示,外墙从左
36、上角开始,依箭头所指示的次序计算,绕一周后又回到左上角。此方法适用于外墙、外墙基础、外墙挖地槽、楼地面、天棚、室内装饰等工程量的计算。图5.2按先横后竖,先上后下,先左后右的顺序计算 ( 2)按先横后竖,先上后下,先左后右的顺序计算 以平面图上的横竖方向分别从左到右或从上到下依次计算,如图 5.2所示。此方法适用于内墙、内墙挖地槽、内墙基础和内墙装饰等工程量的计算。 ( 3)按照图纸上的构、配件编号顺序计算 在图纸上注明记号,按照各类不同的构、配件,如柱、梁、板等编号,顺序地按柱Z 1 、Z 2 、Z 3 、Z 4 ;梁L 1 、L 2 、L 3 ,板B 1 、B 2 、B 3 等构件编号依次
37、计算。如图5.3所示。 ( 4)根据平面图上的定位轴线编号顺序计算 对于复杂工程,计算墙体、柱子和内外粉刷时,仅按上述顺序计算还可能发生重复或遗漏,这时,可按图纸上的轴线顺序进行计算,并将其部位以轴线号表示出来。如位于 A轴线上的外墙,轴线长为,可标记为A: 。此方法适用于内外墙挖地槽、内外墙基础、内外墙砌体、内外墙装饰等工程量的计算。 第3章:统筹法计算工程量5.3.1 统筹法计算工程量的基本原理 一个单位工程是由几十个甚至上百个分项工程组成的。在计算工程量时,无论按哪种计算顺序,都难以充分利用项目之间数据的内在联系,及时地编出预算,而且还会出现重算、漏算和错算现象。 运用统筹法计算工程量,
38、就是分析工程量计算中各分项工程量计算之间的固有规律和相互之间的依赖关系,运用统筹法原理和统筹图图解来合理安排工程量的计算程序,以达到节约时间、简化计算、提高工效、为及时准确地编制工程预算提供科学数据的目的。 根据统筹法原理,对工程量计算过程进行分析,可以看出各分项工程量之间,既有各自的特点,也存在着内在联系。例如在计算工程量时,挖地槽体积为墙长乘地槽横断面面积、基础垫层是按墙长乘垫层断面面积、基础砌筑是按墙长乘基础断面面积、墙基防潮层是用墙长乘基础宽度、混凝土地圈梁是墙长乘圈梁断面积。在这六个分项工程中,都要用到墙体长度。外墙计算外墙中心线,内墙计算净长线。又如平整场地为建筑物底层建筑面积每边
39、各加 2m ;地面面层和找平层为建筑物底层建筑面积减去墙基防潮层面积,在这三个分项工程中,底层建筑面积是其工程量计算的共同依据。再如外墙勾缝、外墙抹灰、散水、勒脚等分项工程量的计算,都与外墙外边线长度有关。虽然这些分项工程工程量的计算各有其不同的特点,但都离不开墙体长度和建筑物的面积。这里的“线”和“面”是许多分项工程计算的基数,它们在整个工程量计算中反复多次运用,找出了这个共性因素,再根据预算定额的工程量计算规则,运用统筹法的原理进行仔细分析,统筹安排计算程序和方法,省略重复计算过程,从而快速、准确地完成工程量计算工作。 5.3.2 统筹法计算工程量的基本要点 运用统筹法计算工程量的基本要点
40、是:“统筹程序、合理安排;利用基数,连续计算;一次算出,多次使用;结合实际,灵活机动”。 1.统筹程序,合理安排 工程量计算程序的安排是否合理,关系着预算工作的效率高低,进度快慢。按施工顺序或定额顺序进行计算工程量,往往不能充分利用数据间的内在联系而形成重复计算,浪费时间和精力,有时还易出现计算差错。 例如:某室内地面有地面垫层、找平层及地面面层三道工序,如按施工顺序或定额顺序计算则为: ( 1)地面垫层体积=长宽垫层厚(m 3 ) ( 2)找平层面积=长宽(m 2 ) ( 3)地面面层面积=长宽(m 2 ) 这样,长宽就要进行三次重复计算,没有抓住各分项工程量计算中的共性因素, 而按照统筹法
41、原理,根据工程量自身计算规律,按先主后次统筹安排,把地面面层放在其它两项的前面,利用它得出的数据供其它工程项目使用。即: ( 1)地面面层面积=长宽(m 2 ) ( 2)找平层面积=地面面层面积(m 2 ) ( 3)地面垫层体积=地面面层面积垫层厚(m 3 ) 按上面程序计算,抓住地面面层这道工序,长宽只计算一次,还把后两道工序的工程量带算出来,且计算的数字结果相同,减少了重复计算。从这个简单的实例中,说明了统筹程序的意义。 2.利用基数,连续计算 就是以“线”或“面”为基数,利用连乘或加减,算出与它有关的分项工程量。基数就是“线”和“面”的长度和面积。 “线”是某一建筑物平面图中所示的外墙中
42、心线、外墙外边线和内墙净长线。根据分项工程量的不同需要,分别以这三条线为基数进行计算。 外墙外边线:用 L 外 表示,L 外 =建筑物平面图的外围周长之和 外墙中心线:用 L 中 表示,L 中 =L 外 -外墙厚4 内墙净长线:用 L 内 表示,L 内 =建筑平面图中所有的内墙长度之和 与“线”有关的项目有: L 中 :外墙基挖地槽、外墙基础垫层、外墙基础砌筑、外墙墙基防潮层、外墙圈梁、外墙墙身砌筑等分项工程。 L 外 :平整场地、勒脚,腰线,外墙勾缝,外墙抹灰,散水等分项工程。 L 内 :内墙基挖地槽,内墙基础垫层,内墙基础砌筑,内墙基础防潮层,内墙圈梁,内墙墙身砌筑,内墙抹灰等分项工程。
43、“面”是指某一建筑物的底层建筑面积,用 S 底 或S 1 表示。 S 底 =建筑物底层平面图勒脚以上外围水平投影面积 与“面”有关的计算项目有:平整场地、天棚抹灰、楼地面及屋面等分项工程。 一般工业与民用建筑工程,都可在这三条“线”和一个“面”的基础上,连续计算出它的工程量。也就是说,把这三条“线”和一个“面”先计算好,作为基数,然后利用这些基数再计算与它们有关的分项工程量。 3.一次算出,多次使用 在工程量计算过程中,往往有一些不能用“线”、“面”基数进行连续计算的项目,如木门窗、屋架、钢筋混凝土预制标准构件等,事先,将常用数据一次算出,汇编成土建工程量计算手册(即“册”),其次也要把那些规
44、律较明显的如槽、沟断面、砖基础大放脚断面等,都预先一次算出,也编入册。当需计算有关的工程量时,只要查手册就可很快算出所需要的工程量。这样可以减少那种按图逐项地进行繁琐而重复的计算,亦能保证计算的及时与准确性。 4.结合实际,灵活机动 用“线”、“面”、“册”计算工程量,是一般常用的工程量基本计算方法,实践证明,在一般工程上完全可以利用。但在特殊工程上,由于基础断面、墙厚、砂浆标号和各楼层的面积不同,就不能完全用“线”或“面”的一个数作为基数,而必须结合实际灵活地计算。 一般常遇到的几种情况及采用的方法如下: ( 1)分段计算法 当基础断面不同,在计算基础工程量时,就应分段计算。 ( 2)分层计
45、算法 如遇多层建筑物,各楼层的建筑面积或砌体砂浆标号不同时,均可分层计算。 ( 3)补加计算法 即在同一分项工程中,遇到局部外形尺寸或结构不同时,为便于利用基数进行计算,可先将其看作相同条件计算,然后再加上多出部分的工程量。如基础深度不同的内外墙基础、宽度不同的散水等工程。 假设前后墙散水宽度 1.20m,两山墙散水宽0.80m,那么应先按0.80m计算,再将前后墙0.40m散水宽度进行补加。 ( 4)补减计算法 与补加计算法相似,只是在原计算结果上减去局部不同部分工程量。如在楼地面工程中,各层楼面除每层盥厕间为水磨石面层外,其余均为水泥砂浆面层,则可先按各楼层均为水泥砂浆面层计算,然后补减盥厕间的水磨石地面工程量。 5.3.3 统筹图的编制 运用统筹法计算工程量,首先要根据统筹法原理,预算定额和工程量计算规则,设计出“计算工程量程序统筹图”(以下简称统筹图)。统筹图以“三线一面”作为基数,连续计算与之有共性关系的分项工程量,而与基数无共性关系的分项工程量则用“册”或图示尺寸进行计算。利用统筹图可全面了解工程量的计算及各项目间相互依赖的关系,有利于合理安排计算工作。 统筹图一般应由各地区主管部门,根据本地区现行预算定额工程量计算
