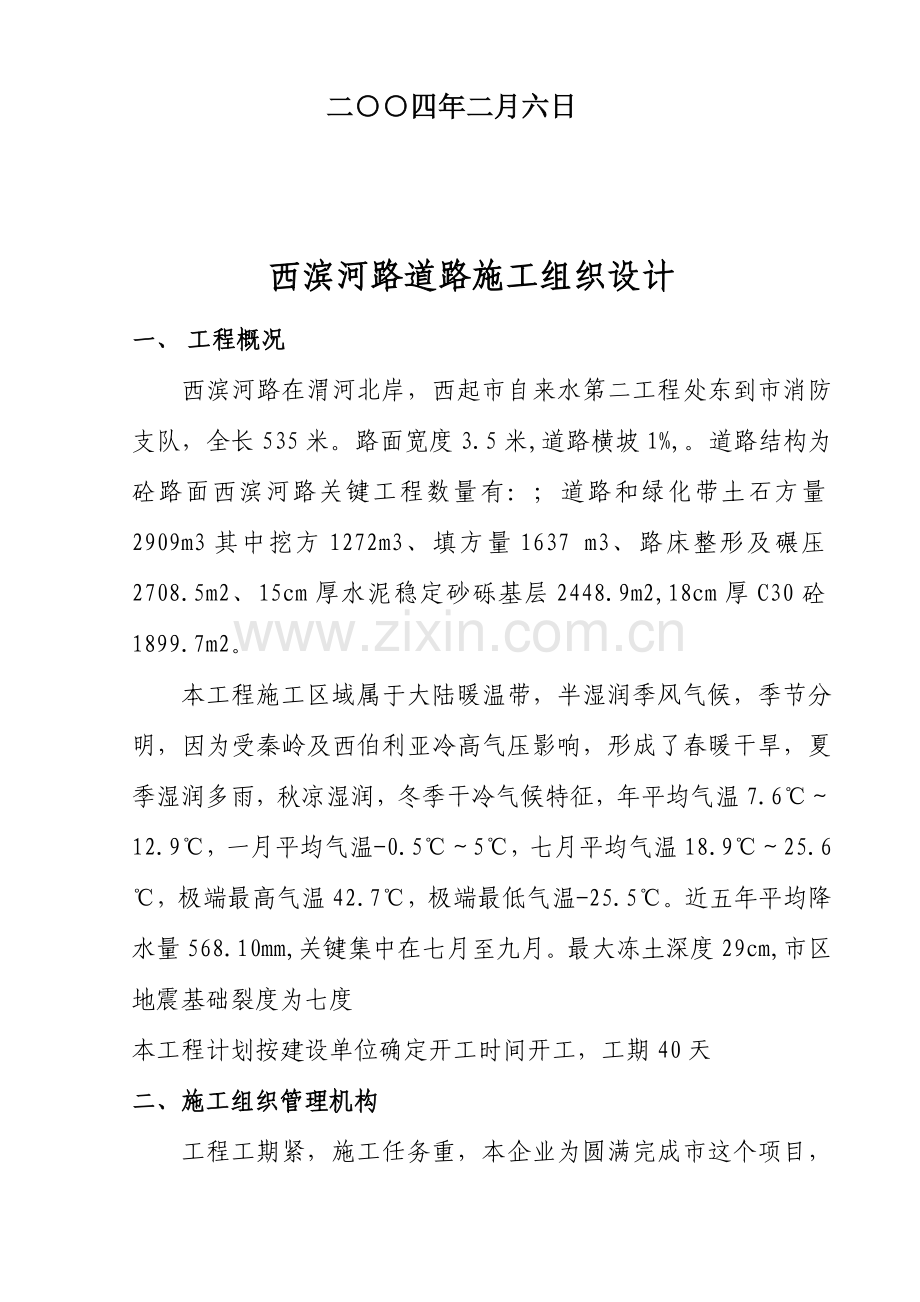

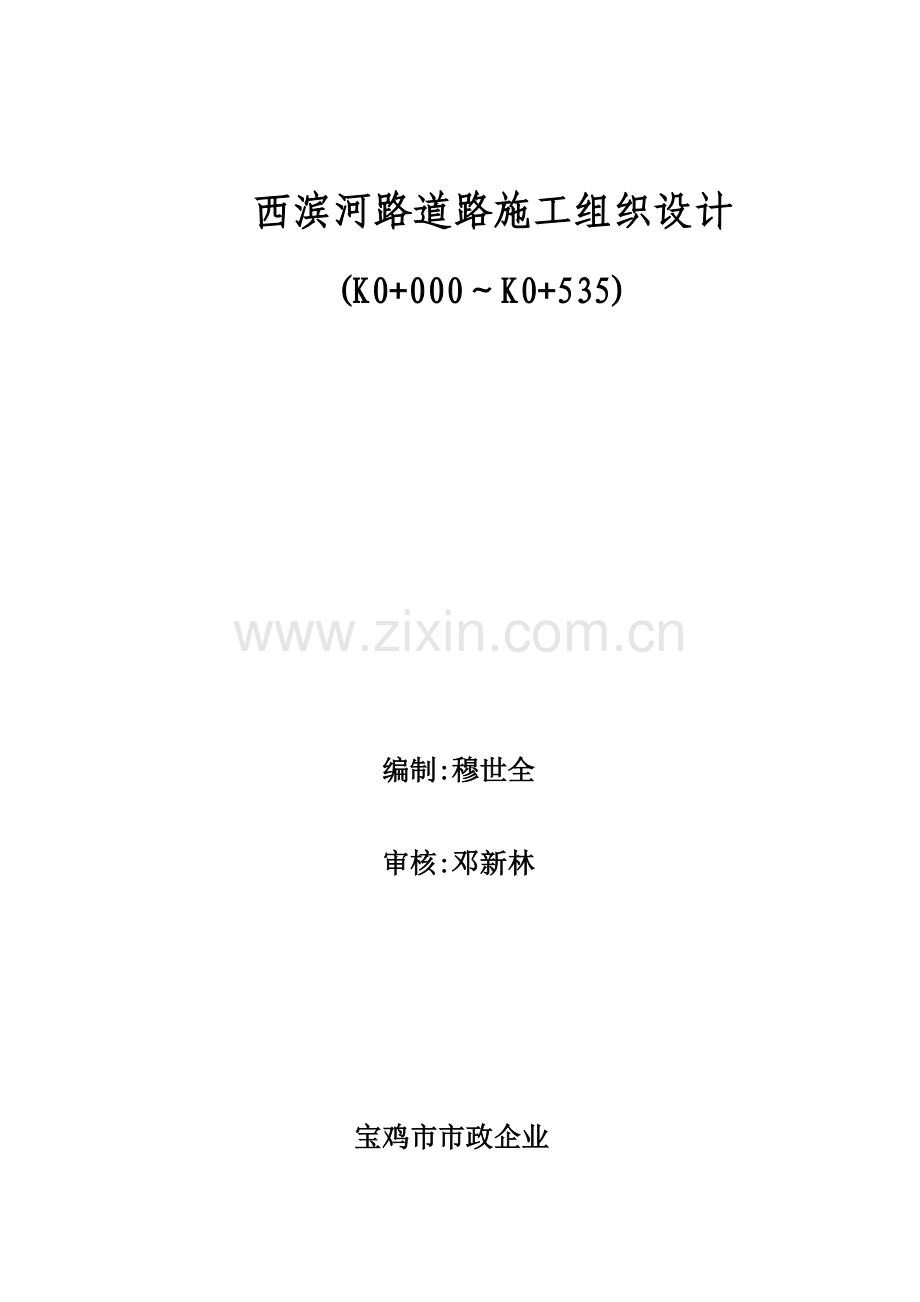

1、西滨河路道路施工组织设计(K0+000K0+535)编制:穆世全审核:邓新林宝鸡市市政企业二四年二月六日西滨河路道路施工组织设计一、 工程概况西滨河路在渭河北岸,西起市自来水第二工程处东到市消防支队,全长535米。路面宽度3.5米,道路横坡1%,。道路结构为砼路面西滨河路关键工程数量有:;道路和绿化带土石方量2909m3其中挖方1272m3、填方量1637 m3、路床整形及碾压2708.5m2、15cm厚水泥稳定砂砾基层2448.9m2,18cm厚C30砼1899.7m2。本工程施工区域属于大陆暖温带,半湿润季风气候,季节分明,因为受秦岭及西伯利亚冷高气压影响,形成了春暖干旱,夏季湿润多雨,秋
2、凉湿润,冬季干冷气候特征,年平均气温7.612.9,一月平均气温-0.55,七月平均气温18.925.6,极端最高气温42.7,极端最低气温-25.5。近五年平均降水量568.10mm,关键集中在七月至九月。最大冻土深度29cm,市区地震基础裂度为七度本工程计划按建设单位确定开工时间开工,工期40天二、施工组织管理机构工程工期紧,施工任务重,本企业为圆满完成市这个项目,采取项目管理法施工,组织精兵强将成立项目经理部。项目部下设施技组、物设组、质量安全组和办公室四个职能部门。严格根据ISO9002中质量体系运行程序进行组织管理,并将质量体系中各个要素分解到人,在施工过程中严格落实实施企业质量方针
3、和质量目标,以确保整个工程质量。项目经理负责全方面管理工作,组织全体项目部组员认真落实和实施相关工程质量法规,确保各项经济技术指标全方面完成,进行有效质量管理,组织建立各级质量监督体系,组织落实项目质量体系正常运行,并对部门工作质量进行全方面监督和管理。定时召开生产调度会,常常检验项目施工中人、物、财等资源管理,立即处理施工中出现问题。协调项目部外部环境加强预算管理,负担工程完工交付后保修服务工作。推行企业向用户和社会承诺,对工程施工中工程进度、质量、安全进行总体管理,协调项目部各职能部门工作。技术责任人是工程质量直接责任人,指导项目部施技组 和质安组有效行使职权,组织和实施项目质量计划和施工
4、组织设计,而且负责检验具体工程质量目标分解和落实,和全方面负责工程技术管理工作,包含具体技术交底、施工过程控制,施工工艺革新、工程资料管理工作等。施工员对所负责分部分项工程质量、安全、进度全方面负责,根据施工组织设计要求施工方案及进度计划进行施工,在施工中严格实施工程验收规范,立即填报多种工程资料,做好现场管理等工作。本项目部组员认真落实实施国家颁布安全法规及企业安全管理制度,制订工程安全技术方法及对各施工班组进行安全技术交底,深入施工现场,发觉安全隐患立即处理。质检员负责检验监督施工组织设计质量确保方法实施,严格监督进场材料质量、型号和规格。根据规范要求检验方法和验收评定标准,正确进行质检及
5、实测实量,填报各项检验报表 ,提出工程质量事故预防方法。试验员负责原材料送试及检验,负责施工现场施工质量检测,对所使用砼配合比进行检验和监督,严格控制多种原材料用量,确保工程质量。配合监理工程师抽检工作,负责对工地全部试验资料管理工作。材料员负责工程所需多种原材料供给、管理及材料消耗。对进入现场材料严格检验质量,立即向相关技术部门提供材料多种合格证,并要对进场材料进行标识,预防发生误用,而且要合理堆放、保管、发放和使用。做好材料消耗和使用管理工作。安全员负责施工现场一切安全工作,督促本项目部组员认真落实实施国家颁布安全法规及企业安全管理制度,制订工程安全技术方法及对各施工班组进行安全技术交底,
6、深入施工现场,发觉安全隐患立即处理。机械管理员负责施工现场机械调度、使用、维修和保养工作,对机械设备调度进行进行有效管理,确保施工机械设备正常运转,负责机械维修和日常保养工作。电工负责施工中正常见电及临时用电,督促并常常检验和维护用电机具。三、施工准备及临时设施(一)施工准备组织工程技术人员认真学习图纸及相关文件资料,熟悉施工现场情况,为设计交底做好准备,组织材料员考察料场;试验人员对考察原材料做原材料试验,按设计砼标号试验砼配合比,为施工提供依据;制作相关图表,办公室各类图表上墙,施工现场悬挂,张贴相关图、牌等。(二)临时供水本工程现场临时用水应按施工、生活用水两部分考虑。施工用水分为砼搅拌
7、、砂浆拌和、现场养生、切缝、刻纹用水。依据本工程施工条件,拟从沙河桥四处理并沿线铺设DN50管道,由专员负责管理。同时配置5T拉水车一台,一备急用。(三)临时用电依据本工程情况,临时用电关键是搅拌机、电夯、水泵、照明、振动器、砼提浆机、切缝机、刻纹机等,电源也周围联络处理,施工沿线需要60KW用电量,并按施工沿线埋设电杆,架设35m/m2铝芯线1000m,作为临时低压线路,供现场施工用电,并每隔一根电杆安装配电箱一个。另外,配置50KW发电机一台,处理停电问题。(五)生产临时设施依据工程要求和施工需要,水泥稳定砂砾拌和及C30砼搅拌由HZW40在企业搅拌站完成;材料库、搅拌机安装位置、施工机械
8、停放、砂石料堆放场地,计划在场内合理位置集中处理;钢筋加工、模板加工、多种构件预制在企业预制厂内完成。附:施工平面部署图四、施工总体安排及进度计划(一)施工总体安排 依据工程现场及工程量情况,计划分三个阶段实施完成施工任务。优异行路基及绿化带土石方工程施工,再进行水泥砂砾稳定层施工,最终进行路面砼施工。 (二)分阶段安排本工程安排工期40天,全工程拟计划分三各阶段组织实施。1、第一阶段:施工准备阶段施工准备工作计划安排在建设单位确定开工时间开工五天内,是在接到建设单位通知书到签署协议协议书之间施工准备工作基础上,继续完善施工现场、驻地建设和线路复测、进行图纸会审、编制实施性施工组织设计、施工配
9、合比完成、技术交底、安全交底和其它技术准备工作。 2、第二阶段:主体工程施工阶段道路工程施工计划从2月8日开始至3月4日结束,安排工期24天。路床整形和碾压计划从2月8日至2月12日完成;绿化带施工计划从2月13日至2月16日完成;水泥稳定砂砾基层计划从2月17日至2月23日完成;30砼面层施工计划从2月24日至3月4日完成; 3、第三阶段:收尾工程施工及工程验收交接阶段 从3月5日至3月8日,计划安排3天时间,关键完成临设、支撑、临时供电、临时供排水设施拆除,现场恢复、交工复测,工程缺点处理及整理原始施工统计,整理完工图纸和完工文件、工程资料和交工验收。(三)工期确保方法1、加强组织管理,确
10、保工程工期a、选择会管理、懂技术、年富力强同志担任各级关键责任人,严格各方面规章制度,上令下行,各级组织机构要高质量、高效率地运转,科学地安排施工,整体工程必需最大程度地安排流水作业,抓好供需衔接,做到环环相扣,有条不紊,加紧工程进度。b、建立健全岗位责任制,签署包保责任状,以天计划保旬计划,以旬计划保月计划,确实确保各项工程按计划完成。2、科学合理施工方案是确保工程工期关键a、工程开工后,组织工程技术人员编制科学、合理、切实可行实施性施工组织设计,作为工程施工和进度控制手段。在施工中严格根据进度计划来控制施工进度,并要建立严密施工进度计划检验制度。b、优化施工方案,改善施工方法,充足利用现有
11、科技结果,加紧工程进度。c、在施工中,广泛开展技术革新和科研攻关工作,广泛开展“小发明、小创新、小革新、小提议、小改善”地五小活动。3、配套机械设备是确保工期关键条件a、依据工程量选择配套机械设备,满足工程进度需要。机械型号和能力作为施工进度先决条件,在开工前对进场机械进行检验维修,确保工程开工后能满足工程需要。b、做好设备选型和配件供给工作,设备选型努力争取实用、多效耐用、宜修标准,型号宜少不宜杂,方便于统一管理,要有一定数量备用设备,预防待机误工,在施工中要备足易损件,做到随坏随修。4、施工管理人员数量和质量是确保工期必需条件a、工程开工前,依据工程特点,选择能满足工程需要施工管理人员,而
12、且考察施工管理人员素质。b、施工管理人员能力要确保工程需要,而且在进场前进行技术方面培训。5、材料供给方面确保方法做好材料供给计划,确保材料供给满足施工需要。6、加强思想教育,从意识上提升管理人员对工期计划安排a、早进场、早开工。接到中标通知书后,立即对上场职员进行思想动员,快速做好施工前各项准备工作。从速选调施工队伍,调遣设备、建设营地、复测现场、熟悉设计文件和技术交底同时进行,做好进场快、开工快、压缩施工准备时间,上足劳力和机械设备,为主体工程施工发明条件。b、加强对全体参战人员思想教育,树立一个“干”字,立足一个“抢”字,确保一个“好”字,好中求省,好中求快,树立时间就是效益,进度就是信
13、誉思想,以战斗姿态投入工程施工。7、组织协调方面确保方法a、协调好项目部内部个职能部门工作,在施工中不发生推诿扯皮等现象,其次要协调好各专业施工队之间关系,避免窝工、怠工现象。b、协调好同建设单位、监理企业关系,开好各方面之间协调会,统一认识,确保工程顺利进行。8、定时召开工程例会,采取简短形式,对工程进度出现问题,分析原因,提出处理这些问题实施方法,对以后施工提供经验。9、雨季随时和气象部门联络,掌握天气预报,把暴雨、洪水对施工影响减到最少程度10、采取坚持标准和讲求实效工作方法把外部环境对施工影响降低至最低程度。11、搞好后勤保障工作,做好物资、机具零配件采购供给,加强现场生活、卫生、治安
14、管理,使参战职员无后顾之忧工程开工后,依据工程进度编制月进度计划,根据协议进度计划作出月计划完成工程量及材料用量和劳力安排。建立严密施工计划检验制度。施工管理人员应依据总进度计划定日、旬作业计划,合理安排工序搭接和施工流向,对于影响进度关键部位,施工人员跟班作业,如遇特殊原因或不可抗拒原因延误某项工序进度,则应千方百计抢时间,加班加点进行赶工。五、劳力、机械安排及材料计划依据本标段工程量、工序要求及施工特点,计划安排两支专业化施工队伍,一支道路基层施工队伍各15人,一支砼路面施工队伍20人。本工程拟配置关键机械有挖掘机1台,压路机1台、装载机1台、振动棒2台、平板振动器2台、提浆机2台,同时配
15、置一定数量运输机械、起重机械及发电设备。凡本工程全部机械均安排专员操作和保养、项目部设专员负责机械调度工作。劳力安排见进度图。附:机械设备一览表本工程所用主材如水泥、砂砾、等按甲方统一要求定点采购,所用地材经过“三比”就近采购。开工早期,准备临设用料和施工放样用料,然后依据工程量和进度要求,由施工员提前给材料员报计划,确保立即采购、供给,即不能因材料不足影响进度,又不能因材料堆积过多而造成浪费。 六、施工方案及关键工序施工方法整个工程按流水作业去施工,优异行排水施工,后进行道路工程,要进行人行道及隶属工程,水泥稳定砂砾、路面用砼均采取集中场拌,现场人工摊铺成型。(一)施工测量测量放线做为先导工
16、序一直贯穿于施工各个步骤,它是按图施工和确保工程质量前提。1、测量仪器、用具校核,确保仪器精度。在进入施工现场以前,全部用于本工程测量仪器应提前送交技术判定部门进行校核,确保仪器精度,从而确保施工过程中测量误差控制。2、对见建设单位基准点和基准线复核测量进入施工现场后对建设单位提供测量基准点、基准线和水准点进行复核,检验无误后应做好统计,并设置保护桩。将复核测量结果报送总监办审批,经过监理工程师同意后基准点和基准线才能够用于工程施工测量中。3、现场水准点设置和高程控制网建立依据监理工程师同意基准点敷设临时水准点,在施工现场依据地形和通视情况部署水准点,现场水准点沿线每隔150m左右设置一个,设
17、置完成进行闭合测量,全部测量工作全部必需满足测量许可偏差,并将临时水准点加以固定,在施工过程中常常要校核。水准测量闭合差为12Lmm。4、施工平面控制依据发包方提供基准线采取全站仪建立平面导线控制网,据此布设道路中线,控制桩设置要依据地形和通视情况部署,并加以固定。导线测量相对闭合差为1/3000,导线测量方位角闭合差为40。5、工程量计量测量经过监理工程师同意测量复核结果才能使用,对工程量计量测量经双方核签后方可确定。6、在施工中,要常常校核测量道路平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合设计要求。(二)路床整型1、路床整型和碾压为了确保路基施工忽略那里进行,对一切可能影响施
18、工地面水,应在挖好排水通道,将水流引至路基施工区以外或新修管道内。安排挖掘机、装载机和人工相配合将路床标高以上多出土装自卸其者废掉。清理到路床标高后,平地机粗刮平,压路机静压两遍,标明路床弹弱地方,取得驻地监理同意后,根本换填。掘除、换填完后,装载机、平地机配合人工整型,通常预留2cm左右虚度,压路机压实到重型标准95%以后,加强养护。在整理成型路床两侧应修合适排水沟,以免路床受雨水浸泡。路床各项指标应符合以下要求检验项目要求值或许可偏差检验方法压实度%95每1000m2 3点纵断高程mm20每20m 1点宽度mm200 0每40m 1点平整度mm20每20m 3点横坡20且0.3%每20m
19、3点每20m 6点中线偏位mm50经纬仪:每20m测4点弯道加HYYH两点边坡不陡于设计值每200m测 4点2、水泥稳定砂砾基层施工对已完成灰土层进行全方面验收,各项技术指标均符合规范要求后,方可进行水稳层施工。试验段做法同灰土层。(1)水稳基层材料a.水泥:宜采取一般硅酸盐水泥。宜选择终凝时间较长(宜在6小时以上)水泥。b.水:和灰土底基层用水要求相同。c.砂砾:砂砾最大粒径不应超出40mm,砾石应无杂质,强度高,其磨耗率应小于50%,压碎值小于30%。(2)水泥稳定砂砾层施工水泥稳定砂砾采取场拌法集中拌和,自卸汽车运输、人工摊铺、整平,压路机(结合电夯)碾压成型,从拌和到碾压成型均应在水泥
20、初凝前完成。以后,用麻袋片覆盖养生,养生期为7天。水泥稳定砂砾基层各项技术指标应达成如项目检验项目要求值或许可偏差检验方法和频率1压实度(%)95密实度:天天或m2 6处2平整度(mm)103直尺:天天或m2 6处3纵断高程(mm)20水准仪:天天或m2 6处4厚度(mm)10铅芯或挖验天天或m2 6处5宽度(mm)大于设计值钢尺量:天天或m2 6处6横坡度(%)20且0.3%水准仪:天天或m2 6处7抗压强度MPa34天天或1000m2 6处4、水泥混凝土路面施工首优异行基层检验验收,使其达成设计标高和施工技术规范要求后再进行混凝土浇筑。同时要备足施工所需工具、原材料。并做好砼路面配合比设计
21、、原材料试验。选择50米一段进行路面铺筑工作,经监理工程师同意后防能组织全方面实施。(1)水泥砼路面材料:a.水泥:本工程拟采取42.5一般硅酸盐散装水泥,水泥进场时必需附有生产厂家合格证,试验汇报等证实文件,并按其品种、标号和试验编号进行检验。试验结果报送监理工程师同意后才能使用。散装水泥贮存将设置专用水泥罐或水泥斗仓,运输采取散装水泥车倒运。水泥贮存和运输中应防雨、防水,尽可能避免受潮。b.碎石:水泥砼中粗骨料应符和JGJ5379一般砼用碎石质量标准及检验方法。宜采取坚硬碎石,其规格应符合极配技术要求。c.砂:应选择极配良好中砂,砂中不得含水泥土,有害杂质含量应符合水泥砼用砂质量标准要求。
22、d.钢筋:传力杆、拉杆钢筋网所需钢筋均应符合施工技术规范要求;传力杆应平直,无刻痕或其它截面变形,端部应锯齐。f.胀缝板:预制胀缝板尺寸应按图纸要求严格加工,采取材料应含有足够钢度,使其能满意地嵌入接缝内。当浇筑砼设备经过时,胀缝板应不能变形。g.灌缝料:本工程按图纸设计要求,填缝材料采取聚氨脂橡胶。(2)水泥砼路面施工a.砼组成、配合比、稠度、搅拌和运输,均应符合28天抗折强度4.5mMPa,28天抗压强度30MPa,水灰比最大0.42塌落度为零度;砼混合料配合比应经监理工程师同意后方能开是搅拌。b.砼搅拌:为了做到砼配合比准备,我部采取一部HZW40型40M3/h砼集中搅拌站搅拌,配自动上
23、料系统,电子称计量原材料重量,微机控制,把材料误差严格控制在许可偏差范围之内。天天开始搅拌前,工地试验室对原材料进行检测,并天天签发配料单;搅拌开始第一盘料应增加1015千克水泥及对应砂和水;每盘搅拌时间应符合施工技术规范要求时间,以确保搅拌均匀性。c.砼运输:搅拌好砼混合料运输,我部采取自卸汽车运输至各作业段,每个作业段配56台自卸汽车运料,确保砼从搅拌站到施工成型时间不超出砼初凝时间;依据宝鸡市现有条件和空间砼搅拌站架设地点离施工现场平均运距为5KM,在运输砼途中,应用湿麻袋或彩布封盖加以保护;因城市道路车流量大,砼运输道路应加强疏导,确保运输车辆通畅,以预防砼运输时间过长砼混合料产生离析
24、。d.基层准备 :砼路面下基层应平整,密实且坡度和横断面应符合设计图纸要求,并在砼浇筑前期加以养护;基层表面在砼浇筑前应用刮板靠尺立在模板上以检验砼浇注高度和断面;对不符合要求基层表面要立即加以修正,高部位要削掉,低部位要立即填补基层混合料整平后并压实,达成设计图纸要求。 e.模板:为确保本工程质量,考虑拉杆在板厚中部,模板全部采取180mm槽钢,立模将采取最优异和最适用本工程支模方法,立模全部采取槽钢活动模板,螺杆支架配钢钎固定,螺丝调整模板,确保模板不发生变形和垂直、水平位移,达成施工规范要求,空隙部位应用油毡堵塞严实,震捣时不漏浆。f.砼摊铺、震捣、整平及做面砼摊铺前,首先要检验模板平面
25、位置,高程及稳固程度是否符合施工技术规范要求,模板内侧应刷润滑剂,填仓施工两侧砼板壁应刷沥青隔离层,其厚度应达成设计要求。砼进仓后,采取人工摊铺,摊铺要快。模板边步、板角是受力最不利部位,是板和板之间结合部,是传力关键部位,也是较微弱部位,要进行扣灰 (翻锹),扣灰时要选择和易性好,水泥浆多混合料。砼混合料铺平时要控制好虚高,虚高常为板厚910%;摊铺中严禁耧耙,要注意拉杆、传力杆和钢筋网预埋位置。混合料浇入模板仓内后,边、角部位插入式震动器震捣,震捣时快插慢拔,中间部位采取平板震动器震捣,采取砼振动提浆机往返振动整平直至表面完全平整。混合料震动过程中要严格控制路面传力杆、拉杆钢筋网预埋位置,
26、立即发觉下沉,松动现象,既是给予纠正。采取人工收面压光,收光时注意作业时间及每道收光间隔时间。g.覆盖养生:路面砼养生先采取麻袋覆盖洒水养生,再用无纺布覆盖保温,养生时间不得少于14天。h.砼路面切缝:砼路面切缝采取500/11KM自行式重型切缝机切缝,切缝时间、缝深度、宽度应符合设计图纸和施工技术要求。切完缝后,随即用草绳将缝槽嵌堵严实,预防砂、石、杂物落在缝内。i.灌缝:灌缝前应将槽清理洁净,用空压机吹缝中杂物;灌缝材料应按混合料配合比严格控制,聚氨脂橡胶用灌缝枪填缝,填缝料填缝后应比路面低35MM。(3)传力杆、拉杆、钢筋网敷设:传力杆、拉杆应按设计图纸位置和施工要求进行敷设;砼板块钢筋
27、网片,应遵照横路管上网宽度为D+26M,设置,假如网片伸进下一块板1米以内可不满铺,大于1米时则应满铺;污水井井周钢筋加强 应按设计图纸进行施工;雨水井井周,井室范围采取钢筋网加强,钢筋加工、绑扎应符合施工技术要求。(4)雨天施工特点:雨天施工时,混凝土浇筑往往常在雨间隙中进行,甚至必需在雨中抢做未完成工序,雨水不仅影响施工正常进行,而且会损坏新浇筑砼板块和施工器材,所以,雨季施工一定要做好防雨,防水工作。a.做好水泥防雨、防水工作,本项工程即使全部采取散装水泥罐贮备,但也不能忽略防雨、防水方法。b.确保施工现场临时排水系统通畅,预防雨水漫流,浸泡基础和新浇筑砼板块;c. 准备充足工作棚和养生
28、棚,常常保持良好情况,方便于抢做未完成工序,预防雨淋滴坏新浇筑路面。 混凝土面板质量检测检验项目许可偏差检验频率检验方法范围点数平整度5 mm每100米10用3米直尺量相邻面板高差3 mm每100米10用尺量纵向水平高差10 mm每20米6用水准仪测量横坡度0.15且10每100米3个断面用水准仪测量面板厚度10mm每100米2用尺量面板宽度大于设计值每100米2用尺量面板长度大于设计值每100米两伸缩缝间2用尺量纵缝顺直度10 mm每100米缝长120米细线两端固定最大值横缩缝顺直度10 mm每20条缝2沿面板宽两端拉线最大值横胀缝顺直度6 mm每条缝2沿面板全宽两端拉线最大值蜂窝麻面面积2
29、%每块每侧面1用尺量蜂窝麻面面积井框和路面高差3 mm每座1用尺量取最大值d.雨停后,立即检验新浇筑砼板块,发觉有滴水坑、麻点、露石,应立即早补;e.雨停重新开始浇筑砼之前,应检验拟浇筑仓基础是否被雨水冲坏等情况,同时,还要注意排出其它仓位积水,进行晾晒等工作,要为下一班浇筑作业做好准备工作。f. 正在浇筑砼遇下雨时,应立即盖上养生棚,预防雨淋。C30砼面层工艺框图七、冬季和雨天施工防护方法(一)冬季施工:1、当气温降至等于或低于-3及昼夜平均气温低于+5时,应采取冬季施工法2、砼冬季施工,通常情况下,将水加热,在严寒情况下,单靠加热水不能满足要求时,也可将骨料加热。拌和时要注意先将水和砂石材
30、料拌和一定时间,再加入水泥一起拌和,避免水泥和热水接触产生假凝现象。拌和时间较常温时约延长50%。水加热温度不应超出60,砂、石加热温度不应超出40。3、砌体冬季施工时,砌块应洁净,无冰霜附着,砂中不得含有冰块或冻结团块。4、砌筑砂浆拌和时,应将原材料加热,水温不得超出80,砂子不得超出40,使砂浆温度不低于20。对于将原材料加热不能满足要求时,可考虑在水泥砂浆中掺入防冻剂,其掺量经过试验确定。5、搅拌砂浆时间比常温时增加0.51倍,其拌制速度和砌筑进度亲密配合,随拌随用。6、砌体完工后应采取保温性能好材料进行覆盖养生,气温低于+5时,不得洒水养生。 7、模板和支架拆除时间应依据砼及砌体达成强
31、度和昼夜平均温度来确定。8、冬季填筑路堤,应按横断面全宽平填,每层松厚应按正常施工降低20%30%,当日填土必需当日完成碾压。9、冬季当路堤高距路基底面1M时,或挖填方交界处,填土低于1M时,应碾压密实后停止填筑,待冬季过后整理复压,再分层填至设计标高。 10、冬季施工路堤填料,应选择未冻结砂类土、碎、卵石土,禁用含水量过大粘性土,也可用含有部分冻土土填筑路堤,但其中冻土粒径不得大于5CM,冻土块含量不宜超出30%。(二)雨天施工:1、雨天填筑路堤应在填方坡脚以外挖掘排水沟,保持场地不积水。2、雨天填筑应选择透水性好材料,若利用挖方土作填方时,应随挖随填立即压实。每层表面做成2%3%排水横坡。
32、3、雨天施工砼、砂浆应随时检验砂石实际含水量,调整搅拌用水量。4、钢筋堆放和加工和水泥堆放场地要选择在地势较高处,上有防雨方法,下有防潮方法。5、准备足够数量彩条布,以备刚砌筑好砌体被雨水冲刷。八、质量目标及确保方法(一)质量目标:优良工程,工程质量符合市政道路、(排水、桥涵)工程质量检验评定标准及施工技术验收规范要求,完全实现协议承诺,交付用户满意工程,杜绝重大质量事故,工序合格率100%,优良率94%以上。(二)质量确保方法:1、依据国家法令、规范和企业各项技术管理制度,建立项目部工程质量检验工作制度。2、项目部建立由施工班组自检、质检人员复检、技术责任人监督抽检三级质量确保体系。对工程各
33、工序实施全过程检验和监督。3、坚持预防为主,对关键部位,微弱步骤,精心检验,一丝不苟,预防质量事故发生。坚持多样质量检验工作方法,群检和专检相结合,定时检和不定时检相结合。4、动工前认真进行图纸会审,搞清设计意图及对应技术标准,项目部内部要进行技术责任人向施工员、施工员向施工班组两级技术交底,使各工序施工人员对施工质量、工期、安全要求了如指掌。5、严格实施测量复核程序,施工前及施工过程中,全部平面位置及高程控制均应由质检人员复核签认,方可成为施工依据。6、进行工序质量监督和控制。上道工序完成后,下道工序施工前施工技术人员应对上道工序质量进行检验认可,下道工序施工人员对达不到优良标准工序拒绝接收
34、,由上道工序施工人员负责整修或返工,直至达成优良标准。 7、原材料质量控制。本工程所用全部关键材料及隶属材料均应经过检验,尤其是用于本工程结构钢筋、水泥、砖、石等全部应按要求取样试验,合格材料才能用于本工程对经检验不合格全部材料,严禁进场。8、全部砼工程均应提前提出配合比设计,经监理工程师同意后,才能按配合比拌和砼。拌和时,加强各材料计量,正确实施配合比设计。9、工程资料必需整齐清楚,确保全部资料内容正确可靠。同时,技术资料填报及整理应和工程进度同时,作到工程完工,资料齐全。10、制订完善防护方法,做好工序之间防护,对于未达成设计强度或未成型产品,派专员巡视,确保产品内在质量和外观。11、狠抓
35、测量和试验工作。从测量、试验仪器配置、人员安排上要表现出“精密仪器、精干人员、精品结果”。12、抓好质量通病预控、研究和治理。13、主动开展QC小组活动,全方面推进质量管理工作。严格根据PDCA循环工作程序开展工作,做到目标明确,现实状况清楚,对策具体,方法得力,并立即检验总结,达成有效控制关键工序,很好地处理施工中质量问题,推进工程质量不停提升。14、实施“优质优价”、“质量一票否决”制度。15、实施施工质量回访制度,对企业施工工程坚持十二个月回访制,方便总结成绩,找出差距和不足,更深入地抓好工程质量。(二)工程质量确保体系质量确保体系框图施工质量控制体系是按科学程序运转,其运转基础方法是P
36、DCA循环管理活动,它是经过计划、实施、检验、处理四个阶段把生产质量有机利息起来,从而形成一个高效体系来确保施工质量目标实现.九、安全确保方法(一)安全目标杜绝职员因工责任亡人事故,杜绝火灾及重大设备事故,杜绝一切重伤事故,整年轻伤率控制在3以内。 施工质量控制体系是按科学程序运转,其运转基础方法(二)安全确保方法安全工作是搞好生产关键原因,关系到国家、企业和职员切身利益。所以,在施工过程中,必需认真落实“安全第一,预防为主”方针,认真遵照建筑安全检验标准(JTJ-59-99)、企业安全技术操作规程和中国安全法及相关指导安全方面法规和规范,提供对应安全装置、设备和保护器材,采取其它有效方法,以
37、保护现场施工人员健康和安全。1、加强领导、健全组织。项目部成立安全生产领导小组,项目经理任组长,组员由相关职能部门和作业队管理人员组成,各作业队设专职安全员。领导小组制订安全方法,定时在工地举行安全教育培训,认真抓好“三工”教育。定时不定时进行工地安全检验、监督,立即发觉和排除安全隐患。2、坚持新工入场三级安全教育,即企业、项目部、班组三级安全教育制度,先培训,后上岗,是人人了解安全操作规程,提升自我防范意识。3、认真落实安全技术交底制度,项目部将依据企业相关安全管理及本工程特点层层交底,逐层落实,对安全关键部位进行常常性安全检验,立即排除不安全原因,确保安全施工。4、严格按施工组织设计和工艺
38、步骤科学组织施工。做好工序衔接,严格操作规程,杜绝违章指挥和违章作业行为发生。5、建立安全专门检验机构,项目部设置专职安全检验员,具体负责工地安全工作,随时检验安全防护工作,督促实施全部安全规范,对不符合安全操作规程现象随时进行纠正,对违反人员有权进行处理。6、加强施工机械管理,施工机具设备均要在使用前和使用中定时检验,并有安全员签字统计。电工、电焊工、车辆驾驶员等特殊工种必需经过专业培训并持有主管部门签发合格证方可上岗作业,果断杜绝违章作业。7、加强安全用电,坚持持证上岗,用电设备全部要安装接地装置。安全用电,设专员管理,现场设备、电器操作人员必需持证上岗,非专业人员,无证人员不得开动机械和
39、拉接临时线路。8、做好加班期间安全工作。在 夜间或法定节假日进行施工时要经监理工程师同意方可进行。夜间施工要有良好照明设备,危险路段要标明危险标志和缓行标志,配足交通值勤人员,组织好通行人员和车辆。9、在吊装作业中,吊车必需专员操作专员指挥,统一信号,预防发生事故,安全员要对吊车承载力及安全距离随时进行检验。10、加强安全防护,设置安全标志。开工前在协议段两端及中部设置安全警示牌和交通疏导指挥人员,确保施工期间交通通畅,降低外部车辆、行人对施工影响。11、在工程现场及周围设置必需标志牌,包含警告和危险标志,安全和控制标志,指路标志等。12、设置必需消防设备,制订安全用火制度,加强守卫。13、现
40、场内配置专员指挥交通,多种车辆机械一定要根据要求线路分道限速行驶。14、常常召开相关安全会议,坚持安全工前交底,工中检验,工后讲评活动,做到安全警钟常鸣。15、一旦发生危及工程安全和工程质量事故时,要立即采取必需抢救方法,同时,立即停止和此项相关项目标施工。并视情况对安全质量问题 、通常安全质量事故、重大安全质量事故分别在2天内、3天内书面快速报监理工程师和业主。依据监理工程师视察后提出处理意见立即消亡事故产生危害和影响。十、文明施工及环境保护方法搞好现场文明施工,预防环境污染,这是施工企业应遵照职责和义务,同时也是施工企业管理工作高水平、严要求具体表现。所以,在工程施工过程中,我们严格实施建
41、设工程文明施工若干要求进行管理和施工外,我项目部做好以下几点:1、对现场施工人员进行文明施工教育,增强文明施工保护环境意识,尽可能做好施工中不扰民,降低居民出行不便。2、工地使用水泥、砂、白灰、石等材料堆放整齐,随放随用,能满足施工要求,并对白灰、水泥等进行覆盖,预防风吹灰扬。3、在施工中努力争取将污染个噪音降到最低程度,在夜间施工时尽可能安排噪音小施工机械作业。4、白灰、砼混合料,外运废土等运输途中要用彩布封盖,避免路上掉渣,影响城市卫生。5、工地建筑垃圾和生活垃圾堆放集中,立即清运,保持现场及材料库、办公室整齐卫生。6、施工现场及施工道路常常洒水控制扬尘。7、施工结束后,要立即、认真清理,做到工完料尽 宝鸡市市政工程企业南关路项目部 二四年二月六日目 录一、工程概况1二、施工组织管理机构1三、施工准备及临时设施3四、施工总体安排及进度计划5五、劳力机械安排及材料计划8六、施工方案及关键工序施工方法9七、冬雨季和雨天施工防护方法18八、质量目标及确保方法20九、安全确保方法23十、文明施工及环境保护方法26 附:1、项目部组员表 2、施工平面部署图 3、施工进度计划 4、关键进场机械设备
