1、热力施工监理细则1 编制依据:1、城市供热管网工程施工及验收规范CJJ28-89 2、工业金属管道工程施工及验收规范GB50235-97 3、土方和爆破工程施工及验收规范GBJ201-894、建筑机械安全技术规范GBJ33-865、城镇直埋供热管道工程技术规程CJJ/T81-982 工程概况1. 工程名称:青岛海湾大桥接线工程热力改造工程 2. 工程地点:四流路段、重庆路段、黑龙江路段、海尔路段沿线3. 建设单位:青岛城投路桥投资发展4. 设计单位: 5. 监理单位:山东新昌隆建设咨询6.工程概况本工程为青岛海湾大桥接线工程热力改造工程,工程共分4个路段:四流路段、重庆路段、黑龙江路段、海尔路

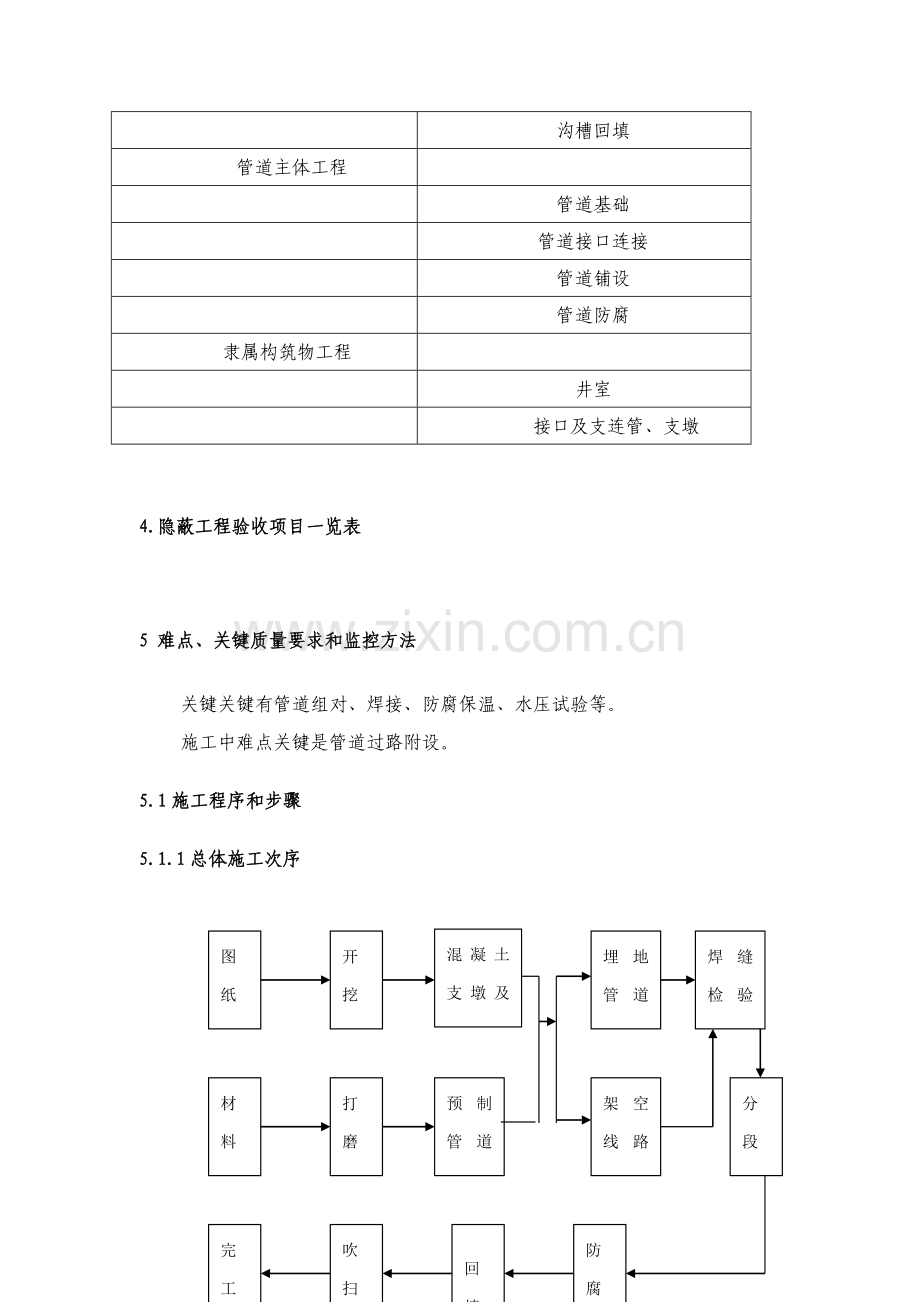

2、段,管径为DN400DN700.管道安装工程量:黑夹克预制保温管 米 钢套钢预制保温管 米3 分部分项工程一览表分部工程分项工程土石方工程沟槽开挖沟槽支撑沟槽回填管道主体工程管道基础管道接口连接管道铺设管道防腐隶属构筑物工程井室接口及支连管、支墩4.隐蔽工程验收项目一览表5 难点、关键质量要求和监控方法关键关键有管道组对、焊接、防腐保温、水压试验等。施工中难点关键是管道过路附设。5.1施工程序和步骤5.1.1总体施工次序材料验收开挖管沟埋地管道下管组 焊图纸会审打磨防腐预制管道运 输架空线路施 工分段试压完工验收吹扫试运回填防腐绝热补口焊缝检验探 伤混凝土支墩及支架制作安装5.1.2施工外网管

3、线安装步骤图管沟开挖支架制作、砌筑沟底找平沟底垫石粉管沟安全支护阀门检验管材检验下管管道打坡口组对焊接阀门及赔偿器安 装水压试验接口防腐保温处 理阀门井砌筑工程验收 无损探伤 5.2 管道施工5.2.1 测量放线1 关键点:仔细复核交桩坐标及高程点,对照原现实状况图确定其它地下管线和构筑物位置。2 放线内容:1、根据设计交桩坐标及高程点,立即做好验线和护桩,并推行交接手续妥善保留。2、依据设计要求和甲方提供各控制位置测设控制坐标,依据设计纵断图中高程控制各标高点,并随时做好统计。3、施工中严格按测量程序控制各道工序测量工作,并做好统计,推行相关签认手续。5.2.2沟槽开挖:1关键点:在开挖前向

4、各专业管线所属单位管理人员了解地下管线和构筑物现实状况,假如有没有法证实管线需要人工挖探坑或探槽以确定地下管线位置,严禁挖断地下正在使用任何管线 2 开挖方法1、土方工程视情况采取人工挖槽或机械挖槽。开槽前邀请相关单位开配合会,摸清地下现有交叉管线,如有其它平行管道障碍,挖探坑探明情况再施工。2、开槽严格控制中心位置,槽底平整,无石块、砖块、木块、垃圾等杂物。如遇障碍变动立即做设计变更洽商。3、开槽断面按槽底宽为管直径(230cm)挖深小于3米,放坡系数为0.2。4、土在沟槽一侧,沟槽另一侧排管。5.2.3 焊接:1 关键点:1 管道施焊前,应制订焊接工艺评定,依据焊接工艺评定制订焊接及缺点修

5、补工艺规程。2 参与管道施工电焊工必需持有使用期内焊工考试合格证书。3 管道施焊前应将坡口两侧各50mm表面上油污、浮锈、水分、泥沙、气割后熔渣、氧化皮等杂物和坡口内侧机加工毛刺等清除洁净,使坡口两侧各大于10mm范围内外表面露出金属光泽。4 当管道在沟外焊接时,管口处作业空间不应小于500mm,工作坑尺寸应能确保焊工操作次序和施工安全。5焊条烘干后应在100150条件下保留。焊接时应随用随取,并放入焊条保温筒内,但时间不易超出4h。当日未用完焊条应回收存放,重新烘干后首先使用。重新烘干次数不得超出两次。2 施工方法:1 管道对口前,要对管口10cm,范围内进行手工砂轮打磨,清除表面油垢、锈、

6、污垢、毛刺等,并露出金属光泽,焊接完成必需清理焊药和飞溅,不得有焊瘤。2 对口前要对两管口周围校对,预防出现错口偏差现象,特殊情况要进行修正处理,错口偏差许可值为1.0mm。3 两管口环缝要有大于300mm间距。4 焊接采取V型坡口。5 焊接采取氩弧焊打底,电弧焊填充盖面。氩弧焊丝型号TCS-50直径2.5mm钨极焊丝2.5mm电焊条牌号E4303(J422)直径3.2mm-4.0mm电焊条烘干烘干温度200c要 求焊解释,焊条应放置在保温桶内,随取随用使用前(焊丝)应用砂纸打磨出金属光泽焊缝外观加强高度固定口为2-3cm 转动口为1.5cm加强宽度16-20cm焊道咬边0.5mm25mm焊道

7、总长度25%6 现场施工中焊接次序应按以下进行:焊材验收 坡口清理 组对管口 氩弧焊打底 电弧焊填充盖面、打磨 下向焊盖面焊接 清理焊渣、飞溅物 外观检验 无损探伤 焊接返修(如需返修时)外观检验 无损探伤 7 焊口拍片X射线探伤全线焊口100%全方位拍片,合格等级为GB-12605II级,如发生修改不合格焊口,只能一次,不然断口重新焊接,焊口要有编号及焊工号,要编制焊口结构图。3焊接注意事项1在下列任何一个焊接环境,如不采取有效防护方法,不得进行焊接:a雨天或雪天;b风速超出8m/s;c大气相对湿度超出90%;2管道组采取外对口器时,撤离外对口器前根焊道必需焊完50%以上,根焊道每段长度应近

8、似相等,且均匀分布,焊接对口时在沟内焊接时采取吊机配合。3施焊时,管子应垫牢保持平稳,不能将管子悬空、不得受到振动和冲击,以避免焊缝在焊接及热处理过程中产生附加应力。4焊机地线连接应牢靠,严禁地线和管材间发生电弧而烧伤管材表面。5施焊时引弧应在坡口内进行,严禁在坡口以外管材表面上引弧。6根焊道必需熔透,后面成型应良好。7根焊道焊完后,应立即进行热焊道焊接,根焊道和热焊道焊接间隔时间不超出5min。8施焊时更换焊条应快速,应在熔池未冷却前换完焊条,并再行引弧。9全位置下向焊应遵照薄层多遍焊道标准,层间必需仔细清除熔渣和飞溅物,外观检验合格后方可焊下一层焊道。10每相邻两层焊道更换焊条时,接头不得

9、重合,应错开2030mm。11每根焊条引弧后一次焊完;每层焊道应连续焊完,中间不应中止;要确保焊道层间温度要求,每道焊口应连续焊完。12管道施工采取流水作业,每层焊道由两名焊工同时施焊。13每道焊口焊完后,应将表面飞溅物、熔渣等清除洁净。14管壁厚度不一样,焊道层数也不尽相同。常见不一样管壁厚度所需焊道层数,宜符合下表要求。不一样管壁厚度要求焊道层数壁厚(mm)7-99-12层 数3-45-615需要焊前预热或管道冬季施工焊接时,施工现场应随时测量并纪录环境温度,并采取对应预防方法。16预热要求应依据材质、气候条件等原因,经焊接性试验及焊接工艺评定确定。焊前需预热焊缝,层间温度应保持不低于预热

10、温度。17焊接施工中应按要求认真填写相关原始统计。18焊接施工中,焊工必需遵守管道施工中相关安全要求。19每日下班前应将管线端部管口临时封堵好,预防异物进入。20焊口标志应由焊工或流水作业焊工组代号及她们所完成焊口数量组成,标志可用记号笔写在距焊口(气流动方向)下游1m处防腐层表面,并同时做好焊接纪录。21管道焊缝表面质量应在焊后立即检验。检验前应清除熔渣、飞溅物等杂物。表面质量合格后再进行无损检验。22焊缝表面应无裂纹、未融合、气孔和夹渣等缺点。咬边深度0.5mm,在任何长300mm焊缝两侧咬边累计长度50mm。焊缝余高1.6mm,焊缝宽度按坡口宽度每侧增加0.5-2.0mm。23母材上伤疤

11、、擦伤等缺点应打磨平滑,其深度大于0.5mm时应修补。24焊缝无损检验应根据SY4065-93石油天然气钢质管道对接焊缝超声波探伤及质量分级和SY4056-93石油天然气钢质管道对接焊缝射线摄影及质量分级实施。25焊接缺点超出许可范围焊缝,要进行补修或割掉重焊。26同一部位返修次数不得超出两次;当超出两次时,必需有超次返修工艺技术方法,且经施工项目技术总责任人同意。27当焊缝裂纹及累计长度大于或等于焊缝长度8%时,该道焊口必需割掉重焊。28全部修补焊缝长度,均应大于50mm。29焊缝补修宜用同等级低氢型焊条,按修补工艺规程要求进行。30修补后焊缝部位,必需按对应要求重新进行无损检验并认真做好纪

12、录。5.2.4赔偿器安装1 赔偿器安装时应注意输送介质流向为从焊接端流向自由端,并和管道坡向一致,防制波内积水,在波峰下部设置疏水装置。2 赔偿器安装前,先在两端接好法兰短管,用拉管器拉伸(或压缩)到预定值,整体和管道焊接完后,再将拉管器拆下。3 安装赔偿器应符合下列要求1)按设计要求进行和拉伸(或预压缩),应使受力均匀;2)薄型赔偿器内套有焊缝一端,水平管道应迎介质流向安装,垂直管道应置和上部;4 安装伸缩器时,设临时固定,待管道安装固定后,再拆除临时固定;5.2.5 阀门安装 1 工程中使用阀门在安装前应按不低于规范要求进行强度和严密性试验,若有不合格须检修后再试验, 经检修试验仍不合格者

13、须进行更换。强度和严密性试验应用洁净水进行, 强度试验压力为公称压力1.15倍,试验时间不少于5分钟,壳体、填料无渗漏为合格。严密性试验按公称压力进行,以不漏为合格; 2 阀座和阀体结合牢靠,阀芯和阀座结合良好,并无缺点,阀杆和阀芯联接灵活,可靠;阀杆无弯曲、锈蚀, 阀杆和填料压盖配适宜度,螺纹无缺点,阀体和阀盖接合良好;垫片、 填料螺栓等齐全、无缺点。 3 试验合格阀门,应立即排尽内部积水,密封面应涂防锈油,关闭阀门、封闭出入口。 4 阀门传动装置和操作机构应进行清理检验, 并要求动作灵活可靠,无卡漏现象。 5 安全阀安装前,应按设计要求进行试调, 若设计无要求时,其开启压力为工作压力1.0

14、51.15倍,回座压力应为工作压力0.9倍,调试压力应稳定,每个安全阀启闭试验不应少于三次, 调试后进行铅封并填写调整统计; 6 法兰或螺纹连接阀门在关闭状态下安装, 对焊阀门和管道连接焊缝底层宜采取氩弧焊接,确保内部清洁,焊接时阀门不宜关闭,预防过热变形,安装铸铁、硅铁阀门时, 应避免因强力连接或受力不均引发损坏。 7 安装前复核产品合格证和试验统计, 按设计要求查对型号并按介质流向确定其安装方向; 8 阀门安装前应清理洁净,保持关闭状态。安装和搬运阀门时,不得以手轮作为起吊点,不得随意转动手轮; 9 阀门应连接自然,不得强力对接或承受外加重力负荷, 法兰周围紧力应均匀,以预防因为附加应力而

15、损坏阀门; 10 阀门安装应按要求确定介质流向和安装位置,手轮以操作方便为宜;5.2.6法兰安装 1 外观检验法兰密封面及密封垫片,不得有影响密封性能缺点。 2 法兰连接时应保持平行,其平行偏差 法兰外径1.5/1000,且2mm,不得用强紧螺栓方法消除歪斜。 3 法兰连接时,应使用同一规格螺栓,安装方向一致, 螺栓应露出螺母23个螺距,螺母应在法兰同一侧; 4 合金钢螺栓不得在表面用火焰加热进行热紧; 5 紧固螺栓应对称均匀,分数次加力锁紧; 6 垫片安装可依据设计需要分别涂石墨、机油或铅油等试剂5.2.7管道补口保温1 钢套钢补口保温结构以下:1)包扎8mm后硅酸铝纤维毡,再包第一层微孔硅

16、酸钙保温瓦块 2)捆扎第一层瓦块时,用0.3-0.4mm、宽15-20mm镀锌钢带捆扎牢靠,环缝和横缝用调配好保温砂浆填实,但缝隙越小越好。 3)缠滤波反射层 4)包扎第一层瓦块,用镀锌钢带捆扎牢靠,包扎时,两层之间环缝、横缝要错开包扎,环缝和横缝一定用保温砂浆填实。 5)钢防护层制作 电热套袖补口保温结构以下: 1)热缩带、扎带固定电热套袖2)电热套袖热熔3)经过在电热套袖补口上预留注入口将配合好黑白料注入。2 聚氨酯保温材料介绍及施工方法 1)施工方法: 准备好模具(已涂脱模剂)搅拌器,天平(或量杯)按百分比加入黑、白料,充足搅拌,待起泡时,倒入模具,三分钟后即可。 聚氨酯施工环境温度应摄

17、氏15以上,湿度80为佳。环境温度过低要采取加温、保暖方法。3钢防护层制作依据技术要求,聚氨酯外做钢防护层。将以同外套钢管通径钢管依据补口宽度下好料,把补口钢管使用气割或离子切割分为两半,当内保温施工完成后进行钢保护层焊接,补口焊接合格验收后,经过在钢保护层补口上预留注入口将配合好黑白料注入。所做玻璃钢防腐层表面应平整,光滑,无折皱、鼓泡等现象。4 管道保温应含有下列条件1)和保温管道采取预留焊缝或对焊缝作渗油试验等方法;2)管道表面上灰尘、油垢、铁锈等杂物已清理洁净,防腐剂完全干燥后方可施工;5 保温用固定件、支承件施工应符合下列要求:1)直立管道应每隔3m左右装置分段支承托架,其宽度稍小于

18、主保温层厚度,支承托架不得装在焊缝或附件位置上,托架环面安装应水平,偏差小于10mm,当不许可直接焊接在管道上时,应采取抱箍式支承托加,抱箍和管道之间用绝热板等隔垫,并紧固牢靠;6 保温材料主保温层施工应符合下列要求1)主保温层厚度大于100mm,保温层应拼接严密,一层错缝,二层应压紧。2)管道弯头处主保温层应留出2030mm膨胀缝,并填以弹性良好保温材料;3)伸缩节及管道滑动支架等处保温均应按膨胀方向留出足够间隙;4)法兰盘处保温应留出足够拆卸螺栓距离;5)凡有碍膨胀地方要按膨胀方向留出间隙;6)应和管道保持同心,不得偏斜;5.2.8砌筑检验井1 关键点:不渗不漏,位置、标高正确,严格按图施

19、工2通常要求(1)检验井必需确保防水,做到不渗、不漏。(2)检验井砌体及抹面工程可参考现行国家标准砖石工程施工及验收规范实施。(3)检验井砌体中预埋管、预埋件及预留洞口和砌体连接应采取防渗漏方法。(4)检验井必需按设计图纸及相关要求施工。(5)砌筑或安装各型井,应在管道安装后立即进行。(6)检验井所用材料应按设计及相关标准实施。3施工要求(1)检验井必需确保防水,做到不渗、不漏。(2)检验井,必需按设计图纸及关要求施工。(3)砌筑或安装各型井,应在管道安装后立即进行。(4)井底基础应和管道基础同时浇筑。(5)在井室砌筑时,应同时安装爬梯,位置应正确,爬梯安装后,在砌筑砂浆或混凝土未达成要求抗压

20、强度前不得踩踏。混凝土井壁爬梯在预制或现浇时安装。(6)在砌筑检验井时,同时将预留支管和钢套管衔接处采取高强度细石混凝土浇筑成整体。砌筑检验井内壁应采取水泥砂浆抹面,污水检验井内壁抹面应分层压实、外壁应采取水泥砂浆搓缝挤压密实。检验井采取预制装配式构件施工时,企口座浆和竖缝灌浆应饱满,装配后接缝砂浆凝结硬化期间应加强养护,并不得受外力碰撞或震动。检验井砌筑或安装至要求高程后,应立即做好防护方法。雨季砌筑检验井,井身应一次砌起。为预防漂管,可在检验井井室侧墙底部预留进水孔,回填土前应封堵。5 质量检验井壁必需垂直,不得有通缝,必需确保灰浆饱满,灰缝平整,抹面压光不得有空鼓,裂缝等现象。井框、井盖

21、必需完整无损,安装平稳,位置正确。5.3 管道探伤 1 热力管道无损探伤检测:2 表面质量要求:焊缝表面质量要求(包含焊缝高度)应经外观检验合格,表面不规则现象应加以修补,焊缝宽度以每边超出坡口边缘2mm为宜,铁锈氧化皮、焊渣、飞溅物等必需根本清理洁净以后,方可进行探伤。3 探伤抽查百分比:依据建设单位招标文件和答疑要求,管道焊缝需进行 % 无损探伤,根据规范要求应进行 %射线探伤,其它 %焊缝超声波探伤。5.4 管道试压5.4.1 强度试验依据设计要求,热力管道试验压力应为设计压力1.5倍,相当于 Mpa,试验介质为压缩空气,进行强度试验时,压力应逐步缓升,首先升至试验压力50%,应进行初验

22、,如无泄漏、异常,继续升至试验压力,然后宜稳压1h后,观察压力计大于30min,无压力降为合格。5.4.2 严密性试验本工程燃气管道严密性试验,应在强度试验完成后,回填土覆盖管顶50cm以上时进行。依据设计要求,管线严密性试验压力为 Mpa,试验介质为压缩空气,对天然气管道人工检测严密性,管内压缩空气停留稳压时间为24h。稳压后,经观察压力表指针读数确为试验压力数值时,即可开始统计管内压缩空气压力、管内温度和大气压等数值,每小时统计1次,试验时间为连续二十四小时。5.5管道回填土:5.5.1石粉及原土回填1管线焊接、无损检测、补口完成后,应立即下沟和回填。机组施工段,沟上放置管道连续长度不宜超

23、出2KM。2下沟前,应复查管沟深度,清除沟内塌方、石块、积水并扎实。在管沟中应预先在沟底回填200mm厚石粉,石粉最大粒径不得超出5mm。3管沟回填土应高出地面,其宽度为管沟上开口宽度,并应做成有规则外形。4 工作坑回填完成后,先对沟槽进行清理,首先回填管道胸腔,回填时管道两侧应同时进行,用木夯扎实,两侧高差不宜超出30cm。5 管顶50cm以下回填应用石粉(细土)回填,回填时不得含有碎石、砖块、垃圾等杂物。6 回填时分层夯时,每层铺土厚度20-30cm。7 胸腔回填密实度为95%,管顶以上50cm范围填土密实度为85%,管顶50cm以上至地面回填密实度90-95%。图8 过路段或在车行道部分

24、全部采取石粉或黄沙回填胸腔回填,闸井四面回填采取2:8灰土。5.5.2 铺设标志带:当沟槽回填至管顶以上50cm,应铺设燃气专用警示标志带,且必需连续铺设,搭接大于0.5米。引入管安装,立管要垂直,沟槽管要和槽底完全接触,预防悬空,并由3坡度,颇向楼前管。引入管防腐依据设计要求在管弯曲成型后进行,其防腐等级同管道集中防腐质量要求。 6.质量通病和防治结合本工程特点,确定以下质量通病,制订对应控制方法。6.1管道位置偏移或积水(1)施工前要认真根据施工测量规范和规程进行交接桩复测和保护;(2)施工放样要结合水文地质条件,根据埋置深度和设计要求和相关要求放样,且必需进行复测检验其误差符合要求后才能

25、交付施工;(3)施工时要严格根据样桩进行,沟槽和平基要做好轴线和纵坡测量验收;(4)施工过程中如意外碰到构筑物须避让时,应请示设计部门请求变更。6. 6.2检验井变形、下沉,构配件质量差(1)认真做好检验井基层和垫层,预防井体下沉;(2)检验井砌筑质量应控制好井室和井口中心位置及其高度,预防井体变形。当采取木模板时,须背厚度5cm以上背板,确保刚度;(3)检验井井盖和座要配套;安装时座浆要饱满;轻重型号和面底不错用,铁爬安装要控制好上、下第一步位置,偏差不要太大,平面位置正确。支撑必需经过应力验算,单独申报模板和支撑设计,经监理同意后实施;3.4回填土沉陷(1)管槽回填时必需依据回填部位和施工

26、条件选择适宜填料和压(夯)实机械;(2)沟槽较窄时可采取人工或蛙式打夯机夯填。不一样填料,不一样填筑厚度应选择不一样夯压器具,以取得最经济压实效果;(3)填料中淤泥、树根、草皮及其腐植物既影响压实效果,又会在土中干缩、腐烂形成孔洞,这些材料均不可做为填料,以免引发沉陷;(4)施工单位委派现场技术管理人员驻场管理;(5)控制填料含水量大于最好含水量2%左右;遇地下水或雨后施工必需先排干水再分层随填随压密实;(6)不影响其它构筑物少许沉降可不做处理或只做表面处理,如沥青路面上可采取局部填补以免积水;(7)如造成其它构筑物基础脱空破坏,可采取泵压水泥浆填充;(8)如造成结构破坏应挖除不良填料,换填稳定性能好材料,经压实后再恢复损坏构筑物;7.验收表单及文件统计
