1、1、准备工作1.1吊篮配套相应悬挂机构、提高机构等进场。1、2预备380V配电箱1、3吊篮安装、调节及用法2、悬挂机构安装:2、1将悬挂机构安装于建筑物顶面。用电梯将组件、钢丝绳运至顶面,然后在承重墙位置用自喷漆做出标记。然后进行安装。2、2安装顺序调节座前座调节调节座高度前梁调节座后座调节调节座高度后梁 中梁调节前、后座距离上支柱加强钢丝绳螺旋扣组件张紧加强钢丝绳钢丝绳悬挂机构定位垂放钢丝绳配重块2、3悬挂机构安装;(1)悬挂机构安装悬挂机构安装在建筑物顶部平台上,左右悬挂机构之间距离与工作篮吊点间距离相等,其误差500。先后支柱分别套在先后导向支柱上,通过销轴将悬臂挑梁、拉纤立柱、先后支柱

2、固定。(2)中间连接梁高度视屋面女儿墙尺寸而定(中间连接梁中心线至屋面高度可在11761776范畴内调节),原则悬臂挑梁外伸距离L1.5m(ZLP800型)或 L1.9m(ZLP500型)。用销轴将先后两某些通过中间连接梁固定在一起;把三对支承板用销轴分别装在悬臂梁前端第三孔、中间连接梁前端第二孔和后支柱最后端孔;用绳夹将拉纤钢丝绳一端和索具螺旋扣连接,装在中间支承板上。拉纤钢丝绳另一端绕过后端支承板内卡套、拉纤立柱顶部和悬臂挑梁上支承板内卡套后夹紧。当先后支柱间距加大,至使拉纤钢丝绳长度不够时,可将固定后端支承板连接销轴前移数孔安装。调节索具螺旋扣,绷紧悬臂挑梁消除各部间隙后,再将索具螺旋扣

3、旋紧45扣。把工作钢丝绳用绳夹固定再悬臂挑梁前端第一销轴上,把安全钢丝绳用绳夹固定在悬臂挑梁前端第二销轴上。用绳夹固定钢丝绳时,必要把夹座扣在钢丝绳工作段上,使U型螺栓扣在钢丝绳松边上。四组绳夹各间隔60,不得交替布置。紧固绳夹时考虑每个绳夹合理受力,离套环近来处绳夹(第一种绳夹)应尽量地接近套环夹紧,然后依次拧紧第二和第三个绳夹。拧紧第四个绳夹时,使钢丝绳松边少量拱起,以便受力后检查前三个绳夹与否拧紧。注:拉纤钢丝绳两端固定办法同上。钢丝绳绳端固定后,把悬挂机构移到工作位置。(3)在配重小车导向柱上装上配重,左、右均分。把长度不超过100米四根钢丝绳徐徐放至地面;当悬臂挑梁外伸距离L1.5m

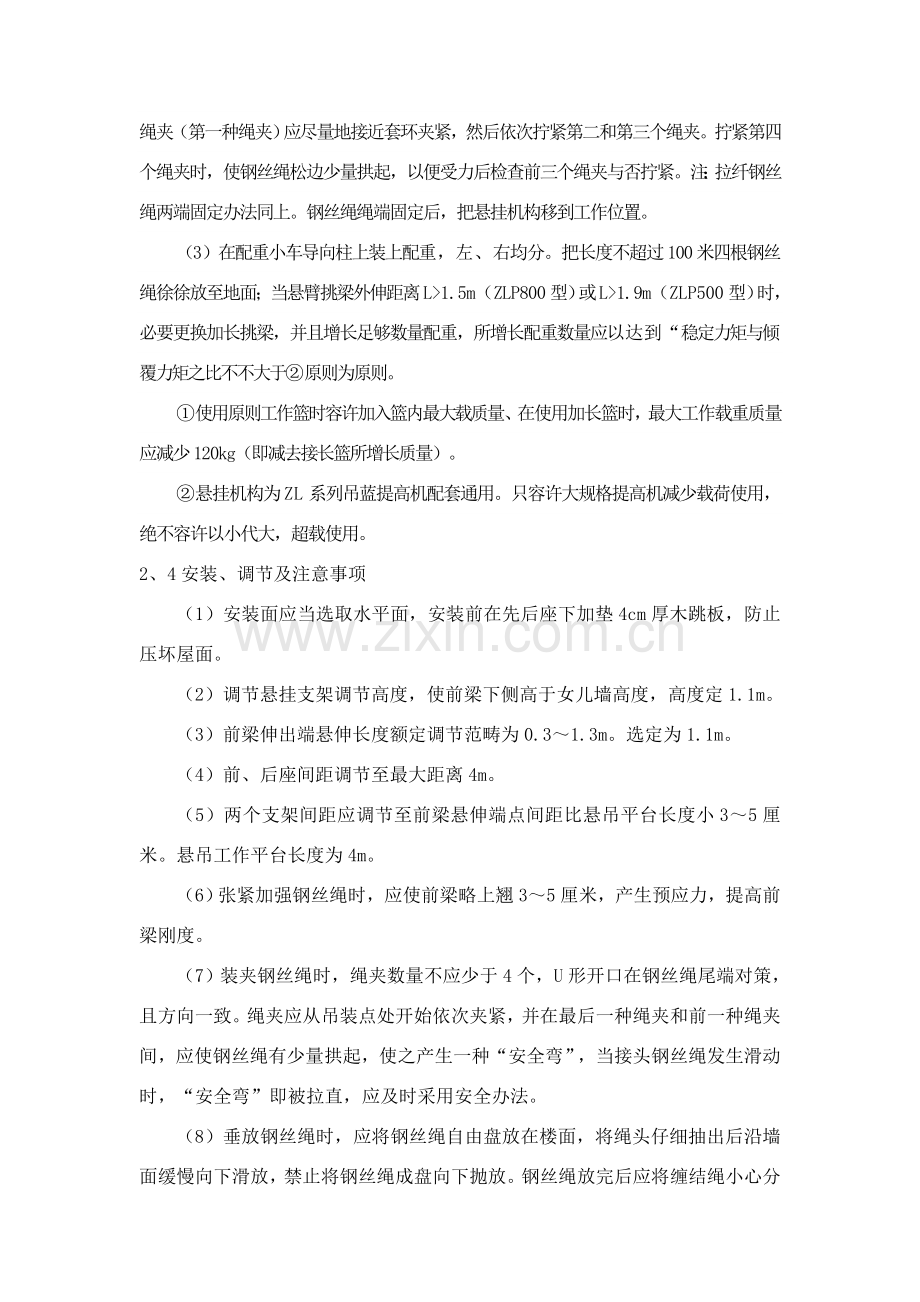

4、(ZLP800型)或L1.9m(ZLP500型)时,必要更换加长挑梁,并且增长足够数量配重,所增长配重数量应以达到“稳定力矩与倾覆力矩之比不不大于原则为原则。使用原则工作篮时容许加入篮内最大载质量、在使用加长篮时,最大工作载重质量应减少120kg(即减去接长篮所增长质量)。悬挂机构为ZL系列吊蓝提高机配套通用。只容许大规格提高机减少载荷使用,绝不容许以小代大,超载使用。2、4安装、调节及注意事项(1)安装面应当选取水平面,安装前在先后座下加垫4cm厚木跳板,防止压坏屋面。(2)调节悬挂支架调节高度,使前梁下侧高于女儿墙高度,高度定1.1m。(3)前梁伸出端悬伸长度额定调节范畴为0.31.3m。

5、选定为1.1m。(4)前、后座间距调节至最大距离4m。(5)两个支架间距应调节至前梁悬伸端点间距比悬吊平台长度小35厘米。悬吊工作平台长度为4m。(6)张紧加强钢丝绳时,应使前梁略上翘35厘米,产生预应力,提高前梁刚度。(7)装夹钢丝绳时,绳夹数量不应少于4个,U形开口在钢丝绳尾端对策,且方向一致。绳夹应从吊装点处开始依次夹紧,并在最后一种绳夹和前一种绳夹间,应使钢丝绳有少量拱起,使之产生一种“安全弯”,当接头钢丝绳发生滑动时,“安全弯”即被拉直,应及时采用安全办法。(8)垂放钢丝绳时,应将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢向下滑放,禁止将钢丝绳成盘向下抛放。钢丝绳放完后应将缠结

6、绳小心分开压住,地面多余钢丝绳应仔细盘好扎紧,不得任意撒放地面。(9)悬挂支架定位后,应检查各连接螺栓应可靠结实,不可有虚紧和松动。(10)配重块每块25kg,加载配重块数量为36块。将配重块均匀套置于后座四根安装杆上,然后用螺栓固定。2、5安装示意图:3、悬吊工作平台安装:3、1悬吊工作平台每原则节尺寸为2m,依照现场实际状况工作平台按照2m或者4m尺寸进行安装。平台安装在接近上方悬挂机构位置地面靠墙位置处进行安装。3、2安装工艺: 提高机安装 两端栏片后栏片前栏片底 座 (1)将工作篮底架和两侧架用M12螺栓接好;将脚轮装在吊架底部后,用12条M12螺栓将两吊架固定在篮体两端。(2)将支墙

7、轮组用螺栓固定在吊架底部方管内,支墙轮要放在靠墙一侧,其外伸长度可调。(3)将工作篮放在悬挂机构下地面上,点动起升按钮,将提高至下部支板插入吊架中部耳板槽内,用M121.5高强螺栓穿入。使提高机入绳口与耳板组滑轮中心处在同一铅垂直位置时,再紧固M121.5高强螺栓。(4)将摆臂式安全锁用M121.5高强螺栓固定在吊架上部耳板内。装入安全钢丝绳,下面装上压铁,使安全钢丝绳绷直。3、3安装、调节及注意事项(1)安装前应进行地面平整,平整好地面作为安装面。(2)各基本节对接处应对齐,预紧后整个平台框架应平直,不得有明显扭曲。(3)安装两端提高机时应使安全锁支架朝向平台外侧。(4)装成后应均匀紧固所有

8、螺栓,不得有松动或虚紧。4、安全锁及提高机安装(1)安全锁及提高机分别安装于悬吊平台两端提高机安装架上安全锁支架和提高机支撑中。(2)安全锁安装时应使摆臂滚轮朝向平台内侧。(3)提高机安装于悬吊平台内,安装时将提高机搬运至悬吊平台内,使提高机背面矩形凹框对准提高机支承,插入销轴并用锁销锁定后,在提高机箱体上端用两只连接螺栓将提高机固定在提高机安装架横杆上。5、电气箱安装(1)电气箱安装于悬吊平台中间部位后栏片上,电箱门朝向悬吊平台内侧,用两个吊攀将电箱固定在栏片栏杆上。(2)电气箱安装固定后,将电源电缆、电机电缆、操作开关电缆接插件插头插入电箱下端相应插座中。插装接插件插头时,应仔细对准插脚位

9、置,均匀使力推入,禁止猛力硬插操作,以免损坏接插件。6、工作台示意图: 7、通电、检查:7、1通电先后应做仔细检查,如不符合规定应及时校正,符合规定后才干对吊篮进行启动和调节。7、2通电前检查及规定 (1)电源应是380V三相接地电源,电源电缆接触应可靠固定绝缘,电源插头处不可直接承受电缆重量。(2)顶面悬挂机构安装对的,安放平稳,固定可靠,连接螺栓无松动或虚紧,平衡配重块安装可靠,配重符合规定。(3)钢丝绳连接处绳扣装夹对的,绳扣螺母拧紧可靠。(4)悬垂钢丝绳应分开,无绞结、缠绕和折弯。(5)提高机、安全锁及悬吊平台安装对的、连接可靠,连接螺栓无松动或虚紧,连接处构件无变形或开裂现象。(6)

10、电缆接插件接插对的无松动,保险锁扣可靠锁紧。(7)电箱内各电线接点螺钉拧紧无松动或虚紧。(8)吊篮施工立面上无明显突出物或其她障碍物。8、通电后检查及规定:(1)闭合电箱内开关,通电批示灯亮,电气系统通电。(2)将转换开关置于左位置,分别点动电箱门及操纵开关上升和下降按钮,左提高机正反运转。(3)将转换开关置于右位置,分别点动电箱门及操纵开关上升和下降按钮,右提高机正反运转。(4)将转换开关置于中间位置,分别点动电箱门及操纵开关上升和下降按钮,左、右提高机同步正反运转。(5)将转换开关置于中间位置,启动左右提高机电机后,按下电箱门上紧停按钮(红色),电机停止运转。旋动紧停按钮使其复位后,可继续

11、启动。(6)将转换开关置于中间位置,启动左右提高机电后,分别按下各行程开关触头,警铃报警,同步电机停止运转。放开触头后,可继续启动。9、穿钢丝绳9、1穿工作钢丝绳:位于悬挂机构前梁端头内侧位置二根钢丝绳是工作钢丝绳,应穿入提高机内。 (1)穿绳前仔细检查钢丝绳穿入端焊接封头弧锥面及球头与否光滑平整,焊接交界处有钢丝头翘出时,应用锉刀仔细休搓光滑,并将钢丝头插入股绳内。(2)将钢丝绳穿入端穿过安全锁摆臂上滚轮槽后,插入提高机上端进绳口,至插不进时,将钢丝绳略为提起后用力下插,使钢丝绳插紧于提高机内。(3)转动转换开关并按下相应上升按钮,使钢丝绳平稳自动穿绕于提高机中传动盘上。如果发既有穿绳阻卡现

12、象,应及时停止穿绳,经检查并排除故障后方可继续穿绳,防止钢丝绳发生阻卡而损坏钢丝绳或提高机。(4)钢丝绳露出出绳口后,应用手仔细引导钢丝绳穿出,防止绳头与悬吊平台或地面撞击而损坏。(5)将穿出钢丝绳通过提高机支架下端引导滑轮钢丝绳引放到悬吊平台外侧。(6)两端提高机分别穿绳至钢丝绳拉紧时即可停止,然后将转换开关转至中间位置,点动上升按钮,同步拉住悬吊平台两端,使其在自重作用下平稳处在悬吊状态,防止悬吊平台离开地面时与墙面或其她物体撞击。待悬吊平台离地约20-30cm时停止上升,并检查悬吊平台与否处在水平状态,如有倾斜,可将转换开关转至低端位置,并点动上升按钮,使悬吊平台低端提高直至处在水平位置

13、。(7)点动升、降按钮时,点动间隔应不不大于一秒钟,防止因超载控制器延滞作用而导致启动失灵故障。9、2穿安全钢丝绳(1)位于悬挂机构前梁端头外侧二根钢丝绳是安全钢丝绳,应传入安全锁内。(2)穿绳时,将钢丝绳穿入端插入安全锁上方进绳口中,用手推动,自由通过安全锁后,从安全锁下方出绳口将钢丝绳拉出,直至将钢丝绳拉紧。如果发现钢丝绳插不进安全锁内,检查安全锁与否处在完全开锁状态,安全锁和提高机安装位置与否对的,或安全锁摆臂在搬运过程中有否撞变形,须重新调节后再行穿绳,切勿强行插入,以免损坏钢丝绳和安全锁。10、重锤安装10、1重锤是固定在钢丝绳下端用来拉紧和稳定钢丝绳,防止悬吊平台在提高机将钢丝绳随

14、同拉起而影响悬吊平台正常运营。10、2重锤安装时,将二个半片夹在钢丝绳下端离开地面5-6cm处,然后用螺栓紧固于钢丝绳上。11、吊篮正式使用前检查和调节11、1吊篮安装完毕,在正式使用前应认真检查各部位与否符合安装规定、并进行使用前检查和调节,经调节正常后方可正式使用。检查和调节环节如下:(1)将电箱装换开关置于中间位置,按上升按钮将悬吊平台提高至离地面0.5米左右,检查悬吊平台与否处在水平位置,如有明显倾斜,应将转换开关转向高品位,然后按下降按钮,使悬吊平台高品位下降,至悬吊平台恢复水平位置后停止,将转换开关恢复至中间位置。(2)继续按上升按钮,提高悬吊平台至离地6-8米处停止,稍定半晌,然

15、后按下降按钮,将悬吊平台降至离地0.5米左右处停止半晌,在下降至地面。在上升、下降和停止过程中检查:提高机与否存在不正常声响和噪音过大或电机过热、冒烟和烧焦; 提高机两边与否浮现水平倾斜; 在上升和下降停止时能否及时制动停止,与否浮现滑降现象。 (3)按上法将悬吊平台提高至离地3米左右后停止,然后同步将两端提高机电机罩壳长形孔中手动滑降球形手柄向上提起,手动打开电磁制动器,使悬吊平台在自重作用下自由滑落,至离地面0.5米左右时放开手柄,将悬吊平台停止半晌,再提起手柄将悬吊平台下降至地面。再滑降过程中检查: 手动滑降过程与否平稳,与否受阻现象; 手动滑降停止时与否有继续滑降现象; 手动滑降与否有

16、失速。(4)两项检查,需要时可重复进行几次。如提高机发出异响、噪音过大或电机过热、有冒烟或焦味,悬吊平台明显水平倾斜,制动后悬吊平台仍有滑降及手动滑降受阻现象,普通是由于电磁制动器间隙过大、过小或两端提高机电磁制动器间隙不等所导致,应及时停机,将悬吊平台手动滑降至地面,检查和调节电磁制动器间隙。正常状况下,制动器底面与衔铁间隙,即衔铁与摩擦片脱开间隙=0.5 0.6毫米,且四周间隙应均匀、两端提高机电磁制动器间隙应相似。调节时,先逆时针向将三个紧固螺钉略为松开,然后拧转支撑螺钉调节间隙,支承螺钉逆时针向转动时间隙减小,反之则间隙增大。调节至符合规定后依次将紧固螺钉紧固。间隙调节后,需重新进行以

17、上两项检查,直至符合规定。最后将电机机罩罩好。如果发现手动滑降是有失速现象,表白提高机电机输入端离心限速装置失效,应及时停止手动滑降,启动电机下降至地面,检修或更换离心限速装置后,重新检查至符合规定。(5)将电箱转换开关置于中间位置,按上升按钮将平台提高至地面2.5米左右。先将电箱换开关置于左边位置,按下降按钮检查平台左右安全锁与否在平台倾斜3-8内锁住安全钢丝绳,再按上升按钮是平台恢复到水平位置,将电箱转换开关置于右边位置,按下降按钮检查平台右面安全锁与否在平台倾斜3-8内锁住安全和钢丝绳。(6)提高悬吊平台至最高施工位置,提高过程中检查两端钢丝绳与否存在松股、折弯、扭结和断丝等现象,若已达

18、到报废原则,则应更换钢丝绳。12、限位块安装:悬吊平台提高至预定最高施工位置时停止,安全锁上端行程开关触头距悬挂机构前梁端点距离应不不大于1.5米,然后将限位块夹紧固定在安全钢丝绳上,并使限位块压下行程开关触头,此时电铃报警,上升电路切断,启动悬吊平台下降至地面。13、在完毕安装、调节和实验后,即可正式使用。13、1吊篮在使用过程中应严格遵守安全规则。吊篮操作过程中应避免频繁点动,点动时,二次点动间隔时间应不不大于1秒钟。13、2在普通状况下,严谨将吊篮用作输送建筑材料或建筑垃圾起重运送工具,使吊篮处在频繁升降和长期持续运营状态。14、吊蓝安装安全注意事项:14、1必要严格按照阐明书规定进行各

19、某些安装;14、2屋面悬挂机构是吊蓝“根”。她直接关系到作业人员生命安全,安装时必要注意下列事项: (1)仔细检查所有待装受力构件有无明显弯曲、扭曲或局部变形;检查焊缝有无裂纹、裂缝;检查受力构件表面锈蚀状况,其锈蚀深度不得不不大于厚度10。凡是缺陷受力构件坚决更换或修复后再用; (2)必要装全厂家所配所有零件和构件,不得少装或漏装;不得采用代用品代替厂家配件;更不得用不同厂家零部件,混装电缆整机;不得用小尺寸或底强度级别紧固件代替大尺寸、高强度级别紧固件;不准不安装前支架,而将横梁直接担在女儿墙或其他支撑物上。当现场确无安装前支架条件时,必要在本厂技术人员指引下,采用有效补偿办法后,方可将横

20、梁固定在女儿墙或其他支撑物上;(3)前横梁外伸悬臂距离不得不不大于本阐明书规定最大极限尺寸;先后支柱间距不得不大于本阐明书规定最小极限尺寸;配重压铁数量不得不大于阐明书规定数量,并且与后支架之间连接必要稳定可靠;(4)前支柱与支撑面接触应夯实稳定。吊蓝工作时,前、后支柱脚轮必要脱离支撑面,应在其附近垫实方木,不得靠脚轮承载; (5)悬挂机构横梁安装应保持水平,其水平高度差在横梁全长范畴内,不得不不大于100,并且只容许前高后低,不容许前低后高; (6)悬挂机构在安装前,应检查纤绳与否存在损伤或缺陷。拟定合格后按前述规定安装绳夹,张紧纤绳时,必要严格按本阐明书规定进行,不得使纤绳过松或过紧。过松

21、会使横梁受力过大,过紧会使横梁失稳破坏,是非常危险; (7)两组悬挂机构吊点之间安装距离与工作篮两吊点间距相等,其误差50;h.前支柱不得安装在女儿墙外。14、3工作钢丝绳和安全钢丝绳安装前应逐段仔细地检查与否存在损伤或缺陷,并且对绳上附着涂料、水泥、玻璃胶等污物必要彻底清理。对不符合规定钢丝绳坚决更换,将检查合格钢丝绳按前述规定安装绳夹,然后稳妥地安装在悬挂机构相应吊点上,最后认真检查紧固件或插接件与否安装到位,工作钢丝绳上部升高限位块和安全钢丝绳下部压铁安装与否符合规定。注意:钢丝绳必要符合使用阐明书规定类型、规格尺寸、破断拉力等规定,不得使用价格低廉伪劣产品代用。14、4安全保险绳在安装

22、前逐段严格检查有无损伤。将检查合格安全保险绳独立固定在屋顶可靠固定点上,绳头固定必要牢固,在接触建筑物转角处采用保护办法,避免被磨断。14、5提高机在安装前必要拟定是通过检修和保养合格安装时必要采用专用螺栓将其可靠地固定在工作篮吊架上。14、6安全锁在安装前必要拟定是在有效标定期内,安装时也必要采用专用螺栓。14、7工作篮安装前应仔细检查受力某些有无明显弯曲或局部变形,焊缝有无开裂,锈蚀与否超标,紧固件与否完整,拟定各某些合格后,在进行安装。14、8吊蓝整机安装完毕,必要请熟悉吊蓝原则和性能安全员或设备管理员按上述注意事项和有关原则严格检查,然后进行试运营动态检查。检查项目及规定按吊蓝安装检查

23、验收项目表,并且按一下环节进行整机试运营。 (1)按上升按钮使工作篮两端离地; (2)将工作篮两端调平,然后上升至工作篮底部离地1m左右; (3)关闭一端提高机,操作另一端提高机下降,直至安全锁绳,然后测量工作篮底部距地面高度差,与否符合原则锁绳距离,左右两端安全锁检查办法对称。 (4)上、下运营三次,行程不不大于5m,检查提高机运营与否正常,有无异常声音。e.将工作篮上升至离地面5m左右,实验手动滑降与否平稳正常。f.将工作篮上升至顶部,实验升高限位装置与否敏捷、有效。(5)加125额载将工作篮上升离地1.5m左右,实验吊蓝超载能力(正常作业禁止超载)。(6)检查合格后,办理安装验罢手续,由

24、检查人员签章后,方可投入使用。15操作和使用15、1工作篮上下运动操作 (1)合漏电开关,检查急停按钮与否松开。按启动按钮,信号灯亮,主接触器吸合。使选取开关旋钮扳至中间位置,则左右两电机处在同步工作状态。按上升按钮,上升接触器同步吸合,工作篮上升,按下降按钮,下降接触器同步吸合,工作篮下降。 (2)工作篮水平调节操作 工作篮升降时,如浮现不水平状况时,可运用电机单边工作来调节,办法如下:如果工作篮左边低,可使旋钮扳至左位,按上升按钮,直至水平为止。工作篮两端都可以单独调节,由操作者自选操作办法,非常简便。特殊订货增长水银开关配电箱,吊蓝下降时能自动调平,上升时可用选取开关控制左右电机进行调平

25、。 (3)突然停电时操作应按下急停按钮,切断主回路,然后逆时针同步缓慢旋动两台盘式电机端部手柄,使工作篮靠自重缓慢下降。 (4)浮现紧急状况操作 如浮现紧急状况应及时按下急停按钮,迅速切断主电源回路。(12)上限位开关使用 在悬吊钢丝绳上部设有上限位止挡,限位开关触及上限位止挡后,电机应停止向上运营,报警蜂鸣器响,此时,工作吊蓝无法上行,只能下行,操作前应先检查限位开关与否工作可靠电源相序连接必要对的(当按上升按钮时,吊蓝须作上升运动,如相反则必要变化相序使之对的)。15、2电源插座使用:电器箱电源插座可作照明,手动工具电源使用,但禁止接触以上电器设备,以免损坏电器线路及元器件。15、3职业健

26、康管理办法: (1)经正规培训,考核合格者方可上岗作业。 (2)无不适应高处作业疾病和生理缺陷。 (3)作业时应佩戴附本人照片特种作业安全操作证。 (4)作业时应佩戴安全帽,对的使用安全带,安全带上自锁钩应扣在单独悬挂于建筑物顶部牢固部位安全保险绳上。 (5)酒后、过度疲劳、情绪异常者不得上岗。 (6)不容许单独一人进行作业。 (7)不容许穿拖鞋或塑料底等易滑鞋进行作业。(8)作业人员必要在地面进出工作篮,不得在空中攀缘窗口出入。(9)工作时间早8:00开始至下午18:00结束作业。16、 安全文明施工: (1)进入施工现场,服从项目部管理。(2)进入施工现场,统一着装,为公司树立良好形象。(3)施工时,不许打闹嬉戏。(4)电梯运送时,电梯前室不许码放材料。(5)不许穿拖鞋和随处大小便。(6)施工中遇到居民要礼让为先。(7)对的戴好安全帽。(8)施工中做到活完料净脚下淸,产生垃圾及时清理干净;(9)对的使用机械设备,不违章操作,不违章指挥; (10)禁止高空抛物(11) 下班后不许在社区闲逛。(12) 吊篮调试时,对的挂好安全锁。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
