收藏 分销(赏)

人民政府办公楼工程施工组织设计方案模板.doc

上传人:a199****6536 文档编号:2367948 上传时间:2024-05-28 格式:DOC 页数:36 大小:72.54KB
下载 相关 举报
人民政府办公楼工程施工组织设计方案模板.doc_第1页
第1页 / 共36页
人民政府办公楼工程施工组织设计方案模板.doc_第2页
第2页 / 共36页
人民政府办公楼工程施工组织设计方案模板.doc_第3页
第3页 / 共36页
人民政府办公楼工程施工组织设计方案模板.doc_第4页
第4页 / 共36页
人民政府办公楼工程施工组织设计方案模板.doc_第5页
第5页 / 共36页
点击查看更多>>
资源描述

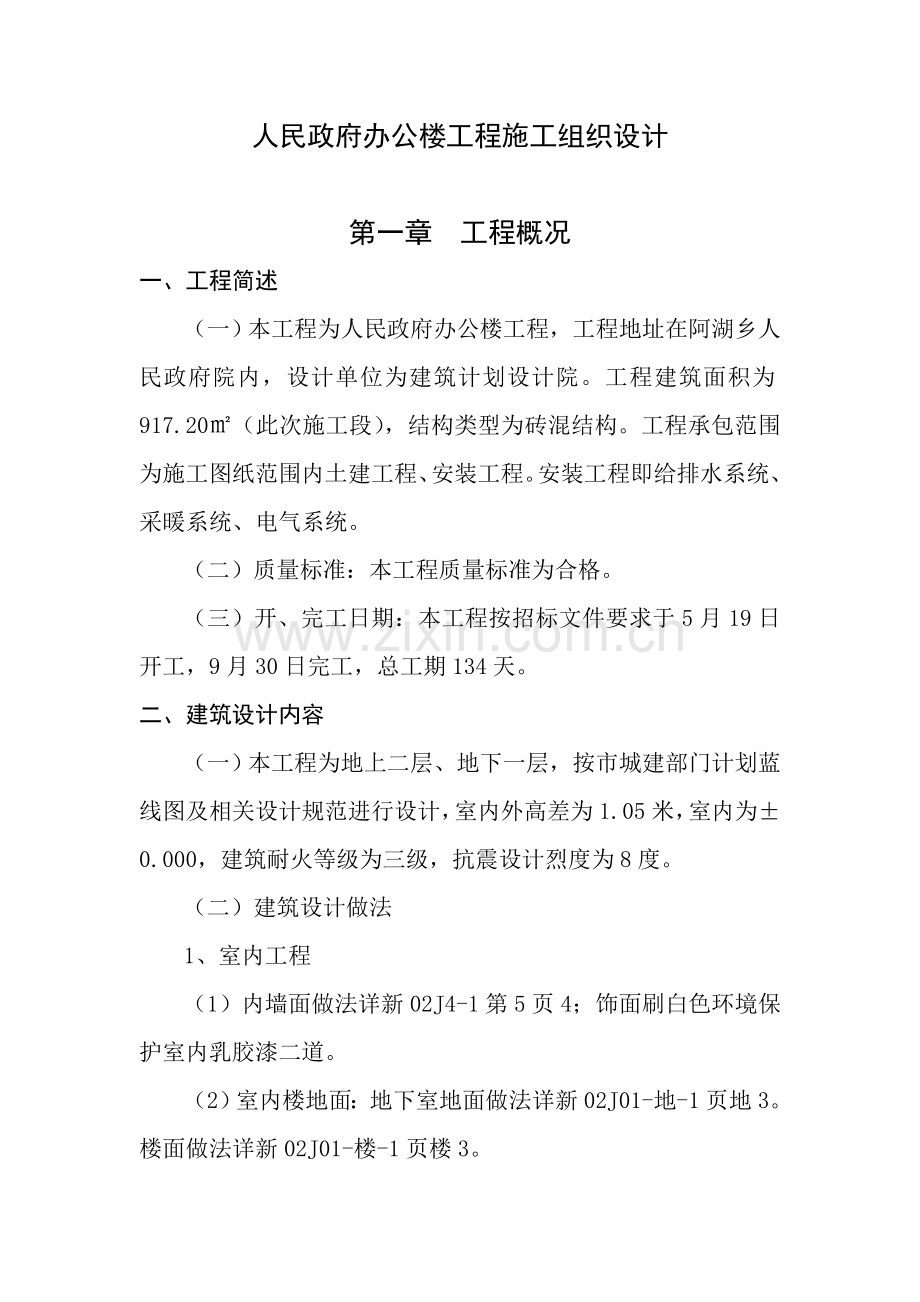

1、人民政府办公楼工程施工组织设计第一章 工程概况一、工程简述(一)本工程为人民政府办公楼工程,工程地址在阿湖乡人民政府院内,设计单位为建筑计划设计院。工程建筑面积为917.20(此次施工段),结构类型为砖混结构。工程承包范围为施工图纸范围内土建工程、安装工程。安装工程即给排水系统、采暖系统、电气系统。(二)质量标准:本工程质量标准为合格。(三)开、完工日期:本工程按招标文件要求于5月19日开工,9月30日完工,总工期134天。二、建筑设计内容(一)本工程为地上二层、地下一层,按市城建部门计划蓝线图及相关设计规范进行设计,室内外高差为1.05米,室内为0.000,建筑耐火等级为三级,抗震设计烈度为

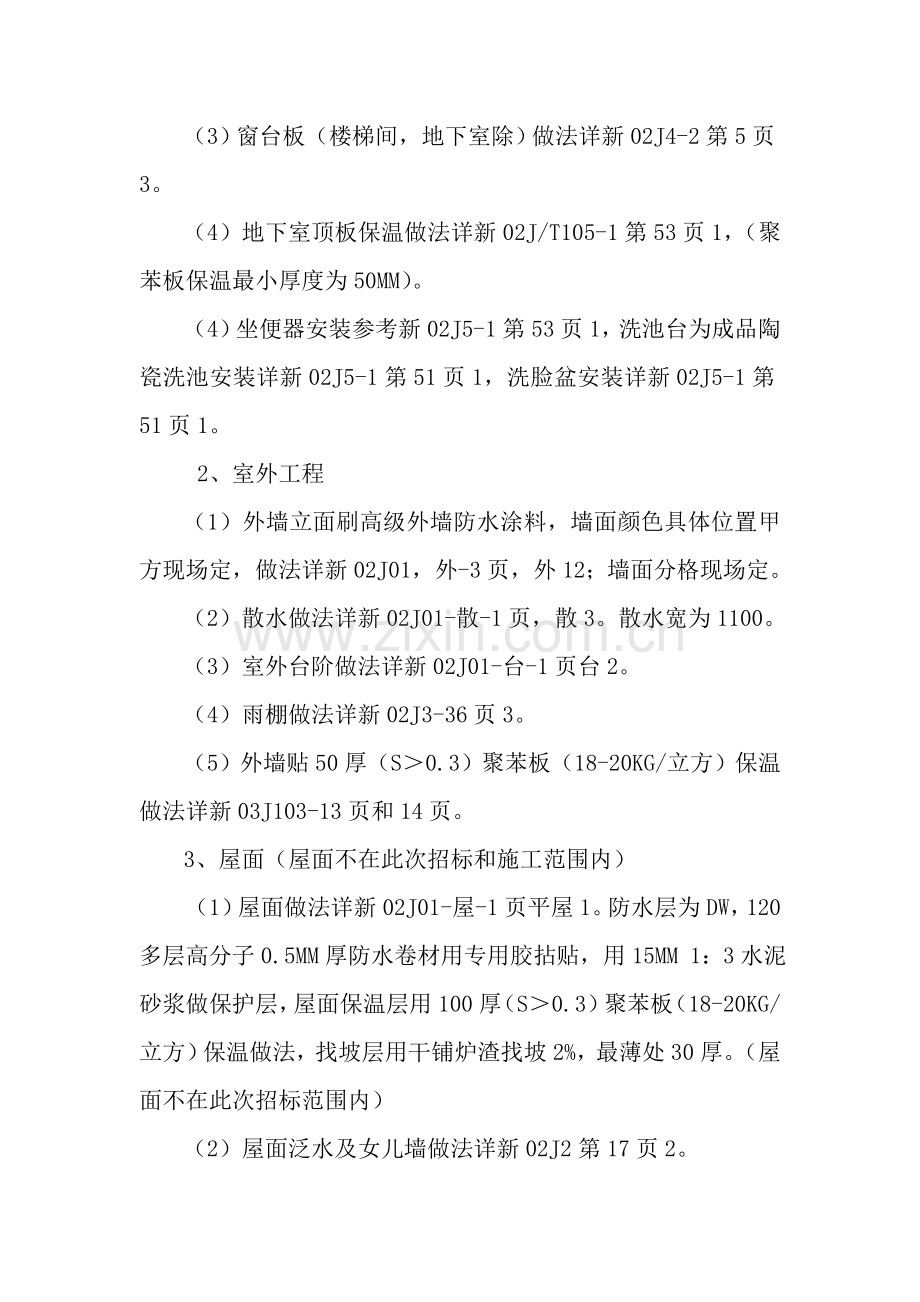

2、8度。(二)建筑设计做法1、室内工程(1)内墙面做法详新02J4-1第5页4;饰面刷白色环境保护室内乳胶漆二道。(2)室内楼地面:地下室地面做法详新02J01-地-1页地3。楼面做法详新02J01-楼-1页楼3。(3)窗台板(楼梯间,地下室除)做法详新02J4-2第5页3。(4)地下室顶板保温做法详新02J/T105-1第53页1,(聚苯板保温最小厚度为50MM)。(4)坐便器安装参考新02J5-1第53页1,洗池台为成品陶瓷洗池安装详新02J5-1第51页1,洗脸盆安装详新02J5-1第51页1。2、室外工程(1)外墙立面刷高级外墙防水涂料,墙面颜色具体位置甲方现场定,做法详新02J01,外

3、-3页,外12;墙面分格现场定。(2)散水做法详新02J01-散-1页,散3。散水宽为1100。(3)室外台阶做法详新02J01-台-1页台2。(4)雨棚做法详新02J3-36页3。(5)外墙贴50厚(S0.3)聚苯板(18-20KG/立方)保温做法详新03J103-13页和14页。3、屋面(屋面不在此次招标和施工范围内)(1)屋面做法详新02J01-屋-1页平屋1。防水层为DW,120多层高分子0.5MM厚防水卷材用专用胶拈贴,用15MM 1:3水泥砂浆做保护层,屋面保温层用100厚(S0.3)聚苯板(18-20KG/立方)保温做法,找坡层用干铺炉渣找坡2%,最薄处30厚。(屋面不在此次招标

4、范围内)(2)屋面泛水及女儿墙做法详新02J2第17页2。(3)平屋面排水构件组合,雨水口及雨水管做法详新02J2第28页;23页(设4个落水管)。4、油漆:木门刷浅蛋青色调和漆二道。5、护角:门窗洞口及内墙阳角处均做20厚M10水泥砂浆压实抹光,每边宽150,和门窗洞口同高。三、结构设计特点(一)建筑场地自然条件1、建筑场地为二类场地土。2、本工程抗震设防烈度为8度(0.3g)第二组。3、基础风压值0.55KN/。4、基础雪压值0.45KN/。5、地基土冻结深度0.8M。6、楼面使用活载标准值2.0KN/M2。结构说明(二)、设计、施工、质量验收、遵照关键标准规范和依据及验收准则:1、建筑结

5、构可靠度设计统一标准 GB50068-2、房屋建筑制图统一标准 GB/T50001-3、建筑结构制图标准 GB/T50105-4、建筑结构荷载规范 GB50009-()5、建筑地基基础设计规范 GB50007-6、建筑抗震设计规范 GB50011-7、建筑抗震设防分类标准 GB50223-8、砌体结构设计规范 GB50003-(修订版)9、混凝土结构设计规范 GB50010-10、多孔砖砌体结构技术规范 JGJ137-11、轻骨料混凝土结构技术规程 JGJ51-12、钢筋焊接及验收规程 JGJ18-13、钢筋机械连接通用技术规程 JGJ107-14、地下工程防水技术规范:GB50108-15、

6、建筑地基基础工程施工质量验收规范GB50202-16、混凝土结构工程施工技术验收规范 GB50204-17、砌体工程施工质量验收规范 GB50203-18、新疆维吾尔自治区实施国家(建筑结构)系列规范细则 XJJ012-(三)地基基础1、本工程为砖混形式办公楼。2、本工程地耐力Fak=120Kpa设计,基础必需置于未松动原土层上,基槽挖好后必需经设计人员验槽后方可进行施工,且基槽开挖和基础施工应连续,严禁晒槽及人为泡水灌槽或车辆碾压等。3、基槽用人工挖时,挖至设计标高即可验槽,如用机器挖时,挖至设计标高相差100时,剩下部分采取人工挖至设计标高。4、基槽挖至设计标高时,如实际情况和原设计不符时

7、,应通知设计人员现场勘察处理。5、基础材料:基础均用C20钢筋砼条形基础,垫层为C10素砼,其它具体尺寸均详基础大样图。6、入土部分墙体两侧用1:2水泥砂浆抹面20厚,刷热沥青二道(四)墙体1、墙平面位置、标高、门窗洞口等尺寸均以建施图为准。2、墙体材料:0.000以下墙用强度等级为MU10砖和强度等级为M10水泥砂浆砌筑,一层用强度等级为MU10砖和强度等级为M10混合砂浆砌筑,二层用强度等级为MU10砖和强度等级为M10混合砂浆砌筑。3.全部XL上填充墙均用强度等级为M5水泥砂浆砌7.0KN/立方。3、本工程楼面施工荷载不得超出2.0KN/。四、设备安装、材料说明(一)供暖施工说明1、本工

8、程耗热量为93320W(原设计三层量),系统阻力P=3.4Kpa,供回水温度95-75。2、采暖系统为水平跨越式系统3、散热器选择:SBTDD1-6-5(8)型,散热量:168W/片,工作压力:1.0MPa,每组散热器加D6手动放气阀。4、管材为热镀锌钢管,连接方法DN100时为丝扣连接,DN100时为法兰连接。5、明设管道,铁件均刷防锈漆一道,调合漆二道。6、地下室管道用复合硅酸镁做保温厚度大于30,外刷防水涂料一道。(二)给排水施工说明1、本工程室内消火栓系统用水量10L/S,入口水压不应小于0.32Mpa,本工程消火栓系统采取热镀锌钢管、闸阀、法兰连接,消火栓安装详新02S6,11页乙型

9、消火栓箱为铝合金材料,尺寸为650*800*320,水龙带为麻质DN50,L=25米,喷嘴为19MM。2、给水井安装参见新02S2,13页乙型,排水井详新02S3,29页。3、冷水给水管道采取PP-R给水管,阀门采取球阀,排水采取PVC-U管及其配件。4、穿墙或楼板管道均设0.5MM厚铁皮套管,套管两端应和墙面或楼板平,但卫生间、洗室、浴室等过楼板套管采取焊接钢管并高出地面50MM,套管管径比管道管径大2号,套管周围填塞岩棉。5、安装地漏时其面应低于地面10MM,安装在地面且不常常排水地漏下面应加设P或S型存水弯,全部存水弯应有清扫用丝堵。(四)电气说明1、本工程电源电压380/220V,采取

10、BXF氯丁橡皮线三相四线制架空引入,由3.1M处引至配电总箱,进户线进户处设一反复接地。2、配电箱均为成套箱,嵌入式安装,安装高度为箱底距本层地面1.4M。3、开关:开关底边距地高1.3m,距门框200。4、插座:各插座底边距地高1.3m,距门框200。5、干线、分支干线:采取穿PC管暗敷设。6、支线:支线采取PC电线导管沿棚墙地暗敷设。九. 安全确保体系及管理方法(一).安全生产管理目标1)不发生重伤及以上人身事故;2)不发生重大及以上机械设备事故;3)不发生重大及以上火灾事故;4)不发生负相同及以上责任重大及以上交通事故;5)不发生坍塌事故;6)不发生环境污染事故;7)不发生集体食物中毒事

11、件;8)不发生大面积流行病;9)轻伤事故小于0.1%。10)不发生施工人员恶性、有意伤害她人人身和损坏承包人和她人财产等事件。11)年底安全生产综合考评,实现安全生产甲级标准。(二)责任目标1)建立安全生产领导机构,确定项目经理为项目安全生产第一责任人。项目部配置专职安全员,班组配置兼职安全员,做到层层把关,各负其责。2)制订落实各级安全生产责任制,做到责任到人,分项管理,从而增强各级管理人员责任心,真正把安全生产工作落实到实处。3)加强对特殊作业人员送培及临时工岗位安全知识教育培训工作,努力提升全体施工人员安全技术素质,坚持先培训后上岗标准,杜绝无证人员从事特殊工种工作。4)强化安全生产检验

12、制度,项目安全生产领导小组坚持每个月组织安全生产检验三次,安全员实施每日现场巡回检验,班组实施班前、班中、下班安全检验,发觉事故隐患立即定人、定责、定时,进行整改,坚持事故隐患不排除,不生产标准。5)各项规章制度、安全职责、安全操作规程,做到上墙到岗,操作工人做到会讲、会背、会用工地临时用电、施工设备、脚手架搭设、安全防护等项目,按规范要求进行安装、使用,并进行严格检验验收。6)建立消防管理制度,配置消防器材,组建义务消防队,绒“由主管领导任组长,采取切实有效防范方法,预防各类火灾事故发生。7)严格奖惩制度,对安全生产工作做出贡献和一贯遵章守纪班组和个人,予表彰和奖励,对违章违纪行为,依据项目

13、处罚措施要求,进行经济处罚,决不手软。(三).安全组织确保体系(1).安全确保体系(见下页)项目经理项目副经理生产、安全管理项目工程师技术管理专职安全员栋号长安全员定额员施工员质量员材料员资料员测量员试验员机管员现场电工架子组木工组机械管理防水组装修组安装组瓦工组钢筋组(2)安全生产领导小组:本工程中标后,为了实现上述安全生产管理目标,本企业将成立以项目经理为首安全生产领导小组,全方面负责该工程安全生产。(3)项目专职安全员一名,行使安全员权力和职责,各施工班子设兼职安全员。(四).安全管理制度(1)建立、健全各级安全生产责任制,各负其责,项目经理是安全生产第一责任人,各项经济承包有明确安全指

14、标和包含奖罚措施在内确保方法。项目管理部和各专业班组之间必需签署安全生产协议书。(2)实施安全生产三级教育制:新进场工人,必需进行企业、项目部和班组三级教育,工人变换工种,须进行新工种安全技术教育。工人应掌握本工种操作技能,熟悉本工种安全技术操作规程。认真建立“职员劳动保护统计卡”,立即做好统计,建立台帐。(3)坚持安全技术方法审批制:施工组织设计应有针对性安全技术方法,对特殊部位要单独制订安全技术方法,全部技术方法必需经项目工程师审查同意。必需时,还必需送企业安全设备管理部门审查立案。(3)实施分部分项工程安全技术交底制:项目部必需进行全方面、有针对性安全技术交底,推行交底者和接收者签字手续

15、,层层交底。(5)严格实施特种作业持证上岗制:特种作业人员必需经培训考试合格持证上岗,操作证必需按期复审,不得超期使用,名册齐全,人、证相符。(6)建立定时安全检验制:建立定时安全检验制度,有时间、有要求,明确关键部位、危险岗位,安全检验有统计。对查出隐患应立即整改,做到定人、定时间、定方法。(7)做好大型施工机械设备验收制:龙门吊和脚手架,认真做好验收合格挂牌制度(即“四验收”)。(8)开展班组“三上岗、一讲评”活动:班组在班前须进行上岗交底、上岗检验、上岗统计“三上岗”和每七天一次“一讲评”活动。对班组安全活动,要有考评方法。遵章守纪、佩戴工作卡,严禁违章指挥、违章作业。(9)建立工伤事故

16、处理制度:建立事故档案,按调查分析规则、要求进行处理汇报,认真做好“四不放过”工作。(10)树立“五牌一图”和安全标牌制:施工现场必需有“五牌一图”,图牌应规格统一,字迹端正,表示明确,夜间亮化,施工工地必需有安全生产宣传牌。在关键施工部位、作业点、危险区、关键通道口全部必需挂有安全宣传口号或安全警告牌。(五).安全生产方法安全生产方法施工中要认真落实“企业负责、行业管理、国家监察、群众监督”安全生产管理制度。(1)认真落实落实国家和省市企业安全生产法规、规程,坚持“安全第一、预防为主”方针,建立健全施工安全检验,分段部位做好安全检验和保护,使之做到常常化、制度化、标准化。(2)队伍进场立即进

17、行三级教育,针对工程施工各阶段特点,切实做好“三基”、“三个时间”、“三件事”、“三个结合”、“六预防”教育提升职员整体安全意识。(3)加强安全管理标准化坚持施工前交底,工后奖评活动。坚持安全周日活动,每七天开展施工队安全活动。坚持定时检验制度,项目经理部每半个月,施工队每七天各检验一次。施工现场设有安全口号,危险区设置安全警示标志。特殊工种坚持持证上岗。抓好高空作业防护,预防物体打击和高空坠落,认真使用“三宝”(安全帽、安全带、安全网)加强对“四口”(楼梯口、井边口、预留洞口等)“五临边”设防,现场危险地段设置标志和夜间施工信号。抓好施工现场用电安全管理,要严格规范、要求要求。使用铁制配电箱

18、漏电保护装置等方法,实施“一机一闸”“一机一保护”,配电开关箱加锁。作好防火工作,尤其是进入装修阶段,狠抓预防,应每楼层全部有临时供水设施,并设有水箱用于消防。(六).项目安全生产检验安全检验是一项综合性安全生产管理方法,是建立良好安全生产环境、做好安全生产工作关键手段之一,也是企业预防事故、降低职业病有效方法。检验包含企业安全生产管理人员进行日常检验,企业领导进行巡视检验,操作人员对本岗位设备、设施和工具进行常常性检验。各类人员常常深入作业现场进行安全检验,有利于立即掌握情况、发出问题,从而处理问题。(七).各阶段施工安全技术方法(1)基础施工安全技术方法依据本工程结构特征及施工特点,必需关

19、键抓好以下各阶段安全生产技术方法:1)、挖土必需严格根据施工组织设计要求程序进行,每层挖土前认真检验坑壁可靠性,并在整个施工过程中定时按设计要求进行测试和检验。2)、坑内和坑内有联络作业,必需设置指挥人员,要求专用信号,严格按指挥信号进行作业。3)、超出2m坠落高度绑扎钢筋和安装模板时应采取活动平台或临时小脚手。4)、钢筋、脚手管、支撑件、横楞木材,超长材料在吊钩下加铁扁担,四点吊,必需事先设计铁扁担和吊索。5)、夜间施工必需有足够照明。6)、雨季施工期间,施工人员均应配足雨衣、雨裤。(2)模板支设1)、模板工程施工前,应认真熟悉图纸,依据结构层高、开间大小进行配置支撑、主次龙骨、模板,做到配

20、料合理,提升使用周期。2)、现浇模板:包含现浇板模板、墙模板、梁模板、雨蓬模板、楼梯模板等,不管是哪一部分模板安装,全部应该使模板及其支撑系统整体稳固,结构安全可靠后再进行下一道工序。3)、模板支设必需严格按次序进行,模板及其支撑系统在支设过程中,必需设置临时固定设施,而且要牢靠可靠,小钢模在运输及其传输过程中,要放稳、接牢,预防坍毁或掉落伤人。4)、模板工程在组装前应对各部件材质、规格及数量进行具体检验,方便剔除不合格部件。模板支撑应支撑在坚实地面上,并有足够强度和稳定性,以免在浇筑过程中发生下沉变形,浇筑过程中,应由专业人员看模,发觉有变形等现象时,应立即修复。5)、支设高度在2m以上墙、

21、梁模时,应搭设工作平台,不足2m时,可用马凳作业,不准站立在墙模板上操作和在梁底模上行走,更不许可利用拉杆、支撑攀登上下,严禁在模板连接件和支撑件或同一垂直面上攀登上下安装模板。(3)模板拆除1)、制订拆模次序,模板拆除次序应根据配板设计要求进行,遵照先支后拆,先拆非承重部位,后拆承重部位和自上而下次序,拆模时杜绝大锤和撬棍硬砸、硬撬。2)、满足强度要求:拆模前应以砼强度汇报为依据办理模板拆除申请手续,经监理签字后方可拆除。3)、模板拆除确保砼表面及棱角不受损坏外,拆模应按混凝土结构工程施工及验收规范(GB50204-)相关要求实施。4)、拆模时,在拆模区域设置警戒线,设专员警戒,直到模板拆除

22、完成,并将模板配件、支架运走,经检验无安全隐患时方可撤警。5)、拆模时一次性拆除洁净,严禁因一时难拆而将模板保留,尤其是悬空模板一定要拆除洁净。6)、拆下来模板、配件严禁抛扔,要有些人向下传输,定点堆放,且堆放整齐,严禁临边堆放。立即清理模板上砼渣,刷隔离剂,损坏模板要立即修理。7)、高悬空柱、梁等拆模时,应系安全带和搭设拆模平台。(4)钢筋工程1)、钢筋混凝土中用热轧钢筋,冷拔低碳钢丝应符合国家标准混凝土结构工程施工质量验收规范(GB50204-)要求。钢筋在运输和储存时,应按批量分别堆放整齐,避免锈蚀和污染。2)、展开盘圆钢筋时,两端要卡牢,以防回弹伤人。拉直钢筋时,地锚要牢靠,卡头要卡紧

23、,并在2m区域内严禁行人。3)、人工断料时,工具必需牢靠,卡头要卡紧,切断小于300mm长短钢筋时,应用钳子夹牢,严禁手扶。4)、多人运输钢筋时,转停动作要一致,人工上下传输不得在同一垂直线上,在建筑物内钢筋要分散堆放,控制荷载集中。5)、在高空绑扎钢筋和安装钢筋骨架,必需搭设脚手架和马凳,无操作平台时应系好安全带。(5)混凝土工程1)、本工程为砖混结构,砼浇筑前必需按要求搭设好操作通道,预防料口偏位砼冲击伤人。2)、浇筑砼时,每班作业时间控制在6个小时之内,确保浇筑人员休息时间。3)、使用平板振动器和插入式振动器作业人员应穿绝缘鞋和戴绝缘手套,振捣设备应设有开关箱,并装有漏电保护器,接零接地

24、符合要求。4)、浇筑墙、梁、雨蓬混凝土应设操作平台和防护方法,严禁直接站在模板或支撑上操作,以避免踩滑或踏断坠落。5)、夜间浇筑混凝土,应有足够照明设备。(6)屋面工程1)、对有皮肤病、眼病、过敏等患者,不宜参与操作。施工过程中,发生恶心、头晕、过敏等情况,应立即停止操作。2)、防水施工操作人员不得赤脚、穿短裤和短袖衣服进行操作,裤脚袖口应扎紧,并应佩戴手套和护脚。3)、存放卷材和粘结剂仓库或现场要严禁烟火,如需要明火,必需有防火方法,且应设置一定数量灭火器材和砂袋。4)、屋面周围应设防护栏杆,屋面上孔洞应加盖封严,或在孔洞周围设置防护栏杆,并加设水平安全网。5)、雨天必需待屋面干燥后,方可继

25、续进行工作,刮大风时,应停止作业。6)、配制、贮存、涂刷防水材料地点严禁烟火,并不得在周围进行电焊、气焊等作业。(7)砌筑工程1)严禁在墙顶上站立划线、刮缝、清扫墙、墙面和检验大角垂直等工作。2)砍砖时应面向内打,以免碎砖落下伤人。3)超出胸部以上墙面不得继续砌筑,必需立即搭设好脚手架作业,不准用不稳定工具或物体在脚手板面垫高工作。4)从砖垛上取砖时,应先取高处后取低处,预防垛倒砸人。5)砖石运输车辆,两车前后距离在平道上不应小于2m,坡道上下应大于10m。6)垂直运输吊笼、滑车、绳索、刹车等必需满足负荷要求,吊运时不得超载,使用过程中应常常检验,若发觉有不符合要求要求,应立即修理或更换。7)

26、砖材料应放置于结构层上,杜绝超负荷地放于跳板上,。8)碎砖杂物集中吊运,不准随便往下乱掷。(8)油漆、涂料工程1)各类油漆等易燃或有毒物存放在专用库房内,不许可和其它材料混合堆放。对挥发性油料必需存于密闭容器内,设专员保管。2)油漆涂料库房应有良好通风,并应设置消防器材,悬挂醒目标“严禁烟火”标志,库房和其它建筑物应保持一定安全距离,严禁住人。3)使用煤油、汽油、松香水、丙酮等易燃物调配油料,应配戴防护用具,不准吸烟。4)沾有油漆或稀释油类棉纱,破布等物,应全部搜集存放在有盖金属箱内,待不能使用时应集中销毁或用碱剂将油污洗净以备再用。5)用钢丝刷、板锉、气动或电动工具消除铁锈、铁鳞时,需戴上防

27、护眼镜。在涂刷红丹防锈漆及含铅颜料油漆时,要注意预防铅中毒,操作时要戴口罩。6)在进行室内墙面磨砂时,应戴上防毒口罩,每隔1h应到室外换气一次,同时应保持工作场全部良好通风。7)涂刷窗套时,严禁站或骑在窗槛上操作,以防槛断人落。8)刷封檐板和外挑装饰应利用外装修架或搭设挑架进行。9)夜间作业时,照明应采取防爆方法。大面积涂刷时,室内照明和电气设备必需按防爆等级要求进行安装。(9)玻璃工程1)搬运玻璃应戴手套或用布、纸垫住将玻璃和手及身体裸露部分隔开。2)裁划玻璃应在要求场地进行,边角余料要集中堆放,并立即处理。3)安装玻璃时所使用工具应放入袋内,随安随取,同时严禁将铁钉含于口内。4)独立悬空作

28、业时必需系好安全带,不准一手腋下挟住玻璃,一手扶梯攀登上下。5)高处安装玻璃时,施工点下面及周围严禁行人通行,以防玻璃及工具掉落伤人。6)门窗等安装好玻璃应平整、牢靠,不得有松动现象;并在安装完后,应随立即风钩挂好,或插上插销,以防风吹窗扇碰碎玻璃掉落伤人。7)安装完后所剩下残碎玻璃应立即清扫和集中堆放,并要立即处理,以避免伤人。(10)脚手架工程1)扣件式钢管脚手材料要求进场钢管、扣件、安全网等材料必需含有产品合格证、检验汇报、许可证等齐全。由监理负责见证取样试验合格后方可使用。2)脚手板质量要求:脚手板可采取钢、木、竹材料制作,每块重量不宜大于30Kg,本项目采取木脚手板材质。凡木脚手板均

29、刷有油漆显著标志,以防混用。4)搭设次序:摆设垫木和钢性垫板扫地杆逐根树立杆并和扫地杆扣紧安第一步大横杆和各立杆扣紧安第一步小横杆装第二步大横杆,加设临时斜撑,上端和第二步大横杆扣紧(在装设连墙后拆除斜撑)安三步大横杆和小横杆。5)张设安全网脚手架外立杆内侧张设密目安全网,封闭防护,和横杆系牢,在一层高度时设首层安全平网防护,每隔四步设一道平网防护,立网用尼龙绳同大横杆、立杆绑扎牢靠,网和网拼头处必需绑扎牢靠,空隙不得大于10cm,安全网张设在外立杆内侧,张设高度应超出施工面大于一步架。6)脚手架拆除A、脚手架拆除前应划分作业区,周围设置防护栏或竖立警戒标志,地面设专员指挥和看护,并立即清理杆

30、件,严禁非作业人员进入作业区内。B、拆除人员必需系好安全带,戴好安全帽,拆除次序应遵守由上而下、先搭后拆、后搭先拆标准进行,即先拆栏杆、剪刀撑,后拆小横杆、大横杆、立杆等,并按一步一清标准依次进行,严禁上下同一垂直面进行拆除。C、拆除立杆时,应先抱住立杆,再拆除最终两个扣,拆除大横杆、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。D、连墙杆应随拆除进度逐层拆除,严禁在未到拆除部位时提前拆除连墙杆。E、拆除时要统一指挥,上下呼应,动作协调,如遇周围有外电线路时,应先采取隔离方法,严禁架杆接触电源线,注意境内电源及电箱,预防钢管碰触电源设置而造成触电事故。F、拆下材料应用绳索拴住渐渐放下,严禁

31、抛掷,运至地面材料按指定地点随拆随运,分类堆放,当日拆,当日清,拆下来扣件要集中回收、上油、入库。拆除钢管堆放在一起时,钢管扣件必需全部拆除。G、在拆除过程中,不得中途换人,如必需换人时,应将拆除情况交待清楚后方可离开。H、操作人员安全带严禁系在被拆除立杆及大小横杆上。(11)“三宝”及“四口五临边”防护方法1)进入施工现场必需配置质量合格安全帽,高空作业必需系好安全带,扣好保险钩。2)孔洞防护:全部预留洞口后浇带必需设防护方法。1.5m1.5m以下孔洞应预埋通长钢筋网再加固定盖板。1.5m1.5m以上孔洞,四面必需设两道护身栏杆,中间支挂水平安全网,后浇带部位依据留设长宽制作定型尺寸木板进行

32、防护。3)楼梯踏步有休息平台口防护,楼梯踏步及休息平台处必需设两道牢靠防护栏杆加立挂安全网做防护。4)建筑楼层防护:建筑物楼层四面临边无围护结构时,必需设两道防护栏杆挂设安全网,加一道防护栏杆。(12)施工临时用电A、支线架设1)配电箱电缆线应有套管,电线进出标色显著不混乱,大容量电箱上进线加滴水弯。2)支线绝缘好,无老化、破损和漏电现象。3)支线应沿墙或电杆架空敷设,并用绝缘子固定。4)过道电线可采取硬质护套管埋地并作标识。5)室外支线应用橡皮线架空,接头不受拉力并符合绝缘要求。B、现场照明1)通常现场采取220V电压。危险、潮湿场所和金属容器内照明及手持照明灯具,应采取符合要求安全电压。2

33、)照明导线应用绝缘子固定。严禁使用花线或塑料胶质线。导线不得随地拖拉或绑在脚手架上。3)照明灯具金属外壳必需接地或接零。单相回路内照明开关箱必需装设漏电保护器。4)室外照明灯具距地面不得低于4m;室内距地面不得低于2.4m。碘钨灯固定架设,要确保安全。钠、铊等金属卤化物灯具安装高度宜在5m以上。灯线不得靠近灯具表面。C、电箱(配电箱、开关箱)1)电箱应有门、锁、色标和统一编号。2)电箱内开关电器必需完整无损,接线正确,各类接触装置灵敏可靠,绝缘良好。无积灰、杂物、箱体不得歪斜。3)电箱安装高度和绝缘材料等均应符合要求。4)电箱内应设置漏电保护器,选择合理额定漏电电流进行分级配合。5)配电箱应设

34、总熔丝、分熔丝、分开关。零排地排齐全。动力和照明分别设置。6)配电箱开关电器应和配电线或开关箱一一对应配合,作分路设置,以确保专路专控;熔丝应和用电设备实际负荷相匹配。7)金属外壳电箱应作接地或接零保护。8)开关箱和用电设备实施一机一闸一保险。9)同一移动开关箱严禁配有380V和220V两种电压等级。(13)机械设备管理1)为了使机械设备统筹管理,项目应建立机械台帐,对各项机械设备、检测仪器如经纬仪、水准仪、台秤等,应统一编号,由项目保管员、机管员联合登记。2)各机修人员应采取经济、技术组织方法,对施工机械设备采取合理使用、保养结合方针,提升施工机械使用率。3)项目经理应全方面负责机具管理和调

35、度,必需督促操作工和修理工,立即进行多种机具保养和维护工作,严禁“小机大用、精机粗用”及超载运转,各特殊工种必需持证上岗。4)龙门吊操作、安装、拆卸人员和机械管理人员必需全方面地掌握龙门吊技术性能,从思想上引发高度重视,从业务上掌握正确安装、拆卸、操作技能,确保龙门吊正常运行,确保安全生产。5)施工现场除做好上述定时检验工作外,应主动做好日常检验工作,其关键内容有:空载及满载试运行,检验制动器灵敏性和可靠性,确定正常后,方可正式运行。6)驾驶升降机司机应是经相关主管部门培训考评,取得合格证专职人员,严禁无证操作,坚持做到“十不吊”标准。7)对新购进机械设备安全装置必需齐全、有效,出厂合格证及技

36、术资料必需完整,使用前要制订安全方案。(14)现场施工防火、防盗方法1)工地现场成立消防工作领导小组,制订施工现场消防制度,成立义务消防队,定时组织学习并进行消防演练,把活动统计在案。2)项目经理部定时开会研究消防工作中存在问题,对现场消防工作进行监督检验。3)合理部署消防栓和灭火器材,并派人定时检验、换药。消防周围严禁堆物,消防道路保持通畅无阻,消防供水系统完好。4)建立动火审批制度,施工现场严禁动用明火,确因需要,必需向工地责任人申请,并采取防火方法,派专员监护。5)易燃品、易爆品要安全堆放,其仓库和拟建楼间可靠消防隔离。6)电焊施工注意用铁板托接火花,严禁火花碰烧竹笆及其它易燃品。7)健

37、立门卫管理制度,对材料实施领用手续,对进出车辆进行检验。8)全部施工人员必需挂牌、统一衣饰上岗,不得随意离施工现场,非施工人员不得进入施工现象。9)本工程若发觉有偷窃行为,进行重罚,严重者,协同业主保安送公关机关处理。十. 文明施工确保体系及管理方法(一).文明施工确保体系项目经理环境管理、文明施工领导小组组长项目工程师环境管理员健康环境管理领导组副组长项目副经理文明施工领导小组副组长土建各专业工种安装各专业工种业主指定专业分包后勤管理操作人员(二).文明施工管理方法(1)建立以项目经理为关键,标化管理,专业职能人员及各作业班组长组成标化管理、文明施工管理网络,具体负责实施、落实、监督和管理工

38、作。(2)把文明施工、标化管理工作善始善终贯穿到整个项目施工过程中。(3)依据标化管理实施细则,采取层层包干,逐层负责措施,明确责任范围,真正把标化管理工作落到实处。(4)文明施工管理领导小组每七天召开一次标化管理领导小组会议,结合标化管理,文明施工工作特点及实际情况总结一周工作情况,找出存在问题,提出整改意见,落实改善方法,随时发觉问题,随时纠正,做到现场施工标准化、长久有效化、规范化。(5)采取例会,宣传报栏、讲座、录像及教导,参观学习等多个形式,对全员不停加强文明施工、标化管理知识、意义、目标教育,促进职员文明施工、标化管理意识,切实提升自觉性。(6)监督、检验制度对照JGJ59-99新

39、标准,对现场容貌、文明施工、生活卫生常常不停进行检验,打分评选,促进“标化”工作提升,达成自治区文明工地要求。(三).文明施工实施方法(1)在工地四面围墙建筑物、临设、办公室外墙等地方,设置反应企业精神面貌、时代风貌醒目宣传口号,工地内设置宣传栏、黑板报等宣传设施,立即反应工地内各类主动动态。(2)开展文明施工思想教育,加强职员团体建设,施工人员均遵守场内文明规范,严禁职员随意外出走动。(3)加强班组建设,有三上岗一讲评安全统计,有良好班容班貌。项目部给施工班组提供一定活动场所,提升班组整体素质。(4)工地现场做到道路通畅、平坦整齐,不乱堆放,无散落物,建筑物四面围浇捣散水坡,四面保持洁净地面

40、平整不积水,无散落“五头”、“五底”及散物,场地排水系统化,并保持排水通畅。(5)施工现场全部些人员建立档案袋,并层层签署治安防火协议书,对现场人员加强法制教育。(6)现场临时厕所浴室墙面采取瓷砖墙面,地砖地面。(7)做好内部服务工作。工地有专员负责协调业主治安保卫、环境卫生等部门横向联络,定时主动召开会议,听取她们对工程建设相关意见,确保工程文明施工。(8)现场施工人员均佩戴胸卡,胸卡以工作部门、单位为依据,按一定规则统一编号。(9)现场施工人员按不一样工作单位佩戴不一样颜色安全帽,现场管理人员按不一样工作单位穿不一样颜色工作服装。(四).现场卫生实施方法:(1)工地设有环境卫生宣传标牌和责

41、任区包干图,现场无大面积积水。在业主指定位置搭设生活区时,生活区内外保持整齐有序,无污物、污水、无乱扔生活垃圾,集中堆放立即清运,并设置现场保洁员,专员保洁。(2)职员食堂有专员管理,有卫生许可证、炊事员健康证,戴工作帽、工作服上岗。生熟分开存放,达成防蝇、防蚊、防鼠之要求,确保食品清洁卫生。(3)工地办公室应保持文明、整齐、窗明地净、多种制度、证牌挂设整齐。(4)职员临时宿舍为活动板房。配有纱门、纱窗,内部配置统一双层铁架床、蚊帐、被单、毛巾、饭盒等统一编号发放。按军事化要求排放一线直。室内保持通风、整齐、无乱挂乱放,建立卫生轮值制度。开展文明卫生宿舍评选活动,设置文明卫生宿舍流动红旗,定时

42、检验评选,奖优罚劣。确保自治区文明工地经过。(5)职员浴室设置喷淋设施,确保职员洗浴,保持个人卫生。(6)工地设置水冲式厕所,男女标志显著,地面、墙面、蹲坑均铺贴瓷砖及地砖,由保洁员负责天天冲扫两次,做到纱门、纱窗通风通气、无积粪、无臭味,保持清洁卫生。(7)在生活区内设置泔水桶,专供倒剩饭剩菜,并专员清运,严禁乱倒,影响环境卫生。(五).防噪声方法(1)在振捣砼时,对操作工人进行技术交底,严禁振捣棒直接振捣钢筋及模板。(2)控制噪声较大工序施工时间,砼浇捣尽可能安排在周六及周日施工(如有特殊工序需要,需得到环境保护部门同意,并办理好相关手续,敬请周围群众谅解)。(3)材料加工车间临时棚,采取

43、全封闭管理(如圆盘锯,平板刨等机械)。(4)合理选择低噪音优异机械设备,避免进行噪音较大施工。(5)在设备噪音源四面,和在主体施工,采前0.75mm镀锌铁皮,0.5孔径30%孔率,和30mm厚柔性材料围护,把噪音降低到最小范围。(6)夜间施工通常不超出24:00,如有工序要求,按要求办理手续。(六).环境卫生确保方法(1)施工现场满浇混凝土,硬化地坪,既给雨季施工带来很大便利,也给工人提供了良好工作环境,又预防了尘土、泥浆被带到场外,保护了周围环境,既加强了现场文明施工,又确保了场内卫生。(2)运输散装材料,车厢封闭,避免撒落;混凝土罐车撤离现场前,派人用水将下料斗及车身冲洗洁净,既确保场内卫

44、生,又确保了道路洁净。(3)设置专门垃圾箱:派专员进行现场洒水,预防灰尘飞扬,保护周围空气清洁,使场内环境卫生不受影响。(4)建立有效排污系统,如二级沉淀池、化粪池等,确保现场和周围环境整齐文明。(5)夜间灯光集中照射,避免灯光扰民,确保周围战士们休息。(6)严格实施克州地域相关环境保护要求,确保施工生产正常进行。(7)施工现场垃圾按指定地点集中搜集,并立即运出现场,时刻保持现场文明。(8)对现场厕所、排水沟及阴暗潮湿地带常常进行消毒以防蚊绳滋生。(9)现场施工道路要保持通畅和清洁,不得随意堆放物品,更不许可堆放杂乱物品或施工垃圾。(七).管理方法(1)建立确保体系要运行正常,各部门、各专业各

45、负其责,奖惩明确。(2)项目经理要有全局思绪,敢做敢为,又礼贤下士,集思广益。(3)项目班子组员要同心同德,心往一处想,力往一处使,得益一致。(4)科学是第一生产力,提倡学科学、用科学,提升广大职员科学技术水平。(5)制订好各项管理制度,政令通行,确保安全生产顺利进行。(八).实施方案鉴于本工程规模、层次、工作面宽特征,经过反复研究考虑,从以下几方面方法给予确保工期。(1)外部确保条件项目实施阶段,进度控制至关关键。首先应做好施工现场场地、道路、水电、通讯等准备工作,消除前期工作对延误工期影响,为工程施工发明一个良好外部条件。(2)内部确保条件在施工管理中发明良好施工环境,针对大型施工机具选择

46、和现场内临时道路计划、水电线路埋设和材料工具存放场地部署等方面科学地确定施工现场平面部署,使之充足发挥效率,愈加好为施工生产服务,为工期保障发明内部条件。(3)组织体系确保建立强有力工程管理组织机构,配置含有丰富施工经验和较高理论水平高层次专业技术人员和专业管理人员。(4)工程进度计划确保对各项资源投入进行动态管理,依据协议要求工期编制总进度计划并定出过程中控制节点,加强监控。总进度计划要充足结合施工技术方案和各专业进度要求,充足利用计划中自由时差,抓住关键线路和关键工序,确保施工最好均衡,并高度重视安装、装潢等相互关系。在现场建立计划体系,加强信息传输和反馈,并加大对各专业组织和协调工作力度,确保整个现场能在统一指挥、统一组织、统一调度下,有条不紊地作业。进度计划确定以后,要在整个生产活动中,定时召开现场协调会,立即处理矛盾和增强协调力度。(5)施工技术确保充足发挥整体综合优势,依靠优异管理水平、丰富施工经验,科学利用新技术、新工艺、新材料,以确保工期目标实现,技术人员认真阅读图纸,制订出合理有效施工方案,确保该工序在符合设计及施工规范前提下进行,避免返工返

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
