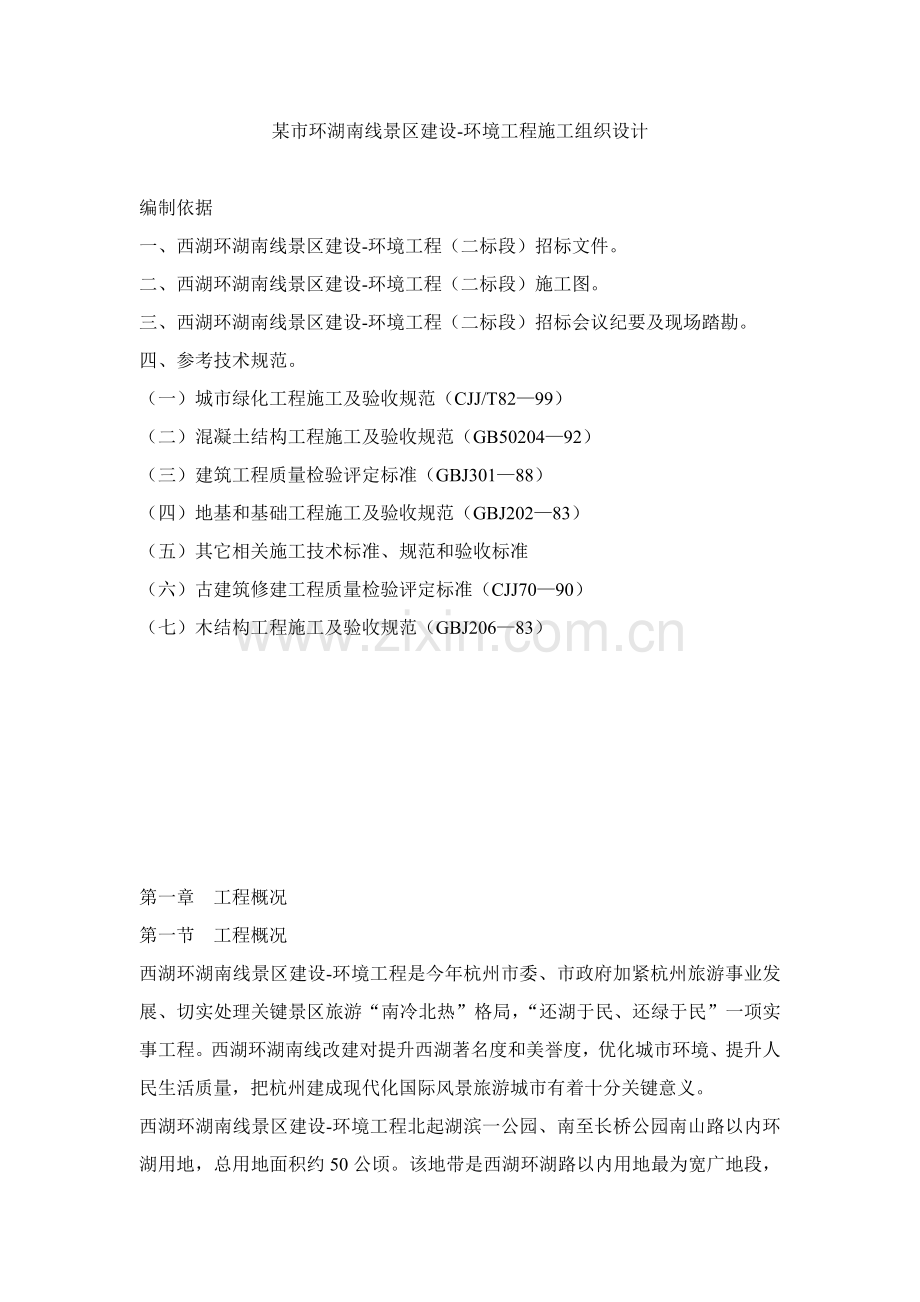

1、某市环湖南线景区建设-环境工程施工组织设计编制依据一、西湖环湖南线景区建设-环境工程(二标段)招标文件。二、西湖环湖南线景区建设-环境工程(二标段)施工图。三、西湖环湖南线景区建设-环境工程(二标段)招标会议纪要及现场踏勘。四、参考技术规范。(一)城市绿化工程施工及验收规范(CJJ/T8299)(二)混凝土结构工程施工及验收规范(GB5020492)(三)建筑工程质量检验评定标准(GBJ30188)(四)地基和基础工程施工及验收规范(GBJ20283)(五)其它相关施工技术标准、规范和验收标准(六)古建筑修建工程质量检验评定标准(CJJ7090)(七)木结构工程施工及验收规范(GBJ20683

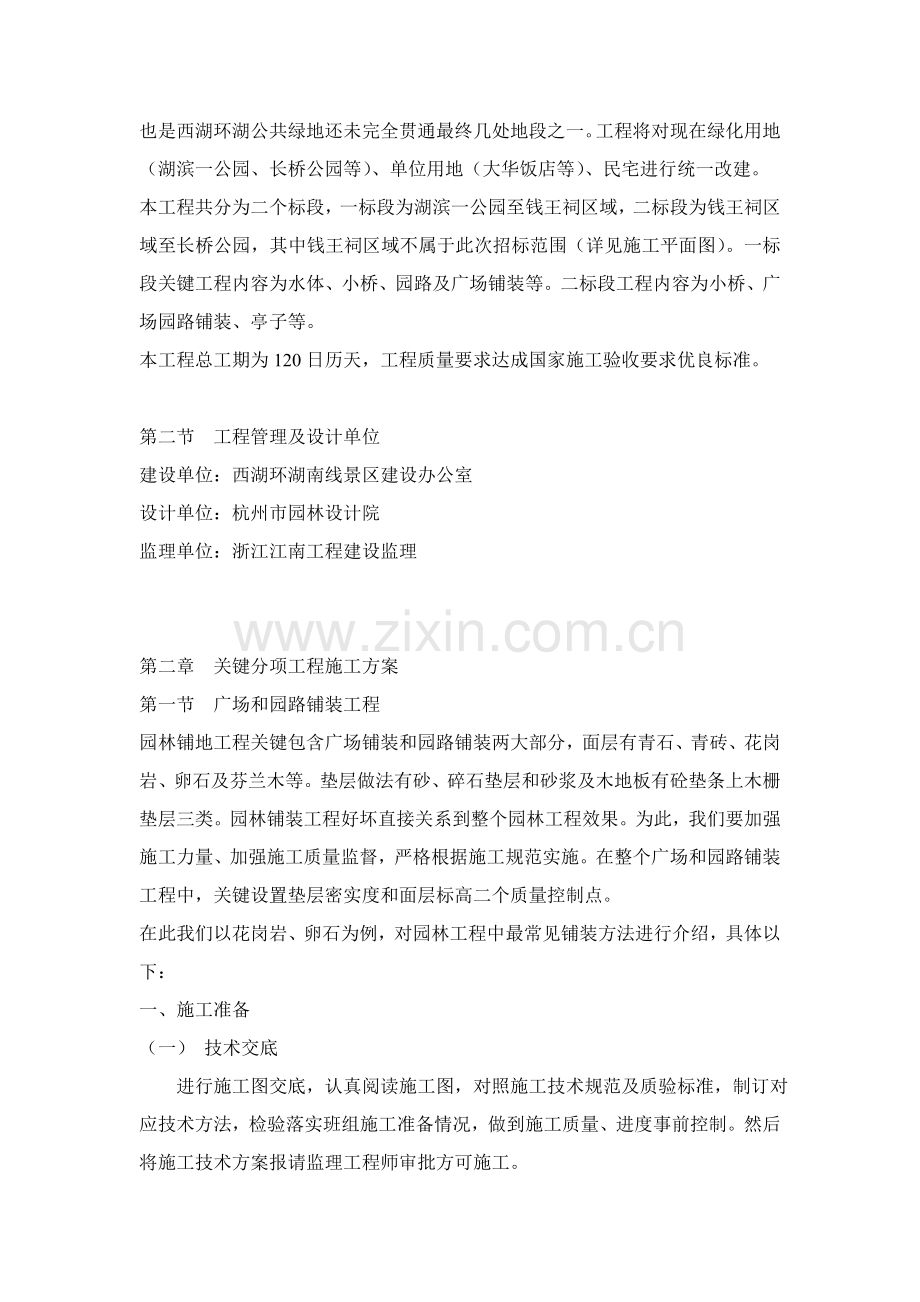

2、) 第一章 工程概况第一节 工程概况西湖环湖南线景区建设-环境工程是今年杭州市委、市政府加紧杭州旅游事业发展、切实处理关键景区旅游“南冷北热”格局,“还湖于民、还绿于民”一项实事工程。西湖环湖南线改建对提升西湖著名度和美誉度,优化城市环境、提升人民生活质量,把杭州建成现代化国际风景旅游城市有着十分关键意义。西湖环湖南线景区建设-环境工程北起湖滨一公园、南至长桥公园南山路以内环湖用地,总用地面积约50公顷。该地带是西湖环湖路以内用地最为宽广地段,也是西湖环湖公共绿地还未完全贯通最终几处地段之一。工程将对现在绿化用地(湖滨一公园、长桥公园等)、单位用地(大华饭店等)、民宅进行统一改建。本工程共分为

3、二个标段,一标段为湖滨一公园至钱王祠区域,二标段为钱王祠区域至长桥公园,其中钱王祠区域不属于此次招标范围(详见施工平面图)。一标段关键工程内容为水体、小桥、园路及广场铺装等。二标段工程内容为小桥、广场园路铺装、亭子等。本工程总工期为120日历天,工程质量要求达成国家施工验收要求优良标准。第二节 工程管理及设计单位建设单位:西湖环湖南线景区建设办公室设计单位:杭州市园林设计院监理单位:浙江江南工程建设监理 第二章 关键分项工程施工方案第一节 广场和园路铺装工程园林铺地工程关键包含广场铺装和园路铺装两大部分,面层有青石、青砖、花岗岩、卵石及芬兰木等。垫层做法有砂、碎石垫层和砂浆及木地板有砼垫条上木

4、栅垫层三类。园林铺装工程好坏直接关系到整个园林工程效果。为此,我们要加强施工力量、加强施工质量监督,严格根据施工规范实施。在整个广场和园路铺装工程中,关键设置垫层密实度和面层标高二个质量控制点。在此我们以花岗岩、卵石为例,对园林工程中最常见铺装方法进行介绍,具体以下:一、施工准备(一) 技术交底 进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订对应技术方法,检验落实班组施工准备情况,做到施工质量、进度事前控制。然后将施工技术方案报请监理工程师审批方可施工。(二)材料准备园林铺地工程中,因为工程量大,形状改变多,需事先对铺装广场实际尺寸进行放样,确定边角方案及广场和园路交接处过渡

5、方案,然后再确定多种花岗石数量。在进料时要把好材料规格尺寸,机械强度和色泽一致质量关。因为在实际施工中,往往会碰到上列问题。(三)场地放样、定标高根据广场设计图所绘施工坐标方格网,将全部坐标点测设到场地上并打桩定点。然后以坐标桩点为准,依据广场设计图,在场地地面上放出场地边线,关键地面设施范围线和挖方区、填方区之间零点线。然后定出坐标桩点标高,注意尽可能采取共同基准点。(四)地形复核对照广场竖向设计图,复核场地地形。各坐标点、控制点自然地坪标高数据,有缺漏要在现场测量补上。二、地面施工(一)挖方和填方施工依据设计标高进行挖填土方。填方时应该先深后浅、先分层填实深处,按施工规范每填一层就扎实一层

6、。挖方时挖出适宜栽植肥沃土壤,要临时堆放在广场边,通知监理业主处理。(二)场地平整和找坡挖填方工程基础完成后,对挖填出新地面进行整理。要铲平地面,使地面平整度限制在0.05米内。依据各坐标桩标明该点填挖高度和设计坡度数据,对场地进行找坡,确保场地内各处地面全部基础达成设计坡度。依据场地旁存在建筑、园路、管线等原因,确定边缘地带竖向连接方法,调整连接点地面标高。还要确定地面排水口位置,调整排水沟管底部标高,使广场地面和周围地平连接更自然,排水、通道等方面矛盾降到最低。 (三)、素土扎实 素土扎实是关键质量控制工作,首先应清除腐植土,清除以后地面下陷隐患。1、基础开挖时,机械开挖应预留1020cm

7、余土使用人工挖掘。2、当挖掘过深时,不能用土或细石等回填。3、扎实当挖土达成设计标高后,可用打夯机进行素土扎实,达成设计要求素土扎实密实度。当扎实过程中假如打夯机夯头印迹基础看不出时,可用环刀法进行密实度测试。假如密实度还未达成设计要求,应不停扎实,直抵达成设计要求为止。(四)、碎石垫层1、首先要控制碎石质量。依据肉眼观察,严禁风化碎石进场,避免树枝等有机质混入,并按设计要求控制石子颗粒大小。2、标高控制。为确保广场和路面标高合理,控制造价,确保施工质量,控制好垫层厚度很关键。在回填时先在场地内设置好标高控制点,并注意对控制点保护。回填时其虚铺厚度应有所控制,方便在扎实后能达成要求。3、碎石垫

8、层扎实。因为考虑到本工程为园路工程,路面荷载较小,同时路幅较窄,通常采取打夯机扎实,扎实前应铺摊5CM厚碎石,具体扎实方法同素土扎实。(五)、稳定层浇筑 必需控制厚度和强度,按施工图做好砼强度试块检测工作。1、在完成基层上定点放线,每10m为一点,依据设计标高,园路边线放中间桩和边桩。并在园路整体边线处放置施工挡板。挡板高度应在稳定层以上,但不要太高,并在挡板划好标高线。2、复核、检验和确定园路边线和各设计标高点正确无误后,可进入下道工序。3、在浇筑混凝土稳定层前,在干燥基层上洒一层水或1:3砂浆。4、按设计材料百分比配制砼试块,然后浇筑、捣实混凝土,并用直尺将顶面刮平,顶面调整至设计标高。施

9、工中要注意做出路面横坡和纵坡。5、混凝土面层施工完成后,应立即开始养护,并立即对砼基层进行伸缩缝切割,切割时应注意和道路面层铺设尺寸吻合,然后考虑园路和广场面层铺装。可用湿稻草、湿砂及塑料薄膜覆盖在路面上进行养护。(六)、花岗岩面层铺装1、面层铺装是园路和广场铺装又一个关键质量控制点,必需控制好标高,结合层密实度及铺装后养护。2、在完成稳定层上放样,依据设计标高和位置打好横向桩和纵向桩,纵向线每隔板块宽度1条,横向线按施工进展向下移,移动距离为板块长度。3、在稳定层上扫净后,洒上一层水,略干后先将1:2干硬性水泥砂浆在稳定层上平铺上一层,厚度为2cm厚作结合层用,铺好后抹平。4、再在上面薄薄浇

10、一层水泥浆,然后按设计图案铺好,注意留缝间隙按设计要求保持一致,面层每拼好一块,就用平直木板垫在顶面,以橡皮锤在多处振击(或垫上木板,锤击打在木板上)使全部石板顶面均保持在一个平面上,这么可使园路铺装十分平整。5、路面铺好后,再用干燥水泥粉撒在路面上并扫入砌块缝隙中,使缝隙填满,最终将多出灰砂清扫洁净。以后,石板下面水泥砂浆慢慢硬化,使板和下面稳定层紧密结合在一起。6、施工完后,应数次浇水进行养护。(七)、卵石面层施工在基础层上浇筑后34天方可铺设面层。首先打好各控制桩。其次挑选好35cm卵石要求质地好,色泽均匀,颗粒大小均匀。然后在基础层上铺设1:2水泥砂浆,厚度为5cm,接着用卵石在水泥砂

11、浆层嵌入,要求排列美观,面层均匀高低一致(能够一块1X1m平板盖在卵石上轻轻敲打,方便面层平整)。面层铺好一块(手臂距离长度)用抹布轻轻擦除多出部分水泥砂浆。待面层干燥后,应注意浇水保养。(八)、芬兰木地板铺设施工工艺较为简单,关键处理好紧固件防腐工作。(九)停车场草坪铺装依据设计图纸要求,停车场草坪铺装基础素土扎实和碎石垫层后,按园路铺装处理外,在铺好草坪保护垫(绿保)10厚细砂后一定要用压路机辗压3-4次,并处理好弹簧土,在确保地基压实度情况下才许可浇水铺草坪。(十)铺装面伸缩缝处理,具体依据施工图要求。第二节 桥梁工程本标段内共有八座小桥,如金莲桥、逸隐桥、石板桥等。其中长桥在湖中建筑,

12、其它在湖岸上新挖小河上建筑。桥基础全部采取松木桩嵌毛石,上铺砼垫层,再上筑C15-20砼或钢筋砼上砌条石和毛石或石柱,然后依据不一样造形,有拱形小桥、平桥或平桥和拱桥相结合,另外还有全木结构桥。所以依据这七座小桥构筑共性和施工位置在水中和陆地区分,分别对其共同施工特点作一归纳性叙述。 一、施工工艺步骤松木桩基础施工毛石嵌桩及 C10砼垫层施工承台施工桥面施工。二、关键施工方法及质量控制方法(一) 松木桩基础施工1、工艺步骤放样 挖土填塘渣 放样 打木桩2、施工方法依据施工设计图先放样划出小桥桩基区域,监理认可后将区域内土挖深到桩顶设计标高下50-60CM,在监理工程师验收后填入10CM厚填塘渣

13、,填出一个可放样施工作业平台。估后在作业平台上放样划出桩位图,监理认可后开始木桩打桩施工,桩顶控制到设计标高。3、打松木桩应着重控制质量要求(1)桩位偏差必需控制在小于等于D/6-D/4中间范围内,桩垂直度允差1%。(2)在打桩时,如感到木桩入土无显著持力感觉时应向监理立即汇报接桩(如设计有单桩承载指标时应该做单桩荷载试验)。(3)打桩线路注意从中间往外两边对称打,预防桩位严重移动。(二)毛石嵌桩及C10砼垫层桩区外边抛直径小于50CM毛石,桩间抛直径小于40CM毛石,对称均衡分层抛,每层先抛中间,后抛外侧,使桩成组并保持正确位置,另外一边抛毛石,一边合适填入塘渣,使桩顶区嵌石密实。这么分层抛

14、毛石到桩顶标高,然后在此基础上能够做10厚砼垫层。(三)承台施工1、垫层施工(1)垫层施工前先破碎桩头至设计标高,并外用破碎砼.(2)垫层结构采取10cm厚碎石垫层。(3)垫层砼尺寸每边比承台尺寸加宽10cm. (4)碎石垫层表面用平板振捣密实.2、承台钢筋(1)大于16mm以上钢筋,连接均用焊接。(2)钢筋绑扎先绑底部钢筋,然后再绑扎侧面钢筋及顶部钢筋。(3)设置好保护层垫块、位置、尺寸均确保符合设计要求。(4)钢筋绑扎完成,由相关人员组织隐蔽工程验收,并做好验收统计,交监理复查,由监理在隐蔽单上签字后进行下道工序施工。3、承台模板(1)便于模板搬运及周转使用,采取定型九夹板模板,具体拼装尺

15、寸随承台侧面尺寸而定。(2)模板安装前刷脱模剂。安装时,确保模板接缝紧密,并用封口胶胶纸将缝隙封贴,预防漏浆。(3)承台模板采取12号槽钢做竖楞,双向1000,下设对拉螺丝,上口以钢管固定位置。外侧用抛撑固定。(4)模板安装好后,组织人员对模板稳定性、承台尺寸、拼缝、连接牢靠程度等进行自检。自检合格后报监理验收,合格后进行下道工序。 4、承台砼承台砼为采取c20混凝土。因为承台混凝土体积大,易产生由各类不利原因引发裂缝。所以施工时确保严格控制温度及水灰比,振捣密实,养护立即,以确保混凝土质量。(1)严格控制原材料质量,关键是砂石料级配,含泥量及水泥质量。(2)严格控制坍落度在1012cm之间,

16、确保混凝土浇捣质量。(3)承台混凝土采取分层水平浇筑,每层厚30cm左右。 (4)浇筑时分两个小组由中间向两头同时循环往上浇筑。(5)浇至顶面,人工木蟹粗平,定浆后再用铁板抹面压光。尤其是立柱模板位置确保标高正确、平整,以利于下道工序施工。(6)并在立柱模外围约30cm处预埋25钢筋,作为固定立柱模板底部支撑点。(7)混凝土下料确保不产生分层离析,用溜槽接送至承台面上,以下落高度超出2米,用串筒接送。(8)浇捣时为确保混凝土密实度,做到快插慢拔,直至混凝土面不冒气泡或已显著下降及泛浆为止。(9)养护、加盖草包派专员二十四小时浇水养护35天,在混凝土强度达成2.5mpa之前,不准行人及运输工具上

17、模板、支架。5、基坑回填(1)基坑回填时要求满足下列条件:承台砼强度达成设计强度70%,经过试块检测确定。承台结构经过隐蔽验收。清除淤泥、杂物,坑内积水抽干。(2)基坑回填分层间夹土进行回填,每层3040cm,并扎实,确保密实度85%。麻袋养护。(四)桥台工程1、浆砌块石台身施工a、选择较规则平整同类300400200梅雨石经过加工凿平后,作为镶面块石.采取含有三个较大平面块石。b、砌筑砂浆采取m10水泥砂浆,水泥砂浆水灰比小于0.65。c、镶面石砌筑采取三顺一丁,做到横平竖直,砂浆饱满,叠砌适当。d、墙身浆砌块石采取分层砌筑必需错开,交接处咬扣紧密,同一行内不能有贯通直缝。e、砌筑时每隔50

18、100cm必需找平一次,作为一水平面。做到各水平层内垂直缝错开,错开距离不得小于8cm,各砌块内垂直缝错开5cm,灰缝宽度最大2cm,不得有干缝及瞎缝现象。f、砌筑次序为先角石,再镶面,后填腹,填腹石行列或分层高度要和镶面石高度基础相同,且在砌筑前将砌石浇湿。g、填腹后水平灰缝宽度小于3cm,垂直缝宽度小于4cm,灰缝必需错开。h、在挡墙砌筑时,泄水孔和沉降缝必需同时施工,位置及质量必需符合设计或规范要求。2、板梁安装对于单跨小桥,考虑施工进度起见,直接采取吊机安装;对于连续3跨以上(包含3跨)桥梁,考虑采取简易架梁机安装。(1)、派我企业专业架梁队伍负责本工程板梁安装。(2)、架梁设备选择:

19、吊梁车配合一付导梁。(3)、架梁形式:卷扬机牵引吊梁车,运输板梁,并安装板梁。(4)、板梁安装质量要求:1)吊装前首优异行测量放样,定出板式橡胶支座位置以后,清理洁净并安放,四角高差不得超出2MM。2)梁板安放时,必需仔细,使梁就位正确且和支座密贴。就位不按时,必需吊起重放,不得用撬棍移动板梁。3)相领板之间缝隙必需按设计要求嵌填密实。4)吊装全部完成后,立即用防腐木丝板封缝,以确保在施工过程中施工杂物不进入缝隙内,影响梁体自由伸缩。3、铺装层铺装层钢筋绑扎前应清理桥面上杂物,用水冲洗一遍,按图纸设计要求绑扎桥面及搭板铺装层钢筋,支好保护层垫块。每隔4米测设一点用细石砼找平至设计标高,依据测量

20、放样定出中心线位置,安装模板及钢筋,浇注砼。水泥混凝土铺装面表面应坚实、平整、无裂纹,并有足够粗糙度。4、栏杆栏杆不是桥梁主体结构,但它对桥梁内外视觉颇为显著,如处理不好将直接影响桥梁整体效果。当然,更为关键是栏杆是桥上不可缺乏安全设施。安装前仔细对其尺寸、外观进行检验。栏杆安装自一端柱开始,向另一端次序安装。栏杆垂直度用自制“双十字”靠尺控制。(五)在本工程中除平桥外还有多座拱桥,以下就拱圈施工方法作一简单介绍。拱圈是拱桥关键承重结构,是整个拱桥施工关键步骤,施工中必需给予重视。拱圈施工方法有两种,一个为有支架施工方法,另一个为无支架施工方法。本工程依据施工现场实际情况,拟采取有支架施工方法

21、进行施工。1、拱架搭架(1)拱架采取钢管脚手架满布式搭设于排架之上(排架采取6米长,间距为1000*1000松木桩打设而成),立杆简距为600*800mm,步距依据桥拱实际尺寸灵活部署,但不得少于2步。(2)为使拱架含有正确外形和部尺寸,在拱架搭设前,先在桥台上放出拱架大样,依据大样制作加工杆件,待杆件加工完成后,再进行试拼,然后在在桥孔中安装。2、拱圈砌筑(或浇筑)修建拱圈时,为确保整个施工过程中拱架受力均匀,变形最小,必需选择合适砌筑方法和次序。通常依据跨径大小、结构形式等分别采取不一样繁简程度施工方法。通常跨径在10m以下拱圈,可按拱全宽和全厚,由两侧拱脚同时对称地向拱顶砌筑,但应争取立

22、即速度,使在拱顶合拢时,拱脚处混凝土未初凝或石拱桥拱石砌缝中砂浆还未凝结。跨径为1015m拱圈,最好在拱脚预留空缝,由拱脚向拱顶按全宽、全厚进行砌筑(浇筑混凝土)。待拱圈砌浆达成设计强度70%后(或混凝土达成设计强度),再将拱脚预留空缝用砂浆(或混凝土)填塞。3、拱架卸落拱圈砌筑(或现浇混凝土)完成,待达成一定强度后即可拆除拱架。假如施工情况正常,在拱圈合拢后,拱架应保留最短时间和跨径大小、施工期间气温、养护方法等原因相关。对于石拱桥,通常当跨径在20m以内时为20昼夜;跨径大于20m时为30昼夜。对于混凝土拱桥,按设计强度要求,视混凝土试压强度具体情况确定。因施工要求必需提早拆除拱架时,应合

23、适提升砂浆(或混凝土)标号或采取其它方法。D、拱上建筑施工拱上建筑施工,应在拱圈合拢,混凝土或砂浆达成设计强度30%后进行。对于石拱桥,通常不少于合拢后三昼夜。拱上建筑施工,应避免使主拱圈产生过大不均匀变形。实腹式拱上建筑,应由拱脚向拱顶对称地砌筑。当侧墙砌筑好以后,再填筑拱腹填料及修建桥面结构等。空腹式拱桥通常是在腹孔墩砌完后就卸落拱架,然后再对称均衡地砌筑腹拱圈,以免因为主拱圈不均匀下沉而使腹拱圈开裂。E、拱桥施工中多个注意事项1、确保桥台施工质量拱桥是一个有推力结构。桥台质量对整个拱桥安全影响很大,对于地质条件较差拱桥墩台更应注意。施工中也要注意立即进行台后填土并分层扎实。拱桥造好后,若

24、台后无填土,土压力起不到作用,是十分危险。当拱桥桥台后设有挡土墙时,需注意挡土墙基础不要落在桥台上,不然将会引发挡土墙不均匀沉降,造成在桥台和挡土墙接缝处上端拉开。2、拱桥必需对称均衡施工拱桥各阶段施工均注意对称均衡施工,以免拱轴线发生不正常变形,造成安全和质量事故。不仅在砌筑时要对称均衡,卸落拱架时也要对称均衡。第三节 木亭子工程一、古建木构架制作古代建筑房屋由柱、梁、桁、椽等构件组成。(一)柱制作方法以下:(1)选料。大式做法,柱高按60个斗口,柱径6个斗口。(2)放十字中线。将柱料离地面合适高度放平架起支稳后,两人各执墨斗、角尺在柱料两端找出中点,过中点吊中线,用角尺依中线画十字中线。(

25、3)放八卦线。用四六分之,即所谓“四六分八方,四外小加一”。(4)八卦线后,将柱料放回地面,并使一面(正八方形任意一条边)和地面成水平,支稳后,用锛或斧子锛砍平直,若锛砍不直可用刨刨削平直,然后弹上楞线,其它各面以此法砍平弹线,即成八卦楞。(5)将八方每边3等分,把每个内角1/3连接起来呈16边形(即时16瓣)。依每个角顶点为基点,在柱身弹线,砍去楞角,刨光找圆。做成圆柱应为规矩圆形,没有死楞,更不能因求圆而将柱径做小。然后依柱头十字线在柱身上弹上中线。按柱身方向(里外面)做好标识。(6)弹“升”线。因为前后檐柱子部向里有一实际上倾斜度,中线就不能做柱垂直线,所以必需另弹一条柱头至柱脚垂直线,

26、这条垂直线就叫“升”线。中线和“升”线是有要求。“升”线应按柱每高320厘米,侧脚为2.24厘米,即7/1000。前后檐柱全部向里倾斜,就在柱子中线内侧反弹一道“升”线,安装时以这道“升”线吊直校正(中线仍和柱顶中线相对做为校正依据)。檐角柱“升”线弹两面,即山面和檐面各弹一条,因为角柱两面均向里倾斜。(7)画柱头线、柱脚线及榫卯、柱脚线要以小杖杆上尺寸为准。把杖杆平放在柱身上,对齐柱中线,下对“升”线,然后把小杖杆上柱高实际尺寸,点画在柱子两端,并在柱高实际尺寸之外两端各量画出柱径3/10作为镘头榫和管脚榫长。不要动杖杆,再将柱卯位置点画在柱头上(如和檐柱头交接大额枋、额垫板及小额枋等)。按

27、点好柱高线,用角尺按“升”线拐方。操作时要照直看正,画签和所画面垂直地画线。画完一面后,将柱身翻转身翻转画另一面,所画柱头柱脚轮线要交圈,并在柱脚线上以中线为准,画出立架时校正用撬口位置线(撬口尺寸通常宽3.2厘米、深6.4厘米、高1.6厘米2厘米)。在画完柱头、柱脚线及额枋榫卯位置以后,将柱子翻转,使有“升”线面在左右两侧,以迎头十字线摆正,将杖杆上标识穿插枋榫卯位置过画在柱身柱中线上。穿插枋是大进小出透榫,所以,里面卯高按枋高,外面则按枋高二分之一,卯宽度为枋宽3/10。画时先画大进一面,画完后用弯尺将卯位置勾画到外边小出一面。(8)凿做榫卯。先做柱头馒头榫和柱脚管脚榫。做完以后,依柱身上

28、柱中线复弹迎头十字线,然后依此线在柱头上画出大额枋银锭榫卯深度及宽度,卯深按柱径3/4,宽按枋厚3/10。银锭卯上口和下口宽窄不等,卯深里面要比外面大,呈小嗽叭口形。大额枋银锭卯可用先用小料口手锯锯刻以后,再用凿剔。其它卯制作可作凿直接凿剔。制作大进小出穿插卯口时,一定要搞清大进小出面,先做大进一面,再做小出一面。以上是大式房屋柱做法,小式房屋构件,常常采取和构件要求直径相近似原木制作。假如找不到台适顺直木料,而采取有一定弯度本料做柱子用时,弯度应放在迎面,做柁,弯度应向上方:做檩,弯度应水平方向。小式房屋柱高按面宽8/10定,柱径按柱高1/10定。(二)梁梁种类、用途、规格及制作方法随建筑形

29、式需要而改变。做法:(1)依据梁长、宽、厚要求选料,并加一定富余尺寸打截。(2)将打截好荒料在场在上垫起20厘米左右,支稳。用吊线方法画出梁头迎头十字线(即梁头垂直中线),以此线向两测量出梁宽度二分之一各画出一条线。这两条线之间即是梁宽度。用角尺按迎头垂直线画出梁底皮线,再以后线向上量出梁厚度,点画出梁上皮线,以迎头线为准,将各线弹在梁身,然后依线砍去荒料、刨光。(3)依迎头垂直中线,弹上梁上,下两面中线。用事先排好杖杆点画出各部中线,用角尺画出中线。再把梁一个侧面翻转向上,在两端从底皮向上画平水线位(大式平水一桁径,小式平水2.5椽径),再从平水线位向上按1/2桁径点出抬头线。再向上按梁总高

30、1/10点画出熊背线。然后依据点画出各线在梁身两侧弹上线。再把梁翻转摆正,把杖杆上梁长、步架分位,点画到梁正上面,用角尺过画到梁上,将梁两端桁位中线过画在梁两端桁位中线过画在梁四面,首尾连接。以上所画各线和梁顺身方向线成十字相交。(4)用桁碗样板在梁两端桁碗位画出桁碗。在桁碗下部依中线画出垫板榫卯线。然后在梁上皮瓜柱位置画出瓜柱管脚榫卯口和角背栽销口。最终在梁下面两端画出和柱头馒头榫相交卯口,尺寸按柱径3/10见方。(5)梁上各线弹画完以后,即可用锯锯到桁碗里线稍过一点后,抬锯断肩,复弹上中线,在此中线两侧,按梁宽1/4处各画一条线,留出2/4鼻子位置,再用角尺以两侧桁碗尺寸画出横线,然后用凿

31、剔出桁碗、瓜柱管脚卯口和栽销卯口,再用刨按熊北线倒圆楞。翻转梁,凿剔海眼。以上工序完成以后 ,把梁摆正,根据截线盘头锯齐,重画上迎头十字线,最终用刨把梁楞角梢刮一下,在梁上皮写上此梁编号、位置。梁制作完成,摆放一边以备立架。制作中应注意:画线一定要正确,锯削一定要谨慎细心,因为梁是屋架中关键承重构件,截面即使不小,但其连接部分加工后仅占构件截面30%左右。假如锯截不慎,刮削过量,会破坏梁承重能力,无形中降低了建筑物寿命。(三)柱柱包含脊瓜柱、雷公柱等1、脊瓜柱脊瓜柱高低以步架加举确定。脊瓜柱宽、厚和金瓜柱相同。脊瓜柱柱头做桁碗,桁碗下做脊枋和垫板卯。柱脚做管脚榫,榫长为瓜柱径3/10或和柱径同

32、,榫宽为柱径1.5/10。脊瓜柱作法和柱作法相同,先选料、画线,线点画完成后,按柱头两侧中线画出桁碗,桁碗之下画出脊枋和垫板卯口,再在柱脚画出管脚榫及角背卯口。各线画好以后,认真检验查对无误,方可用手锯开榫断肩,凿剔桁碗,倒楞,做上标识。2、雷公柱庑殿结构建筑和亭子建筑上使用雷公柱。用于庑殿上雷公柱,交于推山太平梁上,以承托脊桁和扶脊木挑出部位。亭子上雷公柱悬空,上边交于由戗,由戗以下作垂头。(1)庑殿屋架雷公柱制作:首先在选好刨光柱料上依迎头十字线弹出四面顺身中线,再按太平梁背至脊桁下皮点出柱高。在柱头加上桁碗长,在柱脚加上管脚榫长。桁碗下面在柱位里侧画脊枋及垫板卯口。将各线画好以后,按脊瓜

33、柱制作方法,锯挖桁碗,开榫卯即可。(2)亭子雷公柱制作:亭子上雷公柱和由戗相交由戗以下垂头长为1.5倍信径。由戗插入雷公柱斜度随攒尖举架确定。脊部穿出屋面部分长为亭高1/10。由戗一头半榫插入雷公柱,另一头因亭子用檩多少而做法有所不一样。雷公柱用于四方亭,按四方承做;用于六方亭,按六方承做。雷公柱径为檐柱径1份或1.5份。确定了尺寸并画好各榫卯线以后,按要求制作。值得注意是,在凿做由戗卯口时,应随举架坡度制作。做垂莲时先用锯挖出外形,再用铣铲找圆见光,做上雕饰。(四)桁、枋、板1桁(檩)制作方法:首先按柱制作程序画线弹线、去荒、刨光、找圆后,用分杖杆点出中至中长度,然后依迎头十字中线在桁(檩)

34、上下皮按桁(檩)径3/10均分出金盘线宽度,弹上顺身金线,信线刮出上下两个平面,复弹上顺身中线。桁身四面中线弹上以后,在桁一端,画上榫,另一端画上卯口。按习惯作法:座北朝南房屋,榫应做在冲东方向一端,卯应做在冲西方向一端。也就是习惯上“冲东不冲西”,“晒公不晒母”。而座西朝东房屋,则应“冲南不冲北”了。榫均做成银锭榫,榫长度均为桁径3/10。两端除做样卯外,还要按桁(檩)径1/4进行刻半,即匠师们俗称“二盘檩”。刻半做法是:第一步画出刻半线。依迎头十字中线横线向桁(檩)顺身返点画刻半长度,再用角尺对准左右顺身中线,勾画出刻半线,然后用锯锯掉刻半部分。第二步,将盘完头刻半后桁支起摆正,按规矩尺寸

35、画出两端银锭榫卯,再用锯凿剔榫和卯口。2枋制作方法:1)将打截好木料架起支稳后,在两端迎头截面上分中,用墨斗吊正找直画出中线,标出枋厚、枋宽实际尺寸,用角尺依中竖线画出枋四边线,依四方四角顶点为准在枋身引出楞线。2)将楞线外部分砍削去荒、刨光。在上下皮弹上顺身中线,用分杖杆点出小额枋中位置,用掐退方法画出直榫或银锭榫。3)沿榫宽线开锯至断肩线,抬锯,断肩。然后依“掐退”得来尺寸,做出“肩膀”。肩膀有回肩、抱肩两种。额枋做完榫以后,在断肩处截面上抹去楞角,倒成一个小圆面,称为“回肩”。假如在断肩处截面上按柱径围大小,向枋身挖出弧面,再抹去楞角倒圆,称为“抱肩”。枋榫及肩膀做完以后,在枋顺身四角弹

36、顺身线,倒楞,最终只留上下面顺身中线外,四面用刨净光,编上号。制作工序全部结束。3板制作方法:1)首先按板实际尺寸做出样板(可用较薄木板),画时应将板和板之间搭茬处用角尺找方锯出直角,以举架各架坡度定长,再将各板头尾刮齐。随各椽长样板依次连在一起,依据举折勾画博缝板曲线,并在随出檐椽长博缝板下端画出霸王拳形状,经校对无误即可锯出样板。2)按样板在已加工好博缝板料上勾画,画完后依搭茬中线为据,在中线以外画出搭茬分位。最终在博缝板里面点画各桁头位置中点,以桁径为直径画圆,然后凿剔出深约半椽桁窝。3)沿曲线开锯,用刨净光。挖锯出霸王拳,做出搭茬分位,编号。在安装博缝扳时,应在桁头位置钉上五星钉或七星

37、钉。二、木立架和翼角安装所谓木立架,就是将制作好大木构件在房屋基址上竖立组装起来。翼角安装,也就是将角梁、翼角椽、翘飞椽等翼角构件组装起来。这些工作全部是在构件加工完成以后,而且经过试组装可行以后才能进行。(一)木立架1立架前需进行准备工作大木立架前准备工作包含查对地盘尺寸,检验柱顶石中至中距离及高低,查对大木构件数量是否齐备,检验构件榫卯制作是否完全合乎要求;搭建起重架;准备绳索、棍等工具;人员分工和交待安全事项等等。这些全部是十分必需,必需认真进行。2大式大木立架大式大木立架是在搭好起重架、人员分工明确、安全方法制订等各项准备就绪以后才能开始。立架应先立大木柱子,在立柱之前,根据编号,将各

38、柱搬运到各自位置。然后先从明间开始,先立钻金柱,再立前、后金柱,前、后檐柱,依此次序向明间两边延伸,最终立角檐柱、金柱及两山面排山柱。如不带钻金柱建筑物,则先立前后金柱。柱子立起后,为预防晃动,可用绳系在起重架上,临时固定。柱子立完后,用撬棍在柱角卯口拨动进行校正,并先将金柱和檐柱之间穿插枋安装入位。接着小额枋、由额垫板、大额枋吊上,插入柱头卯口。安装好后,对柱子进行“草拨”拨正,使檐柱在装好柱头构件后不会有大歪闪。“草拨”以后,将七架梁(或五架梁)随梁枋吊上插入前后金柱卯口中,再将金柱头金枋、金垫板吊运上来安装就位,然后用撬杠、推磨等工具从明间开始,按外檐柱、前金柱、后檐柱、后金柱、两山面檐

39、术、金柱、角檐柱顺进行拨正。拨正以后,用一根长至柱头尺杆将线挑起,在线下端拴上墨斗或线坠。吊檐柱时以升线为准,尺杆上端中点对准柱身中线和升线上端交汇点进行吊正。吊金柱时也是这么,以柱身中线为准进行吊正,吊线操作时一定要站直看正,切忌马虎草率。柱子拨正后,随手打上大木戗,进深打迎门戗,面阔打龙门戗,两种柱上端均和枋子绑在一起,在柱根部位打上撞扳并用泥封上。在整个立架过程中,要常常检验这一部位,以免影响立架质量。大木柱木戗打完以后,柱脚和柱顶石之间可能会出现微小缝隙,可用厚度适宜竹片或铁片塞楔,以确保柱子稳定,拨正后柱子应该行行成直线,不能有歪闪现象。拨正完成以后,在前后檐外拴搭落檐架子,架子高低

40、为小额枋下皮跨下1632厘米,距檐出约192厘米。总而言之以安装斗 和钉椽铺望操作方便为目标。架搭好即可着手安装斗 。安装梁架之前,要先在架子绑好称。吊称数目要依据所吊起重量而定。通常情况下,每杆大木称吊载重量为250千克,如梁份量为700千克,就需要3杆称同时吊起。每吊装完一层,绑一次称,各梁架全部安装完后,进行一次梁架拨正。梁架拨正正要以中线为准,如瓜柱两侧柱身中线要对准梁顺身中线等等。然后用吊称吊装各桁。安装桁从脊桁开始,依次往下安装。注意:同一层举架桁,一定要对齐桁和桁上皮顺身中线,桁和桁搭交后成一条顺直线。各桁安装完成,大木立架即告完成,接着进行翼角安装和钉椽铺望。(二)翼角安装庑殿

41、、歇山层顶转角有顺梁法、扒梁法、抹角梁法和迭梁法四种。翼角安装分为角梁安装、翼角椽安装、翘飞安装及铺钉望板等程序。1角梁安装角梁安装是和大木安装同时进行。角梁安装总要求是位置正确,高低进出一致。要达成这些要求,安装时必需做到中线和中线相对,即所谓“黑对黑”。角梁侧面老中、里外由中要和搭交檩脊面中线相对,各中线相对,就基础确保了角梁平面位置正确性,同时还要确保角梁梁头标高一致性。安装角梁另一个关键点是切记要安角梁钉(制作角梁时已经有暗销要栽上暗销),使老角染和仔角梁成为一体。在实际工作中,有用钻将老、仔角梁钻孔以螺栓连接,此法比用角梁钉或暗销更牢靠可靠。2翼角椽安装(以圆椽为例)翼角椽安装关键包

42、含以下程序:分点翼角椽尾部椽花、 小连檐、分点翼角椽头部椽花,安装枕头木、钉翼角椽、牢檐、截椽头等。后要确保空气流通(注:屋面板表面聚乙烯薄膜保护层,若经长久日晒雨淋后,会使安装完成后难以揭去)。(1)分点翼角椽尾部椽花。在角梁两侧由椽槽后边缘线开始,以0.8椽径(六方建筑用0.5椽径,入方建筑用0.4椽径)为一格向前分点,有几根翼角椽分点几格,并盗卖翼角椽列次序标上1、2、3、4(2)小连檐。小连檐是联结檐椽椽头构件,在正身部位,小连檐是直,到翼角部位,因为角梁冲出和翘起,使小连檐成为既向上翘起,又向前冲出双向变曲构件,在安装时必需用麻绳棍缮,使之弯曲成形,在翼角安装中,小连檐是一道关键性工

43、序,连檐得适宜是否,对整个翼角安装质量及造型有直接影响。连檐程序是:先将连檐近角梁一端截成45度斜头,塞入预先剔好小连檐口子内用钉子钉住。在和翼角椽相邻正身椽椽头向后退一雀台别上一支钉子,以挡住连檐另一端不至于向下滑动。然后,在连檐中段拴上麻绳,将绳另一端绑在斗或其它固定木件上,拴好绳后,即可插入棍打,将连檐票弯,此时,需观察连檐弯曲程度,应该弯曲自然缓解,不通报有死弯,整个建筑物各角连檐曲度应该一致。(3)分点翼角椽头椽花(椽子位置线)。票好小连檐以后,在连檐上分点翼角椽头部分椽花,方法是:随连檐曲线量出紧邻最末一根翼角椽正身檐椽中至梁头侧面这一部分连檐长,再加0.7椽径,用这个长度除以翼角

44、根数加1,所得之数即为相邻两根翼角椽中至中距离,然后从角梁侧面沿连檐量一长度点一点,这点就是第一根翼角椽椽头部分椽花。确定了翼角椽头尾位置,即可按根对位安装翼角椽。(4)安装枕头木。枕头木是垫在檐檩和翼角檐椽这间一块三角形木头。其作用是支撑翼角椽头部翘起,枕头木长同檐步架,厚1椽径,和檐檀金盘迭交,并钉在檐檩上,上面承托着翼角椽。因翼角椽沿小连檐走向渐次改变方向和高度,所以,枕头木上面呈一个同小连檐曲线平行、相同弧形。为卡住每根翼角椽,还需在上面挖出椽碗。(5)钉翼角椽钉翼角椽须从第一根开始钉起。将制作好第一根翼角椽后尾贴入椽槽,使其靠正侧外皮对准第一格和第二格之间椽花线,尾部入位后,先看檐头

45、中是否和连檐上椽花线相对,假如相对,说明翼角椽肥瘦适宜,假如头偏向角梁一侧,说明偏瘦。处理措施是将椽子向后撺,直至适宜为止,然后再按后尾椽花位置将撺进去部分截去,并将后尾肥瘦修理适宜。若椽头偏向另一侧,则说明椽子腰部偏肥,需将两肋部分砍削下合适厚度,以使椽头对准连檐椽花点。和此同时,还要看枕头木高低是否适宜,假如枕头木高,可用扁铲剔修,使椽碗高低适宜,翼角椽钉在角梁上,每根椽钉不少于3根钉,在尾子部分前、中、后各钉1颗钉子。钉子不能钉在一条线上,以免将椽钉劈,钉牢以后安第二根翼角椽。第二根翼角椽。第二根翼角椽靠正身外皮要贴在第二和第三格格间椽花线上,以后各根按第一根安装程序安装。安装翼角关键有

46、三个方面,一是翼角椽肥瘦要适宜,确保每根椽头、尾部全部和椽花线相对。在安装中假如有一根椽有偏差,尚可补救,若有大差错,必需拆掉重钉。二是枕头木及椽碗高低一定要修整适宜,要确保椽尾顺当装入椽槽,中间和枕头木椽碗伏实,头部恰好和小连檐贴紧,既不能低于小连檐,也不能挑着小哝檐,只有这么,才能保障小哝檐固有曲线不变。三是尾部要钉牢。翼角椽第一根直接钉在角梁上,第二根钉子要钉透第一根、并和第一根穿牢,如同穿竹排一样,所以钉翼角椽尾部钉子又叫“穿排子”,只有钉坚固,排子穿牢靠才能确保翼角工程质量。(6)牢檐、盘截椽头、钉椽头望板,最终根翼角椽钉好以后,将椽子中腰部和枕头木钉牢,将椽头和小连檐钉牢,这道工序

47、中“牢檐”。翼角椽、小连檐、桁檩就连为一体。解去绳,将参差不齐椽头截齐。翼角钉好以后,需要钉上闸挡板,称为“堵燕窝”。3、翘飞椽安装翼角椽及椽头望板安装完成,正身飞椽钉上以后,开始票大连檐、氏翘飞。大连檐宽1.2椽径,高1椽径,上口留有1/3椽径宽平面,断面呈直角梯形,是联络飞檐椽头构件。翼角部分大连檐要随冲、翘票成曲线,因为大连檐断面大,不易票,所以制作大连檐时,在起翘部分水平拉出3-4道锯口,把整连檐锯口用手锯不宜用电锯,以免锯口过宽影响连檐高度。大连檐制作好以后,应立即浸入水中,方便安装时含有韧性。钉翘飞椽也是从第一根开始钉起,先将翘飞椽放在对应位置,按尾部椽花线,把尾部肥出部分砍去,跟线以后,即可加钉,钉时注意使翘飞母楞线和小哝檐外皮对齐。先用小钉钉尾子,使之固定,再将翘飞头和大连檐用钉钉住,位置相对固定后,看一下是否还有手病需要整理,然后再加钉钉牢。翘飞钉完以后,在各飞椽之间要安闸挡板,以防鸟雀入内作巢。能够在翘飞母处刻槽将闸挡板嵌入槽内,也可在各翘飞档内塞上菱形木块,用钉子钉住。但一定要塞严、平齐,不能露脏。这一切工作完成后,将翘檐头望板铺钉齐全,整个翼角就安装完成了。三、古建筑木装修(一)格扇制作(1)格扇操作工艺次序刨料 画线 制作 拼装(2)格扇操作工艺关键点1)刨料:刨料时先确定格扇边梃断面尺寸。隔心仔边看现宽为2/3边梃看面,进深则为7/10边梃进深;
