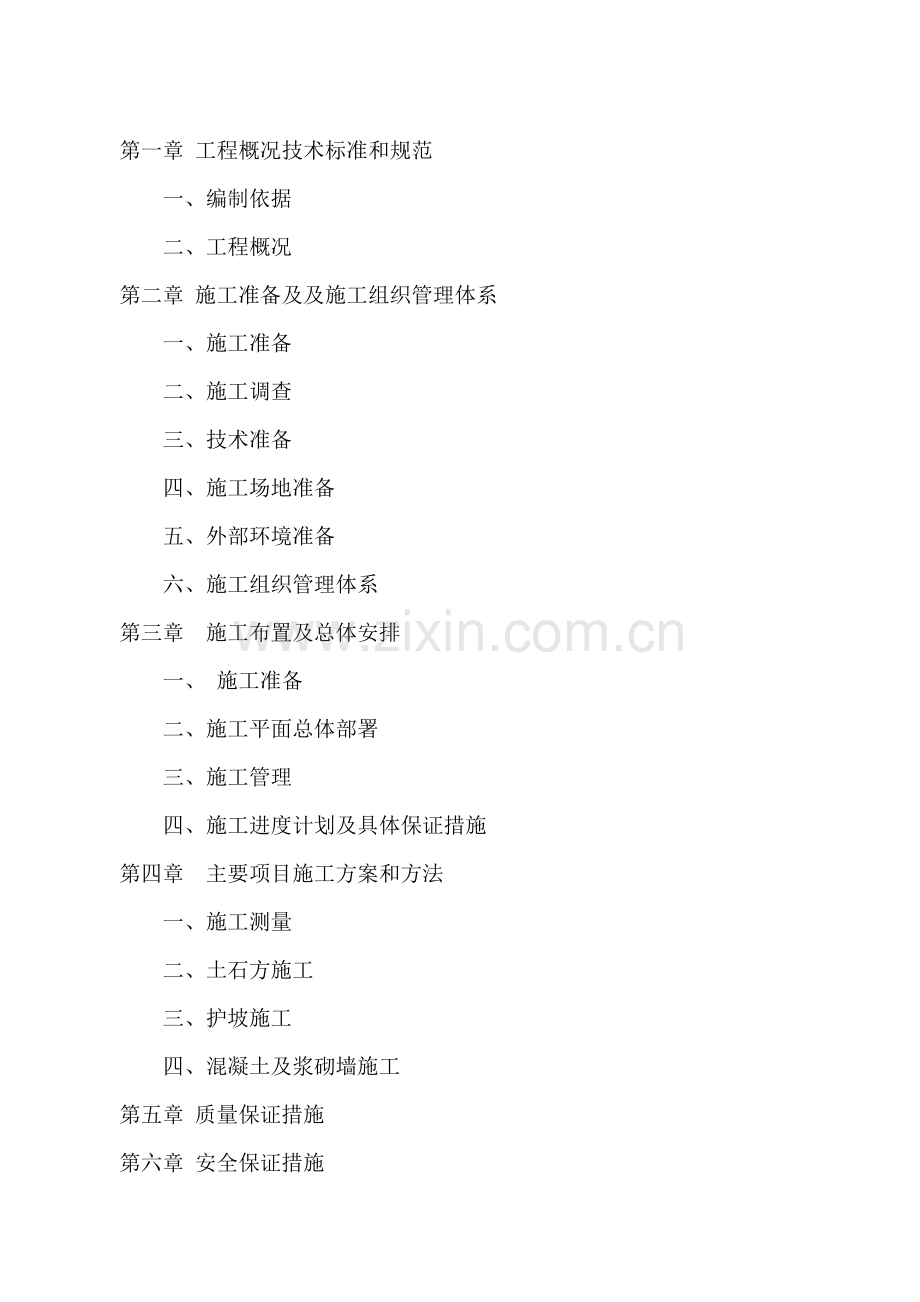

资源描述
施
工
组
织
设
计
第一章 工程概况技术标准和规范
一、编制依据
二、工程概况
第二章 施工准备及及施工组织管理体系
一、施工准备
二、施工调查
三、技术准备
四、施工场地准备
五、外部环境准备
六、施工组织管理体系
第三章 施工布置及总体安排
一、 施工准备
二、施工平面总体部署
三、施工管理
四、施工进度计划及具体保证措施
第四章 主要项目施工方案和方法
一、施工测量
二、土石方施工
三、护坡施工
四、混凝土及浆砌墙施工
第五章 质量保证措施
第六章 安全保证措施
第七章 环境保护方案及措施
第九章 竣工资料的整理和档案管理
第十章 其他
第一章 工程概况技术标准和规范
一、编制依据
1、《恩施市板桥镇云龙河治理工程》招标文件。
2、本工程执行技术标准和规范
《水工建筑物岩石基础开挖工程施工技术规范》(SL 47—94)
《水工砼施工规范》(SDJ207—82)
《地面与基础工程施工及验收规范》(GBJ218—83)
《水利水电施工组织设计规范》(SDJ338—89)
《防洪标准》(GB50201—94)
《水利水电工程等级划他洪水标准》(SL252—2000)
《混凝土结构工程施工及验收规范》(GB50204—92)
《混凝土质量控制标准》(GB50164—92)
《水利水电工程施工规范》(DL/T5100—2000)
《砌体工程施工及验收规范》(GB50203—98)
《混凝土拌和用水标准》(JGJ63—89)
《土工试验规程》(SDl28—87)
《水利水电工程土工合成材料应用技术规范》(SL/T225—98)
《混凝土强度检验评定标准》(GBJ107—87)
《钢筋焊接及验收规范》(JGJl8—96)
《水利水电建设工程验收规程》(SL223—1999)
《堤防工程施工规范》(SLl7l一96)
二、工程概况
建设地点:恩施市板桥镇云龙河(K1+900)~K2+740)
主要建设内容:河道疏挖、护砌、新建人行桥等
1、 工程地质条件
板桥镇云龙河治理工程区位于恩施市北部,西北与重庆接壤,处于鄂西南褶皱山地,属构造剥蚀的高山盆地;区内山脉延伸方向与大地构造的主体方向基本一致;地面高程一般为1400—1500m,最高峰达1850m左右,相对高差450m。
区内自第三纪以来,地壳一直处于间歇性的上升过程中,形成区内构造剥蚀、侵蚀地貌;受岩性、构造、水文气象等因素制约,岩溶、阶地、剥蚀堆积地貌相间发育;区内发育石芽、溶槽、溶洞等岩溶地貌和风化剥蚀、侵蚀形成陡崖、崩塌堆积及河流冲积堆积的阶地。
区内水系较发育,主干水系与区域构造线的方向一致,支流呈树支状,多为溪沟,沟谷狭窄,坡降大,流量小。区内水系受到构造的限制,方向顺构造线方向延。
鄂西区内地层出露较全,下自寒武系,上至三叠~侏罗系地层均有出露;工程区只出露三叠系嘉陵江组和大冶组地层,第四系松散堆积零星分布于地表。
工程所在区域位于新华夏构造体系第三隆起带、鄂西隆起带的北端;大地构造分区属扬子准地台的次级构造上扬子台褶带(亦称八面山台褶带)。扬子准地台的基底由早元古代地层组成,燕山运动产生强烈褶皱并伴随一系列断裂构造;但本区内构造以褶皱为主,断裂次之。区内主要构造线的方向为北东向,褶皱发育,两翼舒缓开阔;区域内有一逆断层,断层走向为NE35°,倾角50°落水洞就是在这断层上。
2、天然建筑材料
根据设计要求,工程所需的天然建筑材料主要为碎石、块石,通过地质勘察,河道沿线砂砾料丰富,初选堤防内基础开挖砾石料及河道中部分砾石料,不足部分可从附过的砾石料场中拉运,质量和储量满足设计要求。
3、工程布置
(1)工程总体布置
工程规划设计坚持以人为本的指导思想,以创造人水和谐的生态环境为目标,结合河道防洪治理,改善水环境。
为了美化河堤,创造良好的人居环境,两岸布设耐寒草坪观赏带。为确保绿化带达到预期的美化效果,附设固定式管灌设施,直接从河道取水。
4、施工条件
(1)对外交通:施工点附近均有公路相通,对外交通便利,建材运输较方便。
(2)建筑材料:工程所需建筑材料,主要是碎石、块石料和砂石料。主河槽内适于建筑堤防的砂石料很少,只能少量采挖,而且从河道管理角度限制采砂。因此,砼所需砂砾料在云龙河水道上下游及支流砂石料场中采购,石料场等地方就地开采运取。其开挖量除部分垃圾要求外运外,其余可以全部用于挡墙砌筑。
水泥需用量很少,可在市场采购,其它材料均可在市场采集购运。 (3)水电供应:施工用电与当地供电所协商尽量就近接引。工程施工用水由附近的自来水管交费取水。
(4)施工通讯:对外通讯可利用移动电话。
(5)施工场地:工程施工期可选择地形平坦、交通便利处,作为各施工段指挥部和各建筑物临时料场、预制厂等。
第二章 施工准备及施工组织管理体系
一、施工准备
施工准备工作是优质、快速完成工程施工的重要保证,是施工程序中的一个重要环节。因此,施工准备工作必须实行统一领导、分工明确、落实到人,有计划、有步骤、分阶段地进行,并贯穿于整个施工过程的始终。
二、施工调查
若我公司中标,将立即组织人员对施工地区进行深入细致的
施工调查,调查的主要内容如下:
1、收集当地水文、气象等有关资料,特别是灾害性天气如大风、大雪、暴雨、寒流等出现季节及危害程度,并提出防范措施;
2、了解当地资源和生活物资供应情况
(1)建筑材料的产地、产量、质量、规格、运输方式及单价情况;
(2)当地可租用房屋及租赁办法;
(3)可供施工用的电源、电压、电量及计费办法,是否需架设临时供电线路;
(4)可以利用的水源以及设置引水、蓄水、输水、排水等临时设施.
(5)了解当地医疗、主副食供应、日用品及燃料等供应情况。
三、技术准备
1、工程开工前,会同设计单位进行技术交底。接桩后,要复核定位线,并在开工前进行施工贯通测量,建立施工测控网。
2、对设计文件、图纸(包括剖面图)进行现场核对和复测,对存在的问题或与现场情况不符的应及时提请设计单位解决。同时,根据需要作出补充施工详图。
3、根据施工调查资料、设计文件及建设单位要求,编写实
施性施工组织设计,组织和指导施工。
四、施工场地准备
1、清除施工地界内的垃圾,并办理好相关手续。
2、安排项目部及各施工队进驻场地,平整施工道路,平整机械设备停放场地,搭建仓库、预制场、值班房,办理场地及建设用水、用电等各项临时设施工作。
3、人员物资准备组织施工人员和各类设备按时进场,与所需的材料(如块石、碎石、砂、水泥、钢材,油料等)供货单位签订供应合同,确保各类材料及时供应。
五、外部环境准备
做好与当地政府、公安、交通、税务、工商等有关部门,以及周边居民的联系工作,为工程顺利进行创造良好的外部环境。
六、施工组织管理体系
根据工程施工需要,我公司按《项目法》施工管理要求选派一名具有丰富的水利施工管理且具有相应资质的项目经理担任本工程的项目经理,代表我公司全权负责施工项目管理工作。成立工程施工项目经理部。项目经理部下设工程技术部、质量安全部、物资供应部、综合部等部门及土方施工队、护坡施工队、混凝土施工队等施工机构。
项目经理部
土石方施工队
工程技术部
挡土墙施工队
材料设备部
辅助施工队
综合办公室
质量安全部
项目部管理部门职责如下:
1、工程技术部:主要负责生产调度、技术管理、施工组织设计、计划统计。
2、材料设备部:主要负责材料的询价、采购、计划供应、管理、运输、机械设备的租赁、配套、使用等工作。
3、质量安全部:主要负责工程质量、文明施工、安全管理消防保卫、环境保护以及工程计量、测量、试验等工作。
4、综合部:主要负责预算、合同、资金收支、成本核算、劳力配置及劳力分配等工作。
5、土方施工队:进行本工程的土石方开挖、回填及围堰的构筑和拆除。
6、护坡施工队:主要进行土工布的铺设、蜂巢格网护坡、混凝土台阶的施工。
7、辅助施工队:配合土方和护坡内施工队的工作,主要负责临时道路的维护、混凝土及材料的运输、防洪、放火、垃圾清运等工作。
第三章 施工布置及总体安排
第一节 施工准备
一、外业准备
l、组织工程施工人员了解现场和各种情况,择优选择各种材料、半成品的供应厂商,签定供货合同。
2、根据业主提供的水准点及基线,测设控制网,再引测本工程控制轴线及高程点控制。
3、按照合理的施工平面布置图,平整现场,布置水、电、道路及生产和生活临时设施。
二、内业准备
1、熟悉施工图,进行图纸内部会审,及时解决设计与施工之间存在的矛盾。
2、组织力量编制分阶段、分专业的施工方案和质量保证计划及施工图预算。
3、编制月生产进度计划及周作业计划,编制材料、劳动力、设备进场计划。
4、加强参建施工人员思想教育工作,从精神面貌、生活作风、施工环境保护、社会公德方面进行职工思想教育。
5、对工程使用材料进行检测,按砼强度等级进行配合比设计和试配。
6、对施工人员进行详细的技术交底,各工种安全交底,重点部位的工艺交底。
第二节 施工平面总体部署
一、布置原则
根据施工现场实际情况,在施工总体布置时,充分考虑以下5个方面的因素:
1、充分利用招标文件指定的承包商临时用地范围布置所需的施工营地、堆放工程所需砂石等材料的备料场场地,不破坏原有土层性状;如监理另有指示,则按监理指示调整施工场地。
2、临时设施布置尽量少占地,尽量减少临时工程的基础开挖及场地平整工程量;
3、场地布置既要便于工程施工,又不影响通过施工区域的供水、供电、通讯等公共设施的正常运行;
4、临时施工道路与现有施工区域道路的连接力求最短,以减少临时施工道路费用;
5、总体布置必须合理、可靠、实用、方便。
二、施工总平面布置
根据投标文件指定的施工现场实际情况,拟定在桩号处设施工营地。
三、施工道路布置
1、场外交通:本工程场外交通便利,水泥、油料、施工机械等设备等均可通过公路直接运至工地现场,石料和砂料等可通过公路运抵工地。
2、场内道路施工布置及维护:对本标段场内道路进行平整开通。
四、施工营地布置:
l、经实地考察,租用民房,并在施工现场营地搭设简易活动房。
2、混凝土搅拌场地布置:根据投标用地在桩号为K2+730处修建一处临时驻地及混凝土搅拌场地。
五、临时设施施工及管理
l、临时工程开工条件
(1)任何临时工程开工之前,应取得当地政府和其他有关个人或团体的一切必要的同意或批准。
(2)任何一项临时工程开工必须通过监理人的同意。
2、临时工程场地平整清理工作
(1)场地平整范围应满足临时设施的规模和各种布置的需要。场地平整的高程、范围、排水等应严格满足监理人批准的施工总平面布置图。
(2)建筑物场地表层腐植土剥离应达到监理人满意的程度,建筑物周围应设置适当的排水设施,并满足国家有关环保法规要求。
(3)除非另有协议或监理人另有指示,工程完工后,承包人应及时移去、拆除、消除和处理临时工程,整理好临时工程占用的区域,不得损坏区内需保留的设施,并使监理人满意。
六、施工、生活用水、供电及通讯
1、供水
本工程施工用水生活用水自行解决.
2、供电
本工程施工用电电源根据业主提供的位置引入现场。配备配电箱及低压动力、照明.
3、通讯
施工项目部与建设单位和监理工程师之间联络畅通,便于随时联系和指挥现场施工。
4、防火:在合同履行期内,除与当地消防部门取得联系、必要时请予协助外,还应采取一切有效的防火与消防措施,并在现场的油料、器材、施工机械车辆上配备适当数量的手持灭火器。
5、防洪
(1)施工时采取防护措施保护当地防汛器材的安全,保障防汛道路畅通,服从地方防汛指挥的汛前检查及清障要求。
(2)施工营地及临时设施的建设不能影响当地防洪的安全,任何影响行洪的建筑物都须在汛期来临前拆除。
6、急救及医疗
(1)了解当地的地方病和传染病的防疫情况和分布,积极采取各种措施预防病情,控制病情对施工人员的侵害。
(2)与当地医疗急救部门取得联系,必要时请予协助。
7、场地废水及废渣处理
(1)本工程施工排水采取有效措施如开挖排水沟、安装排水涵管等;经过处理及沉淀后方可排出到指定地点。
(2)施工过程中的废渣、垃圾设置临时堆放点,然后统一收集装运至监理工程师指定的位置进行掩埋或焚烧处理。
(3)弃土、弃渣场
按规定地点弃渣弃土表面平整,边线平顺。
七、临时设施用地布置
工程临时设施计划表
设施名称
单位
数量
备注
办公用房
㎡
150
帐篷或板房
临时住宅
㎡
600
租用民房
混凝土搅拌场
㎡
100
场地
材料库
㎡
50
临时砖房
八、竣工后临时工程的保留与拆除
合同工程完工或部分工程完工后,按照监理人的指示保留或拆除临时工程设施。拆除部分必须遵照有关规定执行并通过监理人的验收同意,需保留的临时工程设施移交给发包人,并履行相关的手续。
第三节 施工管理
1、根据本工程施工特点,地区气候特征,按现代化施工企业的管理模式,本工程实行项目经理统一指挥和调度,各施工队的各专业班组各自建立一套有效的技术和管理体系,明确各自岗位责任制,做到职责明确,目标一致。
2、工程采取项目法施工进行施工组织和管理,建立一套严格的技术管理制度,包括技术交底制度、材料报验制度、各级质量责任制、三级质量检验制、资料整理保管制度、质量保修回访制度等。对分部分项工程施工质量实行严格的质量监督和管理,从施工中结合情况配置先进的施工机械设备,改进施工工艺,提高机械化水平,从而提高生产率和工程质量,树立一流的施工形象。
3、项目经理部每天定时碰头,掌握当天生产进度情况,落实第二天的任务。实行第十月召开一次生产会,对施工班组的工作进行考核,奖勤罚懒、奖功罚过,作到奖罚分明,使整个工程在项目部的组织调配下,有条不紊地、顺利地进行工作。避免各自为政,相互扯皮,前紧后松等混乱情况发生。根据实际及时调整分项计划和施工总进度计划,合理布置,精心组织交叉均衡施工,在保证安全、质量的前提下,集中力量加快施工进度,紧扣总进度计划。
第四节 施工进度计划及具体保证措施
一、材料供应计划
由计划员提前向物资部门提供需用量计划,统一组织分批进场,并做好原材料检验试验工作,把好材料质量关,材料部门配合试验人员取样送检。并索要样品、产品证明书,取得设计、业主、监理认可,定点按样品送货。
二、劳动力组织计划
1、劳力安排与组织:本标段工程劳力按计划投入,开工后若发现进度落后的工序,就立即采取措施,按时间与强度调整劳动力。专业技术人员和管理人员,由我公司派遣,普工则采用当地农民工,由项目部与当地签订劳务合同。施工人数高峰期需70人。
2、主要施工材料的组织:砂石料主要从当地料场采购和利用河道中开挖出的砂石料。其他材料由市场采购。水泥,钢筋从当地购买汽运至施工区仓库。
三、主要施工机械设备安排
(1)挖土设备:1m3挖掘机2-3台;
(2)运输设备:5t自卸汽车6~10台;50装载机2台
(3) 混凝土设备:混凝土搅拌机250L2台
(4) 混凝土运输:机动翻斗车4台
(5) 测量仪器:全站仪l台,水准仪2台
四、施工总进度
1、本工程拟定于2012年6月5日进场,6月5日至6月9日作施工准备,完工时间为2013年1月1日,总工期210天。
2、为了保证工期,在劳动力上进行充分安排,并加紧工序产的紧凑施工,全下上下齐抓共管,投入足够数量的人力、物力、机械,合理组织、科学安排保证按期竣工验收。
五、施工进度计划
1、施工准备工作:主要包括生活、生产用地,人员组织,不足设备租赁,组织材料进场等工作,以便于正式工程的顺利进行。
2、施工总体安排:根据业主要求,本合同段总工期为210天,即 2012年6月5日至2013年1月1日完工(具体开工日期以监理工程签发开工报告之日起)。根据我公司实际的施工能力,将投入精良的工程机械、技术力量及管理力量,我们将在“重合同、守信誉、高质量、严要求” 的总原则下,坚持文明施工,合理安排工期,均衡生产,提前完成施工任务。当计划同施工实际不相吻合时,及时进行相应的调整、修改,使人力、机械、材料的组合、调配达到最佳施工效应,保证总工期顺利实现。
3、工程工期计划(见工程进度网络图)
4、控制点、水准点进行复测:在生产、生活设施搭建的同时,我公司将组织工程技术人员对控制点、水准点进行复测工作,河道平面位置、高程等位置的控制点、水准点进行复测,并作原始记录及填写相关表格,做到准确无误,并报请监理工程师审批。
5、平整清理场地的便道工作:我们将按设计文件和监理工程师的要求,对工程用地范围内杂物进行清理,挖除地面腐植土,拉运至监理工程师指定地点平整,加大修筑工作便道力度,使各类机械进入施工现场,便于施工。
6、材料采购及运输:按照业主规定,本合同段工程所需外购材料和白采材料,均有承包人自行采购、运输、保管。经实地调查进进行试验选购,完全按照《技术规范》有关条款规定,按照试验规程进行试验选取符合本工程材料标准的规格、品种,报请监理工程师批准后组织进货,所有运至工地的外购材料,都保证具有出场证明书(标有场名、材料名称、规格和数量,出厂日期和批号、试验报告等),并报请监理工程师批准,按要求检验核对。材料采购将根据工程进度计划,分段采购,做到合理安排,计划储运,分别归类,规范堆放,保障工程项目先后衔接,满足工程需要。
六、施工进度具体保证措施
l、劳动力及材料、机械的保证措施:根据该施工组织设计中布置安排的人力、物力,按时按量供应到位,从人力、物力上给予保证。工地所需的各种材料,施工机械劳动力必须在使用提前向供应部门提交计划,明确规格、数量、使用日期,供应部门提前组织货源,按时按量供应到位,对施工机械,劳动力提前做好调度安排。
2、按照施工总进度进度,项目经理部根据总进度计划编制周生产进度计划和施工班组作业计划表组织实施。项目经理与施工班组签订分部分项工程劳务合同,明确工期质量,按月计划进行工序及劳动力安排,保证完成周计划,提前创造工作面,合理安排工序,彻底消除窝工现象。
3、加班加点,压缩施工周期,必须确保实现分部分项和单位工程进度计划。
4、提高机械化施工程度,加快施工进度。
第四章 主要项目施工方案和方法
第一节 施工测量
河道施工测量主要包括:纵横断面测量和挡土墙的放样等。
将所有里程桩号及转折点在地面上标定。测量河道的工作应从本合同段起点开始,起始桩的里程为K1+900-K2+740,当河道越过地形突然变化的地方,除按每隔一定的距离打一个里程桩之外,为了反映实际地形情况,还必须在地形变化的地方加桩。起点和终点都要另打加桩。在测量和打里程桩的同时,应由专人绘画沿线地形、地物草图。在图上标出各里程桩的位置和记录沿线地质、地貌、地物和土、石分界线等情况。
二、纵断面测量
2.1纵横断面测量外业:是以在河道线附近抽测量的水准点为依据,按五等水准测量的要求,从一个水准点接测高程,测出这一段渠线所有河道线桩的地面高程,然后闭合到相邻的一个水准点。
2.2各里程桩及加桩的高程测出后,应根据纵断面测量外业的成果进行内业整理,绘制纵断面图并估算工程量。
第二节 土石方施工
一、土方开挖
1.1开挖机械设备选型:根据开挖区地形地质及施工强度情况,挖装设备宜选择运转灵活、挖装效率高、斗容量适中即容量为O.8~1.0m3的液压挖掘机(反铲),运输设备选择载重吨位5t左右的自卸汽车。
1.2开挖施工顺序:土方开挖首先对施工沿线进行测量放样,将各桩号位置和控制点在地面准确定位并做好点位桩。施工顺序为:布设施工控制网——施工前地形测量和放样——分坡段人工配合机械清理表土植被——机械推、挖、装、运挖至设计坡面以上20cm——人工开挖,人工开挖设计坡面以上20cm。
1.3开挖土方施工方法:一般情况下,开挖采用自上而下的立面开挖方式,根据对现场原始地形的测量及设计坡度,计算开挖层厚及开挖量,采用lm3反铲挖土配装5t白卸汽车运输出渣,渣料运至指定的弃渣场。开挖断面较小,均采用人工开挖,集料后用挖掘机装料,配5t自卸汽车运至弃土及回填场地。
1.4坡面修整:坡面采用人工自上而下整平的施工方式,平整度拟由两侧架设尺杆来控制。整坡前,沿堤线每lOm设一控制断面,每一控制断面设置5~7个木桩。测定木桩高程,用细尼龙线检查坡面,发现坡面有盈亏时,仍需继续修整。对于弧线连接段坡面,每隔3m左右设一控制断面,反复检查,直到满足设计要求。
二、技术要求
2.1开挖过程中,测量人员随时对作业面进行检测,并设置控制标高,保证开挖最终清基轮廓,严禁欠挖,避免超挖。
2.2开挖过程中设置好临时纵横向排水沟,做好坡面施工区的排水工作,确保坡面不被雨水冲刷及浸泡。
2.3对已完工的清基面及时清理并报监理进行查验,若监理确认有不良地质段无法满足设计要求时,则根据监理要求进行处理。
2.4施工基面经监理验收合格后,立即进行下道工序,即粗砂碎石垫层的铺设,以免对基面产生扰动。
2.5加强施工机械维修保养,认真做好冬期防冻工作,确保设备完好,保证施工进度要求的使用率。
三、特殊地段的施工措施
1、对于土方开挖施工过程中,利用反铲挖装汽车出渣。
2、在削坡开挖未完地段开挖时,若有崩岸现象或迹象,可采取卸载减压等措施,防止岸坡崩塌或滑坡。当岸坡崩塌严重或有深层滑坡可能时,则须经过深入调查分析,通过补充勘探监测,提出相应处理方案,经监理批准,。设计认可,建设单位同意后再组织实施。
3、根据建立的施工工区测量控制网,对整个标段施工沿线进行放样测量,以确保其准确性;削坡开挖机械采用1m3的液压挖掘机挖至保护层,进行围堰施工,余土运输采用载重5t自卸汽轻20cm厚削坡保护层土方采用人工开挖修坡,回填土采用59kW推土机平整,布置在设计范围之内。施工顺序为:施工测量放样——分段机械开挖河道及护坡基础——构筑导流围堰——余土装运挖至设计回填地点——人工开修整坡面。严格按照施工规范和设计要求进行土方开挖。特殊位置采取有效措施控制,开挖好的基面经平整拍实,及时报监理查验后,立即进行下道工序的施工。
4、在土方开挖前准备好水泵等设备,如与地下水及时抽水、排水。
二、土石方回填
1、施工范围:本工工程回填土石。
2、施工准备。
2.1材料及主要机具:
2.1.1碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)其最大粒径不得超过每层铺填厚度的当2/3或则3/4(使用振动碾时),含水率应符合规定。
2.1.2粘性土应检验其含水率,必须达到设计控制范围,方可使用。
2.1.4主要机具:
2.1.4.1装运土方机械有:挖掘机、自卸汽车、推土机、翻斗车等。
2.1.4.2其它设备有:一般机具有:蛙式或柴油打夯机、手推车、铁锹。(平头或尖头)、2m钢尺、20号铅丝、胶皮管等。
2.2作业条件:
2.2.1施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。
2.2.2填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽和验收手续。
2.2.3施工前,应做好水平高程标志布置。如基坑或沟边上每隔1m钉上水平桩橛或邻近的固定建筑物上抄上标准高程点。
2.2.4确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。同时要编好施工方案。
3、操作工艺流程:基坑底地坪上清理检验土质分层铺土分层碾压密实检验密实度修整找平验收
3.1填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。
3.2检验土质。检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。
3.3填土应分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。
填土每层的铺土厚度和压实偏差
压实机具
每层铺土厚度(mm)
每层压实遍数
(遍)平 碾
200~300
6~8
羊 足 碾
200~350
8~16
振 动 平 碾
600~1500
6~8
蛙式、柴油式打夯机
200~250
3~4
3.4碾压机械压实填方时,应控制行驶速度,一般不应超过以下规定:平 碾:2km/h 羊足碾:3kw/h 振动碾:2km/h
3.5碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。长宽比较大时,填土应分段进行。每层接缝处应作成斜坡形,碾迹重叠O.5~ 1.Om左右,上下层错缝距离不应小于1m。
3.6填方超出基底表面时,应保证边缘部位的压实质量。填土后,如设计不要求边坡修整,宜将填方边缘宽填O.5m;如设计要求边坡修平拍实,宽填可为O.2m。
3.7在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。
3.8回填土每层压实后,应按规定规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。
3.9填方全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实。
3.10雨、冬期施工:
3.10.1雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。重要或特殊的土方回填,应尽量在雨期前完成。
3.10.2雨施时,应有防雨措施或方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏。
3.10.3填方工程不宜在冬期施工,如必须在冬期施工时,其施工方法需经过技术经济比较后确定。
3.10.4冬期填方前,应清除基底上的冰雪和保温材料;距离边坡表层1m以内不得用冻土填筑;填方上层应用未冻、不冻胀或透水性好的土料填筑,其厚度应符合设计要求。
3.10.5冬期施工室外平均气温在﹣5℃以上时,填方高度不受限制;平均温度在﹣5℃以下时,填方高度不宜超过表1﹣9的规定。但用石块和不含冰块的砂土(不包括粉砂)、碎石类土填筑时,可不受表内填方高度的限制。
4、质量标准
4.1保证项目:
4.1.1基底处理必须符合设计要求或施工规范的规定。
4.1.2回填的土料,必须符合设计要求或施工规范的规定。
4.1.3回填土必须按规定分层夯压密实。取样测定夯实后土的干土质量密度,其合格率不应小于90%;不合格的干土质量密度的最低值与设计值的差,不应大于0.08g/cm3,且不应集中。环刀取样的方法及数量应符合规定。
5、成品保护
5.1施工时,对定位标准桩、轴线控制桩、标准水准点及龙门板等,填运土方时不得碰撞,也不得在龙门板上休息。并应定期复测检查这些标准桩点是否正确。
5.2夜间施工时,应合理安排施工顺序,要有足够的照明设施。防止铺填超厚,严禁用汽车直接将土倒入基坑(槽)内。
6、应注意的质量问题
6.1未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类,试验日期、试验结论及试验人员签字。未达到设计要求的部位,应有处理方法和复验结果。
6.2回填土下沉:因虚铺土超过规定厚度或冬季施工时有较大的冻土块,或夯实不够遍数,甚至漏夯,基底有机物或树根、落土等杂物清理不彻底等原因,造成回填土下沉。为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。
6.3回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土"挖出,重新换好土再予夯压实。
6.4在地形、工程地质复杂地区内的填方,且对填方密实度要求较高时,应采取措施。(如排水暗沟、护坡桩等),以防填方土粒流失,造成不均匀下沉和坍塌等事故。
6.5填方基土为杂填土时,应按设计要求加固地基,并要妥善处理基底下的软硬点、空洞、旧基以及暗塘等。
6.6填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等,与建设单位共同确定(沉降量一般不超过填方高度的3%)。
7、质量记录
本工艺标准应具备以下质量记录:
7.1地基处理记录。
7.2地基隐蔽验收记录。
7.3回填土的试验报告。
三、围堰的构筑
本工程河道水流流量较小,围堰断面不大,易于构筑。
1、构筑方法
在护坡基础开挖前,应先利用机械进行河道的疏通,尽量将水流导入河道中心,防止水位上涨时影响护坡基础的施工安全及水流对围堰的冲刷,围堰的构筑按照施工导流布置图设计断面施工,在水流较大处相应增加围堰的高度和宽度,并对防冲刷面进行加固处理;围堰填筑时分层碾压,防冲刷面纤维袋装土严密层叠稳固以保证围堰在施工过程中的安全性。
2、筑围堰材料
构筑围堰的土石方应就近利用护坡基槽开挖土石方料,不足时拉运土石方填筑;严禁用腐植土及垃圾构筑围堰。
3、围堰的拆除
3.1在本段护坡工程完工并经监理验收通过后方可进行围
堰的拆除工作;
3.2围堰的拆除利用机械挖运围堰土石方到指定地点;
3.3围堰的拆除时严禁利用水流进行冲刷;污染堵塞河道。
4、注意事项
4.1与当地水-文单位联系调查了解该河流丰水期最大流量及水位高度;
4.2密切观察天气预报,制定相应的应急防护安全措施。
第三节 护坡施工
一、土工布施工
l、土工布的性能:土工布是一种新型建筑材料,原料是涤纶、晴纶、锦纶等高分子聚合物的合成纤维。按照制造方法分为:有纺土工布和无纺土工布两种类型。本工程采用无纺土工布。
无纺土工布——即不规则排列的纤维经粘结,针刺制成的网状物。常用是针刺型无纺土工布。这类土工布具有压缩性较强,孔隙度较大,导水性能较好,优于有纺土工布。
土工布具有防渗、反滤、排水、隔离、加固、防护、密封等多种功能,它与常规的砌石及砼材料防渗效果相比,具有投资低,施工工艺简单,工期短,防渗效果好,渠道有效利用系数高等优点。
2、无纺土工布施工方法
2.1无纺土工布施工:土工防渗膜施工是在薄膜的一侧或两侧贴上土工布,形成复合土工防渗膜。其形式有一布一膜、二布一膜等。一布一膜是将树脂、增塑剂、抗老化剂等各种辅助剂,经压延、热熔涂覆至无纺布上,再经调理而成。二布一膜是将一布一膜即无纺土工布与PE膜经复合层处理而成。复合土工膜应按土工布在下、土工膜在士铺设。土工布作为土工膜的保护层,使保护防渗层不受损坏。为减少紫外线照射,增加抗老化性能,最好采用埋入法铺设。
施工中,首先要用料径较小的砂土或粘土找平基面,然后再铺设土工膜。土工膜不要绷得太紧,两端埋入土体部分呈波纹状,最后在所铺的土工膜上用细砂或粘土铺一层10cm左右过度层。作防冲保护层。施工时,应尽力避免石块直接砸在土工膜上,最好是边铺膜边进行保护层的施工。土工膜的接缝处理是一个关键工序,直接影响防渗效果。无纺布基材搭接宽度不小于lOcm;用与土工膜配套供应的粘合剂在连接面上加压即可。接缝时应做到无尘土、油脂和水份,接缝长度要大于lOcm。
2.2土工膜施工中,特别要注意做到铺设不宜过紧,不得打皱,拼接要牢固。要严格按技术规范施工,把好准备、铺设、拼接、检验和回填等五道质量关。
二、蜂巢格网护坡
蜂巢格网技术就是运用一种经特殊处理后既具有一定强度,又具有不生锈、防静电、耐腐蚀功能的涂膜钢丝,经机械编织形成蜂巢格网箱笼后,充填石料用于公路、堤岸、山坡等水土易流失地区的防护技术。
该技术的关键是选择合适的防腐处理工艺,防腐处理工艺不仅影响钢丝和保护层的强度、抗腐能力,还影响钢丝和保护层之间的粘结力,最终影响工程的使用寿命。在西塘河引水工程的蜂巢格网防护技术中,采用了先对钢丝表面进行热镀锌处理,以有效减少钢丝网线的表面氧化作用,减少表面生锈,再在热镀锌的表面涂塑料保护膜。为增强钢丝与塑料涂膜之间的粘结强度,将钢丝截面设计成六角形。
2、蜂巢格网防护技术特点
2.1具有独特的生态功能。在蜂巢格网防护体表层略洒一些泥土,即可进行绿化、植被,由于填料之间充满了空隙,有利于植物根系的发育,营造良好的生态环境。即使不洒泥土,随着时间的推移,填料之间的空隙也会自然地长出一些草本类植物,形成自然的生态环境。
2.2适应不同的地基条件。由于构成蜂巢格网防护体的钢丝具有一定的抗拉强度,不易被拉断,填充料之间又充满了空隙,具有一定的适应变形的能力。当地基情况发生变化时,如发生不均匀沉降、地震等,箱内填充料受箱笼的约束不会跑到箱笼外,而会白行调整形成新的平衡;又因箱笼系柔性结构,因此,防护工程表面可能会发生小的变异一但不会发生裂缝、网箱被拉断从而造成防护体被破坏的现象。
2.3简单方便的施工操作。蜂巢格网防护体可按设计要求,进行工厂化生产制作出半成品,施工现场仅需组装定型,灌充填料,操作简便,尤其是受气候因素干扰小,适宜于机械化施工。
2.4相对低廉的工程造价。蜂巢格网防护体由钢丝箱笼和填充料组成,填充料只要能抗风化、有一定强度即可,有时候甚至可以用一些较干净的建筑垃圾作为填料,因此成本较低。特别是当地基条件较差时,可节约占工程造价比重较大的地基处理费用。
2.5非常优越的透水性能。因填料之间大量空隙的存在,为防护体前后水体的交换创造了条件。当蜂巢格网防护体用作水下工程时,可实现河水与土体间的自然交换,为栖息在水中的微小动物、植物创造生存条件,有利于提高水体的自净能力。当蜂巢格网防护体用作水上工程时,有利于及时排除降雨后形成的地面入渗径流,减轻墙后水压力,增加工程的安全可靠性。
3、蜂巢格网护坡的施工:本工程中,蜂巢格网防护体的具体设计形式主要有斜坡式、台阶式。蜂巢格网防护体的施工,可分为以下5个步骤:
3.1对网箱及填充石料规格、质量进行检验,整理坡面,使坡面基本平整。
3.2将片状的格网按照规定的步骤和要求,采用双铰链接,绑扎成箱。一般形成由多个网箱构成的“网箱组”,然后将网箱组铺放在平整好的坡面或开挖好的基坑中。
3.3将石料充填到网箱中,一般每层厚度控制在30cm左右,并适当捣实,表面叠放平整。如箱笼厚度在30cm以下的,可一次性进行填料。
3.4复上网盖,将网盖与网身接触的框线按规定进行绑扎。
3.5在填充石料缝隙适当抛洒泥土,播上草种。
第四节 混凝土及浆砌墙施工
一、钢筋工程:所有进场钢筋均有出厂质量证明和试验报告单,并按批分类架空堆放整齐,避免锈蚀和油污,应有覆盖防雨水措施。
1、本工程所用全部钢筋均由现场加工制作,工地技术员校核下料尺寸、规格后,方可加工。
2、进场钢筋合理计划,随用随进,不合格钢筋决不进场。
3、钢筋的绑扎应符合设计文件的要求及规定。
二、模板工程
1、在模板工程中,模板应支撑牢固,并严格控制标高、轴线位置、截面几何尺寸,达到准确无误,消除爆模,轴线位移等质量问题。
2、模板施工前,应根据设计放样,检查台阶位置及坡度,然后安装台阶外帮侧模板。
3、现浇板施工时注意到模板的平整度、交接处接缝的严密性。
4、台阶模板支撑必须稳固,模板严密不漏浆
5、踏步高度要均匀一致,特别要注意下一步及最上步的高度。
三、混凝土浇筑
混凝土采用现场机械搅拌、机械振捣的方法施工,柱梁采用
展开阅读全文
