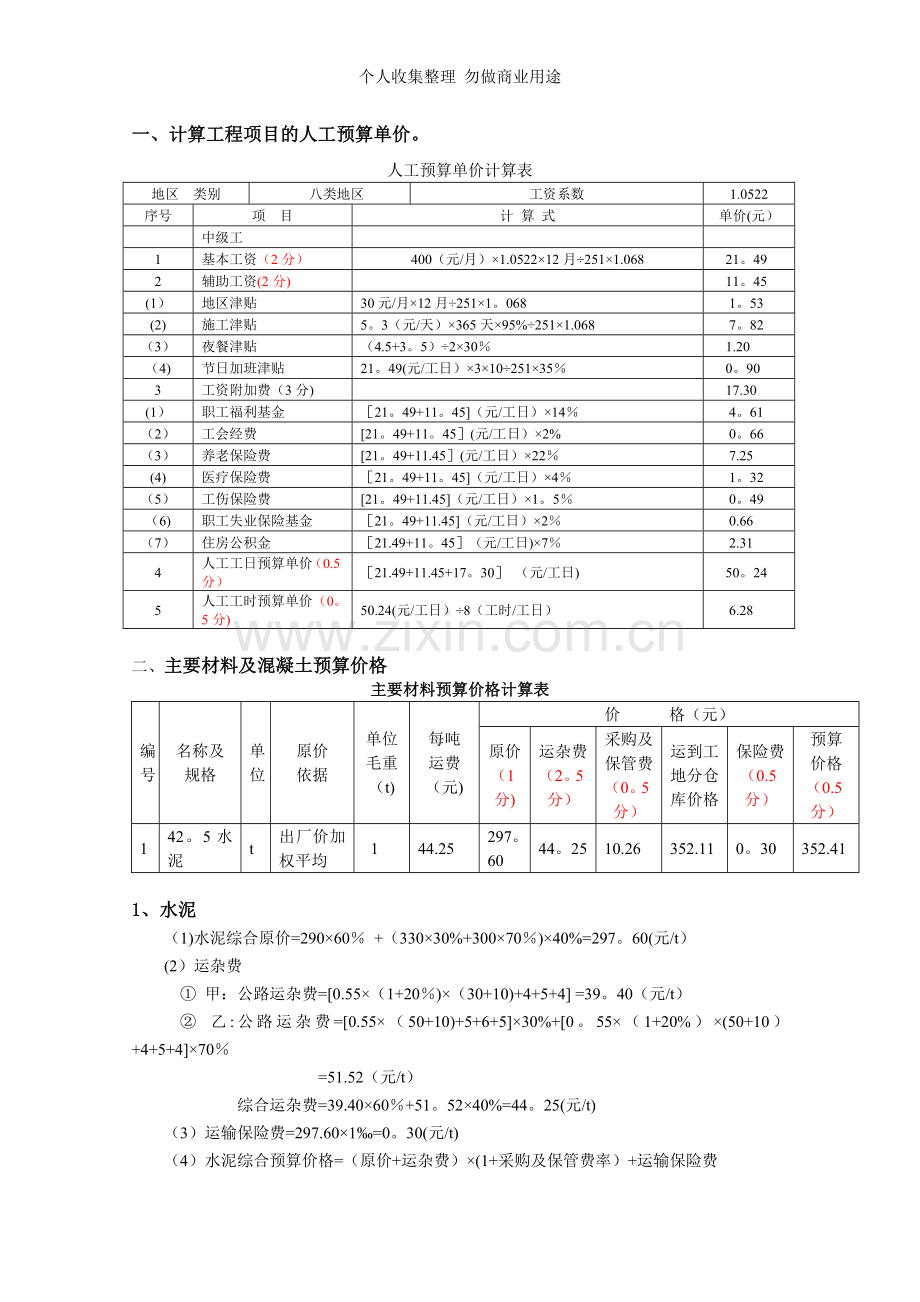

1、个人收集整理 勿做商业用途一、计算工程项目的人工预算单价。人工预算单价计算表地区 类别八类地区工资系数1.0522序号项 目计 算 式单价(元)中级工1基本工资(2分)400(元/月)1.052212月2511.06821。492辅助工资(2分)11。45(1)地区津贴30元/月12月2511。068 1。53(2)施工津贴5。3(元/天)365天95%2511.068 7。82(3)夜餐津贴(4.5+3。5)2301.20(4)节日加班津贴21。49(元/工日)310251350。903工资附加费(3分)17.30(1)职工福利基金21。49+11。45(元/工日)14 4。61(2)工会经

2、费21。49+11。45(元/工日)2% 0。66(3)养老保险费21。49+11.45(元/工日)22 7.25(4)医疗保险费21。49+11。45(元/工日)4 1。32(5)工伤保险费21。49+11.45(元/工日)1。5 0。49(6)职工失业保险基金21。49+11.45(元/工日)2 0.66(7)住房公积金21.49+11。45(元/工日)7 2.314人工工日预算单价(0.5分)21.49+11.45+17。30 (元/工日)50。245人工工时预算单价(0。5分)50.24(元/工日)8(工时/工日) 6.28二、主要材料及混凝土预算价格主要材料预算价格计算表编号名称及规

3、格单位原价依据单位毛重(t)每吨运费(元)价 格(元)原价(1分)运杂费(2。5分)采购及保管费(0。5分)运到工地分仓库价格保险费(0.5分)预算价格(0.5分)142。5水泥t出厂价加权平均144.25297。6044。2510.26352.110。30352.411、水泥(1)水泥综合原价=29060 +(33030%+30070)40%=297。60(元/t)(2)运杂费 甲:公路运杂费=0.55(1+20)(30+10)+4+5+4 =39。40(元/t) 乙:公路运杂费=0.55(50+10)+5+6+530%+0。55(1+20%)(50+10)+4+5+470=51.52(元/

4、t)综合运杂费=39.4060+51。5240%=44。25(元/t)(3)运输保险费=297.601=0。30(元/t) (4)水泥综合预算价格=(原价+运杂费)(1+采购及保管费率)+运输保险费=(297。60+44。25)(1+3)+0.30=352.41(元/t)2、混凝土材料预算价格 混凝土材料单价计算表 单位:m3序号混凝土标号水泥强度等级级配材 料 用 量预算单价(元)(1分)材料价差(元)水泥(1分)砂(1分)石(1分)粉煤灰外加剂水(1分)数量(Kg)单价(元)数量(m3)单价(元)数量(m3)单价(元)数量(Kg)单价(元)数量(Kg)数量(元)数量(m3)单价(元)1C2

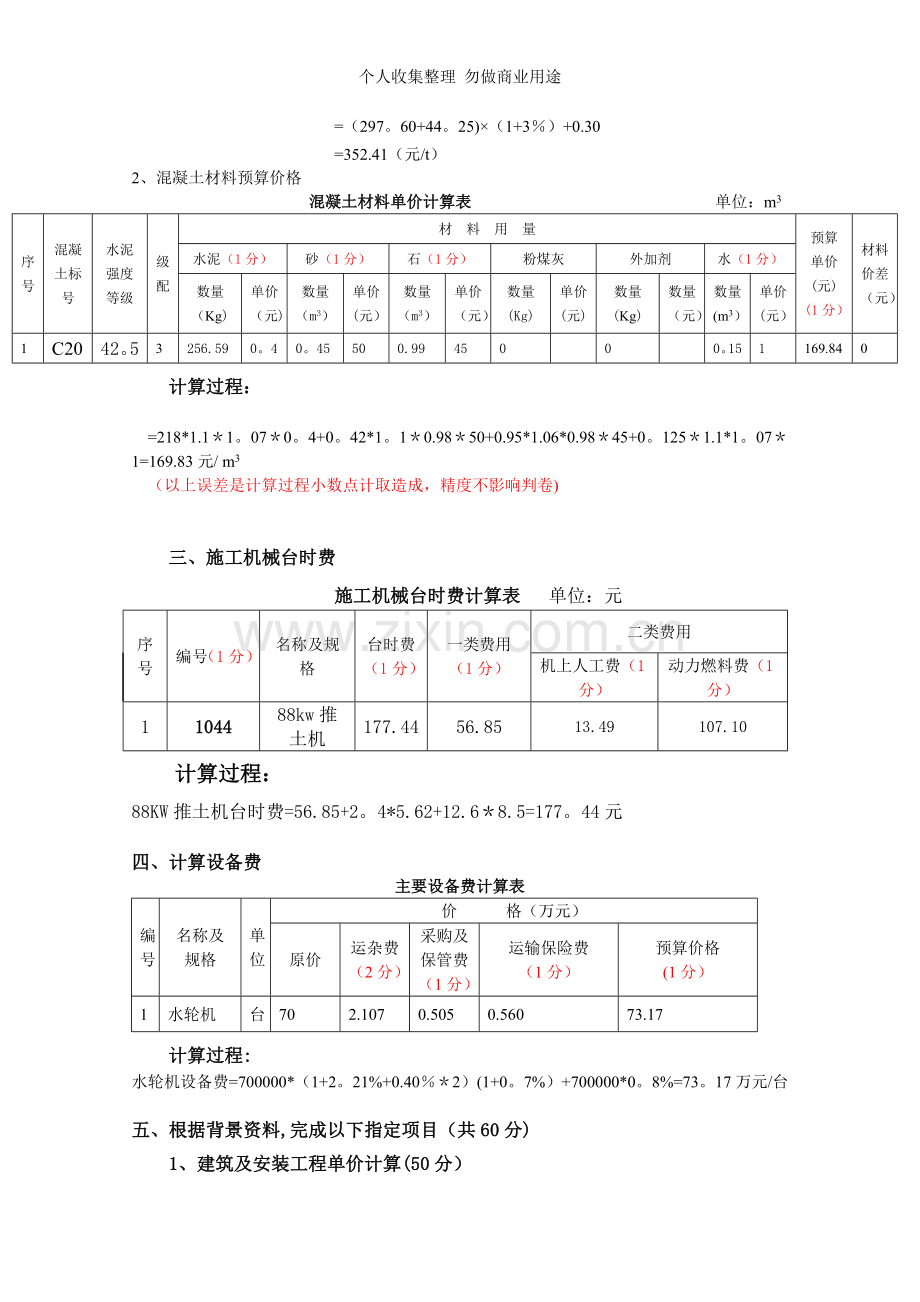

5、042。53256.590。40。45500.9945000。151169.840计算过程:=218*1.11。070。4+0。42*1。10.9850+0.95*1.06*0.9845+0。1251.1*1。071=169.83元/ m3(以上误差是计算过程小数点计取造成,精度不影响判卷)三、施工机械台时费施工机械台时费计算表 单位:元序号编号(1分)名称及规格台时费(1分)一类费用(1分) 二类费用机上人工费(1分)动力燃料费(1分)1104488kw推土机177.4456.8513.49107.10计算过程:88KW推土机台时费=56.85+2。4*5.62+12.68.5=177。44

6、元四、计算设备费主要设备费计算表编号名称及规格单位价 格(万元)原价运杂费(2分)采购及保管费(1分)运输保险费(1分)预算价格(1分)1水轮机台702.1070.5050.56073.17计算过程:水轮机设备费=700000*(1+2。21%+0.402)(1+0。7%)+700000*0。8%=73。17万元/台五、根据背景资料,完成以下指定项目(共60分)1、建筑及安装工程单价计算(50分)建筑工程单价表定额编号:10372(1分)项目:覆盖层开挖定额单位:100m3施工方法:2m3挖掘机挖类土装20t自卸汽车运2km至弃渣场弃渣编号名称及规格单位数 量单 价(元)合 价(元)一直接工程

7、费1487.54 (一)直接费(2分)1334。12 1 人工费14。26 初级工工时4.69 3。04 14.26 2 零星材料费4。00 1282。81 51.31 3 机械使用费1268.55 挖掘机2m3台时0.70 313.37 219。36 推土机59kw台时0。35 100。55 35.19 自卸汽车20t台时4。79 211.69 1014。00 (二)其他直接费%1334.12 2。50 33.35 (三)现场经费1334。12 9.00 120.07 二间接费1487.54 9.00 133.88 三企业利润1621。42 7。00 113.50 四税金1734。92 3.

8、22 55.86 合 计1790.78 评分细则:选定额1分,直接费2分 其他直接费、现场经费、间接费、利润、税金、单价合计共2分,错一项扣0.5分,扣完为止。建筑工程单价表定额编号:20430项目:石渣运输定额单位:100m3施工方法:2m3挖掘机装10t自卸汽车运3km到弃渣场弃渣编号名称及规格单 位数 量单 价(元)合 价(元)一直接工程费(一)直接费2457。51 1 人工费30.10 初级工工时9.90 3。04 30.10 2 零星材料费%2.00 2409。32 48。19 3 机械使用费2379.22 挖掘机 液压2m3台时1.49 313.37 466.92 推土机88kw台

9、时0.75 164。46 123。35 自卸汽车10t台时13.08 136.77 1788。95 评分细则:选定额1分,直接费1分 建筑工程单价表定额编号:20003项目:一般石方开挖定额单位:100m3施工方法:一般石方开挖,风钻钻孔爆破,岩石级别为XIXII级编号名称及规格单位数量单价(元)合价(元)一直接工程费4272。47 (一)直接费3831。81 1 人工费422。67 工长工 时2。30 7.11 16.35 中级工工 时26。70 5.62 150。05 初级工工 时84.30 3。04 256.27 2 材料费700.60 合金钻头个2.48 50。00 124。00 炸药

10、kg39.56 8.70 344。17 电雷管个36.22 1。00 36.22 导电线m178.67 0.50 89.34 其他材料费%18.00 593。73 106。87 3 机械使用费250.54 风钻手持式台时13。03 17.48 227.76 其他机械费10.00 227。76 22.78 4 石渣运输m3100.00 24.58 2458.00 (二)其他直接费3831.81 2。50 95.80 (三)现场经费%3831。81 9.00 344.86 二间接费4272。47 9。00 384。52 三企业利润%4656。99 7。00 325.99 四税金4982.98 3。

11、22 160.45 合计5143。43 评分细则:选定额1分,直接费1分 其他直接费、现场经费、间接费、利润、税金、单价合计共2分,错一项扣0。5分,扣完为止。建筑工程单价表定额编号:30017项目:浆砌块石定额单位:100m3砌体方施工方法:M10浆砌块石平面护坡编号名称及规格单位数量单价(元)合价(元)一直接工程费19097.83 (一)直接费17128。10 1人工费3510.96 工长工 时16。87.11 119。45 中级工工 时346。15。62 1945.08 初级工工 时475.83.04 1446.43 2材料费13329。74 块石m310870.00 7560。00 砂

12、浆m335.3161.57 5703.42 其他材料费0.513263。42 66。32 3机械使用费287。40 砂浆搅拌机0.4m3台 时6.35 22。77 144.59 胶轮机台 时158.68 0.90 142。81 (二)其他直接费17128.10 2.50 428.20 (三)现 场 经 费%17128.10 9.00 1541。53 二间 接 费%19097。83 9。00 1718.80 三企 业 利 润%20816.63 7。00 1457.16 四锐 金%22273.79 3.22 717.22 块石价差=(8070)(1+3。22)1081114.78 合 计24105

13、.79 评分细则:选定额1分,直接费2分 其他直接费、现场经费、间接费、利润、税金、单价合计共2分,错一项扣0。5分,扣完为止,价差计算1分。建筑工程单价表定额编号:10470项目:土石坝物料压实定额单位:100m3实方施工方法:74kW推土机推平,812t羊足碾压实,设计干密度17kN/m3编号名称及规格单位数量单价(元)合价(元)一直接工程费469.89 (一)直接费421。42 1人工费81.78 初级工工时26.90 3.04 81.78 2材料费38.31 零星材料费%10.00 383。11 38.31 3机械使用费301.33 羊足碾812t台时1.54 2。92 4.50 拖拉

14、机74kW台时1.54 109.01 167.88 推土机74kW台时0。50 135。34 67.67 蛙夯机2。8kW台时1.00 14.10 14。10 刨毛机台时0。50 88.39 44.20 其他机械费%1。00 298。35 2.98 (二)其他直接费421.42 2。50 10.54 (三)现场经费421.42 9。00 37.93 二间接费%469.89 9。00 42.29 三企业利润%512。18 7。00 35。85 四税金%548。03 3.22 17.65 合计565。68 压实综合单价=30.1/2+15(1+4.93)*17/14.8+5。66=29。55评分细

15、则:压实单价计算选定额1分,直接费2分 其他直接费、现场经费、间接费、利润、税金、单价合计共2分,错一项扣0.5分,扣完为止.综合单价计算2分.建筑工程单价表定额编号:40137项目:混凝土拌制定额单位:100m3施工方法:21.5m3混凝土搅拌楼拌制常态混凝土编号名称及规格单位数量单价(元)合价(元)一直接工程费(一)直接费1268.49 1人工费151.67 工长工时1。70 7。11 12。09 高级工工时1.70 6。61 11。24 中级工工时13。10 5.62 73。62 初级工工时18。00 3.04 54.72 2材料费60。40 零星材料费%5。00 1208.09 60。

16、40 3机械使用费1056。42 搅拌楼台时2.00 228。21 456.42 骨料系统组时2.00 120.00 240.00 水泥系统组时2。00 180。00 360.00 评分细则:选定额1分,直接费1分 建筑工程单价表定额编号:40167项目:混凝土运输定额单位:100m3施工方法:自卸汽车运输1km 编 号名称及规格单 位数 量单 价(元)合 价(元)一直接工程费(一)直接费1573。08 1人工费100。06 中级工工 时13。80 5。62 77.56 初级工工 时7。40 3。04 22.50 2零星材料费5.00 1498。17 74。91 3机 械 费1398.11 自

17、卸汽车5t台 时15。30 91.38 1398.11 评分细则:选定额1分,直接费1分 建筑工程单价表定额编号:40004项目:混凝土浇筑定额单位:100m3施工方法:采用机械化施工,浇筑层厚23m编号名称及规格单位数量单价(元)合价(元) 一直接工程费20591。57 (一)直接费18634.91 1人工费572.33 工长工时4.90 7。11 34.84 高级工工时4。90 6。61 32。39 中级工工时61。80 5。62 347.32 初级工工时51。90 3.04 157.78 2材料费14746。01 混凝土m3102。00 140.00 14280.00 砂浆m31。00

18、161。57 161。57 水m345.00 0。34 15。30 其他材料费2。00 14456.87 289.14 3机械费390.34 振动器1.5kw台时1.00 3.05 3.05 变频机组8.5kvA台时0.50 15.73 7.87 平仓振捣机40KW台时1.16 181。05 210.02 风 水 枪台时7。10 18.86 133.91 其他机械费%10.00 354。85 35.49 4 混凝土及砂浆拌制m3103.00 12。68 1306.04 5 混凝土及砂浆运输m3103.00 15.73 1620.19 (二)其他直接费%18634.91 2.50 465.87

19、(三)现场经费%18634.91 8。00 1490.79 二间接费%20591.57 5。00 1029.58 三企业利润21621.15 7。00 1513。48 四税金23134.63 3。22 744。94 合计23879。57 评分细则:选定额1分,直接费2分 其他直接费、现场经费、间接费、利润、税金、单价合计共2分,错一项扣0。5分,扣完为止.建筑工程单价表定额编号:40289项目:钢筋制安定额单位:t施工方法:回直、除锈、切断、弯制、焊接、绑扎及加工场至施工场地运输编 号名称及规格单 位数 量单 价(元)合 价(元)一直接工程费7650。22 (一)直 接 费6986.50 1人

20、 工 费550.43 工 长工 时10。30 7。11 73.23 高 级 工工 时28.80 6。61 190。37 中 级 工工 时36。00 5.62 202.32 初 级 工工 时27。80 3。04 84。51 2材 料 费6190。80 钢 筋t1。02 6000.00 6120.00 铁 丝kg4。00 5.60 22.40 电 焊 条kg7.22 6.60 47。65 其他材料费1。00 75。40 0。75 3机 械 费245.27 钢筋调直机14kw台 时0。60 16。86 10.12 风 砂 枪台 时1。50 18。86 28。29 钢筋切断机20kvA台 时0。40

21、22。00 8.80 钢筋弯曲机6-40台 时1.05 13。55 14。23 电 焊 机25kvA台 时10.00 10.44 104.40 电弧对焊机150型台 时0。40 67。74 27。10 载 重 汽 车5t台 时0.45 83.46 37。56 塔式起重机10t台 时0.10 101。12 10。11 其他机械费%2。00 232.91 4.66 (二)其他直接费6986.50 2.50 174.66 (三)现场经费%6986.50 7.00 489。06 二间 接 费%7650.22 7。00 535。52 三企 业 利 润%8185。74 7.00 573.00 四锐 金87

22、58。74 3。22 282.03 合 计9040.77 评分细则:选定额1分,直接费2分 其他直接费、现场经费、间接费、利润、税金、单价合计共2分,错一项扣0。5分,扣完为止。建筑工程单价表定额编号:50003项目:钢模板制作定额单位:100m2施工方法:模板制作、模板运输编号名称及规格单位数量单价(元)合计(元)一直接工程费1496。98 (一)直接费1379。71 1人工费59.58 工长工时1。10 7.11 7.82 高级工工时3.70 6.61 24.46 中级工工时4.10 5.62 23.04 初级工工时1.40 3.04 4.26 2材料费1279。54 组合钢模板kg79.

23、57 10.00 795。70 型钢kg42.97 6。60 283。60 卡扣件kg25。33 6.50 164.65 铁件kg1.50 4。80 7。20 电焊条kg0.50 6。60 3.30 其他材料费%2。00 1254.45 25.09 3机械使用费40.59 钢筋切断机 20KW台时0。06 22.00 1。32 载重汽车5t台时0.36 83。43 30.03 电焊机25kVA台时0.70 10。44 7。31 其他机械费5.00 38。66 1.93 (二)其他直接费2.50 1379.71 34。49 (三)现场经费6。00 1379.71 82.78 二间接费6.00 1

24、496.98 89.82 三企业利润7。00 1586.80 111.08 四税金3。22 1697。88 54。67 合计%1752.55 评分细则:选定额1分,直接费1分 其他直接费、现场经费、间接费、利润、税金、单价合计共2分,错一项扣0。5分,扣完为止。建筑工程单价表定额编号:50004项目:模板安拆定额单位:100m2施工方法:模板安装、拆除、除灰、刷脱模剂、维修、倒仓编号名称及规格单位数量单价(元)合计(元)一直接工程费3762。11 (一)直接费3467。39 1人工费1339.67 工长工时17。00 7。11 120.87 高级工工时82。70 6。61 546.65 中级工

25、工时119。60 5.62 672。15 2材料费773。57 铁件kg124.00 4.80 595。20 预制混凝土柱m0.30 500.00 150.00 电焊条kg2.00 6.60 13。20 其他材料费2.00 758。40 15.17 3机械使用费1354.15 汽车起重机5t台时14。60 86.86 1268。16 电焊机25kVA台时2。06 10。44 21.51 其他机械费5。00 1289。67 64。48 (二)其他直接费%2。50 3467。39 86.68 (三)现场经费6。00 3467.39 208.04 二间接费6。00 3762.11 225。73 三企

26、业利润7.00 3987。84 279.15 四税金3.22 4266。99 137.40 合计%4404.39 评分细则:选定额1分,直接费1分 其他直接费、现场经费、间接费、利润、税金、单价合计共2分,错一项扣0。5分,扣完为止。安装工程单价表定额编号:12002项目:闸门安装定额单位:t施工方法:平板焊接闸门,每扇闸门自重为9t序号名称及规格单位数量单价(元)合计(元)一直接工程费1113。81 (一)直接费868。57 1人工费508.81 工长工时5。00 7.11 35。55 高级工工时24。00 6.61 158.64 中级工工时43。00 5.62 241。66 初级工工时24

27、.00 3。04 72。96 2材料费172。88 钢板kg2.90 7.50 21.75 电焊条kg3.90 6.60 25。74 氧气kg1.80 5.00 9.00 乙炔气kg0.80 12。80 10.24 汽油70号kg2。00 6。00 12.00 油漆kg2.00 15。60 31。20 棉纱头kg0.80 48。00 38.40 黄油kg0。20 10.00 2。00 其他材料费15。00 150。33 22。55 3机械使用费186.88 门式起重机台时0。80 177。12 141。70 电焊机20-30kVA台时2.70 10。44 28。19 其他机械费%10.00 1

28、69.89 16.99 (二)其他直接费%3。20 508.81 16。28 (三)现场经费45。00 508.81 228。96 二间接费%50。00 508.81 254。41 三企业利润7。00 1368.22 95.78 四税金%3。22 1464。00 47.14 合计1511。14 评分细则:选定额1分,直接费2分 其他直接费、现场经费、间接费、利润、税金、单价合计共2分,错一项扣0。5分,扣完为止。2、完成以下表格,计算各部分投资(5分)建筑工程预算表(1分)序号工程或费用名称单位数量单价合计(元)(元)第一部分 建筑工程11314327 一挡水工程1土方工程1。1覆盖层土方开挖

29、m31000.00 17。91 17910 1。2均质土坝填筑m320000.00 29.55 591000 2石方工程2。1石方开挖m33500。00 51.43 180005 3砌石工程3.1浆砌块石护底m3100.00 240。00 24000 3。2干砌块石护坡m3500.00 110。55 55275 3。3M10浆砌块石平面护坡m3500。00 241。06 120530 3.4反滤层m3200。00 118。42 23684 4混凝土工程4。1C203坝体混凝土m320000。00 238.80 4776000 4。2隧洞衬砌砼m33000。00 600。00 1800000 4

30、。3闸墩砼m38000。00 400.00 3200000 4。4钢筋制作与安装t50。00 9040。77 452039 5模板工程钢模板制作与安装m21200.00 61。57 73884 机电设备及安装工程预算表(1分)编号规格及名称单位数量单价(元)合计(元)设备费安装费设备费安装费第二部分 机电设备及安装工程18200002800001水轮机台4300000.00 50000。00 12000002000002调速器台480000。00 8000.00 320000320003油压装置套475000。00 12000。00 30000048000金属结构设备及安装工程预算表(1分)编

31、号规格及名称单位数量单价(元)合计(元)设备费安装费设备费安装费第三部分 金属结构设备及安装工程652000104401 19t平板焊接闸门安装t36。00 12000。00 1511。14 43200054401 2闸门埋件安装t 10.00 10000。00 3000.00 10000030000 3门式启闭机台1.00 120000。00 20000.00 12000020000 施工临时工程预算表(1分)编号规格及名称单位数量单价(元)合计(元)第四部分 施工临时工程18000001土石围堰填筑与拆除m320000.00 20.00 4000002临时交通工程 km10。00 2000

32、0。00 2000003临时供电工程 项1.00 500000。00 5000004临时房屋建筑工程 m2500.00 800.00 4000005其他施工临时工程 项1。00 300000。00 3000003、完成工程预算总表(21分)工程预算汇总表单位:元编号工程或费用名称建安工程费设备购置费其他费用合计1第一部分建筑工程11314327 11314327 2第二部分机电设备及安装工程280000 1820000 2100000 3第三部分金属结构设备及安装工程(104401 652000 756401 4第四部分临时工程1800000 1800000 合 计(1分)13498728 2472000 15970728 预算总额 人民币(大写):(1分)壹仟伍佰玖拾柒万零柒佰贰拾捌元4、对指定项目中指定材料的用量进行分析计算(5分)碎石用量=20000*(1.020.95*1.06*0。98)=20131.94 m3(3分)水泥用量=500(0.3530.305)=53。83t(2分)六、完成工程总概算表的编制。(12分) 工程总概算表 单位:万元序号工程或费用名称建安工程费设备购置费独立费用合计占一至五部分投资()1第一部分 建筑工程58428.9858428.9

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
