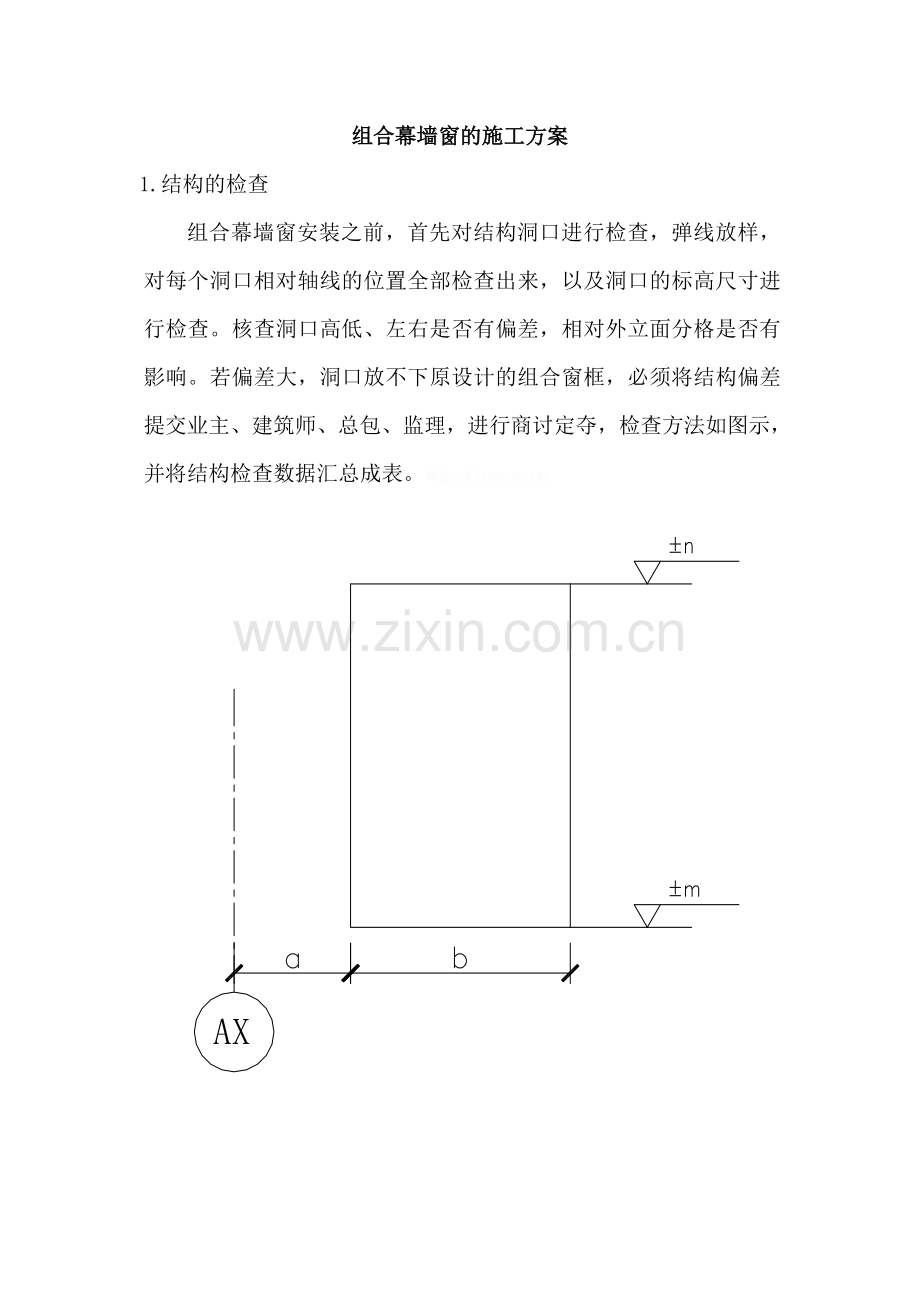

组合幕墙窗的施工方案 1.结构的检查 组合幕墙窗安装之前,首先对结构洞口进行检查,弹线放样,对每个洞口相对轴线的位置全部检查出来,以及洞口的标高尺寸进行检查。核查洞口高低、左右是否有偏差,相对外立面分格是否有影响。若偏差大,洞口放不下原设计的组合窗框,必须将结构偏差提交业主、建筑师、总包、监理,进行商讨定夺,检查方法如图示,并将结构检查数据汇总成表。矚慫润厲钐瘗睞枥庑赖。 2.组合幕墙窗竖料的安装 a.将组合幕墙窗的前后、标高尺寸弹在洞口上,外拉垂直钢丝线,作为组合幕墙窗安装的依据 b.首先将框料插入固定铁件,并垫上隔离垫,进行安装。但须控制窗框的进出与高低。 c.将窜心钢套筒焊在预埋件上,将防火斗插入型材上方。注意铝型材的保护,防止焊花破坏。(见下图) d.套筒焊接完毕后,除渣、涂上二层防锈漆。然后进行竖框的固定。固定后用托线板进行检查垂直度。 3.组合幕墙窗横料安装 a.竖料安装检查完毕后,进行横框的安装。横框的安装,根据标高尺寸进行施工。 b.首先在竖料上进行固定挂件的安装,两端插件的水平高差应控制在1mm范围内(图示)。 c.固定挂件安装好后,进行和横料的安装。横料安装由上朝下进行,但要注意左右空隙,两面空隙均等。 d.横料安装后,用水平仪跟踪检查,在误差范围内,再进行扣线盖的安装。 4.玻璃的安装 a.玻璃安装之前,首先在横料上垫上二块长度不小于100mm的氯丁橡胶一类的弹性材料,厚度不超过玻璃为准,防止玻璃温度变化引起的热胀冷缩现象导致破坏。聞創沟燴鐺險爱氇谴净。 b.玻璃用真空吸盘吸起来后,将玻璃抬到比横料高一些,左面进竖向槽,然后向右移,使玻璃左右二面的空隙相等,搁在横料上。安装时,注意玻璃的正反面。残骛楼諍锩瀨濟溆塹籟。 c.玻璃安装就位后,安装上下扣线,塞隔离橡胶条,外表面清洁进行打胶工艺。打胶注胶应连续饱满。打完胶后用刀片刮密实。酽锕极額閉镇桧猪訣锥。 d.打胶的深度不应小于1/2的胶缝宽度。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
