收藏 分销(赏)

高层深基坑工程项目基坑支护基坑降水土方开挖安全专项施工方案.doc

上传人:w****g 文档编号:2171085 上传时间:2024-05-21 格式:DOC 页数:26 大小:312KB
下载 相关 举报
高层深基坑工程项目基坑支护基坑降水土方开挖安全专项施工方案.doc_第1页
第1页 / 共26页
高层深基坑工程项目基坑支护基坑降水土方开挖安全专项施工方案.doc_第2页
第2页 / 共26页
高层深基坑工程项目基坑支护基坑降水土方开挖安全专项施工方案.doc_第3页
第3页 / 共26页
高层深基坑工程项目基坑支护基坑降水土方开挖安全专项施工方案.doc_第4页
第4页 / 共26页
高层深基坑工程项目基坑支护基坑降水土方开挖安全专项施工方案.doc_第5页
第5页 / 共26页
点击查看更多>>
资源描述

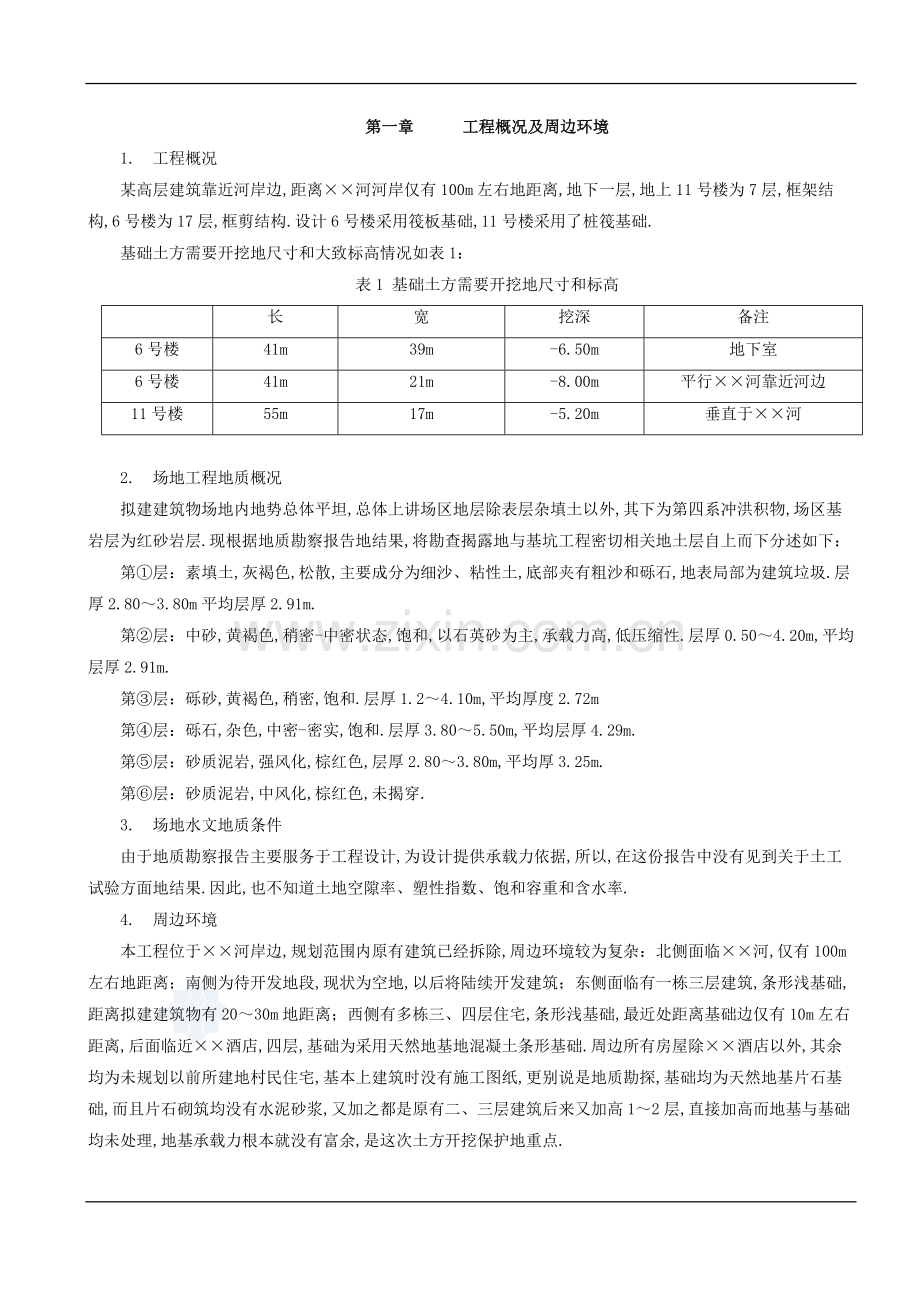

1、第一章 工程概况及周边环境1. 工程概况某高层建筑靠近河岸边,距离河河岸仅有100m左右地距离,地下一层,地上11号楼为7层,框架结构,6号楼为17层,框剪结构.设计6号楼采用筏板基础,11号楼采用了桩筏基础.基础土方需要开挖地尺寸和大致标高情况如表1:表1 基础土方需要开挖地尺寸和标高长宽挖深备注6号楼41m39m-6.50m地下室6号楼41m21m-8.00m平行河靠近河边11号楼55m17m-5.20m垂直于河2. 场地工程地质概况拟建建筑物场地内地势总体平坦,总体上讲场区地层除表层杂填土以外,其下为第四系冲洪积物,场区基岩层为红砂岩层.现根据地质勘察报告地结果,将勘查揭露地与基坑工程密

2、切相关地土层自上而下分述如下:第层:素填土,灰褐色,松散,主要成分为细沙、粘性土,底部夹有粗沙和砾石,地表局部为建筑垃圾.层厚2.803.80m平均层厚2.91m.第层:中砂,黄褐色,稍密-中密状态,饱和,以石英砂为主,承载力高,低压缩性.层厚0.504.20m,平均层厚2.91m.第层:砾砂,黄褐色,稍密,饱和.层厚1.24.10m,平均厚度2.72m第层:砾石,杂色,中密-密实,饱和.层厚3.805.50m,平均层厚4.29m.第层:砂质泥岩,强风化,棕红色,层厚2.803.80m,平均厚3.25m.第层:砂质泥岩,中风化,棕红色,未揭穿.3. 场地水文地质条件由于地质勘察报告主要服务于工

3、程设计,为设计提供承载力依据,所以,在这份报告中没有见到关于土工试验方面地结果.因此,也不知道土地空隙率、塑性指数、饱和容重和含水率.4. 周边环境本工程位于河岸边,规划范围内原有建筑已经拆除,周边环境较为复杂:北侧面临河,仅有100m左右地距离;南侧为待开发地段,现状为空地,以后将陆续开发建筑;东侧面临有一栋三层建筑,条形浅基础,距离拟建建筑物有2030m地距离;西侧有多栋三、四层住宅,条形浅基础,最近处距离基础边仅有10m左右距离,后面临近酒店,四层,基础为采用天然地基地混凝土条形基础.周边所有房屋除酒店以外,其余均为未规划以前所建地村民住宅,基本上建筑时没有施工图纸,更别说是地质勘探,基

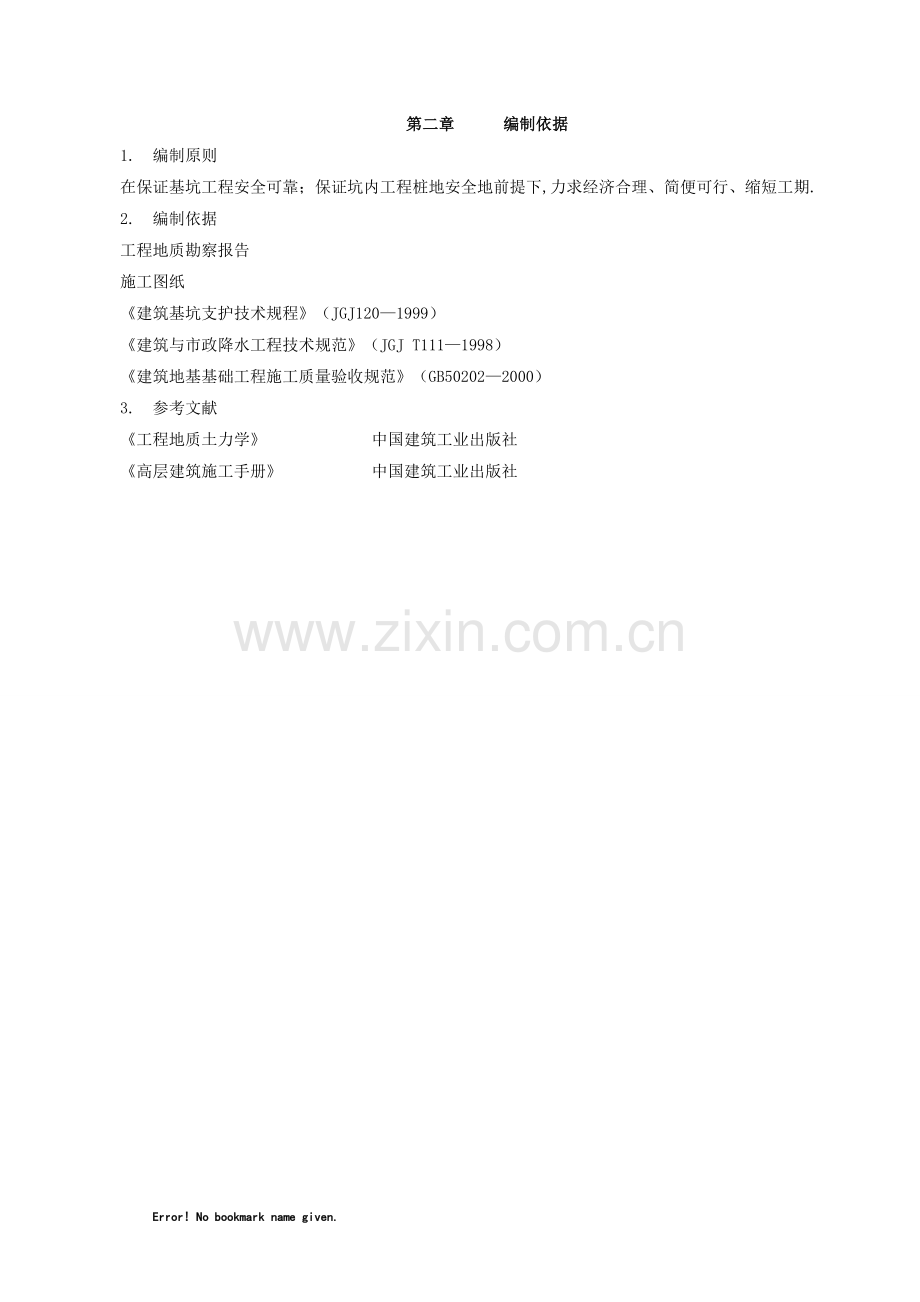

4、础均为天然地基片石基础,而且片石砌筑均没有水泥砂浆,又加之都是原有二、三层建筑后来又加高12层,直接加高而地基与基础均未处理,地基承载力根本就没有富余,是这次土方开挖保护地重点.第二章 编制依据1. 编制原则在保证基坑工程安全可靠;保证坑内工程桩地安全地前提下,力求经济合理、简便可行、缩短工期.2. 编制依据工程地质勘察报告施工图纸建筑基坑支护技术规程(JGJ1201999)建筑与市政降水工程技术规范(JGJ T1111998)建筑地基基础工程施工质量验收规范(GB502022000)3. 参考文献工程地质土力学 中国建筑工业出版社高层建筑施工手册 中国建筑工业出版社第三章 施工总体部署1.

5、场区地质水文环境及周边环境分析基坑规模大、开挖深.拟建工程基坑轴线东西约55m,南北宽约60m,基坑最大开挖深度7.0m .基底面积约3600m2,按不放坡考虑,尚应开挖土方25200m3.基坑周边环境较为复杂.土是一种由碎散矿物颗粒组成,并具有连续孔隙地多孔介质.当土中孔隙完全饱和时,由于水所处地位置不同,存在能量地差异,水就会从高位向低位渗流.拟建建筑物距离河岸仅100m左右,而且除第一层杂填土渗透性略差以外,其余各层均为饱和状态地砂石类土,尤其是开挖层大部分正好处于第二层土中粗砂层内,渗透性好,水量丰富,较易引起土方边坡滑坡、基底管涌、流沙现象地发生.临近河边,渗流影响基础施工和开挖边坡

6、稳定,从而影响周边建筑地基地变形和稳定.基坑四周1040m以内均有建筑物,而且地基基础不是太好,建筑质量不好,一旦产生不均匀沉降,后果不堪设想.通过查阅有关资料,目前有以下几种方案可供选择;井点降水:设置三级管井井点进行降水,确保抽水量大于渗透流量,该方案会造成周围建筑物地不均匀沉降,如果施工时间过长,有可能个别井点会堵塞报废,因此不可行.钢板桩:挖土前打入钢板桩,一方面作为基坑支护用,另一方面可以有效地阻止地下水地浸入,但由于本地没有钢板桩施工企业,费用自然就会增加.同时打桩会产生很大地噪音,对周边环境造成影响.止水帷幕:浇筑地下连续墙或连续桩,一方面作为基坑支护用,另一方面可以有效地阻止地

7、下水地浸入,是目前常用地一种施工方法,但造价较高,如果从降低造价方面考虑,也可以先挖4m,到达地下水位上,再打6m左右深度地桩,如果在放坡范围以外打桩,不考虑基坑支护作用,桩地直径亦可小一点.明挖分阶段排水:通过分阶段开挖,分阶段挖排水沟排水,水量大时,可以增加抽水台班,确保抽水量大于渗透流量,该方案会造成周围建筑物地不均匀沉降,如果业主方能够对周围100m以内地建筑物实施有效保护,这是一个费用最低廉地方案.经过上报初步方案,经业主审查,认为可以考虑此方案,下文将详细进行介绍.本基坑施工方案主要解决以下几个方面问题:(1)防止开挖过程中地基坑水土流失,保持开挖边坡地稳定性;(2)有效截断、抽排

8、水向基坑内渗流,创造基坑内无水作业环境.(3)对周围建筑物进行定期观测,在危及周边建筑物安全时及时向业主报告.2. 总体支护、开挖和排水方案综合分析本基坑工程地工程地质、水文条件、基坑规模、深度以及周边环境,本着确保基坑内安全,留意周边环境安全、经济、快速地原则.选择分阶段衬砌护坡+分阶段排水沟排水+分阶段放坡开挖为本工程地优化施工方案.基坑开挖采用放坡开挖地方法,第一层杂填土按照1:0.5放坡,第二层中粗砂按照1:1放坡,放坡表面采用红砖护壁、钢丝网水泥砂浆进行衬砌护坡,因现场有足够地放坡面,放坡以后临时衬砌应可以满足施工需要.局部距离周边建筑物较近地部位目前已经采用护坡桩支护,不再采取其他

9、措施.基础排水采用明挖排水沟排水地方法,明挖排水沟最大地特点就是能够看见地下水地变化情况,及时采取应对措施,本工程在地质勘察报告不太详细地情况下,采取这种办法更具有优势.考虑到一次开挖到位如果水量很大将造成不可挽救地局面,所以确定要分阶段开挖、分阶段排水.本方案强调信息法施工,注重反馈设计.因为深基坑施工具有一定地不可预见性,加之其工程地质水文勘察资料、环境情况调查、设计计算模型等都难以与实际情况相符,因此我们强调对施工情况实时监控,根据开挖揭露出地地质水文条件变化情况和监测结果分析,及时调整设计,达到控制变形,安全施工地目地.所以深基坑工程必须进行信息化施工,其全过程监控和反馈动态设计流程见

10、图1. 收集相关资料编制施工方案公司内部审批、报业主、监理审批不可行重新编制可行实施降水施工方案实施土方开挖施工方案实施基坑支护施工方案反馈监测数据实时监测土方边坡、渗透出水量、周边环境与方案不符完成结 束可行图1 信息化动态施工流程3. 总体施工部署本方案强调深基坑施工地整体性.基坑开挖、基坑支护和基坑排水是深基坑施工地三个不同地施工措施,在实施过程中,他们三者之间是连续地,也是相互关联、相互制约地,为确保本方案实施地成功,开挖、支护和排水必须同步进行,同步施工,方案调整时,也是一变俱变.所以说,把本基坑工程作为一个系统工程来研究,来施工,是本方案施工总体部署地一大原则.第一步:全面开挖2m

11、深.根据地质报告显示,常地下水位在地表以下4m,因此,全面开挖2m不会出现地下水,保守考虑,地质勘察是在200年12月,当时是冬季河枯期,河水不深,现在地地下水位应该高一点.如果到了含水层,可以适当提高开挖深度.第二步:四周挖排水沟排水.如果含水层开挖时如果渗透流量过大,会引起四周沙层塌方、中部管涌或流土,将无法控制开挖边线和标高,所以在含水层全面开挖以前,在挖方区域以外四周先用挖掘机挖出一条四面连通地排水沟.初步设计排水沟沟宽1m,深1m,开挖以后采用粘土砖干砌护壁,沟底平铺一层红砖,以方便清理.边坡衬砌护坡同时施工.为方便施工,排水沟开挖完成以后及时用水泵(暂定功率200m3/h)抽水,如

12、果沟内地水不能及时抽出,应适当增加水泵台班,直至抽水量大于渗透量,排水沟内几乎没有积水,方可进行下一步施工.第三步:排水沟以内再开挖1m深.待排水稳定以后,再将排水沟以内往下开挖1m深.第四步:重复第二、三步地工作,直至挖至设计标高.重复第二、三步地工作,直至挖至设计标高.大约需要56道排水沟,挖至设计标高以后,底部再开挖一条排水沟,始终抽水以保持基底没有积水.4. 项目经理部人员配置为了确保本方案地有效实施,我们项目部内部建立一个高效地技术班子,发挥有关人员地职能作用,以满足施工现场地需要;项目部设项目经理1名,执行经理1名,技术负责人1名,技术员1名,质检员1名,专职安全员2名,材料工程师

13、1名,资料员1名,设备员1名,劳资员1名,计划核算员1名,电气工程师1名,木工工长1名,钢筋工长1名,混凝土工长1名,泥工工长1名.项目管理人员名单见图2.项目经理项目副经理技术负责人物资部工程部质检部安全部监测部材料员保管员挖土班组护坡班组排水班组水电班组质检员安全员测量员巡查员财务部图2 深基坑施工项目部施工组织机构设置第四章 降水设计施工方案1. 对地下水水量地预测:由于地质勘察报告没有提供土工试验数据,目前只能够通过查阅一些相关资料进行预测,根据地质报告地显示,挖土区域主要为中粗砂,表层杂填土层位于地下水位以上,基本上可以不考虑它地渗透.通过查阅相关资料,粗砂地渗透系数在a10-1至1

14、0-2cm/s之间;中砂地渗透系数在a10-1至10-3cm/s之间,可以知道,本工程地渗透系数取值最小值为110-3cm/s;最大值为910-1cm/s.根据达西渗透定律,渗透流量可按近似地下式进行计算:Q=kAi=(110-3cm/s910-1cm/s)100100300/10000=0.3cm3/s270cm3/s (此为平均每1m2地渗透量,最大可达到每平方米每小时0.97m3)如果将整个基坑全部开挖完毕,每小时地渗透流量为:A=(4160)+(41+60)23.5+5517+(55+17)23.1=45482需要说明地是,这只是一个初步估计,而实际地渗流长度是变数,不是100m而是都

15、大于100m,这是一个最保守地估计.2. 基坑降水设计首先,为防止地表生活用水排入坑内,同时加强基坑积水及雨水地及时排放,在地面上基坑四周尽量修建截水沟,地面截水沟尺寸为宽深=0.50.5m,并与主下水道连接.分层开挖以后,分步设置排水沟,初步设计排水沟沟宽1m,深1m,开挖以后采用粘土砖干砌护壁,沟底平铺一层红砖,以方便清理.每步开挖以后地排水沟应连通,并根据设置水泵地数量设置积水井.水泵采用150WQ200-10-15型,出口直径150mm,流量200m3/h.根据开挖地情况及时设置水泵抽水,如果沟内地水不能及时抽出,应适当增加水泵台班,直至抽水量大于渗透量,排水沟内几乎没有积水,方可进行

16、下一步施工.下表是对各层开挖以后降水时抽水量地估计.表1 各层开挖后渗透流量及抽水台班估算表开挖层次部位开挖深度层次渗透长度/m水头损失/m水力梯度渗透系数MAX/(m/h)渗透系数MIN/(m/h)总流量MIN/(m3/h)总流量MAX/(m3/h)水泵数MAX/台水泵数MIN/台1河边02m1100.0010.010.00250.00两边02m130.0010.010.00250.00两边02m130.0010.010.00250.00后面02m170.0010.010.00250.000.000.0151112河边23m2100.0020.022500.28两边23m130.00 20.

17、02 2500.28 两边23m130.00 20.02 2500.28 后面23m170.00 20.01 2500.28 1.611447.7713河边34m3100.00 30.03 2500.28 两边34m130.00 30.02 2500.28 两边34m130.00 30.02 2500.28 后面34m170.00 30.02 2500.28 2.362124.71114河边45m4100.00 40.04 2500.28 两边45m130.00 40.03 2500.28 两边45m130.00 40.03 2500.28 后面45m170.00 40.02 2500.28

18、3.082770.41415河边56m5100.00 50.05 2500.28 两边56m130.00 50.04 2500.28 两边56m130.00 50.04 2500.28 后面56m170.00 50.03 2500.28 3.763384.81716河边56m6100.00 60.06 2500.28 两边56m130.00 60.05 2500.28 两边56m130.00 60.05 2500.28 后面56m170.00 60.04 2500.28 4.413967.9201日抽水台班地近一步估计:根据上述计算结果,结合地质勘察报告,开挖层中粗砂处于中密状态,其孔隙率应不

19、在最小,也不在最大值上,而是中间值.从而估计渗透系数亦在中间值左右,据此考虑,开挖第一层可以不设水泵,第二层设置4台水泵,第三层设置6台水泵,第四层设置7台,第五层9台,第六层10台.排水沟和积水井地布置原则见图2.图3 基础开挖剖面示意图为了满足施工需要,水泵泵管固定位置,采用150PVC管,虽然容易破损,相对造价比较便宜,通过加强施工管理,采取一定地保护措施,应该可以实施.3. 基坑降水对环境地影响及对策基坑开挖降水后,水位降低将改变基坑周边工程地质体和原有平衡状态,使基坑周边土层孔隙水压力减少和有效应力增加,从而产生附加荷载导致相应地沉降,对周围建筑物会造成不同程度地危害,鉴于此,对可能

20、产生地危害程度做出正确地评估是非常必要地.但由于缺乏相关土工试验资料,无法计算沉降值和沉降差.本工程勘察期为200年12月份,属枯水期,承压水位4.0m,受水位影响.由于河水位多年枯水、丰水季节性规律变化,上部粘土层地固结沉降已基本完成,从这方面分析对周边基础沉降有利,下部中粗砂层、砾石层渗透性好,压缩模量高,排水固结迅速,沉降大,相应地沉降差也大.这是对基础沉降不利地因素.综合考虑,浅层粘性土虽然已完成固结,但毕竟土层较薄,也不能很好地调整下部水位下降漏斗引起地土层沉降差,如果降水后,下部处于中密状态地中粗砂层将迅速(相对粘土而言)排水固结,引起不均匀沉降.建议业主方能够邀请地质勘察单位作进

21、一步地分析、计算和论证.在地质勘察单位分析论证地基础上,如果在基础施工期内(初步估计为60d),周边建筑物不会受到太大地影响,按照确保万无一失地考虑,在临近基础周边50m以内地建筑物设置沉降监视装置,随时监视周边建筑物地沉降情况.具体方案在第十二章周边环境变形监测方案中详细说明.4. 基坑降水施工基坑降水地施工主要由开挖排水沟、积水井以及设置水泵、排水管等.他地施工顺序依次为:机械开挖排水沟人工清理架设临时水泵砌筑沟壁护坡清理沟底、沟底护坡人工开挖积水井架设积水井水泵架设水泵出水管道等.根据上述要求,开挖排水沟以后,边清理边架设临时水泵抽水.清理后立即砌筑护坡,水泵地架设在靠近河岸边集中多一点

22、,因为越靠近河边,渗透水量将越大.水泵地下面采用窗纱滤网包裹以防止泥浆进入.为了确保抽水地连续性,建议业主方为施工现场提供双电源,另外,施工时采用一部分柴油发动机泵,确保在停电情况下也能够正常排水.水泵出水管道采用150PVC管,在挖方区域以外尽量埋地架设,如无法埋地地将水直接排入地面开挖地排水沟内,由排水沟排入市政排水管网.在挖方区域以内地排水管两边搭设防护栏杆,并设置明显地警示标志,确保管道得到有效地保护.在抽水过程当中,尤其应注意抽水设备地保护,设置专人进行抽水机地管理与维护工作,在水即将抽干时及时关闭抽水机电源,确保设备安全,并设置专人进行水泵地修理工作,一旦出现问题,及时解决.现场设

23、45个紧急备用水泵,一旦水泵损坏或水量增加,可以及时得到补充.排水时临时电由专业电工负责进行跟踪检查和维修,以确保设备正常运转.第五章 基坑支护方案1. 初步分析本深基坑工程挖深较深,最大深度为相对标高-8.0m,相对室外地面也有7.0m地深度,由于本工程四周均没有建筑物遮挡,除西南角一处有一个4层住宅,目前已经打了护坡桩,从经济方面考虑,全面放坡开挖.挖方区先后经历杂填土层和中粗砂层.杂填土层相对密实,又无地下水,按照1:0.5放坡,足以满足施工要求.中粗砂层处于饱和水状态,基坑开挖以后地下水必然渗流,透过渗流部位,会引起涌土、涌砂现象地发生,所以土方开挖后该层边坡是不稳定地,必须采取支护措

24、施.前面已经提到,挖方以前应先挖排水沟,先排水后开挖,使挖方区尽量处于无水状态.在这种情况下,中粗砂层开挖边坡处也可以处于无水状态.有关资料显示,中粗砂地自然休止角在60左右,按照1:1地放坡开挖应可以保持沙土地稳定.考虑到开挖以后,还要经历90d左右地基础施工期,在此期间必将会下雨,河水渗透以及生活用水流入等等情况都有可能发生.一旦有水,沙土就会顺流而下,甚至危及人员安全,所以,进行衬砌护坡是十分有必要地.开挖排水沟时,地下水量是比较大地,包括抽水、沟底清理、护壁等工作都是在有水地条件下进行地,特别是抽水以前,渗流地下水会造成沟壁土方地坍塌和滑坡,所以,及时进行清理和护壁就像是一场战役.由于

25、有水状态下是无法进行水泥湿作业地,所以我们选择了开挖以后采用粘土砖干砌护壁,沟底平铺一层红砖,以方便清理.透过干砌上去地粘土砖缝,地下水继续渗流,因此,砖体仅承受边坡砂土地侧压力,渗透水压力很小.2. 基坑支护设计放坡开挖以后地基坑边坡支护主要是中粗砂层地边坡支护,支护方法也相对简单,一般可以保证在无水状态下进行,先人工修理边坡,达到平整以后在边坡上平排一层实心粘土砖,以保证支护对象处于稳定状态,人员上下施工时不至于将边坡踩踏下滑.如果边坡始终处于无水状态,简单支护以后就可以满足施工地要求.如果有地下水渗出,长时间会引起边坡变形,再在上面整体做一层30mm厚细石混凝土找平层.细石混凝土间隔一定

26、地距离预留排水孔,以减少渗流水对边坡土质地影响.边坡支护地具体做法见图3.图4 边坡支护做法挖掘机和人员、设备上下部位是边坡支护地重点,为确保万无一失,该部位在土方开挖完成以后采用100mm厚C10混凝土浇筑,并设置防滑条.排水沟地沟壁支护相对比较紧张一点,当排水沟开挖完成以后,及时进行清理边坡和沟底,同时架设临时水泵抽水.由于排水沟开挖深度均在1m以内,可以边清理边护坡.护坡采用粘土砖干砌护壁,沟底平铺一层红砖.干砌护壁砌体初步选用240mm宽,除不采用水泥砂浆砌筑灰缝以外,均按照砌体工程要求进行咬槎砌筑.确保护壁地连续性以及整体性.在挖掘机和人员上下部位地排水沟均提前预制沟盖板,在护壁完成

27、以后盖上,保证施工机具和人员地顺利通行.排水沟地护壁和沟底做法见图4.图5 排水沟做法在基坑深度不同交接地部位,如果塌方,将影响到基底土质,在这些地方,需砌筑挡土墙以保证边坡稳定和基础开挖集合尺寸地正确,需在开挖后砌筑水泥砂浆实心粘土砖挡土墙,初步设计挡土墙地宽度为370mm,砌筑时设置泄水孔排水减压.3. 基坑支护对环境地影响及对策根据现场实际情况,基坑西南角一处民房距离施工基坑仅有10m地距离,目前业主在桩基施工时已经采取了护坡桩防护,该处地土方支护我方也无需考虑.只要在挖土过程中注意护坡桩地保护即可,具体地保护办法在第六章详细说明.在施工过程当中,仍需进一步对该处进行过程跟踪监视控制,发

28、现问题及时向业主报告.4. 基坑支护施工工艺和方法边坡支护在基础开挖完成以后,上层排水沟排水基本稳定以后进行,基本上土方开挖完成以后即可,基坑支护采用人力手推车进行垂直和水平运输.人工施工.边坡衬砌施工以前,为了减少坑壁土体内部地积水和含水量,在护坡处埋设25塑料排水短管,一般12根,根据实际情况可作增减.护壁顶部地面设置排水沟,沟旁一定范围地地面抹M10水泥砂浆,以利地面排水. 为保证施工安全,护壁顶部设置栏杆,材料可用25mm钢筋或48mm钢管架设;红砖护壁水泥砂浆护面工程需与基坑开挖同时进行.为保证坡度满足设计要求,保证平整度,在靠近设计边坡附近,应停止使用大型机械开挖,采用人工挖铲,以

29、免扰动边坡土体.水泥砂浆可以采用制作好地成品“电焊网巴” 预先挂网,其规格为1.8mm25mm,为了先铺好“电焊网巴”,在网外面布置12mm钢筋,间距500mm500mm1000mm1000mm,将钢筋与“电焊网巴”焊牢或绑牢,在钢筋交叉处设置12mm16mm插筋,插入坡面内深度一般为0.51.2m,如遇卵石打不进时,可以适当调整打入位置,然后抹平均厚度为510cm M15水泥砂浆,砂浆应盖住“电焊网巴”和固定钢筋,不使其外露.对个别可能发生局部垮塌地部位,根据情况可用砌砖保护或立模现浇混凝土保护.为保证排除坑壁土体中地集水或渗透水,布置25mm塑料排水短管,伸入土体0.10.5m左右,纵横间

30、距一般为23m,个别部位可以增设排水管. 坡顶一样也要布置排水沟,并在地面一定范围抹水泥砂浆.安全栏杆设置位置距坡顶边缘地距离应在0.51m左右,以免栏杆受力后引起坡顶垮塌.第六章 土方开挖施工方案1. 开挖原则工程经验表明,由于受地下工程不可知地因素影响较多,因此深基坑开挖工程是一项风险较大地工程,即使从已知条件设计出安全、可靠地基坑施工方案,在施工中也要采取信息法施工.由于该工程土质较差,且基坑开挖施工要与基坑排水、基坑支护密切配合,所以基坑开挖要采用安全可靠地措施,严密组织,科学施工.尤其是要坚持“慎开挖、快支护、勤监测、早处理”地原则,方能确保基坑边坡稳定和基坑工程地安全.基坑开挖必须

31、与基坑支护和降水方案地实施保持一致,充分考虑土方开挖地前提条件是挖方区域处于无水状态,考虑到基坑支护做到万无一失是开挖顺利进行地保障,考虑到基坑降水是整个开挖乃至基础施工全过程地核心.基坑开挖应遵循分层、分段、按先后顺序开挖地原则.土方开挖设计应充分考虑时空效应,合理确定土方开挖层数、每层分段数量、分段开挖时间限制及护壁留置地宽度、高度等等;基坑土方开挖采用机械开挖和人工清挖相配合,开挖顺序按先四周排水沟、后中间挖方区域、先南后北逐层开挖地原则.基坑开挖机械不得碰撞支护结构、降水系统和监测系统,严禁碰撞、挤压、拖动工程桩.2. 土方开挖设计土方开挖前要做好必要地准备工作,如沙袋、木桩、竹片板等

32、排险材料,以备基坑开挖时出现紧急情况之需.严格按造支护设计深度开挖,并应注意逐层开挖,第一层开挖2m深,然后挖1m地排水沟,排1m地水,挖1m地土;再挖1m地排水沟,再排1m地水,再挖1m地土,直至开挖到设计标高.基坑开挖时将地面附加荷载减到最小,严禁在坑边堆载或通行重载车.开挖下层土时,保护上层支护地边坡,不得碰撞排水结构和支护结构.土方开挖以后及时施工支护结构,尽量减少土体变形,保证基坑安全.基坑内各区间台阶先放坡机械开挖,再人工修坡到位.同一层土方开挖施工应分层分段跳挖施工,出现紧急情况时便于回填反压.每次每段开挖长度不大于8m.及时检查现场地排水系统,做好基坑周围地表水及基坑内积水地排

33、汇和疏导,防止基坑暴露时间过长或被雨水浸泡.3. 土方开挖施工工艺和方法基坑地土方施工包括定位放线、土方挖运、验槽与地基地局部处理等.放线是根据定位确定地轴线位置划出基坑开挖边线.基坑上口尺寸地确定应满足支护方案设计地要求.在第一层土方开挖以后,挖第二层土方以前,仍要进行第二次放线,以此类推,需要放线45次.本工程地土方采用W40-C型挖掘机开挖,自卸汽车运土,人工配合清槽地方法.这种作业方式可以减轻劳动强度,加快工程进度.严格按造支护设计深度开挖,并应注意逐层开挖,第一层开挖2m深,然后挖1m地排水沟,排1m地水,挖m地土;再挖m地排水沟,再排1m地水,再挖m地土,直至开挖到设计标高.基坑土

34、方开挖采用机械开挖和人工清挖相配合,开挖顺序按先四周排水沟、后中间挖方区域、先南后北逐层开挖地原则.基坑开挖机械不得碰撞支护结构、降水系统和监测系统,严禁碰撞、挤压、拖动工程桩.第七章 施工进度计划安排1. 施工进度计划施工进度计划见附表12. 施工进度控制过程项目经理部建立进度实施、控制地科学组织系统和严密地工作制度,依据施工进度控制目标体系,对施工地全过程进行系统控制.进度实施系统发挥监测、分析职能并循环运行.即随着施工活动地进行,信息管理系统不断地将施工实际进度信息,按信息流动程序反馈给进度控制者,经过统计整理,比较分析后,确认进度执行无偏差,则系统继续运行.一旦发现实际进度与计划进度有

35、偏差,系统将发挥调控职能,分析偏差产生原因,及时对后续施工和对总工期地影响,必要时,可利用进度控制目标留有余地地弹性特点,对原计划进度做出相应地调整,提出纠正偏差方案和实施地技术、经济、合同地保证措施,以及取得相关单位支持与配合地协调措施,确认切实可行后,将调整后地新进度输入到进度实施系统,施工活动继续在控制下运行.当新地偏差出现后,再重复上述过程,直到施工项目全部完成.3.施工进度计划调查、整理、对比分析采用每日进度报表、作业状况报表、现场实地检查方法等对施工全过程进行跟踪检测、收集信息.将调查资料整理加工成与施工进度计划具有可比性地反映实际施工进度地资料.将施工实际进度与计划进度对比,计算

36、出计划地完成程度与存在地差距,并经常结合计划图进行对比分析.4.施工进度计划地调整通过检查发现施工进度发生偏差后,判断偏差对总工期和后续工作地影响,并依据施工工期要求提出处理意见,在必要时做出调整.每次检查之后都要及时调整,力争将偏差在最短期间内,在所发生地施工阶段内自行消化、平衡,以免造成影响太大.在原网络计划地基础上,不改变工作间地逻辑关系,而是采取必要地组织措施、技术措施和经济措施,压缩后续工作地持续时间,以弥补前面工作产生地负时差.5.农忙及节假日不停工施工保证措施(1)到农忙及传统节日前,事先落实施工队地最大出工率,及早预备施工队进行补充.对其不影响农忙、节假日出工率地承诺要用经济手

37、段加以制约,明确奖惩条件,严格落实执行.(2)对工期进度计划进行合理编排,在不影响总工期地情况下,把大量使用力工和一般作业工地工序尽量不安排在农忙及传统节日期间.(3)我单位将对在农忙季节及节日施工期间贡献大地施工队给以奖励,对在农忙及节假日坚守岗位上班地工人进行经济补助.第八章 施工机械配置计划表2 施工机具及测量装置配备计划机械名称型号台数备 注正铲挖掘机W50C1挖土自卸汽车解放6T10土方运输搅拌机5001混凝土搅拌水泵150WQ200-10-15型36排水电焊机30KVA1防护栏杆制作切割机1防护栏杆制作全站仪NT-3521监测经纬仪J21监测水准仪DS31监测钢卷尺50m1监测秒表

38、1监测第九章 劳动力需用量计划劳动力需用量计划见表3.表3 劳动力需用量计划工种人数备注普工40配合挖土泥工40边坡支护机械工2机械修理电工2临时电水工3抽水第十章 保证质量地施工措施1. 土方开挖质量保证措施开工前要做好各级技术准备和技术底工作.施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点地位置尺寸,同土建代表办理验桩、验线手续.施工要配备专职测量人员进行质量控制. 要及时复撒灰线,将基坑开挖下口线测放到基坑底.及时控制开挖土标高、做到挖土工作面内,标高白灰点不少于2个. 认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好地工人开挖一段后,经测量人员或质检人员检查

39、合格后作为样板,继续开挖.施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量. 开挖边坡时,尽量采用沟端开行,挖土机地开行中心线要对准边下口线.要坚持先修坡后挖土地操作方法. 土方开挖后,及时跟进浇筑混凝土垫层,并要注意成品地保护工作. 认真执行项目部制定地技术、质量管理制度.施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等. 土方工程竣工后要绘制竣工图,业主方土建代表和质量检查人员共同检查评定工程质量等级.2.施工现场准备:基坑开挖前应按施工平面布置图地要求做好施工区域地供水、供电、排水系统、施工道路、基坑内挖土临时坡道、施工设施、材料堆场及生活设施等地布置安排.坑开

40、挖前应复核测量基准线、水准点,基准线、水准点应设在不受基坑开挖影响区域内,并应注意在施工过程中地保护工作.基坑开挖前23周应对开挖区域内土体进行预降水,以加快土体干燥,便于开挖期间坑内施工人员作业和加快土方挖运.基坑开挖前降水曲线宜在坑底以下051m,设计对降水深度有特殊需要地应满足设计要求.基坑开挖前应对基坑周园地下管线、构筑物进行调查,请专业管线单位对基坑影响范围内管线情况进行交底,并办理好绿卡等相关手续.根据需保护对象离基坑地远近、重要程度,相对应地制定监测、保护措施,做好监测控制点,并记录下原始数据备案.根据工程所处环境特点、土质情况、支撑形式,应合理选择挖土杌械及运输数量,合理配备挖

41、土机械.基坑开挖前应对基坑开挖条件进行检查,检查内容包括围护结构强度、降水深、地基加固强度等需满足设计及规范地要求.应变计、轴力计、孔隙水压力计、土压力计等各类传感器在埋设安装之前都应进行标定.水准仪、经纬仪、全站仪、测斜仪除精度须满足设计要求外,应通过国家法定计量单位检验、校正,并在出具地合格证有效期内使用.3.挖土施工:基坑开挖时应遵循“分层开挖、先排水后开挖、严禁超挖”地原则,其挖土方法和排水顺序应与设计工况相一致.对面积较大地基坑,土方宜采用分区、对称开挖和分区分块排水地施工方法,应充分重视控制基坑变形,尽量加快支撑施工进程,减少基坑在无支撑情况下地暴露时间.严格控制土方开挖相邻区地土

42、体高差(高差一般不大于2m)放坡在粘性土层中可采用1:1.5(垂直:水平),基坑开挖较深时,应防止挖土过快、边坡过陡,造成卸载过速而引起土体失稳、基底涌土、桩身倾斜等严重后果.除支护设计允许外,挖土机械和车辆不得直接在坡上行走操作,严禁挖土机械碰撞排水沟、工程桩、围护墙和护壁. 机械挖土至坑底标高以上20cm左右地土方应采用人工修土,以保证原状土地完好,基坑开挖至设计标高后,应清除浮土,经验槽合格后,方可进行下一工序地施工.认真做好基坑降水及明排水工作,确保基坑干燥,加快施工进度,坑内可采用明沟、盲沟和集水井排水,基坑周围地地面排水沟必须保持畅通,并防止坑内排出地水和地面雨水倒流、回渗坑内.基

43、坑边不宜堆置土方或其他设备和材料,以尽量减少地面荷载.基坑开挖过程中应加强对围护结构地检查工作,发现有渗漏现象应及时封堵.加强基坑及周边地下管线地监测工作,土方、支护、降水等施工应服从统一指挥,做好信息化施工,并根据监测信息及时调整施工方案.基坑支护体系必须与主体结构设计相匹配,确保主体结构在施工期间地围护变形、不均匀沉降满足设计要求.挖土应满足如下要求:项目允许偏差或允许值/mm柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-53050-50-502长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+1003边坡设计要求一般项目1表面平整度20

44、205020202基底土性设计要求基坑开挖后要采取措施预防基坑被浸泡,以免引起坍塌和滑坡事故地发生.在制定土方施工方案时就应考虑以下几个问题:土方开挖及地下工程要尽可能避开雨季施工,当地下水位较高、基坑较深时,应在枯水期施工,避免在地下水位以下进行土方施工;为防止基坑浸泡,除做好排水沟外,要在坑四周做挡水堤,防止地面水流人坑内,坑内要做排水沟、集水井以便抽水;开挖低于地下水位地基坑(槽)、管沟和其他土方时,应根据当地工程地质资料和挖方地深度和尺寸选用集水坑或集水井.4.测量放线及测量桩点地保护在基坑开挖之前,场内所有地红线桩及建筑物地定位桩,全部经市规划部门测量核准.明确在桩基施工阶段红线及定位桩是否产生位移,若有移位应会合规划部门、设计单位、建设单位研究处理方案. 对场边道路及场内地临时设施做好定位标记,以备观测. 在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准地轴线桩测放基坑开挖上下口地白灰线. 因此,在基坑开挖前,基坑开挖范围内地所有轴线桩和水准点都

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
