收藏 分销(赏)

中北春城三期(一)29#楼安全施工组织设计说明.doc

上传人:精*** 文档编号:2171075 上传时间:2024-05-21 格式:DOC 页数:50 大小:338.50KB
下载 相关 举报
中北春城三期(一)29#楼安全施工组织设计说明.doc_第1页
第1页 / 共50页
中北春城三期(一)29#楼安全施工组织设计说明.doc_第2页
第2页 / 共50页
中北春城三期(一)29#楼安全施工组织设计说明.doc_第3页
第3页 / 共50页
中北春城三期(一)29#楼安全施工组织设计说明.doc_第4页
第4页 / 共50页
中北春城三期(一)29#楼安全施工组织设计说明.doc_第5页
第5页 / 共50页
点击查看更多>>
资源描述

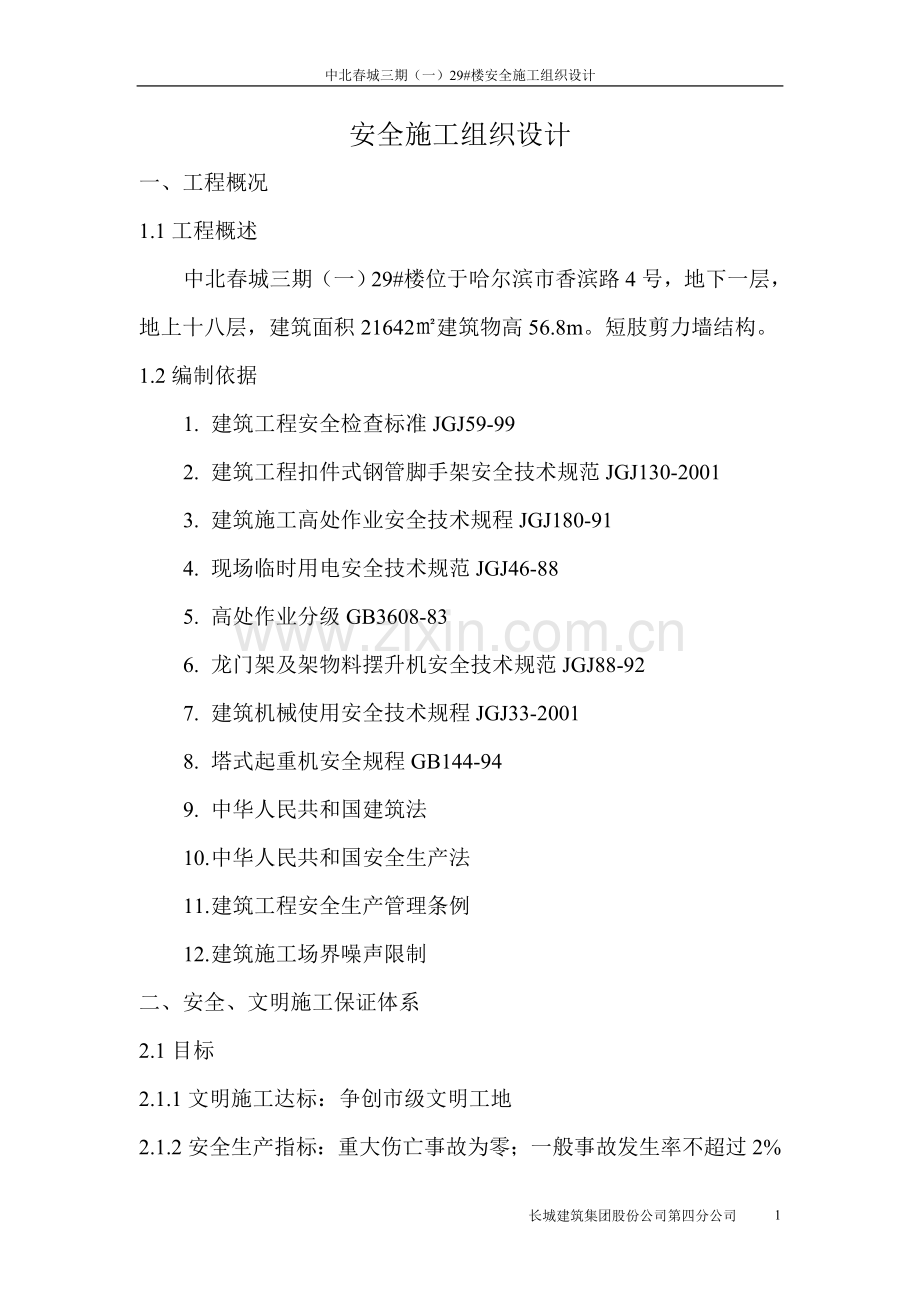

1、中北春城三期(一)29#楼安全施工组织设计安全施工组织设计一、工程概况1.1工程概述中北春城三期(一)29#楼位于哈尔滨市香滨路4号,地下一层,地上十八层,建筑面积21642建筑物高56.8m。短肢剪力墙结构。1.2编制依据1. 建筑工程安全检查标准JGJ59-992. 建筑工程扣件式钢管脚手架安全技术规范JGJ130-20013. 建筑施工高处作业安全技术规程JGJ180-914. 现场临时用电安全技术规范JGJ46-885. 高处作业分级GB3608-836. 龙门架及架物料摆升机安全技术规范JGJ88-927. 建筑机械使用安全技术规程JGJ33-20018. 塔式起重机安全规程GB14

2、4-949. 中华人民共和国建筑法10. 中华人民共和国安全生产法11. 建筑工程安全生产管理条例12. 建筑施工场界噪声限制二、安全、文明施工保证体系2.1目标2.1.1文明施工达标:争创市级文明工地2.1.2安全生产指标:重大伤亡事故为零;一般事故发生率不超过2%2.1.3防火目标:杜绝火灾隐患,严防火灾发生。2.1.4环境卫生目标:保护环境、预防污染、讲究卫生、预防传染疾病发生。2.1.5设专职安全员二名。2.2安全管理体系2.2.1安全生产文明施工保证体系项目经理:刘贯祥技术负责人:武玉国安全员:卢宗德工长:王文龙水暖班机械班架工班电工班瓦工班钢筋班木工班普工班2.2.2安全管理体系项

3、目经理:刘贯祥工 长:王文龙安全员:卢宗德生产措施技术负责:武玉国安全检查分部分项交底安全技术措施水电安全操作生产班长电器管理设备安全水电班安全生产上岗机械负责工 长四口五临边维修保养安全上岗记录安全条例教育2.2.3防火组织机构组 长:刘贯祥副组长:何 军成 员:王文龙、武玉国、卢宗德、王大伟、李健2.3现场安全管理2.3.1安全的基本准则(1) 坚持安全第一,预防为主的方针。(2) 遵守有关安全施工的法律、法规,加强管理,建立健全安全施工的责任制,完善安全施工的一切条件,制定落实本工程项目的安全施工规章制度和操作规程。(3) 落实安全施工的责任制,由工程施工的项目经理总负责,实行一切安全事

4、故责任追究制。(4) 工地安全员要忠于职守,坚持原则,秉公执法.(5) 分包单位应当服从总包单位对施工现场的安全生产管理.与每一分包单位签订安全施工的责任状,主要内容是:分包单位必须遵守总包单位的各项安全施工管理规章制度,服从指挥。分包单位必须设立专职安全员,在现场监督分包工程的安全施工活动。分包单位要经常组织有关人员进行安全检查,对查出来的问题要立即整改。对违反安全规定冒险蛮干的分包单位,总包有权停工整顿,合格后方可继续施工。对违反安全规定造成伤亡事故的,一切后果由分包单位自负,总包单位还要根据情况给予处罚。(6) 建立健全劳动安全施工教育培训制度,加强对施工工人的安全施工教育和培训。(7)

5、 作业人有权对影响人身健康的作业程序和作业条件提出改进意见,有权获得安全施工的保护用品。(8) 未经设计单位的允许不得随意变更主体结构。2.3.2安全生产管理规章制度(1) 各专业施工人员都要进行三级安全教育,特种作业人员必须进行专业培训,持证上岗。(2) 进入施工现场人员必须戴安全帽,各专业施工人员必须佩戴工作卡或安全上岗证。(3) 施工操作人员必须懂得本工种安全操作规程,遵章操作,做好班前安全教育。(4) 施工现场禁止喝酒、疯闹和打仗,不准从高处向下抛杂物。(5) 不准穿拖鞋进入现场,不准穿带钉易滑鞋。(6) 必须拆除防护装置时,应请示施工技术负责人,同意后方可拆除,作业完成后应立即恢复。

6、(7) 现场的临时用电必须按照临时用电施工组织设计和临时用电规章制度进行,任何人不准私拉私接,必须由专职电工进行架设与维护。(8) 高处作业、临边作业和危险区域内作业时必须系好安全带。(9) 施工前由单位技术负责人对各专业施工人员进行安全技术交底,并按交底内容进行作业。(10) 各分包单位必须成立安全防火领导小组。(11) 各专业进入现场的材料要经过门卫登记,堆放整齐,施工完后的现场必须做到活完料净。(12) 各单位要及时参加监理单位主持的现场工地例会,会上提出的安全问题要立即整改,并做好记录。(13) 现场明火作业必须执行审批制度。(14) 雾雨天气施工时施工人员要离开高压线和在离变压器2m

7、以外的地方作业,禁止在设有危险标志和围栏的场所内随意行走和操作。(15) 不准带小孩和与施工无关人员进入施工现场。(16) 不是本工种的操作人员不准乱动本工种机械设备,特别是电气设备。(17) 各专业班组长必须按照安全生产规程要求指导本班组作业,严禁野蛮施工,做到不违章指挥,遵章作业。(18) 发生事故后立即上报,并保护现场,分包单位发生的事故由分包单位负责。(19) 公司将经常检查,发现问题将根据情节轻重进行处罚。2.4防火安全措施2.4.1根据现场的实行情况,成立防火领导小组,并设立三处消防点,一处办公区、一处生活区、第三处在作业区,每处消防点配备齐全防火器材,并设专人负责,施工高度超过3

8、0m时,依靠消防器材灭火不足要求配备足够的消防水源。2.4.2施工现场主要领导是防火安全第一责任人,对现场安全防火工作负全面管理责任。2.4.3对现场管理人员和施工人员定期进行安全防火教育,使之正确掌握防火和救援知识,提高防火的警惕性。2.4.4现场临时用电严格按临时用电技术规范进行,加强电气的安全管理,以防发生电气火灾。2.4.5现场动火作业必须执行审批制度。2.4.6冬季施工在现场不准明火取暖。2.4.7生活区内不准使用电炉子、热水器、碘钨灯等不安全用电。2.4.8现场的易燃、易爆物品按规定妥善进行保管。2.4.9发生火警时,都应迅速准确报警,并积极参加扑救。2.4.10生活区用电必须设专

9、门的刀闸开关,做到人走电断。2.4.11现场焊割作业,必须符合防火要求,严格执行“十不烧”规定。2.4.12领导小组将定期或不定期进行防火安全检查,发现隐患立即消除,对于难以消除的隐患要限期整改。三、垂直运输设施安全管理措施3.1塔吊安全操作管理技术措施根据29#楼的具体位置,在2830轴之间安装一台塔吊,塔吊的型号是QTZ80。塔吊的基础附着都是按照厂家设计进行的。3.1.1塔吊安装、顶升、拆卸必须按厂家规定执行,并由专业队在队长统一指导下进行,并有工地技术和安全人员在场监护。3.1.2塔吊顶升时,必须有专人指挥,看管电源,操纵液压系统和坚固螺栓,必须放松电缆,放松长度略大于顶升高度,并固定

10、好电缆卷筒,顶升时应把小车移进塔帽并将旋转刹住,严禁塔帽旋转。3.1.3塔吊的附墙装置必须满足设计要求,应用经纬仪检查塔身的垂直度,并进行调整,每道附着撑杆布置方式,相互间隔及附墙装置的垂直距离,应按说明书规定。3.1.4当由于特殊情况需改变附着杆长度、角度时,应对附着装置强度、刚度和稳定进行计算,确保不低于原设计的安全度。3.1.5塔吊司机的指挥人员都得经过专业培训,考试合格,取得特殊工种操作证后方可作业。3.1.6塔吊必须安装符合国家规定行走、变幅、吊钩、高度等限位器和力矩限制器,以及避雷等安全装置。3.1.7塔吊司机和指挥人员在工作时不准喝酒,必须协调一致,严禁越档操作急开急停。3.1.

11、8尤其本工程有多塔作业,要求塔吊司机在吊运货物时,小心谨慎,确保安全。3.1.9司机听从专职指挥人员的指挥,发出的信号不明确或有险情,吊工有权拒绝起吊。3.1.10现场两台或多台塔吊高低错开,不允许在同一水平面进行作业,应保持两机距离不小于5m。3.1.11要求司机定期检查本吊的各种设备,发现异常现象,立即停机检查,定期对设备进行保养,每月不少于一次。3.1.12六级以上大风或雷雨大雾天气,禁止起重作业。3.1.13指挥人员必须戴安全帽,高处作业指挥须系安全带,严禁违章指挥。3.2升降机安全管理技术措施根据29#楼的具体位置,在29#楼(4143轴)安装一台高层龙门架,龙门架的基础和附着都是按

12、设计施工,龙门架导轨架安装用经纬仪对它两个方面进行测量。其垂直偏差不超过万分之五,附墙架必须按照施工方案,与建筑结构进行连接 。3.2.1卷扬机操作人员属于特殊作业人员,应经正式培训考核并取得合格证书方可操作。3.2.2每次作业前应检查试验各限位装置,笼门联锁装置是否良好,各站台门是否关闭,并进行空车升降试验和测定制动器效能,对检查出来的总是要立即停止整改,确定无误后才可作业。3.2.3龙门架配备一个指挥人员,司机和指挥人员必须配合密切,信号不清不准司机有权拒绝起动。3.2.4机械作业时,操作指挥人员不准离岗,严禁无关人员进入操作室。3.2.5机械不准带病和超载作业,并按规定保养好机械。3.2

13、.6笼门进料口,必须搭设安全防护棚,棚宽度为4m,高4m,长6m,离地面3m和离地4m两处硬防护,四边挂满安全立网,以保证施工人员的安全。3.2.7龙门架作业时,两班必须实行交接班制度,操作和指挥人员必须填好每天交接班记录。四、脚手架的安全管理技术措施4.1脚手架工程4.1.1本工程采用悬挑式、双排、扣件式钢管脚手架。4.1.2搭设方法和施工措施施工准备工作1.现场准备:本工程现场较宽敞,进场后将场地合理规划,做硬化处理后用于安置设备、堆放材料。2.技术准备:1)根据建设单位提供的完整施工图纸及实际情况,编制切实可行的施工组织设计,用以指导施工操作。2)编制施工图预算,并提出工料分析进行成本核

14、算,以便有计划地组织材料、人员及时进场,减少浪费。3)组织现场施工人员,做好技术交底和安全交底。3. 施工前的材料准备:1)材料准备:483.5钢管长2m;6m;扣件;6m槽钢;6m工字钢。2)劳动力安排计划:根据工程结构形式和特点,合理的安排人员进行施工。总之,施工过程中,我们将合理组织劳动力进场,控制好各阶段的工期和质量,确保本工程最终顺利完工。(二)组织机构项目经理: 刘贯祥工 长: 王文龙 何 军技术负责人:武玉国技 术 员:王大伟 范兴智 质 检 员:马 涛 张瑞祥安 全 员:卢宗德 唐学理(三)新材料、新技术、新工艺的推广应用钢管脚手架应用:本工程外围脚手架采用双排钢管脚手架,结构

15、上安全可靠,强化了使用功能;外观上整洁美观,美化了施工环境。三、总体施工方案本工程悬挑工字钢分别设置在1层顶板、7层顶板、13层顶板。搭设双排脚手架.(一)材料选用与安装系数:1、本工程外脚手全部采用双排钢管脚手架,施工时脚手架随主体工程施工逐层向上连续搭设,钢梁斜拉线采用钢丝绳61350,配合花篮螺栓拉吊外设2000目密目网竖向防护,水平防护双向安全网。施工楼层边沿搭设钢管栏杆防护。同时脚手架的搭设需满足电梯及上料平台等配套工程施工需要。2、脚手架管选择壁厚3.5毫米48无缝钢管,且不得有锈蚀,弯曲,压扁或折裂,脚手架扣件必须有产品质量出厂证明且相应理化性能指标必须达标。3、悬挑钢梁工字钢2

16、0a,在一层顶板、七层顶板、十三层顶板上水平铺设工字钢间距1.35m,伸出沿外的长度为1.5m,其上铺设作业层脚手板。作业层脚手板应铺满、铺稳,离开墙面120mm150mm,脚手板对接平铺,接头处设两根横向水平杆,脚手板外伸长取130mm150mm,两块脚手板外伸长度不大于300mm。锚固预埋件钢筋16,锚入梁、板长度lm=40d。外脚手架埋件作成型,钢筋用16。脚手架悬挑钢梁外部焊接2根25钢筋,(如图)确保脚手架的横距。 4、脚手架立杆、钢梁纵距1.35,相邻立杆接头相互错开不小于1.5m;大横杆步距1.5m,立杆横距1.05m,施工时要严格控制脚手架使用荷载,一般不超过1kN/m2,确保

17、有较大的安全储备。连墙杆按两步三跨设置。5、连墙件的布置及构造要求(1)本工程采用刚性连墙件与建筑物可靠连接。(2)靠近主节点设置,偏离主节点的距离不大于300mm; (3)从低层第一步纵向水平杆处开始设置,当该处设置有困难时,采用其它可靠措施固定; (4)连墙件的垂直间距不大于建筑物的层高,并不大于4m(2步)。(5)连墙件中的连墙杆或拉筋呈水平设置,当不能水平设置时,与脚手架连接的一端下斜连接,不采用上斜连接。(6)连墙件采用可承受拉力和压力的构造。采用拉筋必须配用顶撑,顶撑要可靠的顶在混凝土梁、柱等结构部位。拉筋采用两根以上直径4mm的钢丝拧成一股,使用时不少于两股;也可采用直径不小于6

18、mm的钢筋。(7)当脚手架下部暂不能设连墙件时可搭设抛撑。抛撑采用通长杆件与脚手架可靠连接,与地面的倾角在4560之间;连接点中心至主节点的距离不大于300mm。抛撑在连墙件搭设后方可拆除。(8)架高超过40m且有风涡流作用时,采取抗上升翻流作用的连墙措施。6、门洞采用上升斜杆、平行弦杆行架,斜杆与地面的倾角在4560之间。7、设剪刀撑与横向斜撑1)剪刀撑的设置:斜杆与地面的倾角为4550,跨越7根或6根立杆;高度在24m以上的在外侧立面整个长度和高度上连续设置剪刀撑。剪刀撑斜杆的接长采用搭接,同步内隔一根斜杆的两个相隔接头在高度方向错开的距离不宜小于100mm;各接头中心至主节点的距离不宜大

19、于步距的1/3;搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。剪刀撑斜杆用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,扣件中心线至主节点的距离不宜大于150mm。并随立杆和横向水平杆等同步搭设,各底层斜杆下端均须支撑在垫块或垫板上。 2)横向斜撑的设置:一字型、开口型双排脚手架两端必须设置横向斜撑,中间宜每隔6跨设置一道。横向斜撑在同一节间,由底至顶层呈之字型连续布置。高度在24m以下的封闭型双排脚手架可不设横向斜撑,高度在24m以上的,除拐角应设置横向斜撑外,中间应每隔6跨设置一道。8、人行并兼作材料运输的斜道:(1)采用一字型斜

20、道,附着外脚手架或建筑物设置。(2)运料斜道宽度不宜小于1.5m,坡度采用1:6;人行斜道宽度不宜小于1m,坡度采用1:3。人行斜道和运料斜道的脚手板上应每隔250mm300mm设置一根防滑木条,木条厚度为20mm30mm。(3)拐弯处设置平台,其宽度不小于斜道宽度。(4)斜道两侧及平台外围设置栏杆及挡脚板。栏杆高度为1.2m,挡脚板高度不小于180mm。9、接料平台的设置(1)接料平台设在窗口部位,台面与楼板取平或搁置在楼板上。(2)接料台在建筑物的垂直方向错开设置,不得设在同一平面位置上,以避免上面的接料台阻碍下层接料台吊运物品材料。(3)接料台的三面均设置防护栏杆,当需要吊运长度超过接料

21、台长的材料时,其端部护栏可做成格栅门,需要时打开。因受料要求不能设置护栏时,其入料洞口设置格栅门,人员上接料台时,必须采取可靠的安全防护措施。(4)在使用期间应加强检查,确保使用安全。10、施工时要严格控制脚手架使用荷载,确保有较大的安全储备,一般为不超过1000牛顿平方米。(二)脚手架计算:1.外脚手架设计说明与设计参数的确定:外脚手架设计荷载1.5kN/m2.脚手架搭设要设置足够牢固的拉结点,不得随意改变杆的间距,严格执行国家建筑工程安全操作规程及规范,详见计算书:本计算假设搭设高度50m,内侧采用密目网全封闭,结构作业N1=1,装修作业N2=2,哈尔滨地区的基本风压值Wo = 0.45

22、kN/m2,脚手架设计参数立杆纵距la=1.35m,立杆横距lb=1.05m,步距lc=1.5m,连墙杆2步3跨设置,脚手板为60mm厚模板。其它设计参数:立杆截面面积A=489mm2,立杆的截面抵抗矩W=5.08103mm3,立杆回转半径i=1.58mm,挡风面积An=1.51.35=2.025m2,相应的迎风面积2.025m2,钢材抗压强度设计值0.205 kN/m3连墙杆件横距lw=4.5m,竖距hw=3.6m。2.荷载计算1)恒载标准值Gk:Gk=Hi(gk1+gk3)+N1Lagk2查建筑施工手册中相应表得:gk1=0.1089 kN/m,gk2=0.2356 kN/m,gk3=0.

23、0768 kN/m。则:当Hi=50m,用于结构作业时:Gk=50(0.1089+0.0768)+11.350.2356=9.603kN用于装修作业时:Gk=50(0.1089+0.0768)+21.350.2356=9.921kN当Hi=25m,用于结构作业时:Gk=25(0.1089+0.0768)+11.350.2356=4.96kN用于装修作业时:Gk=25(0.1089+0.0768)+21.350.2356=5.28kN2)活载标准值Qk:Qk=N*La*qk其中: 结构作业qk=1.8 kN/m 装修作业qk=1.2 kN/m用于结构作业时:Qk=N1*La*qk=11.351.

24、8=2.43 kN用于装修作业时:Qk=N2*Laqk=21.351.2=3.24 kN3)风荷载的标准值Wk:Wk=La*WkWk10.7szWo An/Aw=2.025/2.025=1查建筑结构荷载规范及建筑施工手册中表得:s1.0,z0.80(离地50m),z1.72(离地25m)则:离地50m处:Wk10.710.80.45 = 0.25 kNWk=1.3510.25=0.338 kN/m2离地25m处:Wk10.711.720.450.54kNWk=1.3510.54=0.73kN/m23.脚手架整体稳定性验算:1)确定材料强度附加分项系数:rm=1.5607(组合风荷载)。2)计算

25、轴心力设计值:N=1.2(NGk+NQk)其中:NGk = Gk ,NQk = Qka、验算底部截面结构作业时:N=1.2(9.603+2.43)=14.44kN装修作业时:N=1.2(9.921+3.24)=15.79kNb、验算Hi =25m截面结构作业时:N=1.2(4.96+2.43)=8.87 kN装修作业时:N=1.2(5.28+3.24)=10.22kN3)计算风荷载弯矩Mw:Mw=0.12qwkh2 = 0.12Wkh2a、验算底部截面:Mw=0.120.338(1.5)2=0.091 kNm=91 kNmb、验算Hi = 25m截面:Mw=0.120.73(1.5)2=0.1

26、98 kNm=198 kNm4)确定稳定系数:查施工手册表得=1.50h/i=1.501.5/0.0158=142查表0.3445)验算稳定:N/A+Mw/Wfc/0.9rm即N/A+Mw/W0.164 kN/m将以上验算数据进行验算结果如下表:验算截面使用类别A(mm2)W(mm3)N(kN)Mw(kNmm)N/A+Mw/W验算结果底部结构作业0.3444895.0810314.44910.104合格装修作业15.790.112合格25m高处结构作业8.871980.092合格装修作业10.220.100合格4.验算结果分析根据验算结果以上的脚手架设计能够满足稳定要求,为确保施工安全应严格控

27、制施工荷载,确保施工荷载不超过设计荷载值。以保证脚手架的安全性。通过以上计算、分析,本工程脚手架高度18m,完全可以满足要求。施工中严格控制上架人数和材料堆放数量。5.钢梁验算:查表可知:I20a自重27.9 kg/m;fy=235 N/m2;A=35.578102 mm2;Ix=6.624107 mm4;由以上计算:恒载Hi=25m,结构作业:Gk=4.96 kN;装修作业:Gk=5.28 kN 活载,结构作业:Qk=2.43 kN;装修作业:Qk=3.24 kN取恒载:Gk=5.28 kN; 活载:Qk=3.24 kN。A、墙面悬挑钢梁:Max=1.2GkL+1.2(1/2GL)L+1.2

28、QkL =1.25.281.5+1.21/20.02791.5101.5+1.43.241.5=16.777 kNm(1)稳定性验算:Max/bWx235 kN/m2其中Wx=2 Ix/h=26.624107/200=6.624105mm3稳定性系数b0.913Max/bWx=16.777106/(0.9136.624105)=27.74235 kN/m2(2)强度验算:Max/rbWx235 kN/m2其中:rx=1.05Max/rbWx=16.777106/(1.056.624105)=24.12235 kN/m2(3)抗剪验算:VS/ Ixtw235 kN/m2其中:V=1.2(Gk+自

29、重)+1.4Qk =1.2(5.28+0.02791.510)+1.43.24 =11.375kNS=Ix/I其中:i=(Ix/A)1/2=1.3645102mmS=Ix/i=6.624107/(1.3645102)=4.855105mm3VS/ Ixtw=11.3751034.855105/(6.6241077)=11.91235 kN/m2(4)埋件钢筋验算:2fAL1+G1L1/2VL2/22fAL1+G1L1/2=22103.14824.5103+27.94.5104.5103/2=87.23106Nmm L2=0.4+1.1/2=0.95VL2/2=11.3751030.95103=

30、10.806106Nmm所以,fAL1+G1L1/2VL2/216钢筋满足要求。阳台处采用9米长钢梁,悬挑长度2.2米,验算同上。满足要求。(三)拆除措施(1)拆除前全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;(2)根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施;(3)由单位工程负责人进行拆除安全技术交底;(4)清除脚手架上杂物及地面障碍物;(5)拆除作业必须由上而下逐层进行,严禁上下同时作业。(6)连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。(7)当脚手架拆至

31、下部最后一根长立杆的高度(约6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。(8)当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应设置连墙件和横向斜撑加固。(9)各构配件严禁抛掷至地面。(10)运至地面的构配件要及时检查、整修与保养,并按品种、规格随时码堆存放。四、质量保证措施1、按施工方案对操作工人进行交底。2、钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。钢管外径、壁厚、端面等的偏差,不得大于-0.5mm。钢管上严禁打孔。3、脚手架的各类材料,其材质符合国家现行有关标准的规定。进场时抽样检查,合格后方可入场使用。4、脚手架布置后检查扣件

32、是否松动;底座是否松动;立杆是否悬空;是否超载;立杆沉降与垂直度是否符合要求。5、安全防护措施是否符合要求。6、做好质量验收记录。五、安全生产机构施工安全领导小组 :工 长:王文龙 副 组 长:卢宗德 唐学理组 员:武玉国 王大伟 李 健 何 军六、安全技术措施对参加施工的工人进行安全生产教育及培训,施工前进行安全技术交底;制定和执行安全技术措施,加强工人的劳动保护,防止事故的发生。1、脚手架搭设人员必须是经过按现行国家标准考核合格的专业架子工。上岗人员应定期体检,患有心脏病高血压,精神病者不准从事高空作业,合格者方可持证上岗。2、搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。3、脚手架的购

33、配件质量与搭设质量,应按规范规定进行检查验收,合格后方准使用。4、作业层上的施工荷载应符合设计要求,不得超载。不得将模板、缆风绳、泵送混凝土和砂浆的输送管等固定在脚手架上;严禁悬挂起重设备。5、当有六级及六级以上大风和雾、雨、雪天气时应停止脚手架搭设与拆除作业。雨、雪后上架作业应有防滑措施,并应扫除积雪。6、脚手架的安全检查与维护,应按规范规定进行。安全网应按有关规定搭设或拆除。7、在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆,纵、横向扫地杆;连墙件,定期派专人检查各处部件是否松动,如松动现象及时处理紧固,以免部件坠落。8、不得在脚手架基础及其临近处挖掘作业,否则应采取安全措施,并报主管

34、部门批准。9、临街搭设脚手架时,外侧应有防止坠物伤人的防护措施。10、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。11、工地临时用电线路的架设及脚手架接地、避雷措施等,应按现行行业标准施工现场临时用电安全技术规范(JGJ46)的有关规定执行。12、搭设脚手架时,地面应设围栏和警示标志,并派专人看守,严禁非操作人员入内。13、要及时按规定设置安全网、安全护栏、安全挡板及吊脚手的安全装置等。10m以上的脚手架应在操作层下留设一步脚手板,以保证安全。如因材料不足,不能留安全层时,可在操作层下张设安全网或采取其他安全措施。14、防高坠事故(1)高处作业认真遵守安全施工规定,衣着要灵活,禁止

35、穿硬底和带别针易滑的鞋。(2)高处作业要设防护栏杆,支挂安全网和安装防护门,操作人员要系安全带。(3)高处作业物料要堆放平稳,不可放置在临边和洞口附近,凡有坠落可能的,要及时撤出或固定以防跌落伤人。(4)发现安全设施有缺陷或隐患,及时报告处理,对危及人身安全的,必须停止施工,消险后再进行高处作业。(5)任何人不允许移动和擅自拆除安全标志,确实因工作需要须经工长批准后移动和拆除,之后重新安装好。(6)高处作业安全设施要经常检查,处于良好状态。六、用电安全管理措施6.1施工现场临时用电安全管理6.1.1用电管理(1) 编制临时用电施工组织设计(2) 安装维修和拆除必须由电工完成。(3) 现场临时用

36、电要建立安全技术档案,定期复查接地电阻。6.1.2施工现场与周围环境:(1) 高低压线路下不得施工或堆放物品,机动车道与外电交叉时,架空线高度不小于7m,非热管道与电缆距离不小于0.5m。(2) 外电防护:达不到规定的最小距离时,必须采取防护措施。6.1.3接地与防雷(1) 一般规定:接地采用TN-S接零保护系统;潮湿条件下电气设备必须接零;不得一部分设备作保护接零,另一部分作保护接地;防雷接的电气设备必须重复接地;施工现场电力系统严禁用大地作相线或零线。(2) 电器设备的外壳及其他外露导电部分应做保护接地。(3) 接地电阻不得大于4欧,电器设备除作保护接零外,必须在设备负荷线的首端处设置漏电

37、保护器。(4) 防雷:按防雷规定设备防雷装置。6.1.4配电线路(1) 电缆线路:埋地,严禁地面明设;室外深度不小于0.6m,上下铺5cm细砂,并有硬质保护层。加设保护管部位:穿越建筑物和道路时不要操作电缆线路,从2m高至地下0.2m与热力管道交叉间距1m,平行2m。埋地电缆接头应设在地面上的接线盒内,接线盒要防水、防损伤、远离易燃易爆易腐蚀场所,电缆接头要可靠。橡皮电缆架空时严禁使用金属裸线作绑线,电缆线应能承受自重,距地不小于2.5m。(2) 室内配线:必须采用绝缘导线、瓷瓶、瓷夹,离地2.5m,过墙应有过墙管并防雨(室外用绝缘子固定)。线径:铝2.5mm2,铜1.5mm2,潮湿或埋地外电

38、缆配线必须穿管,管口应密封,金属管接零。6.1.5配电箱及开关箱(1) 配电箱及开头箱设置:动力配电箱和照明配电箱应分别设置,开关箱应由末级分配电箱配电。总配电箱应设在靠近电源地区,分配电箱应设在用电设备相对集中地区;应设在干燥通风专场,不得设置在有害介质中、易受撞击、强烈振动、热源场所。装设牢固端正,下底与地面距离1.31.5m,防雨防尘。电器应紧固在箱上,接头不得松动。箱体安装板等应做好接地。(2) 电器装置的选择:电器装置产品合格,总分配电箱设隔离开关、分路隔离开关和熔断器。总配电箱还要设漏电保护器。总配电箱内应安装电压表、电流表、电度表。衽一机一闸制,开关箱设漏电保护器,可进行分级分段

39、保护,按产品说明书安装使用。容量大于5.5KW的动力电路应采用自动开关电器。进线口和出线口设在箱体下端,加护套分路,并做防水弯。导线不得与箱体接触。(3) 使用和维护:配电箱应标明名称用途、配锁、设专人管理。配电箱和开关箱每月检查一次,检查维护时必须将前一级电源断电,按章操作,正确操作,严禁带电操作。箱内不得放任何杂物,不得挂其他临时用电设备,进出线不得受力。6.1.6电动建筑机械和手持电动工具(1) 一般规定:应有产品合格证。专人负责,定期检查维修,保护零线要符合要求,加装漏电保护器和隔离开关。须避雷的要接零和重复接地,按规定选择电缆。(2) 起重机械:安装双向通讯,电梯轿箱内外均应安紧急停

40、止开关,设置防护门,每日工作前先检查外用电梯的行程开关、限位开关、紧急停止开关、驱动机构和制动器,必须有防坠落措施。(3) 夯土机械:必须设防溅型漏电保护器。负荷线采用橡皮护套铜芯软电缆。操作扶手要绝缘。作业人穿戴绝缘用品。专人调整电缆。(4) 焊接机械:现场不准堆放易燃易爆物品。焊接时必须穿戴防护用品。二次线采用YHS型橡皮护套铜芯多股软电缆。(5) 手持式电动工具:露天潮湿或在金属架上操作时要装漏电保护器。负荷线必须采用耐气候型的橡皮护套铜芯软电缆。使用前空载检查。6.1.7照明(1) 一般规定:夜间施工要设照明。潮湿环境要选用防水、防尘灯,有爆炸和火灾危险的场所按等级选照明器。(2) 照

41、明供电:潮湿地带照明应24伏,每一单相回路均设熔断器。(3) 照明装置:灯具的金属外壳要保护接零,室内灯离地高度不得低于2.4m。每盏路灯均装熔断器,设防水弯。螺纹口灯头零线接在与螺纹口相连一端,接线牢固,绝缘包扎,拉线开关距地23m,出口向下,与门边距离1520cm,严禁床上设开关,每灯必须有开关。6.2电气焊安全管理措施6.2.1电气焊工必须持证上岗,施工时,必须穿戴好必要的防护用品。6.2.2电气焊工进入工地必须戴好安全帽,高处施焊必须系好安全带,焊件下方和周围必须采取防火、防触电、防高空坠落措施,并有专人看护。6.2.3焊接设备上的电机电器,要有完整防护外壳,一二接线柱有防护罩。6.2

42、.4电焊机的一次线不能超过5m,二次线不能超过30m,并不得有接头。6.2.5电焊机必须有防雨、防潮、防晒的机棚,并备有消防用品。6.2.6雨天不得露天电焊,施焊现场10m内不得堆放氧气瓶、乙炔瓶、木材等易燃易爆物。6.2.7作业完后,清理场地灭绝火种、切断电源、锁好电闸箱,消除焊料余热后方可离开。6.2.8乙炔瓶在使用过程中,禁止敲击、碰撞,要立放,不能卧放以防丙酮流出引起着火爆炸。6.2.9乙炔瓶不得靠近热源和电气设备,夏季要防止曝晒,与明火距离一般不小于10m。6.2.10瓶阀冻结时,不准用火烤,可用40以下温水和蒸汽解冻。6.2.11运输车上的乙炔要禁止烟火,并备有干粉和CO2灭火器,

43、严禁使用CD4灭火器。6.2.12氧气瓶在使用过程中,必须距乙炔瓶5m,还要避免剧烈震动和撞击免造成脆裂发生爆炸。6.3临时用电工程架设施工方案6.3.1根据施工现场的地理位置,施工现场的料物堆放,施工规范要求,以及电源进线,分配电箱和设备线路,确定临时用电设备线路和位置和接线系统。6.3.2施工现场机械设备以及容量(见表1)。6.3.3临时用电负荷计算。6.3.4临时用电安全措施与注意事项。(1) 为了保证人身安全,在配电箱和机械设备外壳必须作保护接地装置,以锡在电气设备造成单相短路发生人体意外触电时,保护装置能迅速而准确地切断事故电源,小心伤人。(2) 配电箱内必须设备漏电保护器,做到“三

44、级配电、二级保护”配电箱应作分级设置,在总配电箱下设分配箱,分配箱以下设开关箱,以下为用电设备形成三级配电,这样配电箱层次清楚,既便于管理,人便于查找故障,照明配套电箱与动力配电箱应分别设置,便于因动力停电影响照明。(3) “一机一闸一漏一箱”在现场临时用电中,必须实行“一机一闸一漏一箱”制,严禁同一个开关控制二台及二台以上用电设备,不许一闸多机或一闸控制多个插座,防止操作失误等事故发生。(4) 必须设专业人员定期检查,漏电保护器的灵敏度和断电时间是否准确。如果不准确应及时更换,雨季应增加次数以免造成对人身伤害。漏电保护器的选择应符合国标GB6829-86漏电保护电流动作保护器的要求,开关箱内

45、的漏电保护器期额定漏电动作电流,不应大于30MA额定漏电动作应小于0.15。(5) 在潮湿和易触及带电场的照明电源电压不得大于24V,在特别潮湿的场地,导电良好的地面,金属容器内工作的照明电源电压不得小于12V。(6) 配电箱、开关箱应设在干燥、通风及常温场地,为了便于检查,配电箱与开关箱的距离不应超过30m,下皮与地面的垂直距离应大于1.3m小于1.5m,移动式配电箱下皮与地面的垂直距离为0.61.5m,配电箱开关箱中导线的进口和出线口应设在箱体下底面,绝对禁止车箱体的上顶面、侧面、后面或箱门外。(7) 各种箱体的金属构架、金属箱体、金属电器安装板以及箱内电器的正常电金属底座,外壳必须作保护

46、接零,配电箱后面的排线应留出适当余度,以便检修,在施工过程中,导线剥皮处不应使线蕊过长,导线压头应牢固可靠。(8) 施工现场内临时用电的施工和维修,必须由经过培训后取得上岗证的专业电工完成,初级电工不允许进行中,高级电工的作业,各类用电人员必须掌握安全用电的基本知识,如所有设备的确良性能、使用设备,如检修时,必须按规定穿戴和配备相应的劳动防护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运转,在检修维修配电箱、开关箱以及机械设备时,必须将前一级的开关断电,并挂停电作业标志牌,严禁带电作业,配电内盘面上应标明各回路的名称用途,并用分路标记。6.3.5电缆施工(1) 根据施工现场的情况,需要电缆

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
