资源描述

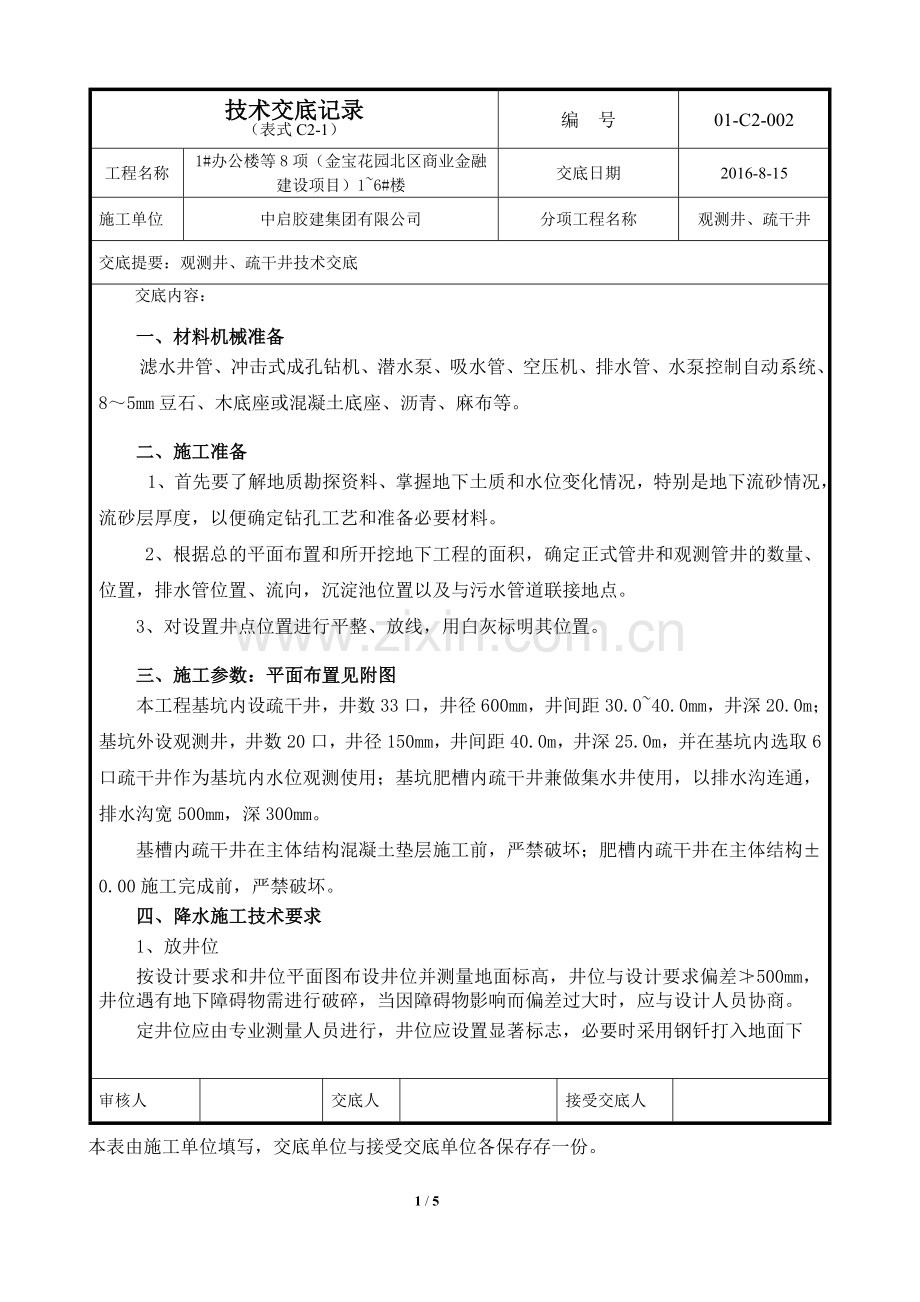

1、技术交底记录(表式C2-1)编 号01-C2-002工程名称1#办公楼等8项(金宝花园北区商业金融建设项目)16#楼交底日期2016-8-15施工单位中启胶建集团有限公司分项工程名称观测井、疏干井交底提要:观测井、疏干井技术交底交底内容:一、材料机械准备 滤水井管、冲击式成孔钻机、潜水泵、吸水管、空压机、排水管、水泵控制自动系统、85mm豆石、木底座或混凝土底座、沥青、麻布等。二、施工准备 1、首先要了解地质勘探资料、掌握地下土质和水位变化情况,特别是地下流砂情况,流砂层厚度,以便确定钻孔工艺和准备必要材料。 2、根据总的平面布置和所开挖地下工程的面积,确定正式管井和观测管井的数量、位置,排水

2、管位置、流向,沉淀池位置以及与污水管道联接地点。3、对设置井点位置进行平整、放线,用白灰标明其位置。三、施工参数:平面布置见附图本工程基坑内设疏干井,井数33口,井径600mm,井间距30.040.0mm,井深20.0m;基坑外设观测井,井数20口,井径150mm,井间距40.0m,井深25.0m,并在基坑内选取6口疏干井作为基坑内水位观测使用;基坑肥槽内疏干井兼做集水井使用,以排水沟连通,排水沟宽500mm,深300mm。基槽内疏干井在主体结构混凝土垫层施工前,严禁破坏;肥槽内疏干井在主体结构0.00施工完成前,严禁破坏。四、降水施工技术要求1、放井位按设计要求和井位平面图布设井位并测量地面

3、标高,井位与设计要求偏差500mm,井位遇有地下障碍物需进行破碎,当因障碍物影响而偏差过大时,应与设计人员协商。定井位应由专业测量人员进行,井位应设置显著标志,必要时采用钢钎打入地面下审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存存一份。技术交底记录(表式C2-1)编 号01-C2-002工程名称1#办公楼等8项(金宝花园北区商业金融建设项目)16#楼交底日期2016-8-15施工单位中启胶建集团有限公司分项工程名称观测井、疏干井交底提要:观测井、疏干井技术交底交底内容:300mm,并灌入石灰粉,定位完毕请监理组织验收。2、挖泥浆池根据场地条件在基坑内距降水井3m处挖泥

4、浆池,每4口井共用一个泥浆池。废浆应及时外运并作妥善处理,保持现场环境卫生。3、挖探坑为清除井位下障碍物,应在井位处挖探坑,直径800mm,深1.01.5m,井口土质松散时,须设置护筒,避免泥浆侵泡、冲刷导致孔口坍塌。4、成孔管井采用反循环钻机成孔,地层自造浆护壁。井径不小于600mm,井孔应保持圆正垂直,孔深与设计井深误差小于500mm。5、换浆井管下入前应注入清水置换泥浆,并用水泵或捞砂管抽出沉渣,使井内泥浆密度保持在1.051.10g/cm3。6、吊放井管疏干井井管采用无砂砼管,在混凝土预制托底上放置井管,在底部中间设导中器,井管四周外包一层6080目尼龙网,栓8号铁丝,缓缓下放,当管口

5、与井口相差200mm时,接上节井管,接头处用玻璃丝布粘贴,以免挤入泥砂淤塞井管,竖向用4条30mm宽竹条固定井管。为防止上下节错位,在下管前将井管依方向立直。吊放井管要垂直,并保持在井孔中心,为防止雨水泥砂或异物流入井中,井管要高出地面200mm,井口加盖。审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存存一份。技术交底记录(表式C2-1)编 号01-C2-002工程名称1#办公楼等8项(金宝花园北区商业金融建设项目)16#楼交底日期2016-8-15施工单位中启胶建集团有限公司分项工程名称观测井、疏干井交底提要:观测井、疏干井技术交底交底内容:7、填滤料井管吊装就位后,

6、及时填充滤料,用锹将砾料沿井管四周均匀填料,防止架空,保证填料量不少于设计填料量的95%。8、洗井成井后,借助空压机清除孔内泥浆,至井内完全出清水止,再用污水泵反复进行恢复性抽洗,抽洗次数不得少于6次。洗井应在成井4小时内进行。洗井后可进行试验性抽水,确定单井出水量及水位降低能否满足设计要求。9、水泵安装潜水泵用绝缘材料绳吊放。安装并接通电源,每井附近架立电线杆,铺设电缆和电闸箱,做到单井单控电源,并安装时间水位继电自动抽水装置和漏电保护系统。10、铺设排水管网排水管网采用钢管、硬塑料管做为排水主管路,排水管直径150mm,必要时可采用多向排水。排水管线布置在降水井外侧,每58m砖砌托台,排水

7、管居中放置。井口设置保护砌衬并加盖。排水管网向水流方向的倾斜度以1为宜。在排水管网进入市政管线接口处设置沉淀池,沉淀池采用砌砖池,规格为2.00 m1.50m1.50m,池中间砌一道1.00m高的矮墙。水先排入一个半池中,水面高于1.00m后流入另一个半池,这样,水中的砂便可沉淀在进水的半池中,清水通过另一个半池的出水口与明渠堰槽流量计相连,经过计量后排入市政管线。沉淀池内壁须做防水处理。审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存存一份。技术交底记录(表式C2-1)编 号01-C2-002工程名称1#办公楼等8项(金宝花园北区商业金融建设项目)16#楼交底日期201

8、6-8-15施工单位中启胶建集团有限公司分项工程名称观测井、疏干井交底提要:观测井、疏干井技术交底交底内容:11、抽降联网抽降后应连续抽水,不应中途间断,水泵、井管维修应逐一进行。开始抽水时,因出水量大,为防止排水管网排水能力不足,可有间隔的逐一起动水泵。抽水开始后,应做抽水试验,检验单井出水量、出砂量及含水层渗透系数。当出砂量过大,可将水泵上提,如出砂量仍然较大,应重新洗井或停泵补井。12、水位观测基坑内布置5口水位观测井(同疏干井),基坑外布设观测井20口(详见基坑支护、止水平面布置图)。抽水前应进行静止水位的观测,抽水初期每天观测2次,水位稳定后应每天观测1次,水位观测精度2cm,并绘制

9、地下水水位降深曲线。13、抽降及维护现场降水人员对不能正常工作的水泵必须及时更换,保证抽降效果。降水人员分两班轮流进行值班,每班1人。电工每天须有电工记录,每天早晚检查现场降水线路,保证现场降水用电安全。 定期清理降水管线、沉淀池里的泥沙,保证排水线路畅通。14、封井用粘性土回填。审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存存一份。技术交底记录(表式C2-1)编 号01-C2-002工程名称1#办公楼等8项(金宝花园北区商业金融建设项目)16#楼交底日期2016-8-15施工单位中启胶建集团有限公司分项工程名称观测井、疏干井交底提要:观测井、疏干井技术交底交底内容:五

10、、降水质量验收标准(a) 孔深不得小于设计孔深;(b) 孔径偏差不得超过设计孔径的20mm;(c) 封井深度不得超过设计封井深度的500mm;(d) 降水效果达到设计要求;(e) 对孔深、孔径、井管长度、封井深度进行抽样检查,抽检数量为井数的10%,但不能少于5个。六、安全、文明施工措施 1、开工前对全体职工进行安全教育,认真学习各工种工器具操作规程,进入施工现场戴好安全帽。严格执行现场安全规范。2、施工中作用机械、电气设备必须达到国家安全防护标准,各类机械、各工种遵守各自的安全操作规程,注意相互配合,保证施工的安全、保持安全的作业距离。 3、井打成后,要及时加盖,以防落入人员和物品。 4、沿基础周围安装一条主排水管,每个潜水泵与主管之间要用一单向截止阀连接,以防主管的水倒流回井里溢出,将基坑破坏。5、施工场地和道路平整畅通,并设有排水设施,保证现场内排水及现场污水排泄畅通。现场内土方、零散碎料及时清理。所有物料、设备摆放整齐。6、施工区域及职责严格划分,现场划分责任区,立标志牌分片包干到人,各区域分别派人负责清扫,建立值日制度。施工现场有施工日志和施工管理专业方面的资料。7、施工现场设扬尘、烟尘、噪音环境保护机构,发现问题及时反馈处理。审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存存一份。 5 / 5

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
