收藏 分销(赏)

GRC空心板隔墙施工方案.doc

上传人:天**** 文档编号:2157599 上传时间:2024-05-21 格式:DOC 页数:11 大小:45KB
下载 相关 举报
GRC空心板隔墙施工方案.doc_第1页
第1页 / 共11页
GRC空心板隔墙施工方案.doc_第2页
第2页 / 共11页
GRC空心板隔墙施工方案.doc_第3页
第3页 / 共11页
GRC空心板隔墙施工方案.doc_第4页
第4页 / 共11页
GRC空心板隔墙施工方案.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

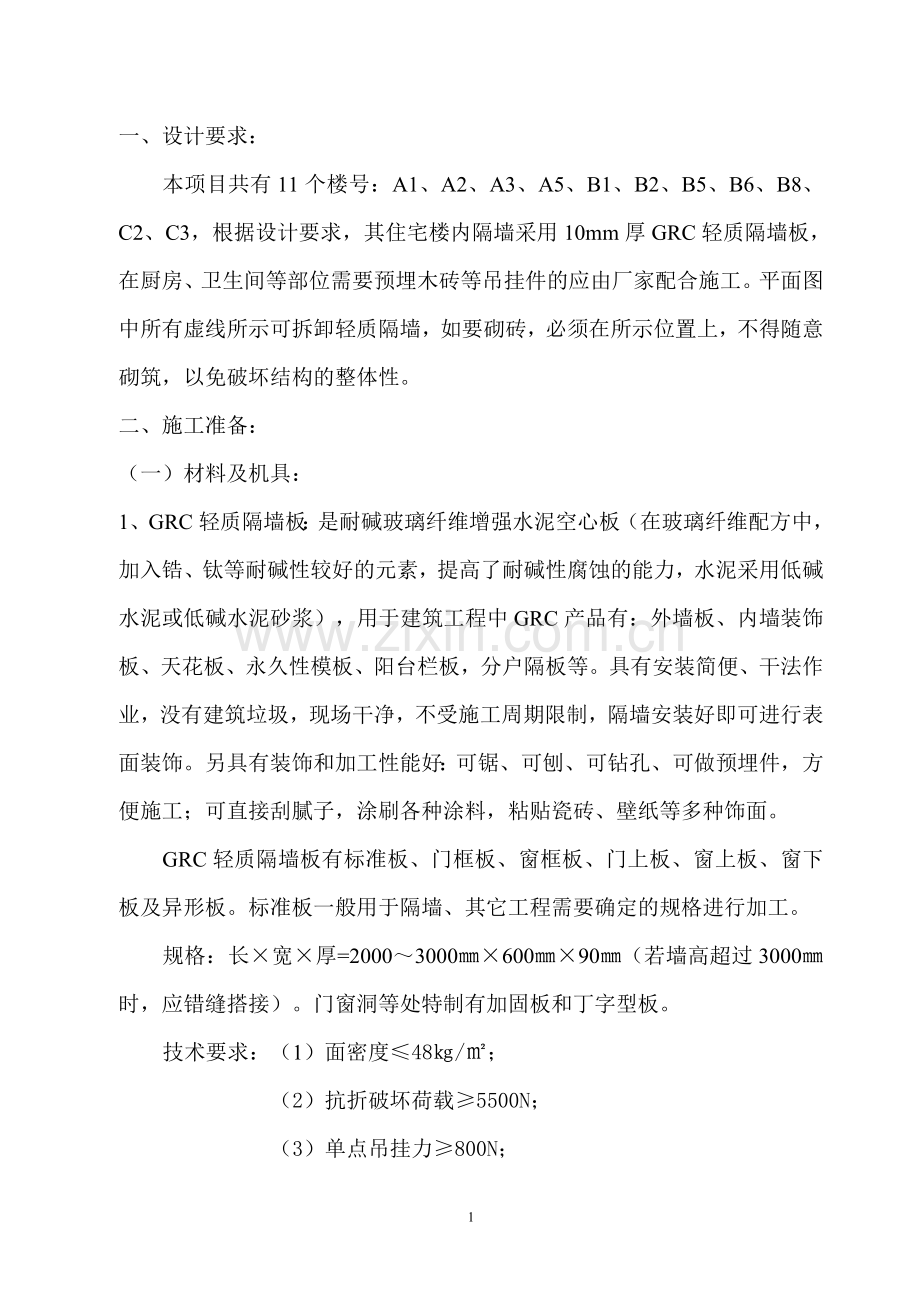

1、一、设计要求:本项目共有11个楼号:A1、A2、A3、A5、B1、B2、B5、B6、B8、C2、C3,根据设计要求,其住宅楼内隔墙采用10mm厚GRC轻质隔墙板,在厨房、卫生间等部位需要预埋木砖等吊挂件的应由厂家配合施工。平面图中所有虚线所示可拆卸轻质隔墙,如要砌砖,必须在所示位置上,不得随意砌筑,以免破坏结构的整体性。二、施工准备:(一)材料及机具:1、GRC轻质隔墙板:是耐碱玻璃纤维增强水泥空心板(在玻璃纤维配方中,加入锆、钛等耐碱性较好的元素,提高了耐碱性腐蚀的能力,水泥采用低碱水泥或低碱水泥砂浆),用于建筑工程中GRC产品有:外墙板、内墙装饰板、天花板、永久性模板、阳台栏板,分户隔板等

2、。具有安装简便、干法作业,没有建筑垃圾,现场干净,不受施工周期限制,隔墙安装好即可进行表面装饰。另具有装饰和加工性能好:可锯、可刨、可钻孔、可做预埋件,方便施工;可直接刮腻子,涂刷各种涂料,粘贴瓷砖、壁纸等多种饰面。GRC轻质隔墙板有标准板、门框板、窗框板、门上板、窗上板、窗下板及异形板。标准板一般用于隔墙、其它工程需要确定的规格进行加工。规格:长宽厚=2000300060090(若墙高超过3000时,应错缝搭接)。门窗洞等处特制有加固板和丁字型板。技术要求:(1)面密度48/; (2)抗折破坏荷载5500N; (3)单点吊挂力800N; (4)抗冲击性5次; (5)燃烧性能:不燃; (6)耐

3、火极限2.5h; (7)收缩率0.8mm/m; (8)含水率10%; (9)空气隔声量35dB。2、胶粘剂:采用水泥类胶粘剂。可用4115建筑胶粘剂,(或众霸型胶),配制用水泥应用425等级硫铝酸盐水泥,配合比(重量比)是,胶:水泥:砂=1:1:2,拌合成适当稠度即可。胶粘剂调制量以一次不超过20min使用为准,或采用EC-6型胶(是以VAE树脂乳液为主剂,配以多种助剂制成):水=1:1(重量比),混合成胶液,425水泥:细砂=1:2,拌合成干砂浆,再加入胶液拌制或适当稠度的EC-6聚合物水泥砂浆胶粘剂,其粘结强度1.1Mpa,用途:用于GRC板与基体结构之固定,板缝处理粘贴板缝和墙面转角玻纤

4、布条。初凝时间0.5h,粘结强度1.0Mpa。3、50mm宽中碱玻纤带及玻纤布:用于板缝处理。 布重=80g/,8目/in 断裂强度=25100布条 经向300N,纬向150N。4、石膏腻子:用于满刮墙面。腻子性能;抗压强度2.5Mpa,抗折强度1.0Mpa,粘结强度0.2Mpa,终凝时间3小时。5、水泥:425等级硫酸盐水泥(L形或I型低碱水泥),黄砂:采用细砂,含泥量小于3%。粉墙、梁,楼地面找平用水泥,采用325普通水泥,黄砂采用中砂。6、U型卡(宽高厚=100400.630)射钉,射弹,L形固定铁件。7、醋酸乙烯乳液(白乳胶);325号级白水泥、生石膏粉。8、工具:无齿锯(或有细齿锯)

5、,苕帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开刀、撬棍、钢尺、橡皮锤、木楔、钻、扁、铲、射钉枪等。(二)作业条件:1、结构已验收,屋面防水层已施工完毕(或未封顶前,上层已采取防雨渗流措施),墙面弹出+50cm标高线。2、梁(板)下侧面和楼地墙面上已用1:3水泥砂浆粉抹平整、垂直(系指安GRC板位置)。3、操作地点、环境、温度不低于5。4、水电安装:预留洞口定位放线,预先开洞。5、按设计施工图,弹出墙板安装的中线和边线。6、确定板长和每层用数量;根据现场情况,确定堆放地点。7、正式安装前,应先试安装样板墙一道,经监理、建设、总包等单位鉴定合格后,再正式批量投产。8、编制好施工方案,向工长

6、和施工队进行技术交底(施工队自己也编施工方案交总包和监理审批)。9、达到水、电、通道通。三、施工工艺:(一)工艺流程:(安装选用陕97J17构造图集) 结构墙顶面、地面清理和找平 放线分档室 配板修补 安U形和正反卡 配制胶粘剂 安装隔墙板 铺设电线管、稳接线盒、安装管卡,埋件 安门窗框 板缝处理 板面装修(二)清理隔墙板与顶面、地面、墙面的结合部分,凡凸出墙面的砂浆混凝土块等必须剔除并扫净,对梁、板、墙结合部尽力用1:3水泥砂浆找平,厚度控制在15mm以内。二次成活,养护防裂。(三)放线、分档:在地面、墙面及顶面根据设计位置,弹好隔墙边线及门窗洞口线,并按板宽分档。(四)配板修补:板的长度应

7、按楼层结构净高尺寸减去20mm,计算、量测门窗洞口上部及窗口下部的隔板尺寸,按此尺寸配有预埋件的门窗框板。当板宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接加宽(或锯窄)成合适的宽度,放置有阴角处、有缺陷的板,采用水泥砂浆胶粘剂修补。(五)本工程有抗震要求,应按设计要求用U形钢板卡固定GRC板的顶端,L形卡固定下端。在两块GRC板顶端并缝之间用射钉将U形钢板卡固定在梁板上。下端同样用L形卡固定在楼上。随安装随固定U形和L形钢板卡。如果先安的一块GRC板与墙面相靠在侧面,应上、中、下另采用3个U形卡固定。(长度应50mm),在门框两边每边需固定4个L形卡。(板的上下两侧各2个)。(六)配制胶

8、粘剂: 胶粘剂要随配随用。配制的胶粘剂应在30分钟内用完。(七)安装隔墙板:隔墙板安装顺序应从与墙的结合处开始,依次顺序安装。板侧清刷浮灰,在墙面、顶面、板的顶面及侧面(相拼合面)满刮胶粘剂,按弹线位置安装就位,用木楔顶在板底,再用手平推隔墙,使板缝冒浆,一个人用撬棍在板底部向上顶,另一个人打木楔,使隔墙板挤紧顶实,然后用开刀(腻子刀),将挤出的胶粘剂刮平。按上述要求依次安装隔墙板。在安装隔墙板时,一定要注意使板对准预先在顶板和楼台面上弹好的定位线上,在安装过程中随时用2m靠尺及塞尺测量墙面的平整度,用2m托线板检查板的垂直度。粘结完毕的墙体,应立即用C20干硬性细石砼,将板下口堵严,当砼达到

9、10Mpa以上,撤去板下木塞,并用同等强度的干硬性水泥砂浆M20等级(1立方米M20的水泥砂浆用料:425级水尼用297,黄砂1500,水300)。(八)铺设电线管,稳接线盒,安装管卡,埋件:在粘结剂凝固硬化后,按电气安装图找准位置,划出定位线,铺设电线管,稳接线匣。所有电线管必须顺板的孔铺设,严禁横铺和斜铺。稳接线盒,先在板面钻孔(防止猛击),再用扁铲扩孔,孔要大小适度,要方正。孔内清理干净,用胶粘剂稳接线盒。(当然也可在板安装前开好预留洞口)。按设计指定的办法安装水暖管卡和吊挂埋件。(在墙板上剔凿预埋孔不要剔通,成型后,将木砖或预埋铁件用粘结剂粘牢,塞平刮平),电气器件、衣帽钩、挂镜线等则

10、用粘结剂或木螺丝直接在墙上粘贴或拧紧。(九)安门窗框:一般采用先留门窗洞口,后安装窗框的办法。铝合金门窗或钢门窗的铁脚必须与门窗框板中的预埋件焊接。(门窗口两侧的板,必须采用设有预埋铁板,并将凸缝铲掉,板预埋件孔应用C20细石砼浇实)。木门窗框用L型连接件焊接,一边用木螺丝与森框连接,另一端与门窗框板中预埋件焊接。门窗框与门窗框板之间缝隙不宜超过3mm,超过3mm时,应加木垫片过渡。将缝隙中的浮灰清理干净,用胶粘剂嵌缝。嵌缝要嵌满嵌密实,以防止门扇开关时碰撞门框造成裂缝。(十)板缝处理:隔墙板安装后10天,检查所有缝隙是否粘结良好,有地无裂缝,如出现裂缝,应查出原因后进行修补。已粘结良好的所有

11、板缝,阴角缝,先清理浮灰,刮胶粘剂,贴50mm宽玻纤网格带,转角隔墙在阳角处粘贴200mm宽(每边各100mm宽)玻纤布一层,压实、粘牢、表面再用胶粘剂刮平。(十一)板面装修: 一般居住墙面,先刷一道4115建筑胶粘剂:水=1:7,然后用石膏腻子刮平,(建筑胶粘剂4115:水=1:1,液体与混合粉70%石膏粉+30%白水泥,调制而成)。打磨后再刮第二道腻子,再磨平整,最后做饰面层。(在有厨房、卫生间、浴室的腻子宜用白乳胶:白水泥:水=1:5:1)。(十二)隔墙踢脚,一般应先在根部刷一道108胶水泥浆,再作水泥或塑料、木踢脚,先钻孔打入木楔,再用钉钉在隔墙板上(或用胶粘结)。(十三)如有板面局部

12、裂缝,在做饰面前应先处理,才能作下道工序。四、质量标准:(一)一般规定:1、本节适用于板材隔墙、骨架隔墙、活动隔墙、玻璃隔墙等分项工程的质量验收。2、轻质隔墙工程验收时应检查下列文件和记录:(1)轻质隔墙工程的施工图、设计说明及其他设计文件。(2)材料的产品合格证、性能检测报告、进场验收记录和复验报告。(3)隐蔽工程验收记录。(4)施工记录。3、轻质隔墙工程应对人造木板的甲醛含量进行复验。4、轻质隔墙工程应对下列隐蔽工程项目进行验收:(1)骨架隔墙中设备管线的安装及水管试压;(2)木龙骨防火、防腐处理;(3)预埋件或接结筋;(4)龙骨安装;(5)填充材料的设置。5、各分项工程的检验批应按下列规

13、定划分:同一品种的轻质隔墙工程每50间(大面积房间和走廊按轻质隔墙的墙面30为一间)应划分为一个检验批,不足50间也应划分为一个检验批。6、轻质隔墙与顶棚和其他墙体的交接处应采取防开裂措施。(二)板材隔墙工程:1、本节适用于复合轻质墙板、石膏空心板、预制或现制钢丝网水泥板等板材隔墙工程的质量验收。2、板材隔墙工程的检查数量应符合下列规定:每个检验批应至少抽查10%,并不得少于3间,不足3间时应全数检查。(三)主控项目:1、隔墙板材的品种、规格、性能、颜色应符合设计要求。有隔声、隔热、阻燃、防潮等特殊要求的工程,板材应有相应性能等级的检测报告。检验方法:观察;检查产品合格证书、进场验收记录和性能

14、检测报告。2、安装隔墙板材所需预埋件、连接件的位置、数量及连接方法应符合设计要求。检验方法;观察;尺量检查;检查隐蔽工程验收记录。3、隔墙板材安装必须牢固。现制钢丝网水泥隔墙与周边墙体的连接方法应符合设计要求,并应连接牢固。 检验方法:观察;手扳检查。4、隔墙板材所用接缝材料的品种及接缝方法应符合设计要求。 检验方法:观察;检查产品合格证和施工记录。(四)一般项目:1、隔墙板材安装应垂直、平整、位置正确,板材不应有裂缝或缺损。 检验方法:观察;尺量检查。2、板材隔墙表面应平整光滑、色泽一致、洁净,接缝应均匀、顺直。 检验方法:观察;手摸检查。3、隔墙上的孔洞、槽、盒应位置正确、套割方正、边缘整

15、齐。4、检验方法:观察。门窗框与门窗板之间用电焊连接时,焊缝的长度应大于或等于10mm,焊缝厚度不应小于4mm。焊缝表面平整,无烧伤、凹陷、焊熘、裂纹、咬边、气孔和夹渣等缺陷,其焊点表面应凹进表面3mm。检验方法:观察检查。5、玻璃纤维带(布)应沿板缝居中压贴紧密,不应有皱折,翘边,外露现象。检查方法:观测检查。6、板材隔墙安装的允许偏差和检验方法应符合下表规定。项次项目允许偏差(mm)检 验 方 法复合轻质墙板石膏空心板钢丝网水泥板金属夹芯板其他复合板1立面垂直度2333用2m垂直检测尺检查2表面平整度2333用2m靠尺和塞尺检查3阴阳角方正3334用直角检测尺检查4接缝高低差1223用钢直

16、尺和塞尺检查五、成品保护:(一)施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。隔墙板粘结后10天内不得碰撞敲打,不得进行下道工序施工。(二)安装埋件时,宜用电钻钻孔、扩孔,用扁铲扩方正,不得对隔墙用力敲击。对刮完腻子的隔墙,不应进行任何剔凿。(三)严防运输小车碰撞隔墙板及门口。(四)水、暖、电、消防综合布线等需在墙体上刻洞口时,需与隔墙施工单位协商,不得随意施工。六、应注意的质量问题:(一)注意增强水泥空心GRC板的运输和保管。运输中应轻拿轻放,侧抬侧立,并互相绑牢,不得平抬平放。堆放处应平整,下垫100100木方,板应侧立,垫木方距板端50cm,堆放高度不超过2层。板如有明显变

17、形,无法修补的过大孔洞,严重的断裂、裂缝或破损,不得使用。(二)板缝开裂是目前的质量通病。防止板缝开裂的办法,一是使用的胶粘剂,必须对路,二是板缝处理要严格按操作工艺认真操作。选择的胶粘剂十分关键,一定要慎重对待。切不可选用107胶,因为有毒,而且禁用。一般采用SG791或EC-6型或众霸II型胶水泥砂浆胶粘剂。(三)垂直度、平整度不够:1、对安装的墙板严格挑选,保证每一整面所用墙板厚度平整度应一致。2、在安装时,各小组都有垂直,平整靠尺,小组内有专人负责验收检查。3、安全一面墙时,质检组专人检测,对不合格安装,马上要求其返工。七、劳动力安排:(一)放线工:2人;(二)安装工:8人(每组4人)

18、;(三)搬运工:4人;(四)、电焊工:1人;(五)质检员:1人;(六)、安全员1人;(七)技术员;1人。 要求安装工和技术员、质检员、安全员要有上岗证,每一施工层,采用2组作业,其顺序从东或西开始,后退至西或东结束。总之,保证运输通道畅通,互不干扰,方便安全施工。八、施工进度: 每一层按平均45天完成。九、安全技术:(一)进入现场必须戴安全帽,严禁穿拖鞋,高跟鞋进入施工现场。现场禁止吸烟与用火。(二)射钉枪、冲击钻必须按操作规程操作,严防伤人。(三)电器机具要安装触电保安器。要经常检查电器机具有无漏电现象,若有漏电现象应及时处理。(四)遵守操作规程,非操作人员坚决不准乱动机械及电器机具伤人。(五)安装隔墙用的梯子必须结实牢固,不缺档,梯子与楼地面夹角以6070为宜,严禁两人同时站在一个梯子上作业。高凳不能站在端头,防止跌落。(六)上下传递工具物件时不得抛掷。(七)现场设专职安全员,狠抓安全交底,安全教育及安全检查工作。及时发现、及时排除事故隐患,将事故消灭在萌芽之中。(八)安全员、质检员、技术员、电焊工等应持证上岗。(九)对易燃品和有毒品要有专门仓库和专人保管。11

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
